索比光伏网讯:截至9月23日,中电投临泽9兆瓦光伏项目子阵支架基础、逆变器室、综合配电室和站区围栏的所有土建工作已接近尾声,工程进展顺利。

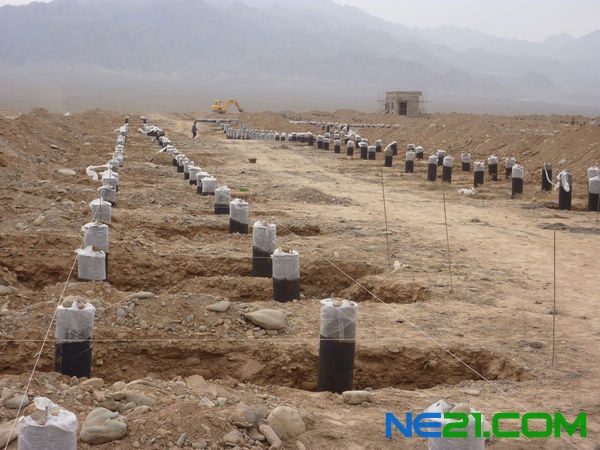

该项目于7月10日正式开工,在施工、建设、监理、设计各单位合作配合和共同努力下,200余名技术、管理和施工人员汇集荒滩,进行大规模的土建施工工作。目前,临泽光伏电站电池板支架扩大基础和成品立柱砼已经浇筑15500个,完成总工程量的95%;9个逆变器室和电站综合配电室主体全部封顶;5台装载机正在加紧独立基础垫方的回填工作;电站防洪挡水网围栏基础施工已经完工;各个工程面工作有序推进。
据施工人员介绍,这次的基础开挖不同于酒泉金塔光伏电站,采用独立基础桩固定电池板支架,工作难度加大,用料和工艺要求增多,全体参建人员决心紧抓工期、严把质量关,在大风降温天气来临之前,坚决打赢这场光电建设大会战,把临泽光伏电站建设成为一个经得起时间考验的优质工程。
