从节约到获利:光伏发电系统的逐渐转变

来源:发布时间:2012-09-19 10:38:59

“目前大多数人都是为了‘收益性’而进行设置。”

从事光伏发电系统设计、销售、施工及维护业务的“琉球TIIDA公司”社长菱田刚志这样说道。

自东日本大地震发生以来,已过去了1年半时间,光伏发电所处的环境不断发生着变化。其中变化较大的就是“设置光伏发电设备的动机”。大地震之后不久,出于“虽然在经济上多少有些损失,但能够为普及自然能源做贡献”的想法,许多人考虑设置属于高价商品的光伏发电系统。

然而如今情况却发生了很大转变。现在大部分人是“为了获得收益”而设置光伏发电系统。

当然,购买者的意识也开始发生变化。菱田说:“顾客变得更为积极。此前大多是通过上门销售来发掘市场需求,但最近有越来越多的人开始自己进行调查,主动提出设置光伏发电系统。”

与此同时,光伏发电系统的设置量也在急速上升。

据日本一般社团法人光伏发电协会(JPEA:Japan Photovoltaic Energy Association)统计,根据补贴计算,2010年度(2010年4月~11年3月)日本国内住宅光伏发电系统设置量为18.5万套,2011年度增加到了23.5万套,累计设置量到今年4月底已经突破了100万套。

菱田说:“设置量和单个系统的规模都在稳步增加。”笔者向其询问了业内状况,他回答道:“可以说,在主要住宅公司的新建项目中,光伏发电系统几乎已成为标配装置。就连我参与的冲绳中小建筑公司的新建项目,也有6成提出了相关咨询,所有项目中有4成将设置光伏发电系统。”

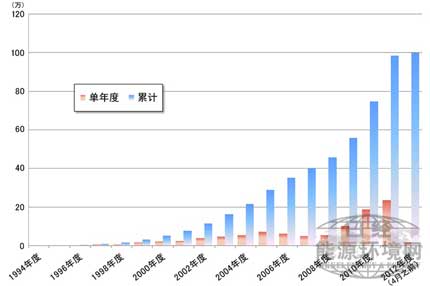

  总供货量的变化(依据JPEA的资料)

那么,获得高度评价、需求迅速增大的光伏发电究竟会产生多大的“经济效益”?


菱田说,第1个关键是“固定价格收购制度”。

德国和西班牙等国都在施行的可再生能源固定价格收购制度规定,电力公司必须在一定期间,以固定价格收购通过太阳能、风力、水力、地热及生物质等可再生能源所发的电力。如果已确定的收购价格在一定期间内不会下降,就易于制定设备投资等所需成本的回收计划。电力公司的收购费用将作为分摊征收款项,根据电力使用者的用电量,转化为电价的一部分。简单地说,也就是“由全体国民为进行可再生能源发电的人提供支援”。

菱田表示,这个收购价格目前“设定得相当高”。

固定价格收购制度旨在为可再生能源发电者提供支援,因此,以光伏发电为例,随着其普及,光伏发电系统(太阳能电池板及功率调节器等)的价格会逐渐下降,收购价格也将每年进行调整,会逐渐降低。

不过,在东日本大地震发生半年之后的2011年8月26日通过、今年7月1日开始施行的《关于电力公司采购可再生能源电力的特别措施法》规定,住宅光伏发电的收购价格为“1千瓦时42日元”,依然维持之前的价格。

菱田说:“从这个固定收购价格来看,大约10年时间就能收回初期投资。”

也就是说,从理论上看,10年之后的售电收益将全部成为“利润”。

光听这样的解释,也能明白为什么说“光伏发电具有很高的经济效益”,但菱田断言称,光伏发电的实际经济效益将会“更高”。

在思考“实际经济效益的大小”时,计测光伏发电实力的指标将成为重要因素。

作为代表性指标,首先可举“转换效率”。不过菱田解释道:“太阳能电池的转换效率毕竟只是一个指标,在比较光伏发电系统的优劣方面几乎没有什么意义。”他认为:“最近人们对光伏发电的理解已相当提高,真正重要的是‘实际能发多少电’,所以对于光伏发电来说,最重要的指标是‘实际发电量’。”

转换效率:利用太阳能电池能够以多高的效率将太阳光能转化为电能,是通过实验计算得出的数值。表示在照射光线亮度、时间及温度等条件保持一定的情况下,标准面积的太阳能电池能够发出多少电。拿汽车来作比方,就像是在不考虑顶风、坡道及气温等因素的最佳状况下所能实现的“最高速度”。

  实际发电量:表示实际设置于室外,在变化多端的自然环境下,全年的实际发电量。

最近“实际发电量”开始受到重视,那么其原因何在?

下一页>

菱田称:“实际上,各个厂商所提供的发电量模拟值都相当低。”菱田在自己公司的屋顶上设置了各家公司的太阳能电池板,测量其实际发电量,进行着比较实验。

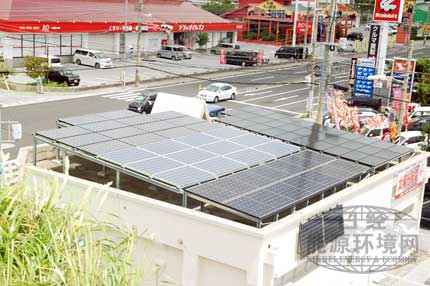

  位于冲绳县中头郡北谷町的“琉球TIIDA”公司屋顶上设置的太阳能电池板。近处左侧起分别为“三菱”、“Q-Cells”、“夏普”,远处(右上)为“Solar Frontier”。

实验结果证实,特别是在日照量开始增多的春季以后,“实际发电量”都超过了各家公司的模拟结果。尤其是晴天时,Solar Frontier产品的实际发电量非常大。

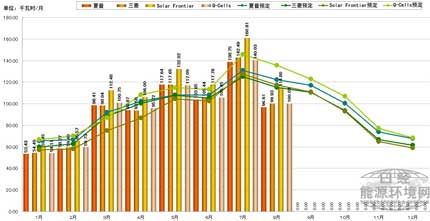

  【2012年发电业绩表(每千瓦的发电量)】8/23。每千瓦的发电量是通过“发电量÷实际输出(企业供货时的测定值总和)”计算得出的。

菱田说:“从整体来看,企业设定的发电量模拟值过低。特别是与其他公司相比,实际发电量遥遥领先的Solar Frontier设定的模拟值过低。本公司在进行销售时,是使用企业的模拟数据进行说明,但由于与实际测量结果相差甚远,因此很想建议企业提高模拟值,使之更接近实际数值。”

以“实际发电量”为指标,菱田对4家知名企业的光伏发电系统能够在多长时间内收回成本进行了模拟验证。结果显示,“基本用10年左右的时间即可回収成本”。

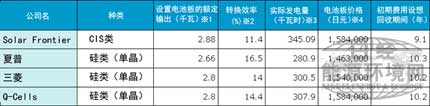

  ※1 额定最大输出功率。※2 “琉球TIIDA”设置的电池板在1个月时间内的实际业绩。(冲绳县 2012年6月)※3初期费用是通过“55万日元×设置电池板(千瓦)”计算得出的。※4设想回収期间是通过“初期费用÷全量售电时的金额”计算得出的;初期费用通过“55万日元×设置电池板(千瓦)”计算得出;全量出售金额是通过“售电价格(42 日元)”计算得出的。回収期间随初期费用及设置面积的不同而发生变化。

下一页>  余下全文

这个表是以“全量售电”为基础计算得出的。不过,不到10千瓦的住宅用途发电系统只能销售家庭用电的“剩余电力”,售电金额会因此而减少,所以或许会花费10年以上时间。

菱田说:“实际上,由于这是比较实验,因此设置的电池板仅为2.66~2.88千瓦,而且销售价格也随着厂商而不同,因此虽然设定为能够从政府领取补贴的上限额55万日元,但实际价格会更低。”

那么,安装了光伏发电系统之后,初期投资真的能在10年内收回吗?“现在,日本全国住房用光伏发电的平均使用量为4.56千瓦。冲绳平均为5.5千瓦左右。所以,在不同的条件下,情况会有所不同”,打下上面的伏笔之后,菱田举出了一个实例:

“某企业生产的光伏发电系统5.45千瓦大约为245万日元。1千瓦平均约为45万日元。顺便一提,冲绳的房屋大都是特殊的平顶,因为必须将电池板斜着抬起,所以必须安装能够抵御台风的结实架台,因此价格略高于内陆地区。”

现在,按照采用住宅用光伏发电支援对策费补贴的规定,太阳能电池额定最大输出功率低于10千瓦的光伏发电系统中,1千瓦系统价格低于55万日元的系统,可以享受3万日元/千瓦的补贴;低于47.5万日元的系统,可以享受3.5万日元/千瓦的补贴(除此之外还有各地方政府发放的补贴)。

因此,在这个例子中,5.45千瓦可以享受大约19万日元的补贴。减去这个金额后,就变成了“需要多久可以收回226万日元的投资”。菱田说:“这也取决于住户的条件,因为发电时间是白天,基本不用电。双职工家庭更是如此,安装的太阳能电池板生产的电量中,自家消费仅占20%左右。按照过去的经验,发电量的7~8成将成为剩余电力。年预计发电量为6172千瓦,作为剩余电力出售的为4938千瓦。出售的电量乘以固定收购价格42日元,收入约为20.7万日元。10年就是207万日元。而且,原本必须向电力公司购买的用于自家消费的20%电力,电费每月约为2000~3000日元,10年累计可以节约20几万到30几万日元,这些数字相加,初期投资10年即可收回。”

而且,收回成本之后出售的电力全部为“净利润”。

菱田给出了建议:“是否安装光伏发电系统取决于住户自己,但是,如果经济面有富余,安装更加划算。至少如果已有安装光伏发电系统的意向,就没有理由再等。”

而且,菱田还表示,在此次修改中,最值得关注的是“对于10千瓦以上系统相关制度的修改”。“10千瓦以上的系统现在可以全量售电,而且得到了20年收购价格维持42日元不变的特殊优惠。”

与普通家庭相比,大型工厂的电费要便宜得多。既然电费如此低廉,无论如何节电,也没有什么甜头。但是,如果生产的全部电量都能够以42日元的固定价格销售20年,其带来的经济效益不可估量。菱田的说法是:“如果利用绿色投资减税,已取得利润的企业可以针对初期投资,选择符合自身经营状态的折旧方式,所以节税效果非常明显。与个人住宅回收初期投资大约需要10年相比,企业如果安装20~30千瓦的光伏发电系统,那么,加上减税的部分,回收期估计将缩短到6、7年。”

下一页>  余下全文

绿色投资减税的对象设备和税收优惠的内容

获得收购制度认可,并且在10千瓦以上的光伏发电系统可以享受以下3项中的任一项。

1 仅限进行蓝色报税的中小企业,免除相当于设备购置价款7%的税额。

2 以进行蓝色报税的法人或个人为对象,在普通折旧的基础上,实施以购置价款30%为限度的特别折旧。

3 以进行蓝色报税的法人或个人为对象,实施可以购置价款全额折旧(100%折旧,即时折旧)的特别折旧

待收回成本后,生产的电量就能够以每千瓦时42日元的价格全部出售。“过去,居住在高级公寓的户主为了领取补贴,大都选择9.9千瓦的系统。最近,拥有宽敞房顶和土地的普通顾客选择10千瓦以上系统的越来越多。”

的确,设置9.9千瓦的系统能够领取30万~35万日元的补贴,而设置10千瓦以上的系统就不能享受这项优惠。但菱田却认为,“这些金额只用不到1年的售电收益即可收回”,如此一来,“即使没有补贴,‘收购价格20年维持42日元不变的全量售电’也要划算得多”。

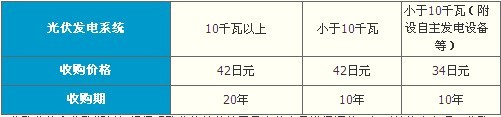

  收购价格表 2012年度(2012年7月~2013年3月)

  (摘自经济产业省资源能源厅资料)

  ※收购价格和收购期每年根据采购价格等估算委员会的意见进行调整,但开始售电之后,收购价格和收购期维持当初特定合同的内容不变。

下一页>  余下全文

菱田说,鉴于这种情况,最近“把建设光伏发电系统视为一项优良投资”的顾客有所增加。“的确,如果作为一项投资来看,有国家的关照,风险小,利润也不低。个人住宅常见的小于10千瓦的系统属于‘低风险,中回报’,而企业以及拥有足够设置场地的个人安装的10千瓦以上的系统,称得上是‘低风险,高回报’。无论如何,至少能够收回成本,应该不会亏本。”

如果光伏发电不再是“为了保护地球而不得已采取的举措”,而是摇身一变成为“投资项目”,我们自然更希望选择到尽可能好的“投资项目”。那么,应该从什么样的角度选择能够成为优良投资项目的光伏发电系统呢?

菱田说:“即便从价格上来说,光伏发电系统也不是像电视等家电产品一样能‘坏了就换’的商品。使用寿命最好能维持20年以上,甚至是30年,既然如此,当然要擦亮眼睛,挑选出‘好货’。”

那么,怎样的光伏发电系统称得上“好”?

“第一,发电好。这一点只需要参考实际发电量即可。第二,不出现故障。第三,一旦出现故障,保修服务完善”。电池板厂商的保修年数也存在细微的差异,有些厂商甚至提供20年保修。菱田接着说道:“除了发电的太阳能电池板之外,必不可少的功率调节器也要严格挑选。调节器没必要与太阳能电池板出自同一家公司。需要注意的只有兼容性的问题,然后只需要根据能力、大小、易用性和设计等,选择适合自己的产品就好。”

  菱田介绍各家企业生产的功率调节器的特点

菱田还表示,最为重要的是“选择一家靠谱的施工商”。“举例来说,光伏发电受阴影的影响很大。明白这一点的施工商会考虑阴影的移动、太阳的角度等各种条件,单纯通过调整系统的组装方式,就可以增加发电量。但现在光伏发电系统的安装量正在激增,施工商都非常忙。因此,只按照预定进行施工的情况也非常普遍。最近走在路上,时常能看到令人费解‘怎么能这么装’的系统。”

光伏发电系统如今已经进入了按照“经济效益”进行选择的时代。

正因为如此,我们才应该重新对光伏发电系统进行详细的调查并加以理解,做到正确购物、聪明投资。

责任编辑:solarstar
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
重庆屋顶分布式光伏装机达412万千瓦:行业关注点从“装组件”转向“造屋面”来源:咸宁新闻 发布时间:2026-11-13 12:49:56

本文聚焦重庆屋顶分布式光伏发展新阶段,指出截至2025年底,全市装机达412万千瓦,占新能源装机约一半,标志着行业重心正从单纯“安装光伏组件”转向系统性“建造适配屋面”。文章分析了工商业厂房、别墅及农村自建房三类典型屋顶场景的差异化诉求:厂房关注屋面老化与发电协同改造;别墅侧重违建合规与结构防水;自建房则更在意投入产出与并网可行性。在此背景下,技术路径分化为支架加装与一体化光伏屋面两种模式,后者通过轻量化设计、防水集成与工厂预制提升可靠性。文中还对比了本地四家服务商在货源、链条完整性与质保等方面的能力,并提出业主应遵循“结构承载—自用测算—合规备案—构造质保—比价签约”的五步核对顺序,强调安全、合规与责任可追溯性已成为当前核心关切。(199字)

中建七局中标河北零碳迁安虚拟电厂光伏发电及储能项目来源:中建七局 发布时间:2026-11-13 11:51:26

中建七局近日中标河北零碳迁安虚拟电厂光伏发电及储能项目EPC总承包工程,中标额约25.47亿元。该项目位于河北省迁安市,是河北省首批虚拟电厂试点实体工程,由迁安市属国有企业主导推进。作为当地源网荷储综合能源示范和零碳城市建设标杆,项目采用合同能源管理(EMC)商业模式,集光伏发电、储能、虚拟电厂调节及电力交易等功能于一体。工程将充分利用199家企事业单位闲置厂房屋顶建设分布式光伏,实现“能建尽建、宜建尽建”,推动光伏电力就地消纳、余电上网与峰谷调节。建成后,将构建安全高效的绿色供能体系,有效压减化石能源消费,支撑区域碳减排与能耗双控目标达成。

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

中能创轻刚 ® 地下车库出入口项目成功落地,存量空间变身光伏发电站来源:中能创光电科技 发布时间:2026-11-11 09:38:01

中能创轻刚®组件再拓光伏新场景:成功落地地下车库出入口异形玻璃屋面及医院玻璃连廊项目,以轻薄、高适配、高安全特性,破解低载荷、采光、通透等限制,激活车库通道、人行连廊等“边角存量空间”,实现通行+发电一体化,推动光伏“能装尽装”。

江苏120MW光伏发电项目公示来源:响水县人民政府 发布时间:2026-11-11 09:16:25

江苏盐城响水县公示了“响水峡中新能源有限公司120MW集中式光伏发电项目”环评受理信息。该项目位于响水县工业经济区抛泥区内,拟利用闲置抛泥区土地建设光伏阵列,总占地面积约2003亩。工程共划分33个发电单元,包括32个单体容量3.72MW和1个0.93MW的方阵,交流侧装机容量为120MW,直流侧组件总容量达160.0165MWp,采用655Wp N型单晶双玻太阳能电池组件共计244300块。项目总投资54650万元,其中光伏区投资46452.5万元。建设周期计划为6个月,旨在推进当地可再生能源开发利用。(199字)

关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

中东非光伏的“选型逻辑”正在改写:爱旭ABC为何成为政策高压下的价值解来源:爱旭股份 发布时间:2026-11-10 09:24:38

中东非光伏正从“潜力市场”跃升为全球增量主战场,2025年装机超30GW。高辐照、强政策与严苛环境倒逼选型逻辑升级:从低价竞争转向全生命周期价值竞争。爱旭ABC组件以25%+效率、-0.26%/℃优温系数、强抗沙尘与低衰减,精准破解“降本”与“保发”双重难题,并加速构建20国本地化渠道与标杆项目验证体系。

全球约有 3,000吉瓦的风电、光伏、电池储能装机正在排队等待并网来源:国际能源小数据 发布时间:2026-11-10 09:05:56

国际能源署《Renewables 2026》报告指出,全球约3,000吉瓦的风电、光伏及电池储能(含光储/风储混合)项目正排队等待并网,较上年增长60%,相当于现有全球电力装机总量的三分之一。报告强调,电网接入能力已成为当前能源转型的最大瓶颈,主因包括:新能源项目开发周期短于电网扩容周期;混合项目按最大出力申报导致容量虚高与“占位”现象;以及电网投资回报机制不畅抑制提前建设。欧美正推进改革,如英国按项目成熟度重排队列、美国实行“先备资金、先建先得”。报告警示,并网梗阻若不缓解,将威胁2030年可再生能源目标达成。对中国而言,虽无显性“排队”,但弃风弃光与消纳约束本质相同,凸显电网协同已成为新能源发展的核心制约与关键投资方向。(198字)

衡东县白莲镇80MW茶光互补光伏发电项目110kV送出工程开工来源:湖南能源集团发展股份有限公司 发布时间:2026-11-09 10:11:25

10月29日,衡东县白莲镇80MW茶光互补光伏发电项目配套的110kV送出工程正式开工,首项施工内容为32号杆塔基础建设。该项目位于白莲镇鲤鱼村与小初村,采用“茶光互补”复合开发模式,规划总装机容量80MW,属全额上网的集中式光伏电站,接入电压等级为110kV。送出工程线路全长20.1公里,共设62基杆塔,是保障光伏电力顺利并网消纳的关键基础设施。小初公司、湘投电力、监理及分包单位等参建方共同参与开工仪式,并承诺严格落实安全管控、生态保护和质量监管要求,协同推进施工进度,确保线路如期建成投运,为项目整体并网提供坚实支撑。(199字)

阳光下的“屋顶绿洲”——江苏整园光伏开发一线观察来源:新华网 发布时间:2026-11-09 10:09:54

本文聚焦江苏省推进“整园光伏开发”的实践探索。面对制造业大省绿电需求旺盛与企业屋顶资源零散、自建受限的矛盾,江苏出台分布式光伏发展方案,明确到2030年装机达1.2亿千瓦目标。宿迁、镇江、常州等地率先试点:宿迁推行“一园一案”和“双网融合”,已落地19个示范项目;镇江打造“绿色开关站”,实现光伏集中汇集与就近消纳闭环;常州运用AI工具精准识别6000万平方米屋顶资源,提升规划效率。截至8月,江苏光伏总装机突破1亿千瓦,分布式占比超70%。整园开发通过统一规划、集中接入、就地消纳,有效破解重复建设、并网标准不一等问题,推动由“发出绿电”向“用好绿电”转型,助力绿色生产力发展。(199字)
