国电龙源格尔木一期20兆瓦电站开始陆续并网

来源:发布时间:2011-06-02 17:38:59

2011年5月25日,国电集团龙源格尔木光伏电站(以下简称龙源格尔木电站)2MW光伏发电系统通过35千伏源汇II回线路(龙源电站—格尔木东汇集站)并入电网,拉开了龙源格尔木电站一期20兆瓦项目陆续并网的序幕,其余18兆瓦项目将于近期陆续并网,全部并网后年累计发电量预计达到3600万千瓦时。

2009年5月,中国国电龙源电力集团股份有限公司(以下简称龙源电力)与青海省海西蒙古族自治州格尔木市政府签署了200兆瓦大型荒漠并网电站的投资协议,并在当地成立中国国电龙源电力集团格尔木新能源公司(以下简称龙源格尔木新能源),负责项目的具体实施。

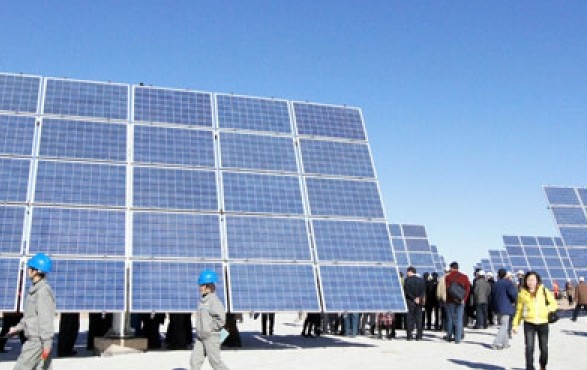

国电龙源格尔木电站的1.5兆瓦非晶硅薄膜组件部分


该项目采用了非晶硅组件、晶硅组件、追踪系统等多种产品和技术,以达到示范作用。其中采用了由福建钧石生产的33264块总计1.5兆瓦的非晶硅薄膜组件,双轴追踪系统的装机量为0.5兆瓦,采用了感光跟踪技术,安装了2160块多晶组件。该项目还采用了阳光电源的SG500KTL、SG500K3、SG250KLV三种型号逆变器产品(点击查看PV-Tech此前的报道)。

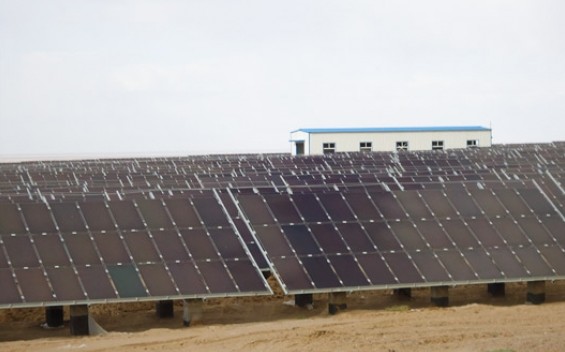

国电龙源格尔木电站的0.5兆瓦双轴跟踪系统部分

电站并网工程受到了青海省电力公司的协助,青海电力公司对35千伏源汇II回线路、光伏电站本体和110千伏格尔木东汇集站及35千伏出线间隔进行了工程跟踪协调,组织海西供电公司先期开展了两次并网工程初步检验工作,协助解决了并网过程遇到的困难和问题。

国电龙源格尔木200兆瓦电站将分数期建成

龙源格尔木新能源在完成一期20兆瓦电站并网工作后,将开启后续项目的建设。





索比光伏网 https://news.solarbe.com/201106/02/270084.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
打卡保加利亚,正泰电源87MW光伏电站美成壁纸!来源:正泰电源 发布时间:2026-07-02 09:43:34

保加利亚87MW光伏电站成功并网,采用正泰电源组串式逆变器,凭借IP66防护与C5防腐能力,适应西北部严苛气候;支持多组件适配与远程智能运维。项目标志“中国技术+欧洲标准”深度融合,是正泰电源深耕中东欧市场的关键里程碑。

宁夏电力鸳鸯湖一期宁东光伏大基地运行维护服务中标结果公示来源:国能e招 发布时间:2026-06-29 09:53:44

6月26日,宁夏电力鸳鸯湖一期宁东光伏大基地1.5GW光伏场区运行维护服务公开招标结果公示,达能电气股份有限公司以346.245万元中标。该项目位于宁夏宁东能源化工基地梅花井、石槽村及红柳矿区,地势较为平坦。运维范围涵盖光伏组件、支架、逆变器、箱变、直流汇流设备、35kV集电线路(含电缆及插拔接头)、光功率预测系统、气象站、AGC与快频装置、全景监控及安防系统、无人机、网络与监控信息系统、接地系统等全部设施;同时包括场内安保保洁、道路围栏、科普中心及鸳鸯湖厂内9.4MW光伏与渣场的维护。服务内容涉及日常巡检、检修保养、缺陷处理、运行操作(含并/解列、停送电)、应急抢修、耗材供应及多项专项技术服务。服务期为一年,自2026年7月16日起至2027年7月15日止。

企业供能系统老化,维护费年年涨?工商业分布式光伏替代规划指南来源:咸宁新闻 发布时间:2026-06-26 18:02:02

本文针对工商业企业普遍面临的供能系统老化问题,系统阐述了以分布式光伏及储能为核心的清洁能源替代方案。文章指出,运行超十年的传统供能系统正面临运维成本攀升、能效持续下降和碳排放压力加大“三座大山”,亟需结构性升级。在此背景下,文中提出三条主流替代路径:分布式光伏实现自发自用、余电上网;工商业储能通过峰谷套利与需量管理优化电费;光储融合则兼顾供电稳定性与经济性。随后重点介绍阳光工商业能源提供的定制化产品体系(如iBuilding BIPV屋顶、iBlock平屋顶电站、iClean智能清洗彩钢瓦电站及灵活储能方案)及零投入、自投等多元合作模式。最后以安利、宝武、蒙牛等标杆案例佐证实效,并强调其依托59GW项目经验、6.5GW工商业光伏实绩及全生命周期服务能力,助力企业实现降本、减碳与能效升级的一体化转型。(199字)

为什么你的企业电费账单越省越贵?智慧能源管理该升级了来源:咸宁新闻 发布时间:2026-06-26 17:52:14

本文探讨企业在“双碳”目标与电价波动加剧背景下,如何同步实现减碳与降本的双重目标。文章指出,当前企业普遍面临碳足迹数据不清(尤其范畴三排放难追踪)、峰谷电价差扩大但人工调度低效等现实困境,传统“手工式”能源管理已难以为继。破局关键在于构建覆盖“发-储-用-管”全链条的智慧能源管理体系,需具备全链路可视化、智能调度(融合电价、生产、气象等多源数据)及碳排放可追溯三大能力。阳光工商业能源依托“魔方”技术平台与iBuilding、iBlock、iClean等场景化产品,提供光伏、储能、数智运维一体化解决方案,并已在宝武钢铁、赛力斯、志邦家居、京东等超1000家客户中落地验证,累计建设工商业光伏项目超6.5GW,显著提升绿电占比、降低用能成本并支撑ESG合规。(199字)

光伏电站无人智能化,正在从趋势走向落地来源:丽天智能 发布时间:2026-06-26 13:39:57

丽天智能在SNEC 2026发布两大升级机器人:自动导航组件铺设机(30秒/块、精度±1mm、效率达人工6倍)与G2D智能清扫机器人(适配90%电站,降本30%)。基于12GW全球项目验证,率先实现GW级电站规模化应用,加速光伏全周期无人化。

中国电建多个新能源项目并网发电!来源:中国电建 发布时间:2026-06-25 17:26:15

中国电建近期推动多个大型新能源项目实现并网发电,涵盖渔光互补、农光互补、茶光互补等多种复合开发模式。项目分布于山东滨州、湖南益阳、浙江缙云、江苏宿迁、云南玉溪与楚雄、新疆精河等地,总装机容量超3.5吉瓦。其中,滨州沾化2吉瓦渔光互补项目为全球最大同类项目;宿迁斯味特项目是国内首个大规模全柔性支架果园型农光互补项目;玉溪元江项目首创“上光下茶”立体开发模式。各项目普遍采用“板上发电、板下生产”理念,在保障清洁能源供给的同时,兼顾渔业养殖、农业生产、茶叶种植等多元利用。全容量投运后,预计年均提供清洁电能超20亿千瓦时,年节约标准煤超70万吨,减排二氧化碳超180万吨,有力支撑能源绿色低碳转型与新质生产力发展。(199字)

大唐天镇丽璟光伏电站单日发电量创新高来源:云冈热电公司 发布时间:2026-06-25 10:04:34

丽璟光伏电站6月21日单日发电量达82.839万kWh,创历史新高。入夏以来,运维团队实施精细化、智能化保障方案,开展全域“拉网式”巡检与闭环消缺,夯实高产基础。电站持续提升绿电产能,助力绿色低碳高质量发展。

沙特阿尔舒巴赫2.6GW光伏电站项目正式签发PCOD证书来源:风光储网 发布时间:2026-06-25 09:57:32

沙特阿尔舒巴赫2.6GW光伏电站(全球单体最大)正式商运!中国能建总承包,全容量并网并获PCOD证书。项目占地52.54平方公里,是沙特“2030愿景”关键工程,35年预计发电2822亿千瓦时,减碳2.45亿吨。

深天马A子公司拟与关联方签订分布式光伏电站合同能源管理协议来源:索比光伏网 发布时间:2026-06-23 17:09:58

深天马A(000050.SZ)公告披露,其六家子公司——上海天马、上海光电子、武汉天马、武汉天马上海分公司、成都天马及芜湖天马,拟与关联方中航国际成套设备有限公司签署分布式光伏电站合同能源管理协议。协议约定,由中航成套负责在各子公司指定建筑物屋顶建设、运营及维护分布式光伏电站;电站投运后,中航成套以优惠电价向各子公司供应所发电力。项目合作期限为25年,预计25年内累计交易金额约6.72亿元。该安排旨在通过合同能源管理模式推进绿色能源应用,降低子公司用电成本,同时体现公司对可持续发展的战略布局。

绿色辽港 | 营口港荟源分布式光伏电站累计发电量突破1.5亿度来源:辽宁港口 发布时间:2026-06-23 09:34:14

全国低碳日之际,营口港荟源分布式光伏电站累计发电突破1.5亿度!该项目装机18兆瓦,利用28座库房屋顶铺设6.5万块组件,实现“自发自用、余电上网”,节约标煤4.88万吨,减碳14.1万吨,打造港口绿色低碳发展标杆。

光伏电站有了“空中消防员”来源:中国三峡集团官网 发布时间:2026-06-23 09:29:50

三峡宾川岩淜100MW山地光伏电站成功投运“察打一体”火灾综合管控系统:融合双光摄像头智能识别、Mesh网络全覆盖与3套消防无人机自动巡航抛投灭火弹,实现火情“秒级识别—精准定位—无人扑救”闭环,推动山地光伏防火从“人防”迈向“智防”,已获4项专利、2项软著及行业创新二等奖。
