未在期限内订立合同!600MW光伏治沙项目重新组织招标

来源:中国招标投标公共服务平台发布时间:2026-09-22 09:43:02

9月20日,鑫隆凯盛叶城县60万千瓦光伏治沙项目(EPC)废标公告发布。

公告显示,废标理由为截至本公告发布之日,经招标人多次书面及口头催告,中标人无正当理由情况下,未在招标文件规定的期限内与招标人订立书面EPC总承包合同,视为其放弃中标资格,故本项目做废标处理,重新组织招标。

5月7日,该项目招标公告发布。项目招标人为新疆鑫隆凯盛新能源有限公司,

额定装机容量为600MW,安装容量为720MWp,储能60MW/120MWh。招标范围包括勘察、设计、项目手续办理协调、地、可研报告、光伏发电站配套建设220kV升压站建筑及安装工程,集电线路建筑及安装工程,外送线路和对端改造建筑及安装工程。

6月5日,该项目公示最终中标人为中铁十五局集团西南工程有限公司与山东省环能设计院股份有限公司组成的联合体,中标价格为182776.54万元。

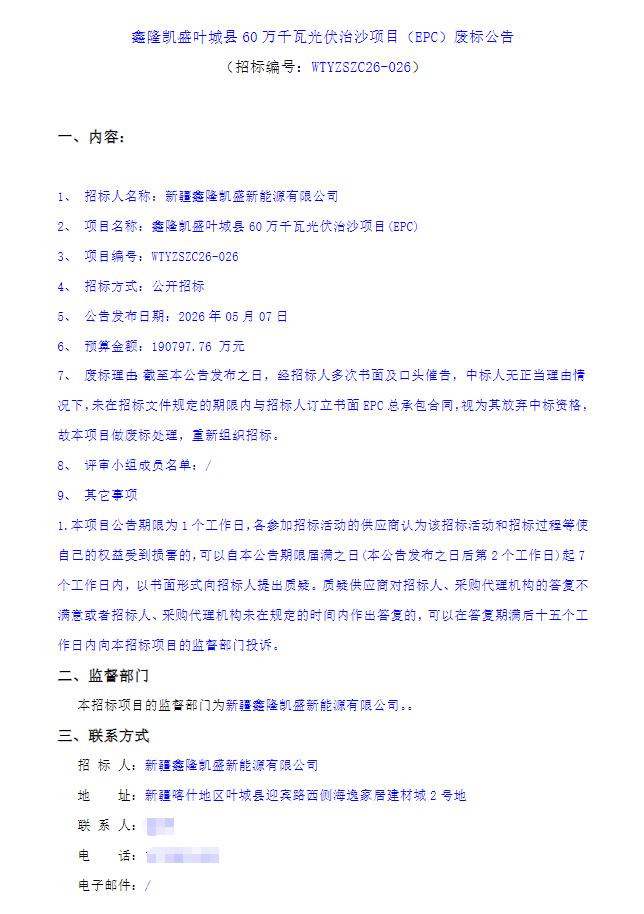

公告如下:



责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华电集团:1GW光伏治沙可研招标!来源:智汇光伏 发布时间:2026-08-11 09:00:09

本文介绍了华电集团在甘肃省武威市凉州区九墩滩启动的100万千瓦光伏治沙项目可研及前期专题报告编制服务的公开招标情况。该项目属于华电集团在甘肃规划建设的两大沙戈荒大型清洁能源基地之一,整体规划装机容量达3040万千瓦,其中新能源占比2440万千瓦。招标由甘肃武威华电福新发电有限公司发起,内容涵盖可行性研究报告(需达到初步设计深度)、1:500地形图测绘、工程地质详勘,以及多项国家和地方要求的前期专题报告编制与报批工作。合同要求在生效后30日内完成可研报告及勘察测绘成果,再用30日完成可研审查;各专题报告须按既定节点取得主管部门批复或审查意见。

内蒙古500MW光伏EPC总承包项目工程监理被废标来源:索比光伏网 发布时间:2026-07-24 08:50:43

内蒙古自治区户用分布式光伏发电(蒙东片区500MW)EPC总承包项目工程监理招标因有效投标人数量不足而被废标。根据评标结果,经评标委员会严格评审,通过资格审查的合格投标人少于3家,未达到法定最低竞标人数要求。依据相关招投标法规及招标文件规定,该项目工程监理标段不具备继续评审和定标的条件,因此被正式宣布废标。此次废标仅涉及工程监理环节,不直接影响EPC总承包主体工作的推进;后续招标人将依法依规重新组织监理招标工作,以确保项目全过程监管合规、有序开展。

陕建股份:2026年6月子公司中标25.75亿元光伏治沙EPC项目来源:金融界 发布时间:2026-07-20 10:03:03

陕建股份于2026年6月披露其两家下属子公司中标两项重大工程:陕西化建中标民丰国华疆来100万千瓦光伏治沙项目EPC总承包,金额25.75亿元;陕西建工安装集团中标山东肥城超临界二氧化碳高温热力电池储能示范项目(含设计、施工与运营),金额10.38亿元。两项均为投资规模超5亿元的重点能源类项目,分别聚焦生态治理型新能源开发与新型储能技术应用。公告明确,中标结果尚未签订正式合同,后续实施进度、合同条款及履约情况存在不确定性。

延期!新疆500MW光伏治沙项目EPC招标生变来源:中国招标投标公共服务平台 发布时间:2026-07-15 08:48:26

新疆融颐公司新和县50万千瓦光伏治沙一体化项目EPC招标经历多次调整:该项目最早于2025年11月启动招标,同年12月公示张家口华工建设集团为第一中标候选人;但因投资计划重大变更、合同协商未果且投标有效期届满,招标方于2026年6月16日宣布终止该次招标,并明确将优化方案后重新组织。7月3日,项目重启EPC招标,计划7月24日开标;7月13日再度发布澄清公告,因新增技术标准及图纸等要求,开标时间顺延至7月28日11时。项目位于阿克苏地区,除50万千瓦光伏装机外,还配套54.435MW/108.87MWh电化学储能系统,并同步开展1.5万亩沙化土地综合治理。

500MW光伏治沙一体化项目EPC终止来源:中国招标投标公共服务平台 发布时间:2026-06-17 15:27:49

新疆融颐科技有限公司于2025年12月12日启动新和县50万千瓦(500MW)光伏治沙一体化项目EPC总承包招标,旨在推进光伏发电与生态治理协同发展。然而,因投资计划发生重大调整,开标后各方未能就合同关键条款达成一致,且已超出投标有效期,公司于6月16日正式公告终止本次招标。公告明确,此前发布的招标公告、招标文件及所有澄清文件自声明生效起全部失效。项目并未取消,而是将根据新的投资安排和实施条件优化方案,后续将重新组织EPC招标工作。该调整属项目前期筹备阶段的正常程序性变更。

中广核、电建、华能、华电中选!内蒙古5.5GW光伏治沙项目公示来源:阿拉善盟行政公署 发布时间:2026-06-15 16:40:36

编辑 | 光伏头条 团队微信公众号 | 光伏头条光伏头条获悉,6月14日,阿拉善盟能源局、阿拉善盟林草局发布关于阿拉善盟2026年光伏治沙实验项目竞争性配置优选结果公示。根据公示本次共5个项目入选,规模为5.5GW。项目业务分别为中广核、电建、华能、华电。6月1日,内蒙古自治区阿拉善盟能源局、阿拉善盟林业和草原局开展光伏治沙实验项目竞争性配置。文件要求,项目实行集中连片选址,单体申报规模不低于10

内蒙古鄂尔多斯市6GW光伏治沙项目优选结果公示来源:鄂尔多斯市能源局 发布时间:2026-06-09 11:43:06

鄂尔多斯市于2026年6月7日公示2026年度光伏治沙项目优选结果,总规模达600万千瓦(6GW),由大唐、中广核、中节能、华润新能源、甘肃宝丰新能源及鄂尔多斯市新能源开发利用有限公司六家企业各获1GW指标,项目集中布局于杭锦旗和鄂托克前旗。该项目严格遵循“光伏建设与沙化土地治理同步设计、施工、验收”原则,申报企业须具备新能源开发或光伏治沙业绩,并确保电网接入消纳条件。此前,鄂尔多斯市能源局于5月30日启动竞争性配置工作,明确申报流程及评审要求。同期,内蒙古阿拉善盟亦启动2026年光伏治沙项目,总规模550万千瓦,计划治理沙化土地22万亩,覆盖乌兰布和沙漠与腾格里沙漠多个片区,要求单体项目不低于100万千瓦、每万千瓦配套治沙400亩,目标于2027年底前完成建设与治理任务。(199字)

内蒙古自治区鄂尔多斯市能源局启动2026年光伏治沙项目竞争性配置来源:鄂尔多斯市能源局 发布时间:2026-06-01 17:26:52

鄂尔多斯市能源局于2026年5月30日正式启动2026年光伏治沙项目竞争性配置工作,旨在统筹推进新能源开发与沙漠生态治理。该项目严格依据国家及内蒙古自治区关于光伏治沙的政策要求,强调“建设与治理同步”——即光伏设施与沙化土地治理须同步设计、施工和验收。申报主体为具备投资实力、技术经验及良好信用记录的能源投资企业,支持单一企业或联合体参与;申报方须满足法人治理健全、资产优良、负债合理等资质条件,并提供相关业绩证明。申报材料需于2026年6月3日17:00前,经旗区能源主管部门统一报送至市能源局。此举标志着鄂尔多斯在“沙戈荒”地区探索可再生能源与生态修复协同发展进入实质性实施阶段。(199字)

和田策勒项目并网发电!深圳安泰科扎根大漠,赋能80万千瓦光伏治沙标杆工程来源:安泰科能源股份 发布时间:2026-05-27 09:03:00

5月23日,中广核和田策勒县80万千瓦光伏治沙项目实现全容量并网发电。该项目位于塔克拉玛干沙漠南缘,占地2.06万亩,是集清洁能源生产、荒漠生态修复与区域能源转型于一体的标杆工程。深圳安泰科为其提供“诚固”系列光伏支架技术支撑:采用双立柱结构与钢筋混凝土灌注桩基础,显著提升抗风沙、抗沉降能力;高规格锌铝镁防腐涂层保障极端环境下的长期耐久性;0.5米离地高度可阻滞近地面风沙流,31°倾角兼顾发电效率与雨水导流,促进板下土壤保墒及耐旱植被生长。项目年发电15.3亿千瓦时,可节约标煤46万吨、减排二氧化碳125万吨。该工程标志着“光伏+治沙”模式在西北地区的深化应用,也体现了安泰科以核心技术服务国家生态安全与能源转型的战略实践。(199字)

大唐集团启动1.5GW光伏治沙(二、三、六标段)EPC招标来源:中国电力招标网 发布时间:2026-05-26 17:28:56

大唐集团于5月19日启动蒙西托克托外送二期150万千瓦光伏治沙项目中二、三、六标段的EPC总承包招标,总装机容量696MW。其中,二标段含300MW光伏区及2号220kV升压站;三标段含261MW光伏区及3号220kV升压站;六标段含135MW光伏区(草地区域128.4MW、沙地区域6.6MW)及4号220kV升压站。招标范围涵盖除甲供设备材料外的全部采购、运输、保管及资料移交,并包括光伏发电场、升压站、集电线路、信息化系统扩容、区域运维中心、集中办公区临建等全部建安工程内容。该项目是典型“光伏+生态治理”模式,旨在通过光伏建设推动荒漠化地区综合治理。
