南疆能源100MW光伏治沙绿电直连项目开工建设

来源:南疆能源集团有限责任公司发布时间:2026-10-08 09:40:24

初秋时节,塔克拉玛干沙漠西北缘的阿拉尔市昌安镇戈壁滩施工热潮涌动、机械轰鸣。兵团局域网内首个获批的绿电直连项目、南疆光伏治沙与绿电直连深度融合示范工程——第一师天盈石化绿电直连项目正抢抓施工黄金期,全员全力倒排工期、大干快上,掀起全速建设高潮。


项目总投资3.3亿元,由中电建宁夏工程有限公司EPC总承包建设,场址距阿拉尔主城区约19公里,总用地2622.15亩。项目规划新建100兆瓦交流光伏电站,直流侧装机120.2292兆瓦峰,配套建设15兆瓦/60兆瓦时储能电站、110千伏无人值守升压站及专用用户站,架设24公里110千伏专用直连线路,构建起“光伏治沙、储能调峰、专线直供、荷网协同”的一体化绿色供能体系。

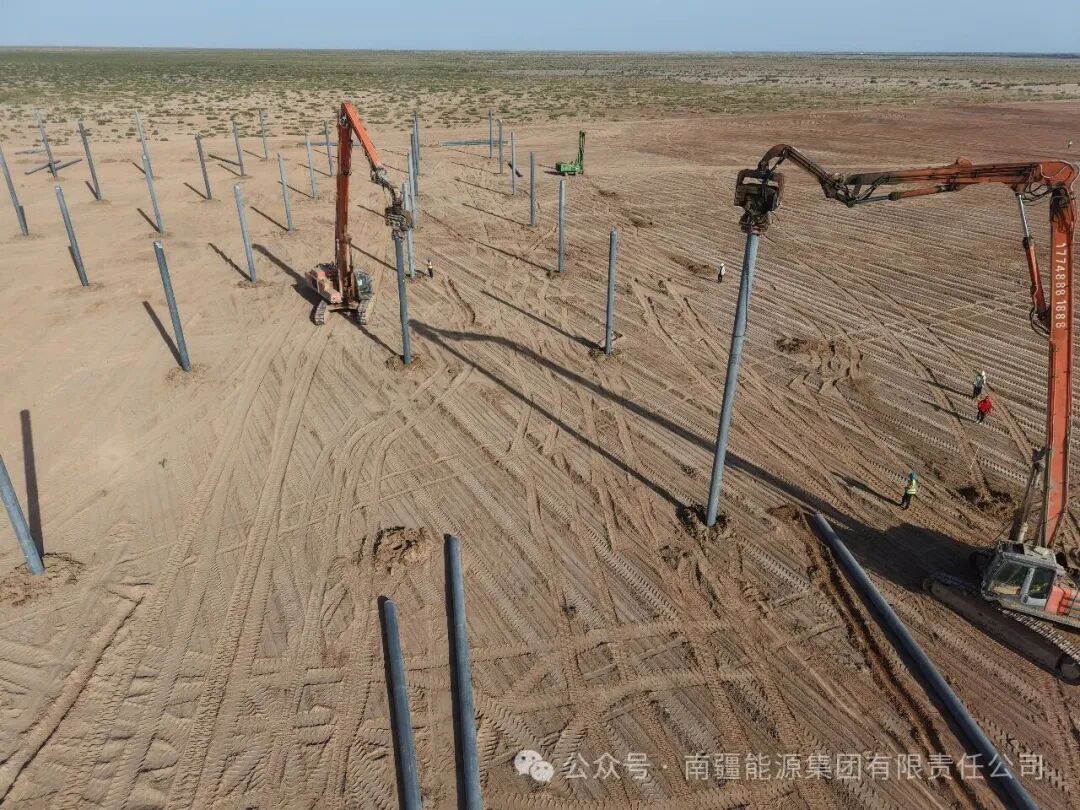

为保障项目尽早并网投运,自8月21日顺利完成EPC招标后,迅速统筹各参建单位压实责任、挂图作战,紧扣时间节点抢抓施工窗口期,多点位同步开工、全方位提速推进项目建设。截至9月26日,项目现场施工力量全员就位,光伏区引孔机、打桩机、装载机等大型机械满负荷运转,110千伏送出线路作业面同步铺开、并行施工,建设节奏高效有序。

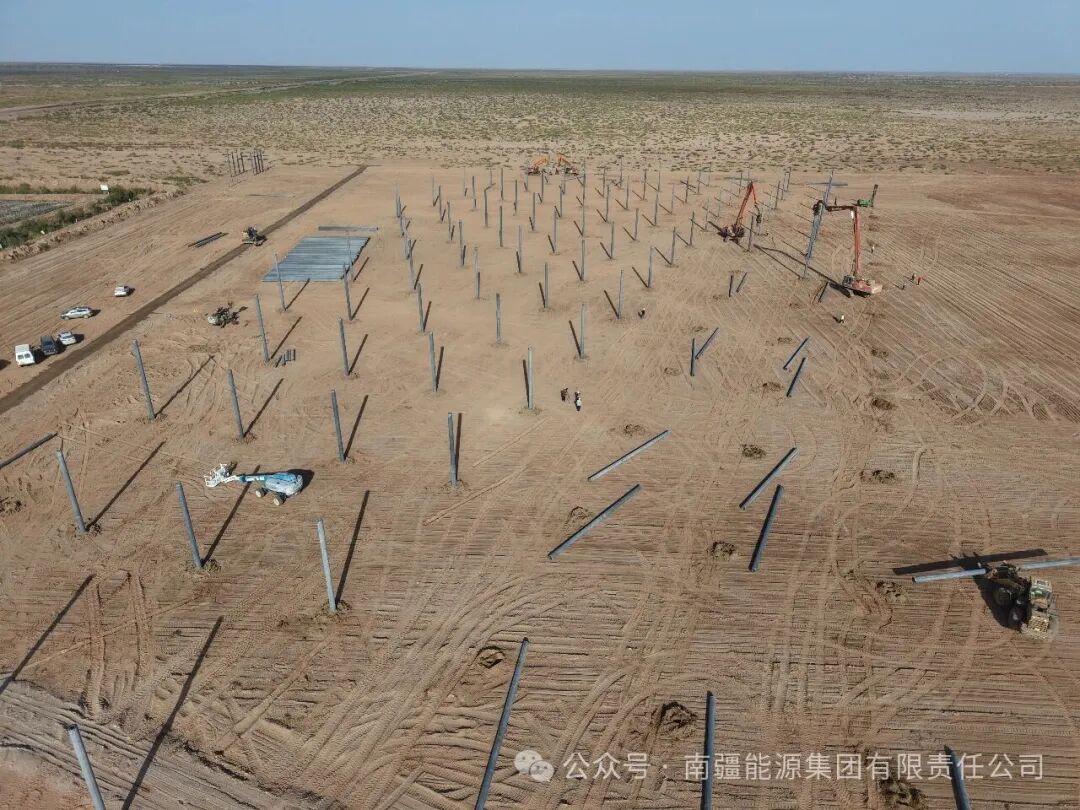

当前,项目桩基施工稳步提速,14.5米PHC管桩累计压桩330根,4米管桩累计压桩1151根;送出线路基础浇筑完成20基,整体进度达16.5%,新增4基基坑开挖完工。同时,主变压器、接地变、GIS等各类核心电气设备已全部锁定排产,提前敲定供货周期,将于10月中下旬陆续到场,为后续施工衔接、按期并网筑牢设备保障。


项目投运后效益显著,年均可输送清洁绿电1.6亿千瓦时,首年新能源利用率达84.6%,可为天盈石化提供36.5%的生产用电,远超国家30%的政策标准。依据新能源就近消纳价格机制,项目绿电到户电价优势明显,企业用电成本稳步下降,每年可实现综合节能效益638万元,节约绿证费用约104万元,节省标准煤4.97万吨,减排二氧化碳13.54万吨,生态与经济效益双赢。

该项目是落实国家新型电力系统、“六张网”建设要求及师市能源发展规划的关键落地项目,打造了化工企业绿电直连优质样板,为南疆高耗能工商业推广绿电就近消纳积累了宝贵实践经验。下一步,将持续锚定并网目标节点,紧盯工期进度、攻坚克难、提速增效,全力打通项目建设堵点难点,稳步推进源网荷储一体化建设,以高效建设成效助力兵团绿电直连模式规模化推广,为师市经济社会高质量发展提供稳定可靠的绿色电力支撑。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
新疆600MW光伏治沙项目EPC弃标!来源:智汇光伏 发布时间:2026-10-08 09:55:02

新疆叶城县鑫隆凯盛600MW光伏治沙项目EPC总承包招标于6月5日公示中标结果,中铁十五局集团西南工程有限公司联合山东省环能设计院股份有限公司以18.28亿元(2.539元/W)中标。该项目装机容量600MW(安装容量720MWp),配套60MW/120MWh储能系统,容配比1.2,涵盖勘察设计、升压站及外送线路建设、光伏区施工、用地协调、复垦复耕、设备采购安装、并网调试及质保等全过程EPC工作。但截至9月20日,中标人未在规定期限内签订书面合同,经招标人多次催告仍未履约,且无正当理由,依据招标文件被认定为放弃中标资格,项目因此废标,将重新组织招标。

国资平台落子!千方级光伏直连制氢项目签约来源:扒解新能源 发布时间:2026-10-08 09:19:54

本文介绍了山东省日照市岚山区签约落地的千方级绿电直连制氢示范项目。该项目由岚山经发集团(区属国资平台)主导,采用蓝昆氢能自主研发的1000标方常压碱性电解水制氢系统,首次实现光伏直流电不经逆变与储能、直接驱动电解槽制氢。相比传统风光制氢需配套储能和逆变设备、损耗高、投资大的模式,该技术通过IGBT直连直流变换器和宽负荷(0–120%)柔性电解槽,显著降低能量损耗与初始投资,提升对光伏间歇性的适应能力。项目依托岚山区丰富的光伏资源及临港工业用氢需求,旨在构建“绿电—绿氢—绿色工业”区域闭环,并为国资平台参与绿氢规模化、商业化提供可复制的实践样本。(198字)

大唐120MW光伏项目开工来源:中电建河南公司、大唐集团 发布时间:2026-10-08 08:57:31

云南大唐双柏县青香树(二期)120兆瓦光伏发电项目于9月27日正式开工,标志着项目进入全面施工与加速建设阶段。该项目由中国电建集团河南工程有限公司中标承建,中标金额为6950.5万元,承接施工总承包任务。根据大唐集团电商平台此前发布的招标信息,项目原计划于2026年5月6日开工、同年11月30日竣工,但因前期手续办理、场地筹备等多重因素影响,实际开工时间较原计划推迟约4个月。项目位于云南省双柏县,是大唐集团在滇布局的重要清洁能源工程之一,建成后将提升区域绿色电力供应能力。

三度追加订单,清源科技光伏支架解决方案助力新疆民丰1GW光伏治沙项目来源:清源科技Clenergy 发布时间:2026-09-30 09:42:12

新疆和田民丰县100万千瓦光伏治沙项目成功并网,清源科技提供477MW SolarTerrace MAC支架解决方案。项目地处塔克拉玛干沙漠腹地,采用锌铝镁耐腐钢材、双螺母防松、模块化免焊设计,适配极端环境与复杂地形。三度追加订单彰显客户信赖,打造南疆“光伏+生态治理”标杆工程。

京能国际北京海淀区曙光办公中心综合能源项目光伏板块顺利完成备案来源:京能国际 发布时间:2026-09-30 09:38:31

京能国际北京海淀区曙光办公中心综合能源项目光伏板块于9月28日完成备案,成为该综合能源项目的关键绿色供能部分。项目位于曙光街道蓝靛厂西路1号办公中心屋顶,装机容量0.5兆瓦,采用“自发自用、余电上网”模式,预计年发电量约52万千瓦时,可节约标准煤约157吨、减排二氧化碳约414吨。其将与冷热源能源站及智慧能源管理平台协同运行,实现多能互补,显著降低传统能耗与碳排放。作为京能国际在行政办公区能源费用托管服务领域的重点实践,该项目不仅验证了绿色供能模块的可行性,也将助力集中办公区向“绿色、低碳、智慧、舒适”的现代化方向转型。(199字)

云南能源集团开远市化工园区源网荷储一体化项目开工建设来源:云南能源集团 发布时间:2026-09-30 09:09:11

云南能源集团开远市小龙潭化工园区源网荷储一体化项目于9月29日正式开工,总投资11.65亿元,是云南省首批3个试点中首个取得并网批复、首个核准、首个开工的项目。项目涵盖电源侧(13万千瓦集中式光伏、3万千瓦分布式光伏、4万千瓦风电)、微网侧(新建220千伏及以下配电网)、储能侧(50兆瓦/100兆瓦时电化学储能)和负荷侧(解化搬迁升级后的年产50万吨合成氨及下游项目)。其核心目标是构建“新能源+智能微电网+工业负荷+新型储能”一体化系统,实现主网与微网协同调控、多能互补,提升供电保障能力、降低用能成本、增强综合效益。项目对推动红河州绿色化工产业集群发展、助力老工业基地低碳转型及服务国家“双碳”战略具有重要示范意义。(199字)

沙海筑绿电:阿拉善 550 万千瓦光伏治沙项目清单出炉来源:内蒙古自治区能源局 发布时间:2026-09-30 08:53:12

内蒙古自治区能源局于2026年9月28日公布阿拉善盟光伏治沙实验项目实施清单,标志着该地区大规模“光伏+治沙”生态能源工程正式启动。本次共纳入5个实验项目,总装机规模达550万千瓦,同步承担22万亩沙漠治理任务。项目严格遵循国家林草局、发改委、能源局关于光伏治沙的统一部署,并依据内蒙古新能源项目竞争性配置管理办法,经阿拉善盟优选推荐、自治区审核纳规后确定。中广核、华电、中电建、华能等央企下属项目公司为具体实施主体。该清单旨在统筹可再生能源开发与荒漠化防治,推动生态修复与绿色电力协同发展。(198字)

淮河能源中选4个光伏项目 拟装机总容量达320MW来源:淮河能源 发布时间:2026-09-29 09:47:28

9月28日,淮河能源发布公告称,公司近日收到云南红河州能源局发出的中选通知书,成功入选当地4个光伏发电项目开发业主,分别为芦柴冲、马堡、新寨和岩峰光伏项目,合计拟装机容量达320兆瓦(32万千瓦)。此次中选是淮河能源推进“煤炭—煤电—新能源”协同发展的重要实践,旨在强化传统能源企业向清洁能源领域的延伸与融合。项目落地将助力公司在云南区域参与构建以风电、光伏、水电为主的多能互补清洁能源基地,进一步优化能源结构、拓展新能源业务布局。

赋能越南清洁能源|天合光能供货450MW漂浮光伏项目来源:天合光能 发布时间:2026-09-29 05:59:41

天合光能为越南达田5号450MW漂浮光伏项目提供至尊N型700W+组件,系越南首批DPPA标杆项目,2027年12月并网。组件搭载i-TOPCon技术,具备高功率、高双面率与强湿热可靠性,彰显其在东南亚超大型漂浮光伏市场的领先实力。

100MW农光互补光伏项目公示来源:重庆市万盛生态环境局 发布时间:2026-09-29 05:54:18

重庆市万盛经开区南桐农光互补项目于9月20日进入环评受理阶段。该项目位于南桐镇,总投资约3.92亿元,建设周期24个月,占地181.79万平方米。工程装机规模为直流侧120.8MWp、交流侧额定容量100.16MW,采用19.3万余块625Wp双面双玻单晶硅组件,配套313台320kW组串式逆变器和42台箱式变压器。项目同步规划建设2044.26亩魔芋种植示范基地,践行“板上发电、板下种植”的农光互补模式。建设单位为重庆市万盛经开区粤能新能源有限公司,其控股股东为广东省电力开发有限公司,最终控制方为广东省能源集团有限公司。
