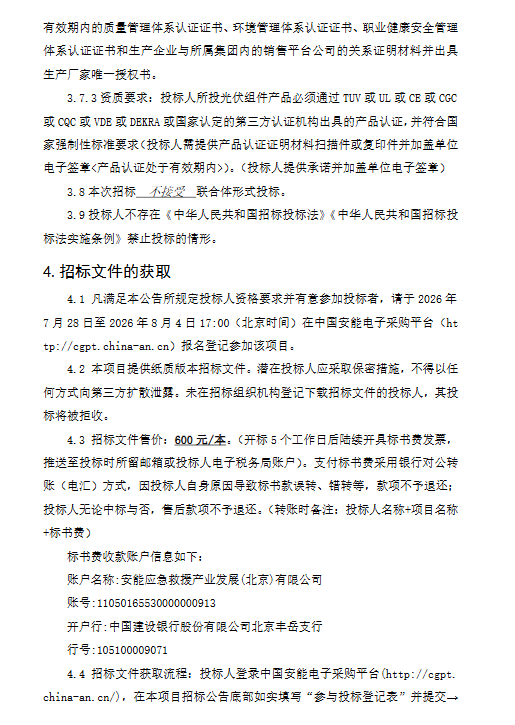

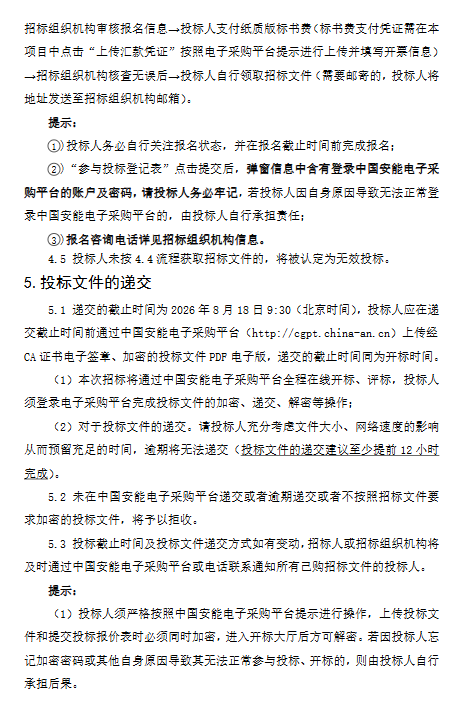

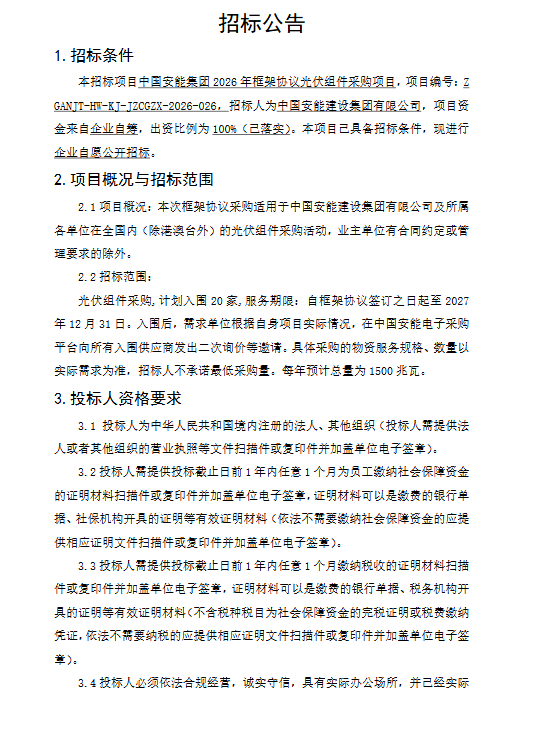

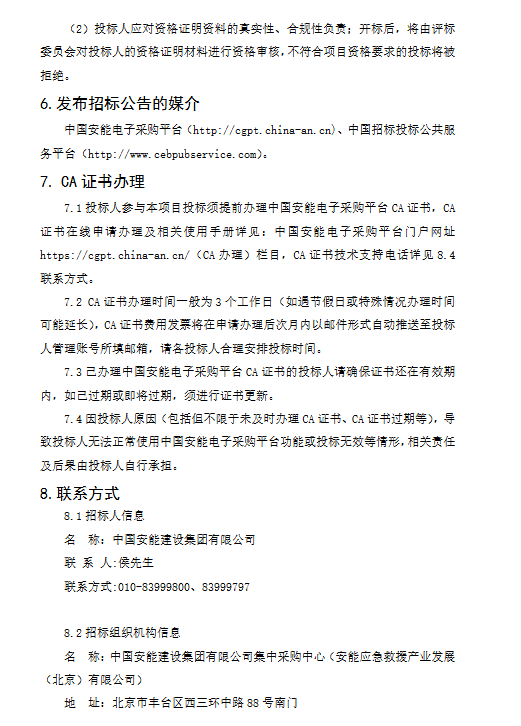

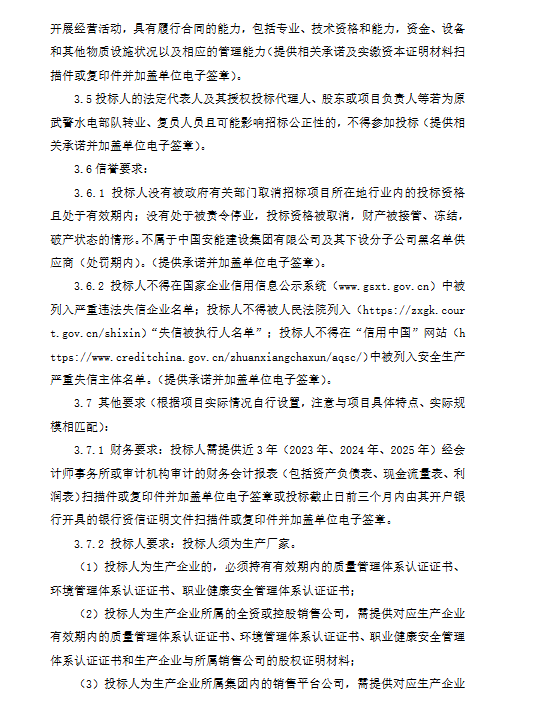

中国安能集团2026年框架协议光伏组件采购项目招标公告,计划入围20家供应商,每年预计总量为1500兆瓦。
服务期限:自框架协议签订之日起至2027年12月31日。入围后,需求单位根据自身项目实际情况,在中国安能电子采购平台向所有入围供应商发出二次询价等邀请。具体采购的物资服务规格、数量以实际需求为准,招标人不承诺最低采购量。






索比光伏网 https://news.solarbe.com/202607/30/50026780.html
中国安能集团2026年框架协议光伏组件采购项目招标公告,计划入围20家供应商,每年预计总量为1500兆瓦。
服务期限:自框架协议签订之日起至2027年12月31日。入围后,需求单位根据自身项目实际情况,在中国安能电子采购平台向所有入围供应商发出二次询价等邀请。具体采购的物资服务规格、数量以实际需求为准,招标人不承诺最低采购量。






本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
本文介绍了中国大唐集团海外投资有限公司于7月27日在大唐电子商务平台发布的老挝纳磨500MW光伏项目EPC总承包招标公告。该项目位于老挝乌多姆赛省纳磨县,规划建设500MW光伏发电容量,配套建设500kV升压站(含1台500MVA主变)及1回500kV送出线路,接入纳磨3变电站500kV侧,并包含对侧变电站新建间隔工程。计划工期为2026年9月30日至2027年9月30日。招标范围涵盖设计、设备材料采购与监造、建安施工、调试并网、验收移交及缺陷责任期服务等全过程工作;其中光伏组件、逆变器和主变压器实行“甲采乙签”,其余设备材料由投标人负责采购。投标人须具备近五年内至少两个200MW及以上光伏EPC业绩,联合体投标限三家单位以内,投标截止时间为2026年9月1日。
本文报道了国家能源集团天津公司2026年度100MW光伏组件框架采购项目的中标结果。该项目面向N型双面双玻720Wp组件,分为横版(15MWp)和竖版(85MWp)两类,要求合同签订后45日内完成交货。6月20日启动公开招标后,于近日公示中标候选人,TCL中环以0.67元/瓦的投标单价成为第一中标候选人。该价格为本次集采的最终报价,体现了当前N型高效组件在大型央企集采中的成本水平与市场竞争力。全文聚焦于招标背景、技术规格、规模结构、交付要求及中标核心信息,未涉及其他供应商报价细节或后续履约安排。
中国大唐集团2026—2027年度光伏组件框架采购中,电投新能成功中标1GW异质结(HJT)组件标段。此次集采专设HJT独立标段,与TOPCon、BC等技术并列,反映出央国企对高效光伏技术多元化布局的重视。电投新能围绕HJT构建了覆盖研发创新、工艺优化到规模制造的完整产业化体系,在少银金属化、三分片等关键环节取得突破,已实现银栅HJT与铜栅C-HJT电池及组件的自主量产。其HJT组件最高功率达770W,转换效率达24.8%,并稳定交付730W以上高效产品。此外,公司正同步布局钙钛矿叠层等下一代技术方向,推动HJT体系持续升级。(199字)
7月20日,中核集团完成2026—2027年度光伏组件设备一级集中采购开标,总规模达4.3GW,共20家组件企业参与投标。报价区间为0.66—0.765元/W,平均报价0.7118元/W,较今年以来央企、国企同类集采均价(0.738—0.9元/W)明显下降。本次采购采用框架模式,覆盖中核集团及下属单位未来两年多个光伏项目需求,所涉N型组件包括TOPCon与BC两大技术路线,交货期延至2027年8月。数据显示,2026年以来已有78.4GW央企国企光伏组件集采公布中标或候选结果,中核此次报价在最低价、最高价及均值层面均呈现显著下行趋势,反映出当前光伏组件价格持续走低的市场态势。
英利集团入选2026世界物联网500强,依托自研虚拟电厂平台落地三省,年服务电量5亿度、降本13%;牵头东南亚光储充联盟,推出“英辰UniGo”微电网品牌;BIPV柔性产线迭代14代,覆盖全球200+地标建筑。
山西潞安太阳能科技有限责任公司(晋能控股电力集团控股子公司)于7月14日发布光伏组件及配套物资年度框架招标公告,项目位于山西省长治市潞州区,共设9个标段,涵盖光伏组件、接线盒、玻璃、电池片、密封胶、包装材料、铝边框、焊带/汇流条和胶膜等关键物料。除标段4(电池片)接受合格经销商投标外,其余标段均限定为生产制造商直接参与,不接受代理商或联合体。各标段对投标人设置了明确的业绩门槛,如组件供应商需具备近一年内累计供货不少于500MW的业绩,接线盒、玻璃、胶膜等分别对应百万套、百万片、百万平方米级供货量要求。所有标段开标时间集中于2026年8月3日至7日分批次进行。
高景双线入围大唐11GW光伏组件集采,BC标段第二、TOPCon标段第九,获央企权威认可;GBC系列超国标一级能效,TOPCon达二级能效;依托硅片起家的一体化智造与全链条质控,加速向高效组件服务商转型。
宁德时代斩获大众集团2026年“大众集团奖”,系动力电池领域及中国大陆唯一获奖企业;已为大众供应超200GWh电芯,覆盖8大品牌45款车型,正深度参与其标准电芯量产。
广东能源集团于7月7日启动2026年光伏组件第二批集中招标,总采购规模暂定170MWp,分为两个标段:标段一(139MWp)用于江苏泰州粤电姜堰渔光互补项目,标段二(31MWp)用于浙江杭州富阳区鹿山街道集中式光伏项目。招标范围包括N型双面单晶硅光伏组件、配套连接器、备品备件及技术服务。交货时间分别为2026年9–10月(标段二)和2026年10月–2027年3月(标段一),最终数量及调配权归招标人所有。每个标段限中1家供应商,允许兼投兼中,但须全容量投标,组件功率组合需满足尺寸与边框规格一致性要求。投标人须为国内注册的独立法人光伏组件制造商,禁止关联企业同时投标,不接受联合体。投标截止时间为2026年7月28日。
近日,高景在中国大唐集团2026-2027年度11GW光伏组件集采中双线入围BC、TOPCon标段,其中BC标段位列第二,TOPCon标段位列第九。大唐集采一直是先进技术应用与产品高质量标准的核心风向标,其首创“光伏质控20条”树立全行业质量标杆。本次入围大唐组件集采,充分印证了高景BC+TOPCon双技术路线获得央企权威认可,也标志着高景完成了从头部硅片供应商向一体化高效组件服务商的关键转型。双
