荒漠“种”下绿色能源——凉州区九墩滩300万千瓦光伏项目建设正酣

来源:凉州融媒发布时间:2026-07-22 10:05:53

夏日的大地流光溢彩,色调明丽。俯瞰凉州区东北的茫茫荒漠之间,深蓝色的连片光伏板向沙漠深处延伸,金黄色的密集的草方格紧紧“锁”住大地……曾经寸草难生的“无人区”,如今却是机械轰鸣、车辆穿梭的“绿电播种”现场。在这里,甘肃腾格里沙漠河西新能源基地装机容量300万千瓦的光伏项目正在加紧建设。

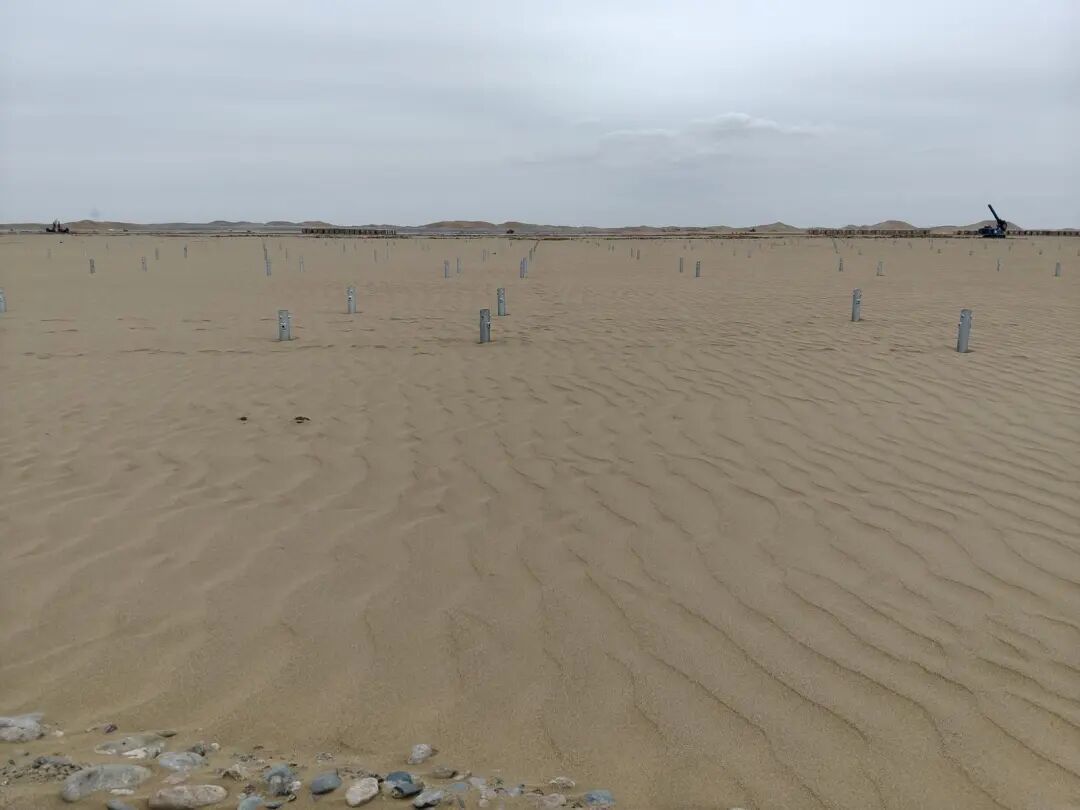

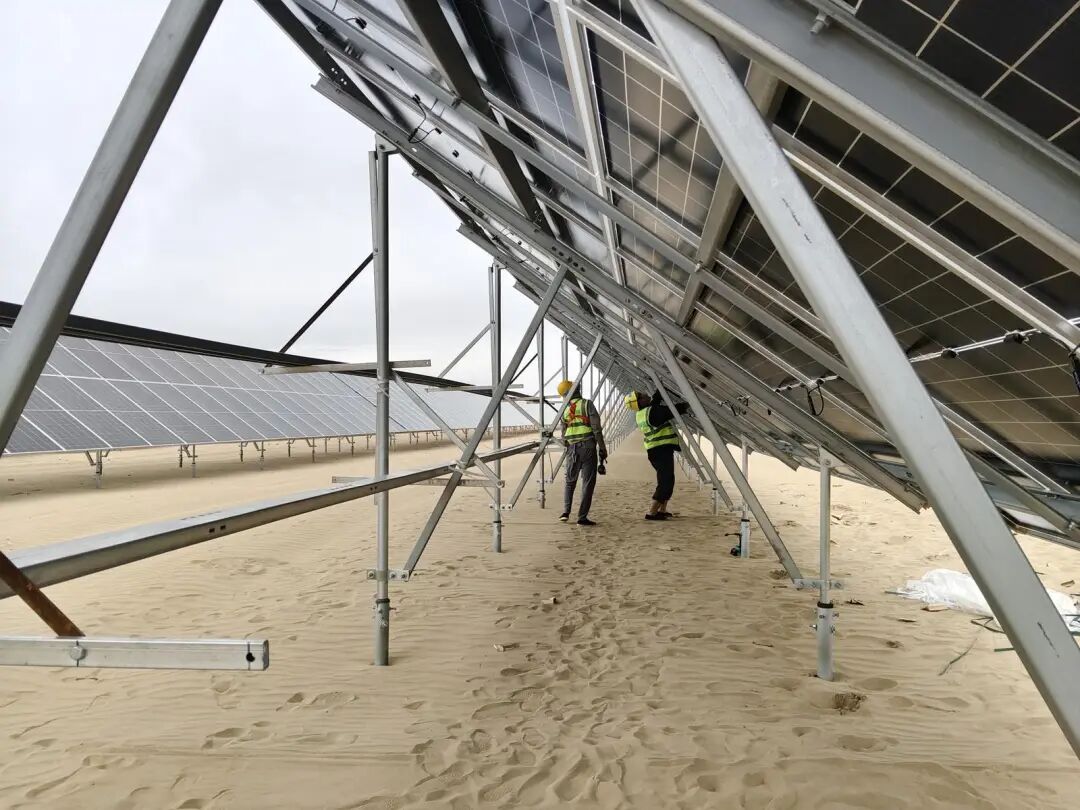

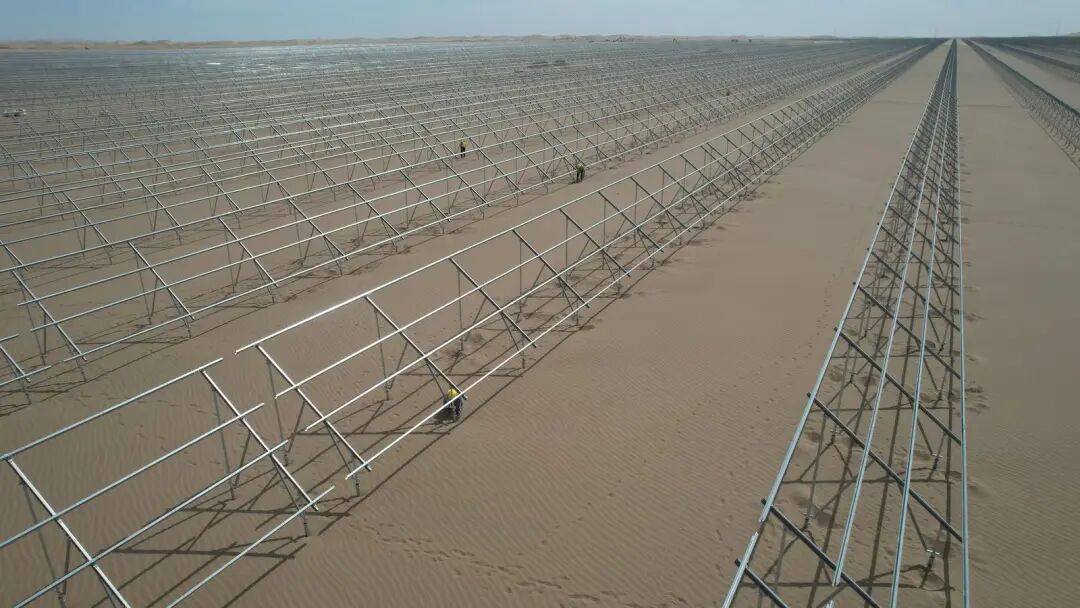

沿着工程车辆进出的简易路走进项目建设现场,密密麻麻的光伏板“扑面而来”。无人机视角下的略显小巧的精致“画卷”此刻成了庞然大物,离地0.8米、总高度接近4米的钢架上,与地面约成37度夹角的光伏板整齐排列,一眼望不到头。据介绍,这是根据项目所在地的纬度精确测算的结果,这个角度可以最大限度地接收阳光能量。


该项目是“陇电入浙”特高压外送通道配套电源。861个容量3300千瓦标准电池方阵,93万块BC双面650瓦组件,439万块N型720瓦单晶硅电池组件,9553台串式逆变器,861台箱式升压站以及两座150万千瓦的330千伏升压(储能)站……这一串庞大的数字背后,体现了项目庞大的规模,建成后可将清洁电力直送东南沿海。

甘肃腾格里绿色能源有限公司工程建设部副主任兼九墩滩300万千瓦光伏项目负责人马继和介绍道:“项目区位于武威市凉州区九墩滩光伏治沙基地,占地面积约5.85万亩,总投资约91亿元,是我国首个针对沙戈荒新能源大基地的防沙治沙与生态修复关键技术集成科研项目。作为‘陇电入浙’特高压外送通道的配套电源,项目采用‘点对网’模式,将清洁能源直送浙江消纳。”


当前正值项目建设高速推进期,数百名建筑工人与数十辆工程车辆忙碌在面积庞大的建设现场,各自负责一部分建筑单元。施工单位避开高温时段,按照计划高效有序推进项目进度。


中国电建集团昆明勘测设计研究院有限公司施工现场负责人黎锐表示:“当前高温天气持续,我们秉持安全第一、防暑为先、统筹推进的原则,将工人防暑降温与人身安全作为施工管理首要任务。一方面优化施工班次、避开正午高温作业,另一方面配足饮用水、绿豆汤、防暑药品,严控高温作业风险。在严守安全底线的基础上,我们科学统筹工期、优化施工安排,保质量抓进度,全力完成既定建设任务。”

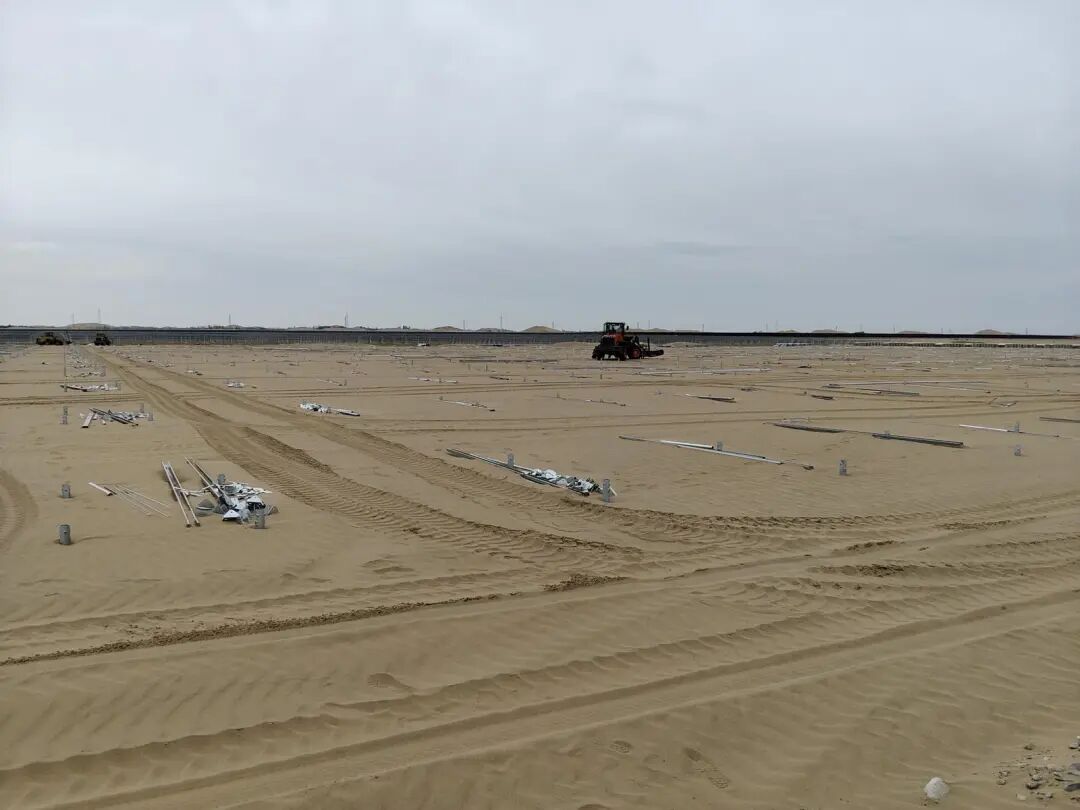

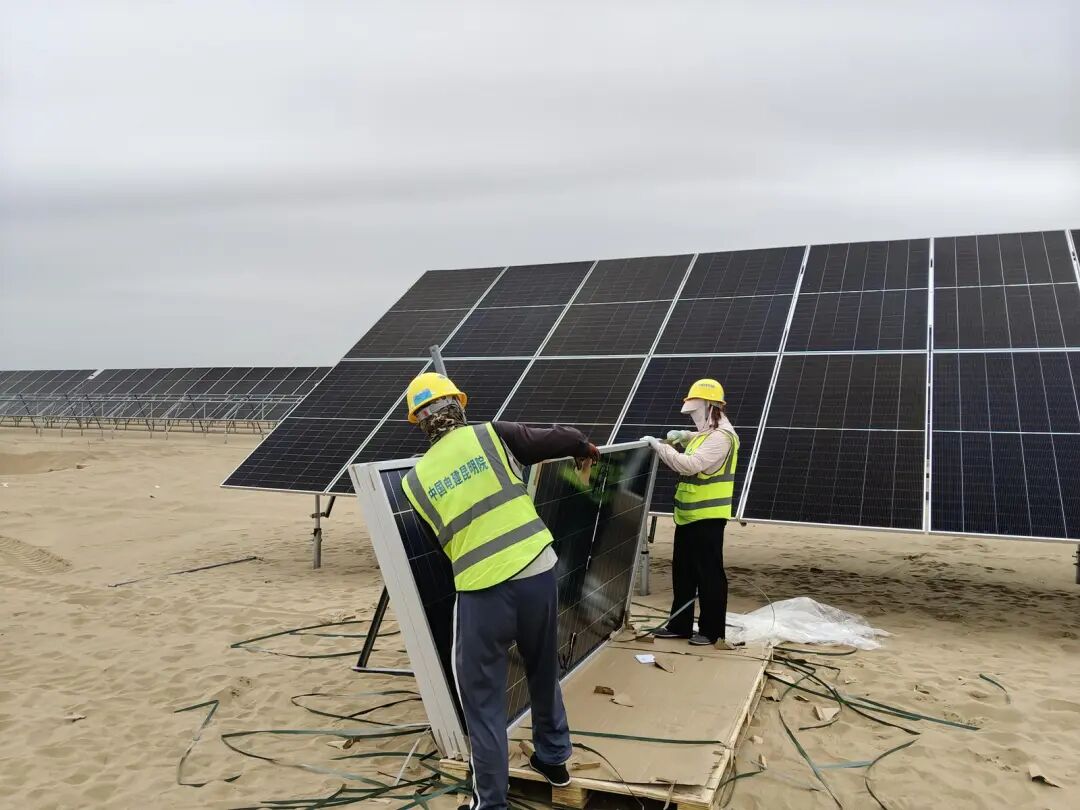

甘肃腾格里绿色能源有限公司工程建设部副主任兼九墩滩300万千瓦光伏项目负责人马继和说:“甘肃腾格里绿色能源有限公司凉州区九墩滩300万千瓦光伏项目,目前已完成场地平整47463亩,螺旋桩施工完成195110根,支架完成安装5776套,光伏组件完成安装4112组。项目计划于2026年11月30日全容量建成,并具备并网条件。”


据了解,项目建成后,投资方将继续坚持生态优先、绿色发展之路,依照成型的“板上发电、板下治沙、板间种植”立体模式,锁沙植绿,修复生态,打造一片深蓝色、金黄色与翠绿色相间的“太阳花田”。

甘肃腾格里绿色能源有限公司工程建设部副主任兼九墩滩300万千瓦光伏项目负责人马继和说:“项目建成后预计每年可为电网提供上网电量约50亿KWh。每年可节约标准煤约150.75万吨,每年可减少烟尘排放量约85.22吨,可减少二氧化碳排放量412.80万吨。”


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
重新报批!中核汇能300MW光伏项目公示来源:阳山县人民政府 发布时间:2026-10-16 09:21:44

本文介绍了中核阳山300MW农光互补光伏项目二次重新报批的审批前公示情况。该项目位于广东清远市阳山县小江镇五个行政村,装机容量仍为300MW,采用440Wp单晶硅组件及配套组串式逆变器、箱式升压变压器和220kV升压站等系统。因前期备案用地存在矿山、养殖场等障碍,导致约4560亩已批但未利用土地无法实施,项目需新增用地2029.4535亩,并调整选址范围,由原三村扩展为五村分区布局,升压站位置与规模保持不变。虽用地结构多次优化,总投资额(12.39亿元)及建设内容均未变动,本次属重大变动后的第二次环评重新报批。

硬核“钢”骨赋能光伏|英利全新钢边框组件规模化落地西北戈壁电站来源:英利发展 发布时间:2026-10-15 06:57:48

英利锌铝镁钢边框光伏组件批量供货宁夏180MW沙戈荒生态治理项目,直面戈壁风沙、盐雾、大温差严苛考验。五大硬核优势:自修复防腐、热膨胀系数匹配玻璃防隐裂、高强抗风雪、支架通用免改造、低碳降碳。规模化实证落地,引领“以钢代铝”技术新方向。

筑牢沙戈荒品质底座 | TCL中环护航320MW华电 “陇电入浙” 项目建设来源:TCL中环 发布时间:2026-10-15 06:41:04

TCL中环首批TOPCon高效半片组件交付华电甘肃腾格里沙漠大基地,总容量320MW。产品针对沙戈荒高温、积灰、风沙等极端工况,具备优异温度系数、抗热斑、抗隐裂及弱光发电性能,显著提升LCOE竞争力,验证N型技术在国家级大基地的规模化落地实力。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

单瓦发电量提升3.05%,腾格里沙漠实测再证至尊TOPCon组件沙戈荒场景价值来源:天合光能 发布时间:2026-10-09 10:26:55

天合光能甘肃武威沙漠实证显示:至尊N型TOPCon组件单瓦发电量较TBC提升3.05%,核心源于高双面率(贡献1.58%增益)与优异低辐照响应(早晚增益超2%),叠加抗紫外、耐沙尘高可靠性,精准适配沙戈荒大基地高反射、强紫外、高低温交替严苛环境。

甘肃凉州区九墩滩三百万千瓦光伏项目建设提速增效来源:武威市人民政府 发布时间:2026-10-09 09:16:40

甘肃凉州区九墩滩300万千瓦光伏项目是“陇电入浙”特高压输电工程的重要配套新能源工程,总投资94.38亿元,占地57897亩。项目依托河西走廊丰富的太阳能资源,致力于将自然资源优势转化为产业与经济优势,并通过跨省特高压通道向浙江输送清洁电力,支撑东西部低碳协同发展。国庆期间,建设者坚守一线,抢抓施工黄金期,实现场地平整、支架及组件安装(进度达96%)、箱变吊装等关键工序高效推进,确保“不停工、不打烊”。项目严控安全与质量,标准化组织施工,计划于今年12月具备并网发电条件。建成后年发电量约50亿千瓦时,可节约标准煤150.75万吨,减排二氧化碳416.09万吨,并完成超7万亩生态修复与沙漠治理,兼具显著生态、经济与社会效益。(199字)

板上发电 板下生绿——新能源公司汾阳复合光伏项目全容量并网来源:特变电工新能源 发布时间:2026-09-24 09:42:01

特变电工汾阳复合光伏项目31个单元全部并网,创新采用“园光互补+草光互补”模式,在山地、园地、草地等非耕地实现板上发电、板下留绿。项目攻克大坡度施工难题,应用无人机、螺旋钻机等智能装备,配套完成复杂跨越送出线路,为山西山地新能源开发树立标杆。

国家能源局:2026年8月全国新增建档立卡光伏项目3972个来源:国家能源局 发布时间:2026-09-23 15:21:23

国家能源局于2026年9月23日发布公告,通报2026年8月全国新增建档立卡新能源发电项目(不含户用光伏)情况。当月共新增项目4007个,其中光伏发电项目占绝对多数,达3972个,包括集中式光伏23个和工商业分布式光伏3949个;风电项目29个,生物质发电项目6个。公告明确区分了不同技术类型的项目数量与分类,并指出风电、集中式光伏及生物质发电项目的详细清单以附件形式公布,而工商业分布式光伏项目清单则需通过国家可再生能源发电项目信息管理平台网站查询。该数据反映了当月新能源电力装机建设的结构性特征,凸显分布式光伏在新增项目中的主导地位。

凉州区九墩滩300MW专项光伏治沙项目竞配结果公示来源:武威市凉州区人民政府 发布时间:2026-09-23 08:50:45

甘肃省武威市凉州区九墩滩300MW专项光伏治沙项目于2026年9月21日完成竞争性配置评审并公示结果,中电建新能源集团股份有限公司甘肃分公司被确定为中选单位。该项目属于国家支持的“光伏+治沙”生态治理类新能源工程,旨在通过光伏发电与荒漠化土地综合治理相结合,实现能源开发与生态保护协同推进。公示期为2026年9月21日至9月23日(共3个工作日),期间任何单位或个人如对结果有异议,可向凉州区发展和改革局提出书面反馈。该竞配工作依据相关管理办法开展,体现了地方在推动大型风光基地建设过程中对投资主体技术能力、建设经验及生态治理方案综合评估的规范流程。(198字)

单月中标规模突破1GW!弘元绿能综合实力获市场持续认可来源:弘元绿能 发布时间:2026-09-16 09:37:35

弘元绿能单月中标超1GW光伏项目,覆盖腾格里、库布其沙漠等沙戈荒重点基地。凭借高可靠性N型TOPCon组件、严苛环境适配能力及全链条交付实力,接连斩获南网能源、甘肃武威、内蒙古准格尔旗等大型项目,彰显技术、品质与协同交付综合竞争力。
