德行天下新能源2.45亿投建 湖北68兆瓦最大分布式光伏项目首批并网

来源:德行天下新能源发布时间:2026-02-04 14:42:46

二月启新,襄阳市新能源产业再迎重磅捷报!—— 由湖北德行天下新能源科技有限公司投资承建的东风汽车股份有限公司襄阳轻型商用车智能制造和绿色工厂68兆瓦分布式光伏发电项目,首批47.03兆瓦工程顺利竣工并网发电,标志着襄阳市首个应用柔性支架光伏技术的大型分布式光伏工程正式投入运行。这一创新项目不仅突破了传统光伏支架的局限性,更为当地“两资三能”工程落地生根、制造业绿色低碳转型注入强劲动能。


开局全速冲刺:柔性支架成区域硬核亮点

襄阳轻型商用车智能制造和绿色工厂坐落于襄阳市高新区,其首批并网的 47.03 兆瓦工程,精准锚定生产与节能两大需求,划分两大核心阵地:新能源商用车阵地装机15.4 兆瓦,轻型商用车阵地装机31.63 兆瓦。

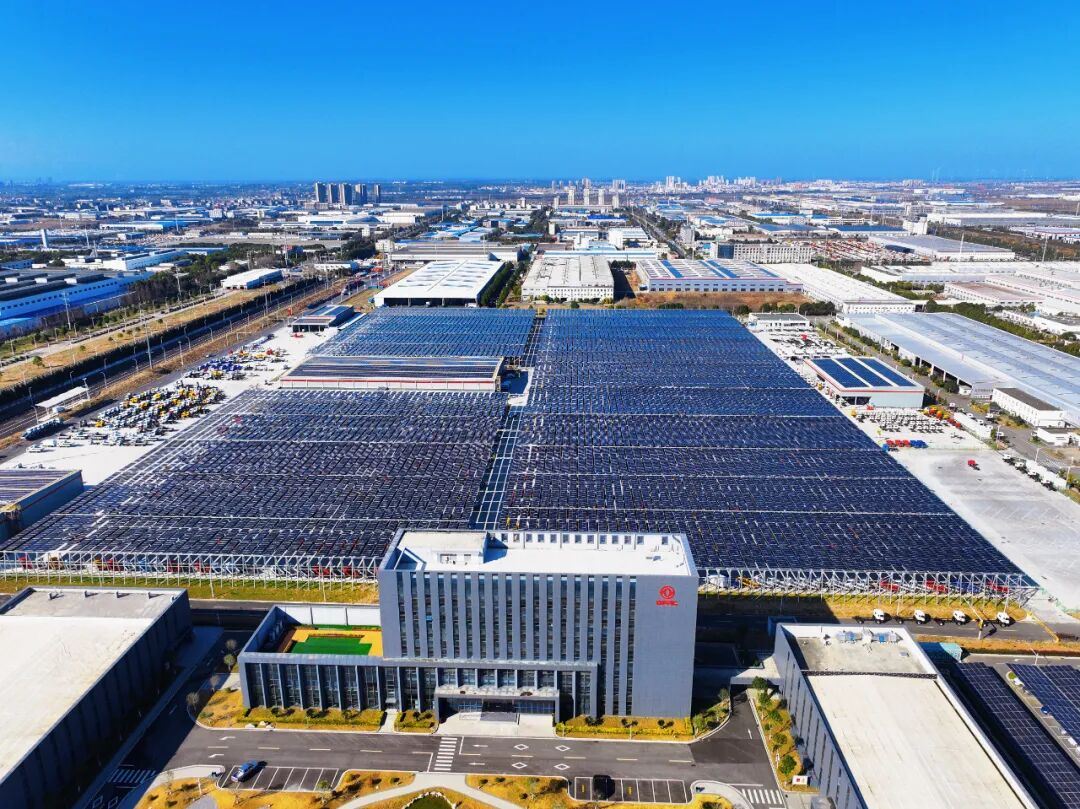

项目创新性采用“屋顶 + 车棚 + 停车场”的立体化开发模式,最大化利用空间价值。项目团队在约20万平方米厂房屋顶,整齐铺设高效单晶光伏组件,采用光伏建筑一体化技术,将原本闲置的建筑屋顶转化为年发电量可观的“空中发电站”。同步建成的 3 万平方米钢结构光伏车棚与10万平方米柔性光伏支架结构停车场,通过定制化支架设计保障结构稳固,既能为400辆员工通勤车、2500 台商用车提供遮阳避雨的停放空间,又能通过光伏板持续捕捉光能转化为电能,实现“一地两用”的复合价值。

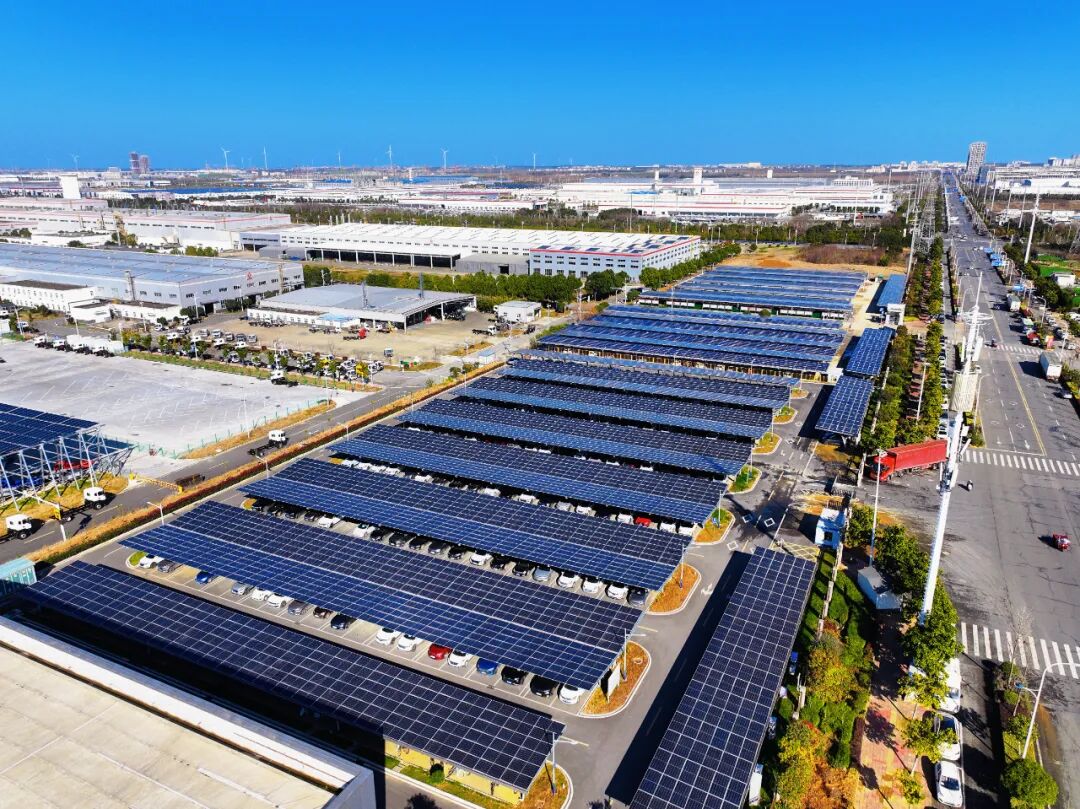

3 万平方米钢结构BIPV光伏车棚,可容纳400辆员工通勤车

作为该项目的“硬核担当”,光伏柔性支架堪称颠覆传统的创新型光伏支架解决方案,其创新设计的不等跨柔性索结构,可灵活适配各类停车场及多业态复合场景。

     在空间利用上,能够实现30-60米的超大跨度设计,中间区域少柱甚至无柱,既能让车位布局更规整,又能将下方空间完整释放,极大提升车辆停放的便捷性与空间利用率。从结构原理来看,它通过柔性悬索与刚性撑杆的组合联结,搭配刚性支架及强力地锚,构建出一套稳固可靠的大跨度承重体系。这一体系不仅具备优异的结构稳定性,可轻松适应山地、丘陵等各类复杂地形,还能大幅减少场地平整与土方工程,最大限度保护原有地貌;与此同时,更能有效缩短施工工期,降低地基处理成本。在发电效能层面,光伏柔性支架可显著缩小光伏组件间的安装间隙,大幅提升组件排布密度,进而实现光伏电站发电量与光电转换效率的双重跃升。

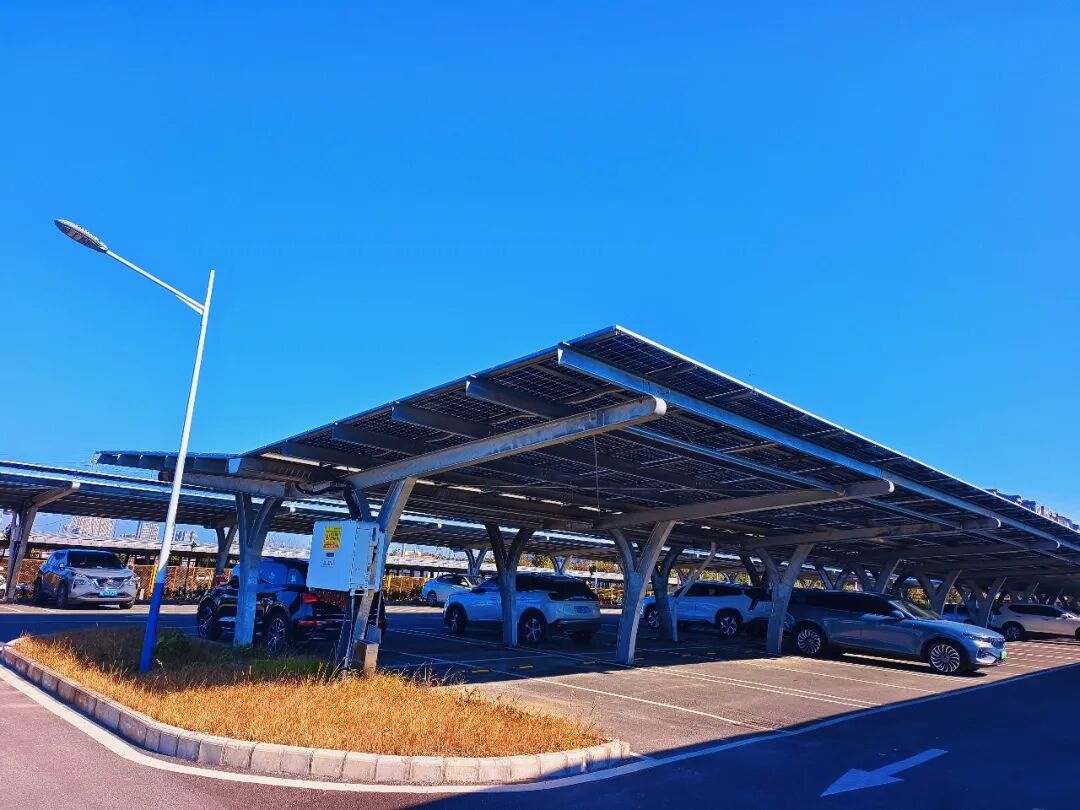

10万平方米柔性光伏支架结构停车场,可容纳2500 台商用车

据测算,该47.03 兆瓦项目年发电量可达 4900 万度,能满足工厂 60% 的生产用电需求;与此同时,每年可减排二氧化碳约 4.1万吨,相当于植树超15万棵。依托 “自发自用、余电上网”的运营模式,项目不仅有效破解制造企业高耗能痛点,助力生产成本降低,还能为区域电网输送清洁电力,真正实现经济效益与生态效益的双赢,成为区域绿色转型发展的标杆范例。

精工再提速:精品工程刷新行业建设纪录

作为德行天下新能源与东风汽车深化战略合作的标志性工程,项目团队以严苛标准把控全流程,仅用8个月时间完成首批工程建设,刷新同类分布式光伏项目建设速度纪录。针对厂房屋顶结构多样的痛点,定制轻量化支架与个性化安装方案,在保障建筑承重安全与防水性能的前提下,实现光伏组件全覆盖;此外,整套光伏系统搭载智能监控与快速关断技术,可实时监测设备运行状态,精准识别绝缘异常、短路等潜在故障,为电站安全高效运行筑牢坚实防线。


此次项目并网,是德行天下新能源践行“十五五”战略规划的重要成果。作为深耕湖北十余年的新能源企业,公司已为东风华神建成湖北省首个工商业“光储充” 一体化项目,为东风铸造工厂打造襄阳最大 BIPV 光伏电站

全域齐发力:零碳建设开启转型新征程

首批工程的顺利完成,为项目全量投运筑牢坚实根基。按照规划,剩余20.97兆瓦工程将于2026 年下半年全速推进,全部建成后,这座总装机容量达68兆瓦的分布式光伏电站,将跻身华中地区规模最大的制造业分布式光伏项目行列。届时,项目年发电量有望突破7000 万度,可满足东风襄阳智能制造绿色工厂超 80% 的生产用电需求,每年更能减排二氧化碳超 5.8万吨,实现经济效益与生态效益的双赢。


国家层面已明确部署,未来五年将布局建设100 个国家级零碳园区,重点针对高耗能产业,推动其绿电使用比例逐步提升至 50% 及以上。这一政策导向,为光伏等新能源产业开辟了广阔的发展空间,也为传统产业绿色转型指明了方向。

作为新能源领域的践行者,德行天下新能源将积极响应国家级零碳园区建设号召,聚焦新能源项目投资与运营、生态农业、零碳产业园区建设、虚拟电厂业务四大核心板块,为构建清洁低碳、安全高效的现代能源体系贡献更大力量。



索比光伏网 https://news.solarbe.com/202602/04/50018003.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
一年5亿度绿电!黔西南州最大光伏项目并网来源:当代先锋网 发布时间:2026-05-11 09:16:50

记者从国家电投集团贵州金元股份有限公司获悉,5月8日,贵州金元黔西南新能源公司安龙县八坎河团结者孔光伏项目首次并网发电,为区域能源结构优化和绿色发展再添新支撑。该项目是贵州省2026年重大工程和重点项目之一,总装机容量400兆瓦,由团结、者孔两个200兆瓦光伏电站组成,共用一座220千伏升压站,是当前黔西南州单体容量最大光伏项目,预计年均发电量约5亿千瓦时。

云南6.6GW风、光项目分配结果,华能、宏桥、云南能源规模最大!来源:智汇光伏 发布时间:2026-05-11 09:03:28

4月13日,云南丽江永胜县、宁蒗县2025年第三批新能源项目社会投资人优选公布中标结果共有8个风光项目参与竞配,规模合计553.16MW,由华电、华能、云南能投获得。

太阳井新能源完成首批太空光伏电池订单交付来源:光伏前沿 发布时间:2026-05-11 08:57:51

近日,苏州太阳井新能源有限公司成功完成首批航天级光伏电池订单交付,产品将应用于下一代卫星平台。本次交付的产品采用太阳井自主研发的异质结电镀铜电极技术及金属化整线装备制造。太阳井自成立之初即坚定选择电镀铜电极技术路线,是行业内少数专注于该方向的先行者。这些核心技术专利已在多国获得授权保护,为太阳井在高端光伏应用领域构筑起坚实的技术护城河。

2026年3月全国新能源并网消纳情况:光伏91.2%来源:电力行业规划研究与监测预警中心 发布时间:2026-05-08 15:01:57

根据《国家能源局关于2021年风电、光伏发电开发建设有关事项的通知》,为引导新能源理性投资、有序建设,现将2026年3月各省级区域新能源并网消纳情况公布如下。

三峡、华能、云南能源、国电投:获云南763MW风、光指标!来源:智汇光伏 发布时间:2026-05-07 16:52:12

5月6日,云南省保山市、临沧市相继公布2025年第三批新能源项目投资开发主体优选结果,共7个项目,规模合计762.75MW,由4家企业获得,如下表所示。国家电投、云南能源集团分别获得75MW、92.75MW的规模指标。

湖北、江西、重庆集中式新能源发电企业集中报价实施方案征求意见来源:国家能源局华中监管局 发布时间:2026-05-07 13:46:52

关于公开征求《湖北、江西、重庆集中式新能源发电企业集中报价实施方案》意见的通知根据《国家发展改革委国家能源局关于优化集中式新能源发电企业市场报价的通知(试行)》要求,经商湖北、江西省能源局和重庆市经信委,我局组织电力交易机构研究起草了《湖北、江西、重庆集中式新能源发电企业集中报价实施方案》。现向社会公开征求意见。

黑龙江:仅4县红区,分布式可接入1.66GW!来源:黑龙江发改委 发布时间:2026-05-06 17:19:25

为支持我省分布式光伏科学有序发展,引导分布式光伏开发建设工作,我委组织国网黑龙江省电力公司开展了全省分布式光伏接入电网承载能力评估工作。国网黑龙江省电力公司综合考虑电网承载能力及省内新能源整体消纳能力,优化调整计算原则,认真测算分布式光伏接入电网承载力,综合提高电网承载能力。我委将会同国网黑龙江省电力公司定期发布承载力评估结果,引导分布式光伏健康有序发展。

新疆精河县这个100万千瓦光伏项目进入冲刺阶段,预计6月底并网发电来源:精河零距离 发布时间:2026-05-06 13:59:10

近日,位于精河县的华能精河产业园区低碳转型光伏项目进入全面冲刺阶段,预计6月底实现100万千瓦全容量并网发电。4月27日,精河县西南侧约68公里的戈壁滩上,华能精河光伏项目施工现场一派火热景象。项目经理付远志表示,剩余调相机计划6月10日投入运行,40万千瓦光伏组件将于6月底前完成到货安装,届时将实现全容量并网。“这是精河县落实‘双碳’目标、推动能源结构转型的标志性工程,对构建新型电力系统意义重大。”

深市最大IPO落地!新能源巨头成功过会来源:索比光伏网 发布时间:2026-04-30 08:54:27

4月28日,华润新能源控股有限公司顺利通过深交所主板IPO审核,此次华润新能源IPO计划募集资金规模高达245亿元,是当前深市规模最大的IPO项目。近年来,华润新能凭借自身竞争优势,装机规模持续扩大,经营业绩稳步增长,现已跻身国内最大的新能源发电运营商行列。截至2025年末,华润新能源控股的发电项目并网装机容量达到4158.99万千瓦,占全国市场份额的2.26%,在行业中处于领先地位。

云南永德县255MW集中式光伏项目竞配结果公示来源:永德县发展和改革局 发布时间:2026-04-29 09:30:12

4月27日,云南省临沧市永德县公布2025年第三批集中式光伏发电项目中选结果,华能新能源股份有限公司河北分公司、长江绿色能源投资(上海)有限公司中选。据了解,此次竞配的集中式光伏发电项目共2个,装机规模25.5万千瓦,概算总投资约8.93亿元。原文如下:永德县2025年第三批集中式光伏发电项目中选结果公告一、独水井光伏发电项目中选信息中选人名称:华能新能源股份有限公司河北分公司工期:自开工之日起1年内应具备全容量并网条件。

普阳煤化工分布式光伏项目顺利并网发电来源:绿能集团公众号 发布时间:2026-04-29 08:59:38

4月25日,绿能集团在普阳煤化工建设的分布式光伏项目并网发电。作为绿能集团与绿色新材公司合作落地的首个分布式光伏发电项目,该项目体现了能源集团内部一体化发展,产业链整合协同、资产盘活与高效合作的优势和成效。
