全球首个插拔式光伏产品标准来了!

来源:光储星球发布时间:2025-11-20 15:02:13

光储星球获悉,德国电工委员会(VDE)近日正式宣布:全球首个针对插拔式光伏系统的产品级安全标准将于2025年12月正式发布。

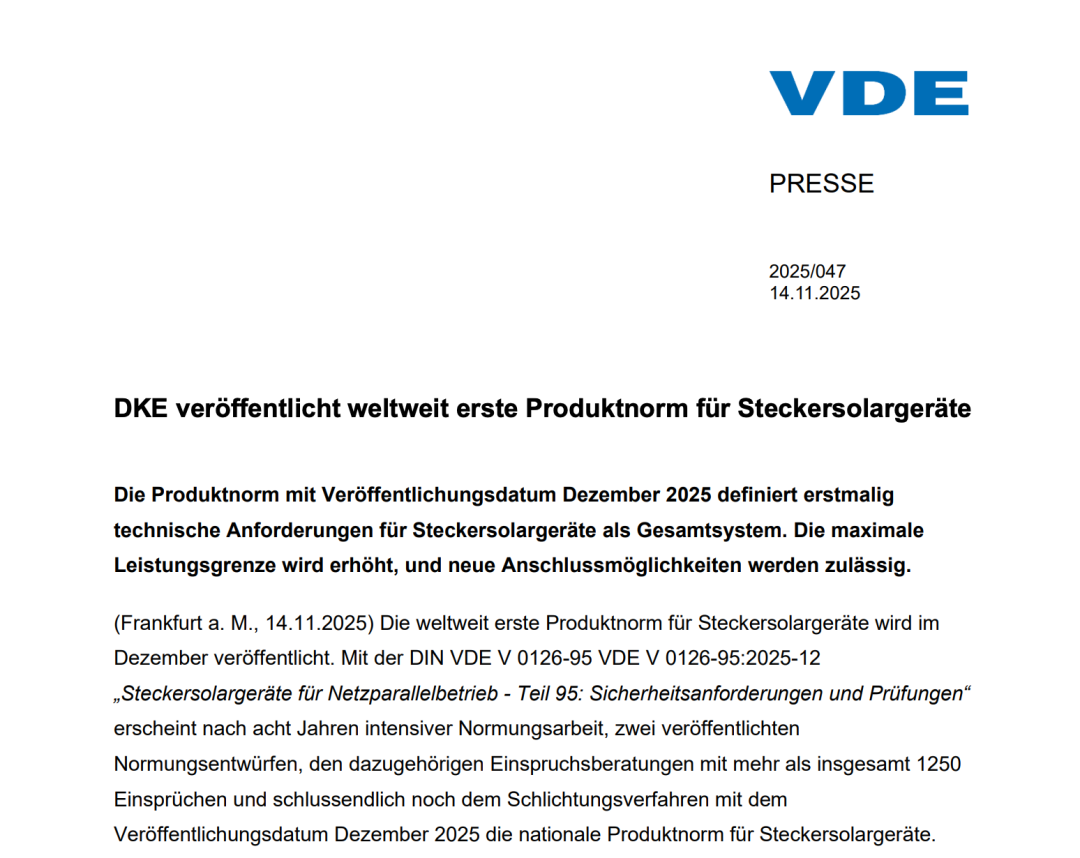

标准编号为DIN VDE V 0126-95 / VDE V 0126-95:2025-12,全称为《并网运行的插拔式光伏设备——第95部分:安全要求与测试》。

阳台光伏这一快速增长的市场,已逐渐“经验规范”走向了“标准定义”

从部件到系统的统一要求

这是首个将插电式光伏系统视为完整产品来定义的技术标准,涵盖光伏组件、逆变器、插头与接入方式在内的整体安全性能。

标准主要面向产品开发者、制造商和供应商,明确了他们未来必须满足的安全与性能标准;检测机构可据此开展合规性与安全性测试。

VDE总裁 Ansgar Hinz 表示:“通过符合标准的设备,用户在产品责任和使用安全方面将得到更好的保护,这也有助于提升市场对插电式光伏技术的信任。”

关键变化:功率放宽+接口新规

两次公开征求意见以及超过1250条反馈的审议,在讨论的环节上,在插头类型的安全性与功率限制方面争论最为激烈。而目标是在防触电、机械安全和家庭电气系统不过载等安全要求与消费者便利性之间取得平衡。

▍标准最终在两个核心问题上达成一致:

  • 提升最大功率上限
  • 允许更简化的并网接入方式

▍最大功率限制

标准最终确定了以下核心参数:

  • 逆变器最大并网功率:800VA(与E VDE-AR-N 4105:2024-10一致)。
  • 若设备采用普通家用插头(Schuko 插头),光伏组件允许的最大总功率为800Wp + 20%(即960Wp)。
  • 若采用专用能源插头(如DIN VDE V 0628-1标准),则光伏组件允许的最大总功率可达2000Wp。

▍接入方式

新标准首次允许此前不被认可的连接方式。为此,专家们制定了多项安全措施,使插拔式光伏设备可通过带保护接地的家用插头接入普通插座。

安全防护方式包括:

  • 使用带防护罩或断开开关的改进型插头
  • 或在逆变器内部增加电气隔离(如变压器隔离)

此前要求使用的传统的专用能源插头(DIN VDE V 0628-1)仍可继续使用。

储能部分将独立立项

本次标准暂不涵盖带储能功能的插拔式光伏系统。DKE/K 373委员会已启动后续章节的规划,将单独制定储能系统的安全与性能要求。

此外,DKE还将在12月中旬同步发布标准解读文件和FAQ指南,帮助制造商与用户正确理解和应用该标准。关注光储星球公众号,后续资讯将为您持续跟踪。

国际信号:或将成为蓝本

这项德国国家标准已引起国际电工委员会(IEC/TC 82 “Solar Photovoltaic Energy Systems”)的高度关注。

DKE能源部门负责人 Alexander Nollau 表示:“标准中与并网无关的部分,有望纳入国际标准体系。这些技术要求对所有国家都具有现实意义。DIN VDE V 0126-95很可能成为未来国际插拔式光伏标准的基础。” VDE V 0126-95很可能成为未来国际插拔式光伏标准的基础。”

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

安徽蚌埠市第一批19个超期未并网项目拟被清理来源:蚌埠市淮上区政府网 发布时间:2026-09-11 08:44:44

安徽蚌埠市淮上区发改委于2026年9月10日发布公告,拟清理第一批共19个超期未并网的分布式光伏项目。依据安徽省能源局相关文件要求,凡完成备案并取得电网接入意见后12个月内未建成并网的项目,须予以清理。本次公示项目均截至2026年7月1日已满12个月仍未并网,且均已取得接入意见。公示期为9月10日至17日,期间可提出异议;期满后将正式终止其业务流程。此外,蚌埠市将建立常态化清理机制:对低压(380V)项目,接入意见满6个月未建成即启动清理;对高压(10kV及以上)项目,则以满12个月为清理时限,后续按月分批推进。

上海零碳园区建设工作方案:推动分布式光伏应建尽建来源:上海市政府 发布时间:2026-09-11 08:42:59

《上海市零碳园区建设工作方案》于2024年9月9日正式施行,旨在推动全市各类园区绿色低碳转型,探索超大城市零碳发展路径。方案明确以省级及以上开发区、特色产业园区等为建设主体,按工业园区、研发商办园区、物流园区三类设定差异化能耗或规模门槛。核心任务包括:加快用能结构转型,重点推进分布式光伏“应建尽建”,并探索分散式风电、微电网、多能互补及氢电耦合;深化节能降碳,提升电气化与数字化水平,梯次建设“绿色工厂—零碳工厂”;强化资源循环利用,推进“无废园区”建设;升级绿色基础设施,布局光储充氢一体化设施;加强绿色技术应用与能碳智慧管理,构建覆盖全环节的数字化平台。方案还明确了统筹协调、标准建设、资金支持等组织保障机制,计划到2030年建成一批国家级和市级零碳园区。(199字)

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

6大项目16MW集中开工!天合富家工商业EMC开启规模化落地新征程来源:天合富家 发布时间:2026-09-10 09:34:44

9月8日,天合富家工商业EMC首批6大项目集中开工,总容量16MW,覆盖纸业、食品、电子等多行业及皖鲁粤鄂四省。公司以“零投入、共享收益”EMC模式,依托AI预审、智控运维、数智赋能与资产流转四大实力,加速绿电规模化落地,标志其工商业业务迈入新阶段。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

投资转向!上市公司叫停七省工商业光伏项目来源:索比光伏网 发布时间:2026-09-10 08:45:56

英力股份于9月8日公告,拟终止原定在安徽、四川、黑龙江、重庆、甘肃、贵州、江苏七省市实施的分布式光伏电站投资项目,将1.09亿元募集资金调整用于两大主业项目:金属结构件生产项目(总投资8834万元,建设期18个月)和笔记本结构件研发及自动化改造项目(总投资2110万元,建设期15个月),均落地安徽六安舒城杭埠园区。公司表示,因光伏行业外部环境变化、产能持续扩张导致竞争加剧,组件价格与电站投资收益出现阶段性波动,原项目预期税后内部收益率16.30%、投资回收期7.60年的目标已难以实现,故决定优化资金配置,聚焦笔记本结构件等核心业务,提升自动化水平与主业竞争力。(199字)

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期全容量并网来源:中国能建安徽电力建设第二工程有限公司 发布时间:2026-09-09 13:39:29

淮南潘集采煤沉陷区300MW漂浮式光伏项目一期(100MW)于9月5日实现全容量并网发电。该项目由中国能建安徽电建二公司以EPC总承包模式承建,选址于淮南市潘集区芦集镇、潘集镇及田集街道的闲置深水沉陷区水面,采用漂浮式光伏技术,分两期建设,二期200MW正在推进中;配套新建220千伏升压站,与二期共用主变。建设中克服了水面清障协调难、作业风险高、设备供应紧张等挑战,创新应用“浮体预制+岸上组装+水面牵引就位”工艺及组件横向安装、柔性电缆敷设等技术。项目全部建成后,年上网电量约3.5亿度,兼具生态修复(缓解水土流失)与能源转型双重效益,助力区域绿色低碳发展和“双碳”目标实现。(198字)

上市公司叫停七省工商业光伏项目,1.09亿资金火速改投来源:英力股份 发布时间:2026-09-09 09:29:25

英力股份于9月8日公告,决定终止原募投项目“安徽飞米新能源分布式光伏电站投资项目”,并将该项目募集资金专户中剩余的1.09亿元,分别投入“年产1500万套金属冲压件及800万套金属压铸件项目”(投资8834万元)和“笔记本结构件研发及自动化改造项目”(投资2110万元)。调整主因是光伏行业外部环境发生重大变化:产业链持续扩产、市场竞争加剧,叠加组件价格与分布式电站投资收益出现阶段性波动,导致原项目难以实现预期回报。原光伏项目拟在安徽、四川、黑龙江等七省多地工商业屋顶建设分布式电站,计划建设期24个月,预计税后内部收益率16.30%;而新投向聚焦公司主业,分别用于新建金属结构件产能及升级现有笔记本结构件产线自动化水平,建设周期分别为18个月和15个月。

国家能源集团河南电力民权公司厂区分布式光伏累计发电量突破1亿千瓦时来源:豫电视角 发布时间:2026-09-09 08:52:54

国家能源集团河南电力民权公司厂区分布式光伏项目自投产以来,截至9月6日累计发电量达10648.36万千瓦时,突破1亿千瓦时大关。该项目充分利用厂区闲置屋顶与空地资源,科学布局光伏组件,构建因地制宜的分布式绿色能源系统。运行中推行精细化、标准化、智能化运维管理,通过常态化巡检、清洁、故障排查与数据分析,有效应对环境与设备因素影响,持续提升发电效率与系统稳定性。所发电量全部自发自用、就地消纳,在降低企业用电成本、缓解电网压力的同时,显著减少碳排放及污染物排放,等效于大规模植树造林,实现生态、经济与安全效益协同提升。未来,公司将以此次突破为起点,深化新能源布局与节能降碳改造,坚定不移走绿色低碳高质量发展之路。(199字)
