对于菲律宾电力投资商而言,土地与并网接入是最值得关注、最常导致项目延期的两大风险源。
近日,备受瞩目的菲律宾最大光储项目MTerra Solar项目通过菲律宾能源监管委员会(ERC)的电网接入审批,批准通过开发商建设专用点对点输电设施并接入Luzon电网。
项目由Meralco PowerGen(MGEN)及其子公司SP New Energy Corporation(SPNEC)主导开发。英国投资公司Actis以6亿美元对价收购项目40%股权,工程建设由中国能建(Energy China)、中国电建(PowerChina)及Meralco工业工程服务公司(MIESCOR)负责实施。

据悉,项目位于吕宋岛的新怡诗夏省(Nueva Ecija)和布拉干省(Bulacan),规划总装机容量为3.5GW光伏电站+ 4.5GWh储能。

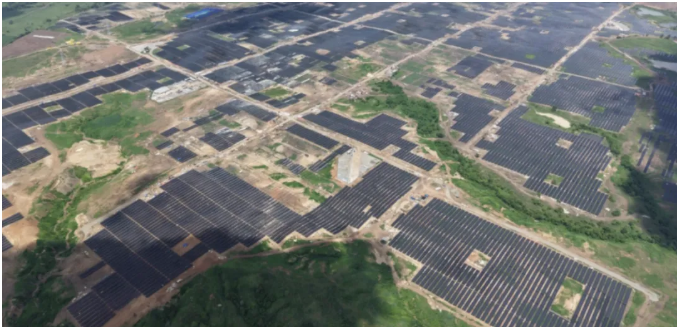

其中,一期项目装机规模为1.5GW光伏+2GWh储能。截至2025年7月,一期项目已建设完成54%,进度超预期。线路方面,截至2025年9月,输电线路建设进度已达90%,预计专有输电设施将接入现有500千伏Nagsaag-San Jose输电线路以及San Isidro 500 kV变电站。
