光伏,“卷”向储能

来源:索比光伏网发布时间:2025-09-22 17:32:09

“净零情景”下储能需求超过4000GW

不久前,一份红头文件点亮了储能的未来。912日,国家发改委、国家能源局印发《新型储能规模化建设专项行动方案(2025-2027年)》,《方案》提出至2027年,我国新型储能装机规模达到180GW以上。而截至2025年上半年末,国内新型储能装机规模为94.91GW。按照4小时备电时长测算,未来两年年均装机将达136GWh,相较2024年新增的101GWh 增长约34%

开源证券在研报中指出,新型储能行动方案的出台,标志着高层对储能建设态度清晰,需求具备政策托底。与此同时,宁夏、甘肃、新疆、山东、河北等地陆续探索出台针对新型储能的容量补偿或电价政策,不断推动储能商业模式加快完善,提高储能项目的收益率。中央及地方政策的双管齐下,将带动储能需求回暖,促进国内储能行业的发展。

事实上,2024年国内储能装机就已经创了历史新高。根据CNESA数据显示,2024年国内新增新型储能投运装机规模达到43.7GW/109.8GWh,同比增长103%/136%。进入2025年,这种强劲的增长势头仍在延续。根据CNESA数据显示,2025年上半年国内新型储能新增投运23.03GW/56.12GWh,同比增长68%/68%

在这背后,是储能系统成本的大幅下降与电力交易全面市场化。

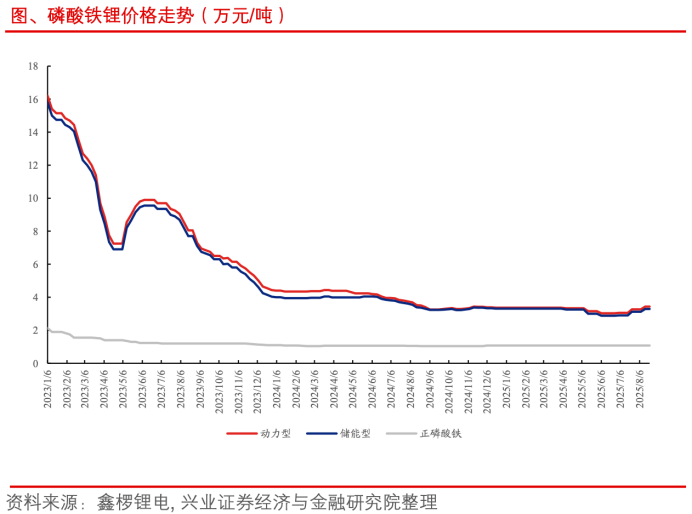

截至2024年,以磷酸铁锂为代表的锂离子电池储能累计装机占整体新型储能的96%。而根据兴业证券研报数据显示,储能型磷酸铁锂价格从20231月的15.8万元/吨下降至20258月的3.29万元/吨,降幅达到79%。国内招标方面,2h锂电储能系统价格从20231月的1.35/Wh降低至20257月的0.48/Wh,降幅达到64%

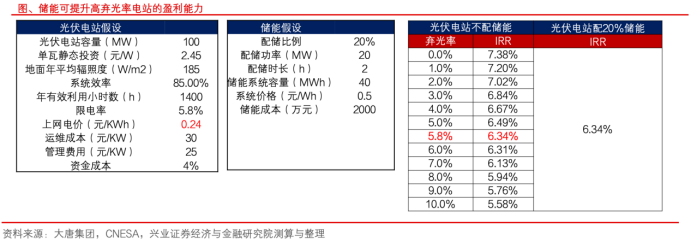

而随着电力市场化交易全面执行后,负电价、峰谷价差拉大等使得光伏电站配备储能系统成为了项目投资回报的重要保障。根据兴业证券的测算,假设一座100MW光伏电站的系统单位投资为2.45/W, 年有效利用小时数1400h,上网电价0.24/KWh, 配备20%2h储能系统,当弃光率高于5.8%时,配备储能系统的IRR更高,经济性更好。


考虑到“136号文”发布后强制配储时代的落幕,储能市场即将进入市场化阶段,加之持续火热的海外市场需求,接下来储能市场的成长空间颇为可观。根据《bp世界能源展望2024版》的预测,如果实现2050年全球能源系统净零排放,“净零情景”下产能将增加14倍的风能和太阳能装机容量,带动储能需求将超过4000GW

光伏龙头深度布局储能产业链

储能市场广阔的成长空间,让很多光伏企业蠢蠢欲动,比如近期多家媒体报道称,此前坚称“不做储能”的某光伏龙头企业准备通过收并购的方式布局储能。而部分未雨绸缪的光伏企业,则率先吃到了这一轮储能红利。

2025年上半年,像阿特斯这样少数实现盈利的主产业链企业以及阳光电源等业绩大幅增长的逆变器企业,均离不开储能业务的贡献。

先来看阿特斯。根据财报,报告期内阿特斯归母净利润达到7.31亿元,“经营业绩的贡献主要来源于公司的高质量光伏业务以及高速发展的储能业务。”其中二季度储能交付量达到2.2GWh,环比增长超140%。截至报告期末,储能系统已签署合同的在手订单金额达到30亿美元,据公司预测,三季度储能出货量将达到2.1-2.3GWh,全年储能出货量将达到7-9GWh,并成为利润增长的核心引擎。

再来看阳光电源。根据财报,报告期内阳光电源营业收入和归母净利润分别同比增长40.34%55.97%,双双再创历史新高。其中,储能系统业务同比增长127.78%,占比达到40.89%并首次超越光伏逆变器业务,成为经营业绩增长的核心驱动力。

除了阿特斯与阳光电源以外,还有多家光伏企业的储能业务进展顺利。天合光能在2025年中报中披露,天合光能的储能业务截至2025年上半年末已累计出货超12GWh,并在报告期内向子公司天合储能增资8亿元;晶科能源在2024年报中披露,公司储能系统产线稳步投产,并围绕关键核心零部件实现自研量产,全年储能系统出货量突破1GWh2025年储能系统出货目标在6GWh左右。

值得一提的是,上述这些光伏巨头的储能业务布局愈发深入,并不只是想赚快钱、赚小钱。

在电化学储能产业链中,上游主要以电芯为主,中游为包括电池组、电池管理系统(BMS)、能量管理系统(EMS)、储能逆变器(PCS)以及其他电气设备在内的储能系统集成。其中,价值量最高的环节为电芯和PCS,两者占储能系统总成本的比重分别为47.2%26%。而且,参考动力电池市场,电芯环节的龙头企业往往占据较大市场份额,像2021-2024年锂电池行业CR5均超70%

光伏企业想要掌控行业话语权、保证利润空间,需要向高价值量环节延伸。在上述企业的储能业务布局中,不仅涵盖了产业链中游,亦有企业向上游延伸。例如,晶科能源2024年报显示,总投资84.3亿元的12GWh储能集成系统和12GWh储能电芯项目目前正在建设中;天合光能2025年中报显示,盐城大丰12GWh储能电池项目(一期)正在建设中,并开展了大容量587Ah电芯等前沿储能技术的研发工作。

技术研发与品牌口碑决定未来

随着越来越多的企业“卷”向储能,接下来储能市场会重蹈光伏内卷的覆撤吗?要知道,目前多数企业的储能业务毛利率均处于较高水平,比如阳光电源2025年上半年储能系统业务毛利率达到39.93%,阿特斯2024年储能系统业务毛利率为30.84%

站在行业生命周期的角度上,随着储能系统成本的大幅下降,以及相关政策的推动,2025年储能行业正式步入成长期阶段。一般而言,在成长期初期,具有先发优势的企业往往能够享受到发展红利。比如此前光伏领域的单晶技术替代多晶技术、N型电池技术迭代,较早布局的企业均获得了超额利润。

不过,当越来越多的竞争对手涌入时,倘若没有坚固的竞争壁垒,愈发激烈的市场竞争会显著降低整个行业的平均利润率。参考动力电池领域,龙头宁德时代的毛利率由2018年之前超过30%下降至如今的25%左右,多数二三线厂商更是已经低于20%

作为与动力电池同根同源的储能领域,接下来市场竞争加剧大概率会造成全行业盈利能力的下滑。一个不好的消息是,资本正在加速涌入储能赛道。根据来觅PEVC数据显示,2025年以来,储能赛道已发生投融事件133起,融资金额超58亿人民币。而宁德时代创始人曾毓群也在近日举行的某行业峰会上表达了担忧:“今年价格战已经蔓延到了海外,这不仅让储能企业的毛利率急速缩水,关键是得不偿失。”

那么,储能市场是否还有撬动利润空间的变量?

从技术层面考虑,降本诉求驱动储能电芯向大容量发展,即电芯容量增大可降低系统集成复杂度、提升系统能量密度、减少单个系统所需电芯及零部件数量,进而摊薄储能系统整体的单位成本。此前,储能市场采用了动力电池的280Ah电芯,但自2023年开始,国内储能电芯产能开始由280Ah314Ah切换,并逐步向400+Ah电芯过渡。数据显示,2024314Ah电芯出货量渗透率已超四成,产能切换率已超五成。

前文曾经提到,像天合光能等企业早已着手大容量电芯的研发,这将保证企业未来的市场竞争力,甚至借此获得产品溢价。数据显示,314Ah电芯在应用初期溢价明显,20247月初均价较280Ah电芯高出0.03/Wh

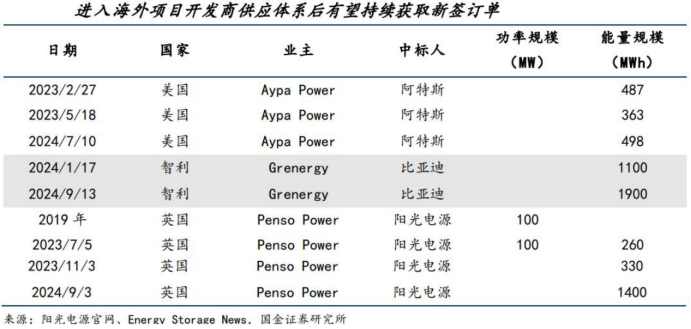

从市场层面考虑,海外电力市场化程度高,客户的价格敏感度相对于国内市场较低,其更看重储能项目经验以及品牌口碑,品牌端复利效应显著。例如近些年阳光电源、阿特斯比亚迪的新签订单中,均出现了与同一个开发商前述的多个项目的案例。与此同时,储能系统的服役期较长,本质上系统交付后只是销售工作的开端,接下来还有大量的运维工作,这需要品牌方拥有强大的售后服务能力,这种长期运营属性决定了头部企业强者恒强。


因此,即使接下来储能市场逐步进入内卷阶段,那些产业链布局完善,同时掌握技术优势与品牌优势的头部企业,亦能取得可观的盈利能力。就像宁德时代,虽然同样受到了内卷化竞争的影响,但毛利率水平放眼整个制造业依旧可观。


索比光伏网 https://news.solarbe.com/202509/22/50009127.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
Edify Energy 在澳授予 1.8GW 光伏及储能项目 EPC 合同来源:pv-magazine 发布时间:2026-03-20 17:34:25

来源:pv magazine Australia 可再生能源开发商 Edify Energy 已将昆士兰地区 Smoky Creek、Guthrie’s Gap 以及 Ganymirra 和 Majors Creek 的光伏与储能项目的工程总承包(EPC)合同授予了 Gamuda(金务大)旗下的 DT Infrastructure 公司。 位于昆士兰中部比洛埃拉(Biloela)附近的 Smoky Creek 和 Guthrie’s Gap 两座发电厂将毗邻建设,预计将配备 600 兆瓦光伏组件及 600 兆瓦/2400 兆瓦时(MWh)的电池储能系统。另外两座位于该州北部汤斯维尔(Towns...

隆基入选BNEF双Tier 1榜单 光储并进加速能源转型来源:隆基绿能 发布时间:2026-03-20 05:31:03

隆基在持续入选全球光伏组件制造商一级名单的同时,上榜全球储能系统制造商一级名单,成为跻身光储“双一级”认证的企业之一。隆基同时入选光伏组件与储能系统双赛道Tier1,不仅延续了其在光伏领域的品牌公信力,更印证了储能业务的高起点与全球市场认可度。作为全球领先的太阳能科技公司,隆基已连续多年入选BNEFTier1榜单。随着储能业务入选Tier1名单,隆基进一步完善了从光伏到储能的协同布局,旨在为全球提供高韧性的零碳能源解决方案。

晶科储能与合作伙伴签署1.1GWh战略合作框架协议来源:晶科能源 发布时间:2026-03-20 05:10:20

近日,全球领先的储能企业晶科储能,作为晶科能源股份有限公司的子公司,与其合作伙伴正式签署战略合作框架协议。晶科储能将充分发挥其全栈自研的技术优势,为合作项目提供涵盖大型地面电站与工商业场景的多元化储能解决方案。晶科储能将依托领先的产品性能与全生命周期服务能力,全力保障合作项目高效落地与长期收益。

广东佛山禅城区:整合分布式光伏、充电桩、用户侧储能等分散资源来源:佛山市禅城区人民政府 发布时间:2026-03-18 09:38:58

3月16日,广东省佛山市禅城区发展和改革局关于2025年碳达峰碳中和工作进展及2026年工作计划的报告发布。整合分布式光伏、充电桩、用户侧储能等分散资源,提升负荷精准调控能力和系统调节弹性,确保电力系统安全稳定运行,支撑绿色低碳转型和经济社会高质量发展。

2.5GWh!阿特斯储能又拿下海外大单来源:阿特斯阳光电力集团 发布时间:2026-03-18 06:44:39

2026年3月17日,阿特斯阳光电力集团宣布,其储能解决方案业务子公司阿特斯储能已与海外一家大型公共事业公司签署供货协议,将为一座规模约500MW/2,493MWh的储能项目提供电池储能系统。该储能系统所采用的电池电芯均由阿特斯自主研发和生产。此次合作的达成,是阿特斯储能在应对算力时代电力结构变化方面的重要里程碑,通过提升区域电网能力,为新兴负荷提供可靠的能源保障。

中国石油首个!独山子石化光伏熔盐储能示范项目开工来源:天山网-新疆日报 发布时间:2026-03-16 15:10:37

3月12日,中国石油独山子石化分公司光伏熔盐储能示范项目开工仪式举行。作为中国石油集团首个“光伏+储能+汽轮机”示范项目,项目建成投用后效益显著,将成为公司构建“熔盐储能为主、燃气保供为辅”零碳供热体系的核心支撑。

华能库布齐基地项目获核准!来源:中国华能 发布时间:2026-03-16 08:55:02

近日中国华能库布齐“沙戈荒”基地4台66万千瓦配套支撑煤电项目获得内蒙古自治区能源局核准标志着该基地正式迈入实质性开发阶段成为我国“十五五”期间首个获批核准的“沙戈荒”基地项目△华能库布齐基地配套支撑煤电项目效果图。华能库布齐基地主要位于鄂尔多斯市库布齐沙漠地区,总装机规模约1500万千瓦。

杭州西湖区首个钙钛矿光伏储能充电桩一体化综合充电站正式运营来源:财闻 发布时间:2026-03-13 09:38:38

据“美丽西湖”消息,日前杭州西湖区首个钙钛矿光伏储能充电桩一体化综合充电站正式运营。该充电站位于科海南路与夏铜街交叉口西北侧的双浦中心公园临时停车场内,毗邻双浦地铁站,辐射周边多个居民小区。站内有11台120kW双枪快充桩,以及4台7kW单枪慢充桩。据介绍,未来,钙钛矿光伏的应用想象空间巨大,从建筑光伏一体化,到车载、移动能源、消费电子等多个领域,甚至与具身智能、智能家居等西湖区本土科技企业联。

山西2026第一批废止风光项目清单:涉华电、华润、中电建、三峡、大唐等来源:山西省能源局 发布时间:2026-03-12 10:47:40

3月12日,山西省能源局公示2026年第一批拟废止风电光伏发电项目规模的清单,拟对枫润怀仁50MW光伏储能一体化示范项目等22个项目、规模147.2084万千瓦进行废止。其中,集中式光伏项目10个,规模84.5984万千瓦;分布式光伏项目3个,规模10万千瓦;分散式风电项目5个,规模14.61万千瓦;集中式风电项目4个,规模38万千瓦。如有异议,请向相关市能源局提出书面意见,并在公示期内,由市能源局上报省能源局。公示时间:2026年3月12日至2026年3月18日。

受益于储能的首批光伏公司,出现了!来源:能源一号 发布时间:2026-03-12 09:27:00

出货与交付方面,截至2025年6月末,储能业务累计出货超12GWh。除了订单与业务布局提速,天合光能近期还推出重磅激励计划,为公司高质量发展、业绩回暖筑牢人才根基。此次储能、跟踪支架订单密集落地,正是天合光能“光储融合”战略的生动实践。

塞内加尔推出500MW光伏及配储项目招标来源:光伏情报处 发布时间:2026-03-12 09:19:46

塞内加尔正迈出强化本国可再生能源产能的重要一步,推出两大大型太阳能电站的重磅招标项目。该计划由国家电力公司塞内加尔电力局牵头实施,旨在为该国的发电组合新增500兆瓦光伏装机容量。此项目体现了塞内加尔政府加快清洁能源应用的整体战略,同时助力该国成为西非地区可再生能源转型的核心参与者。塞内加尔政府还制定了相对严格的项目建设时间表:合同签订后,中标的开发商需在24个月内完成电站建设。

新闻排行榜
本周
本月
