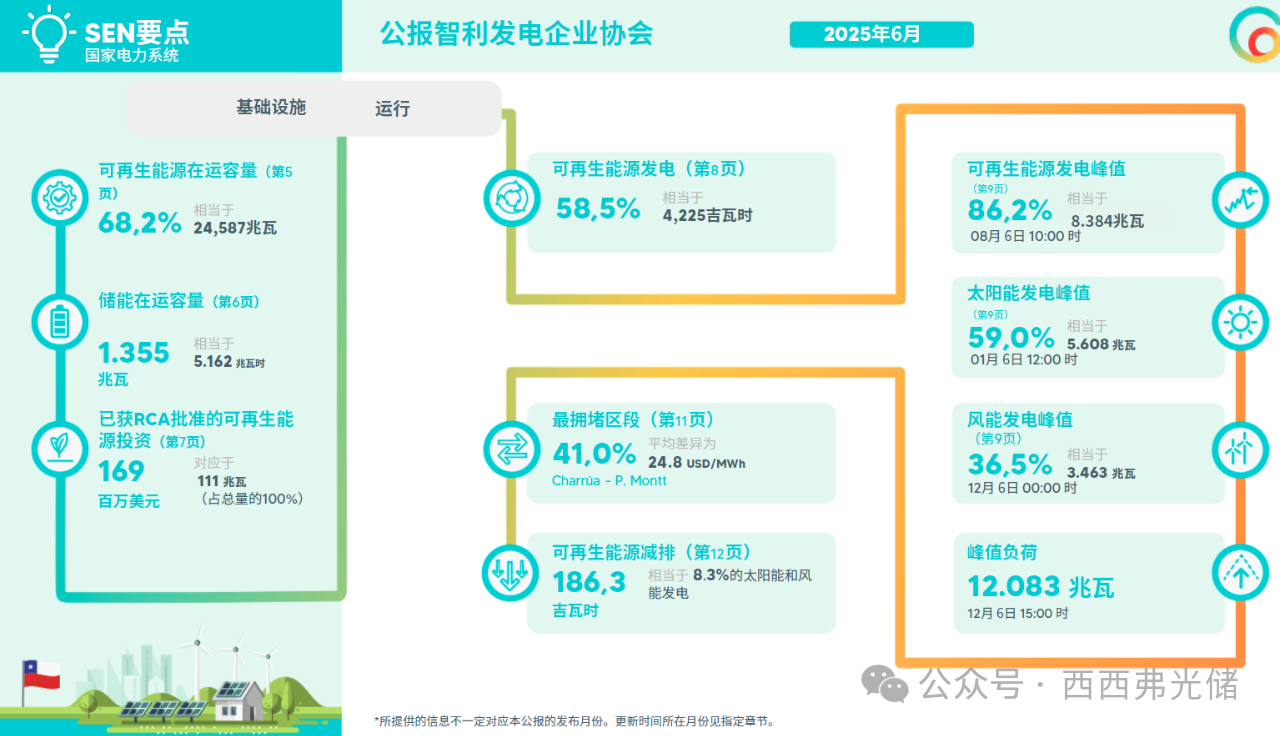

2025年6月,智利国家电力系统(SEN)对可再生能源的依赖表现强劲,其发电量占当月总发电量的58.5%。根据智利发电商协会(Generadoras de Chile)发布的2025年6月公告,在7.225 GWh的总发电量中,可再生能源贡献了4.225 GWh。这一表现凸显了该国正在进行的能源转型,同时也使电网拥堵和能源削减等运营挑战浮出水面。该报告使用了来自智利国家电力协调中心及其他公共来源的数据,为该国的电力行业提供了详细的快照。

特别注意:所有译本配图使用了西班牙语标点格式。小数点使用逗号(","),而千位分隔符使用句点("." )。这与英语等语言的习惯相反,在英语中,句点用于小数点,逗号用于千位分隔符。
月度发电与运营亮点

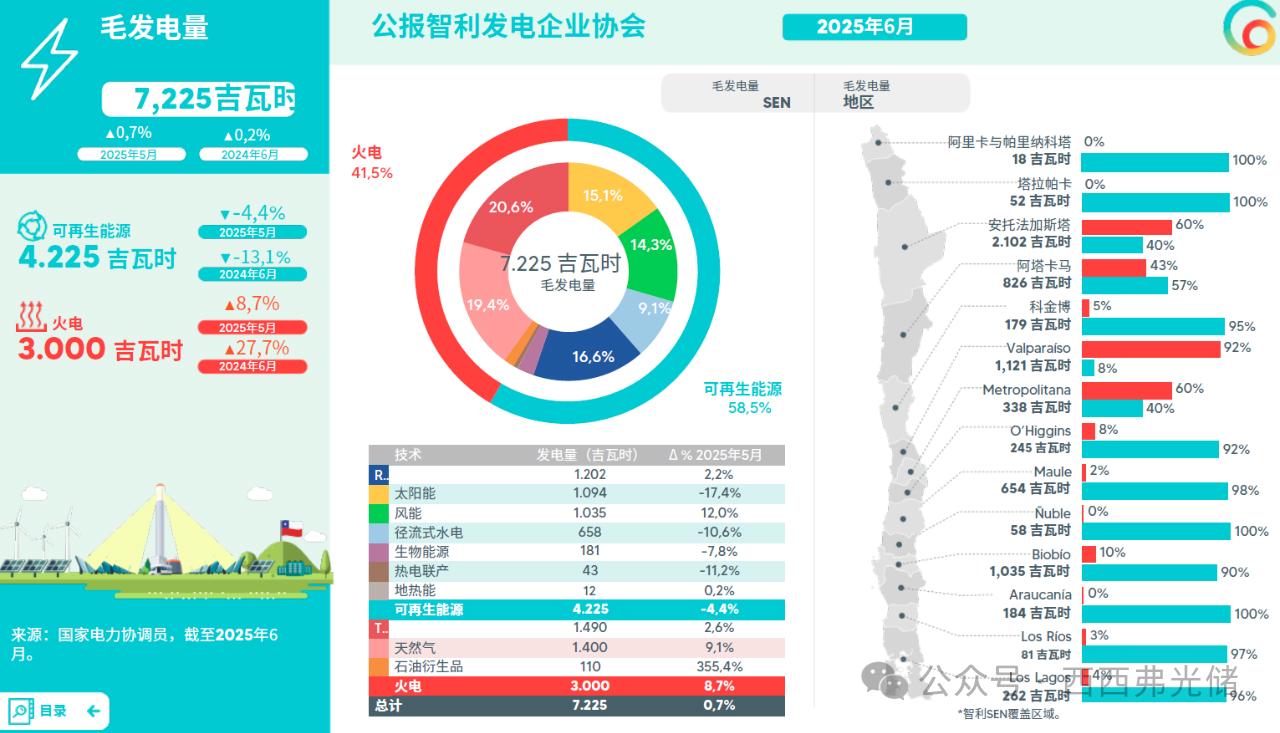

在整个6月份,可再生能源的发电占比始终保持高位,该月每一天的发电量占比都超过了50%。电网在6月8日上午10:00见证了86.2%的瞬时可再生能源渗透率峰值,当时可再生能源向系统注入了8384 MW的电力。当月的总需求峰值记录在6月12日,为12083 MW。

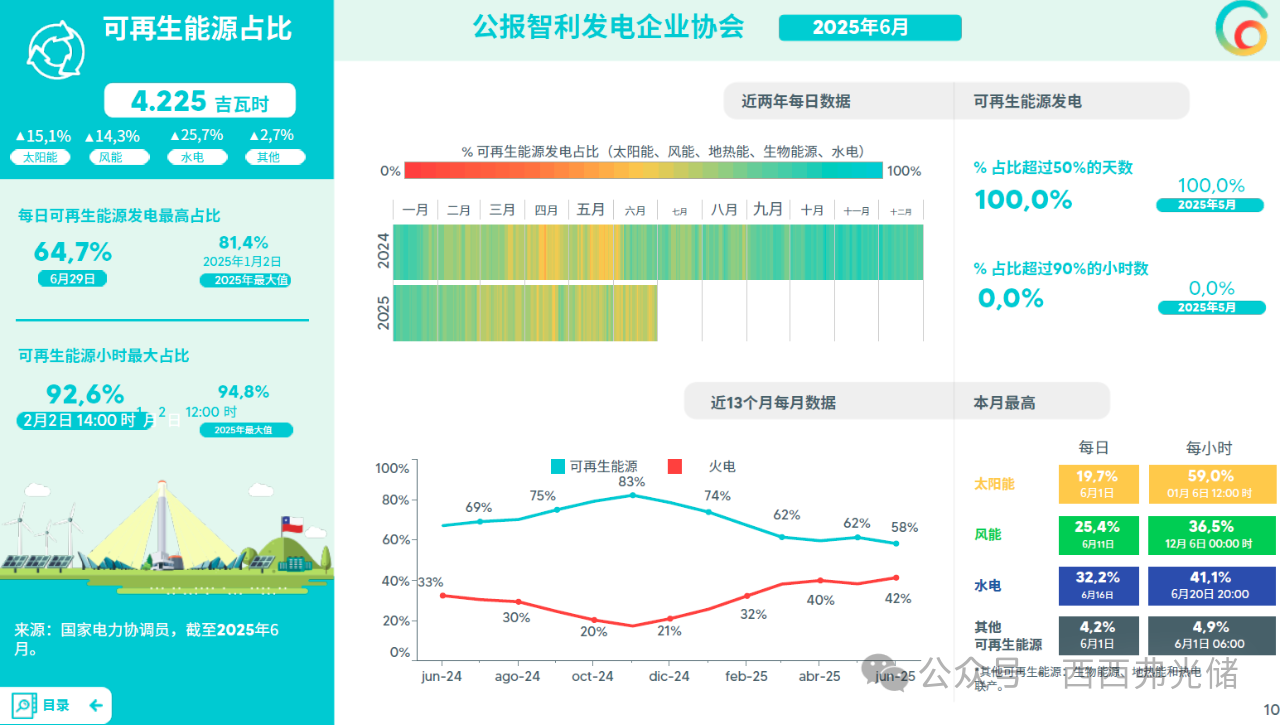

对当月发电数据的细分揭示了多样化的可再生能源组合:
水力发电
贡献了月度总量的26%。水电生产的主要地区是比奥比奥大区(41%)和马乌莱大区(32%)。
太阳能发电
占月度总发电量的15%,其中安托法加斯塔大区的产量领先(38%)。6月1日实现了59.0%(5608 MW)的太阳能渗透率峰值。
风力发电
提供了当月14%的能源。安托法加斯塔大区也是风电的最大贡献者(38%)。
相比之下,主要来自煤炭和天然气的火力发电占总发电量的其余41.5%。
基础设施:不断增长的可再生能源足迹

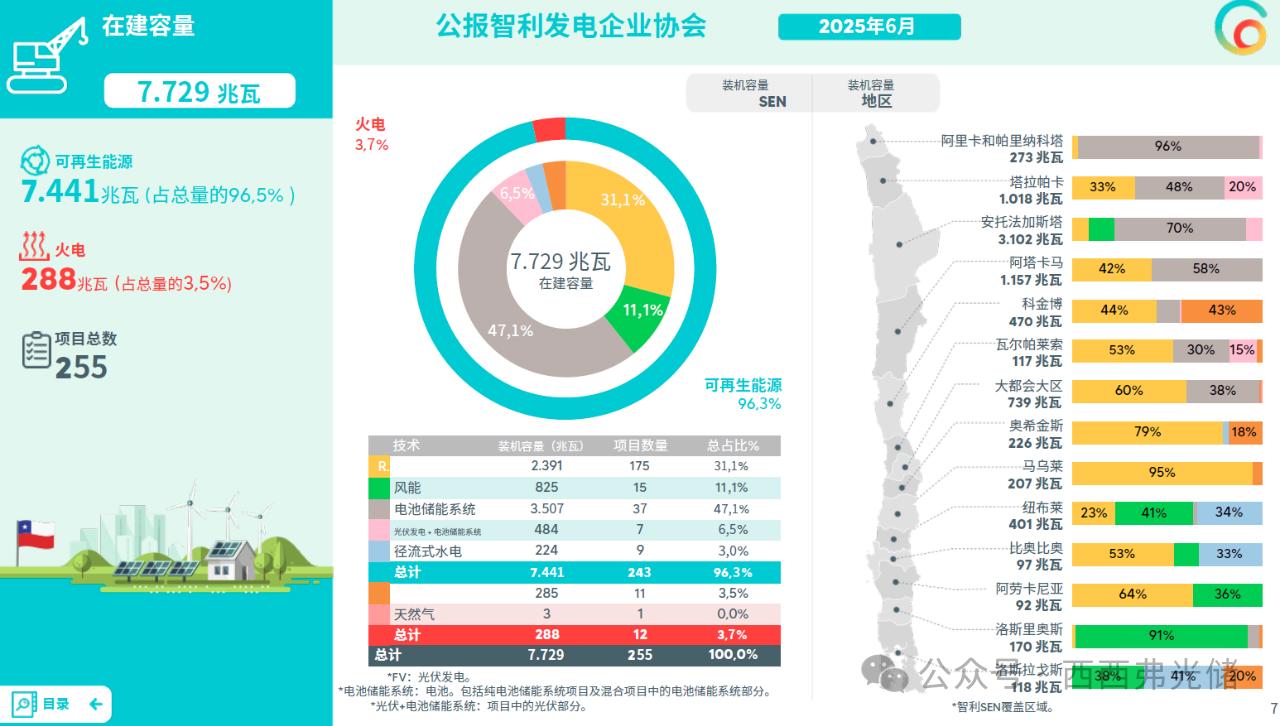

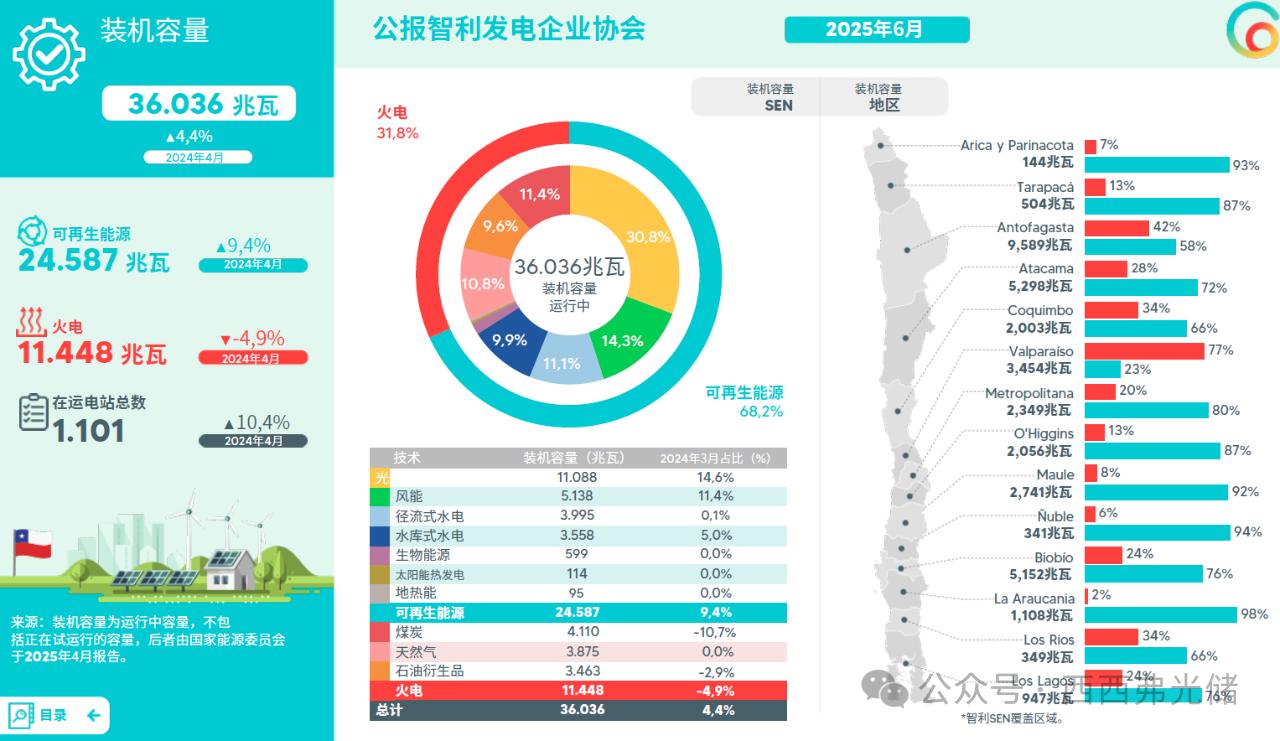

更新至2024年4月的数据显示,智利的总装机容量为36036 MW。其中,可再生能源技术占主导地位,达到68.2%,即24587 MW,而火电装机容量占31.8%(11448 MW)。

在建项目预示着一个更绿色的未来:
在建容量
目前共有7729 MW的容量正在建设中,其中可再生能源项目占96.3%。
环评阶段容量

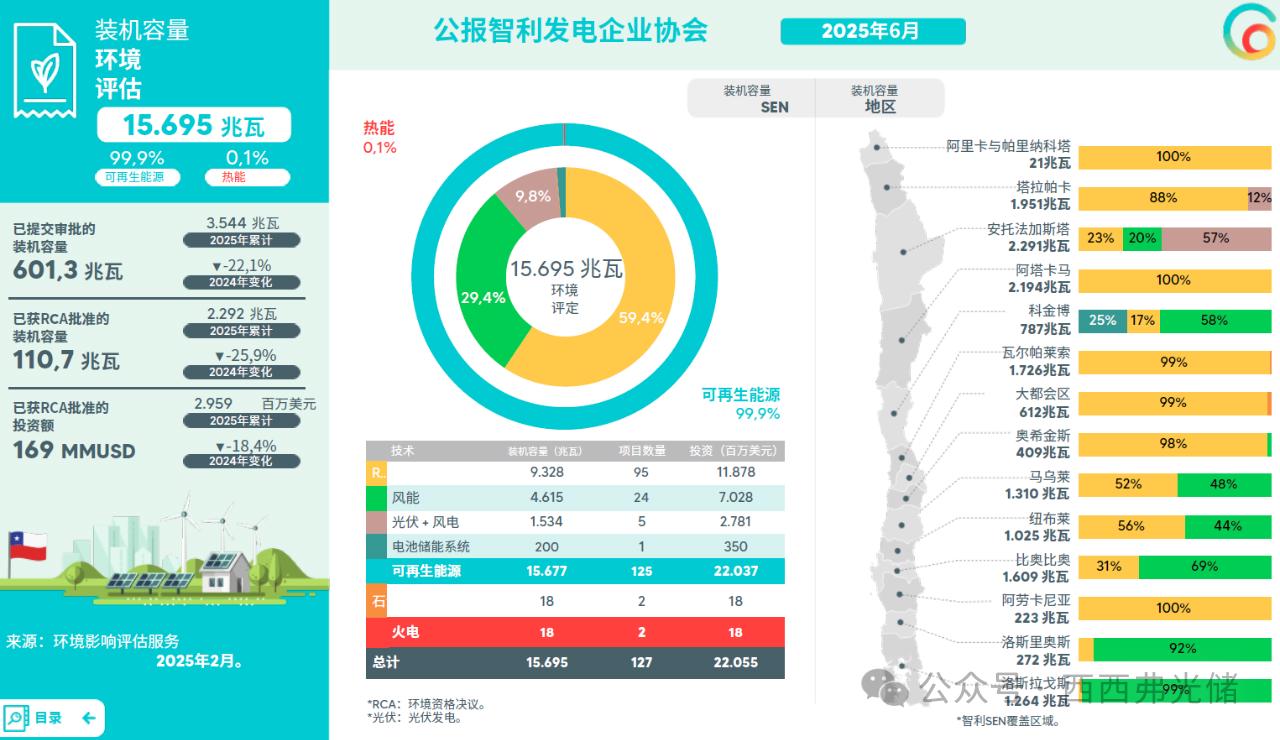

另有15695 MW的容量正在进行环境评估,其中99.9%为可再生能源。光伏(9328 MW)和风能(4615 MW)项目在这一评估阶段占主导地位。
储能的崛起

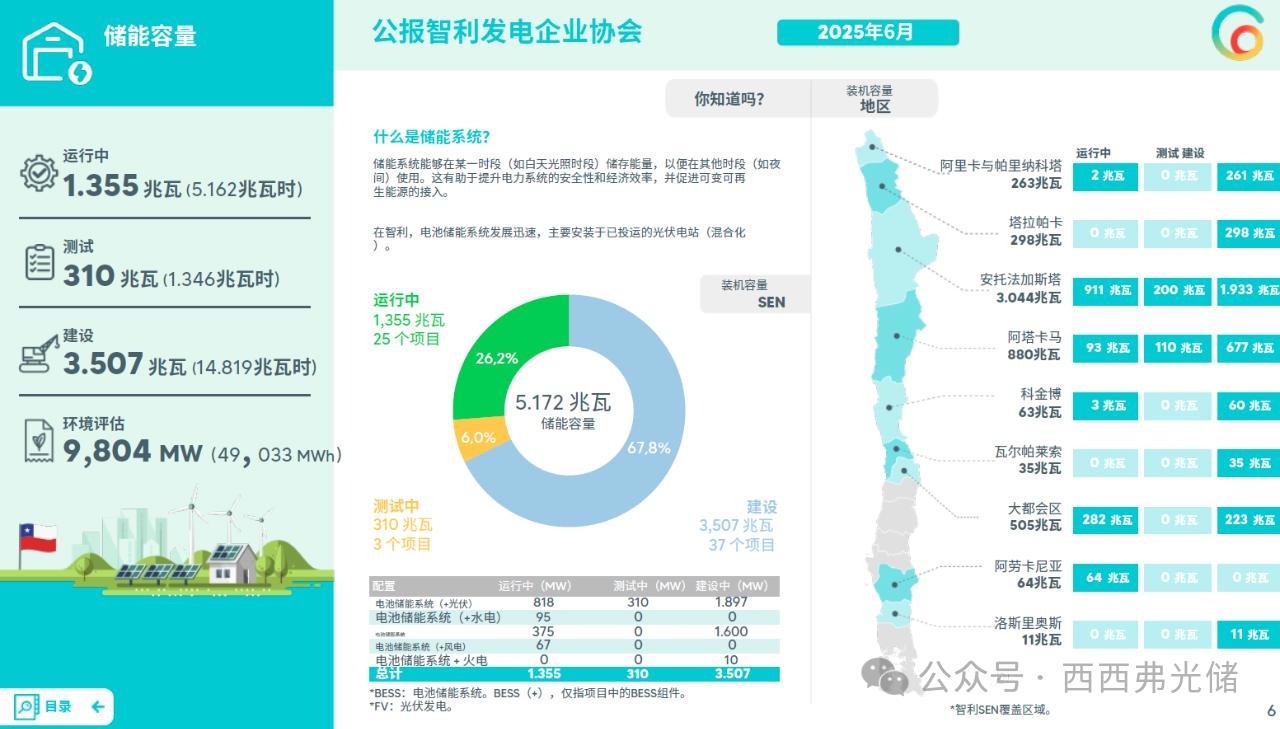

为支持可变可再生能源的并网,储能是一个关键的增长领域。



在运储能
目前有1355 MW(5162 MWh)的储能容量在25个项目中运行。其中大部分与光伏电站集成(818 MW)。
在建储能
高达3507 MW的电池储能项目正在建设中,分布在37个项目中。
环评阶段储能
项目储备中还包括另外9804 MW正在进行环境审查的储能项目。
系统挑战:拥堵与弃电
可再生能源发电量的快速增长给现有的输电基础设施带来了压力,导致了显著的运营问题。




系统性拥堵

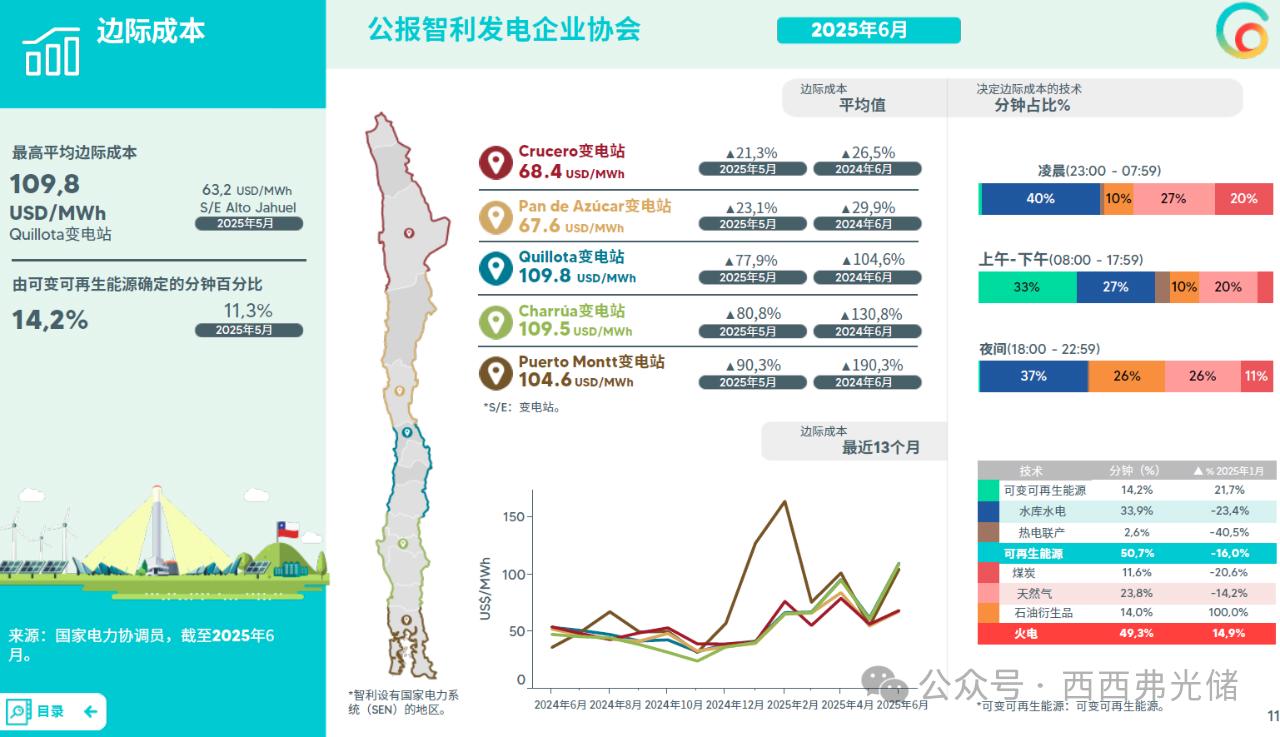

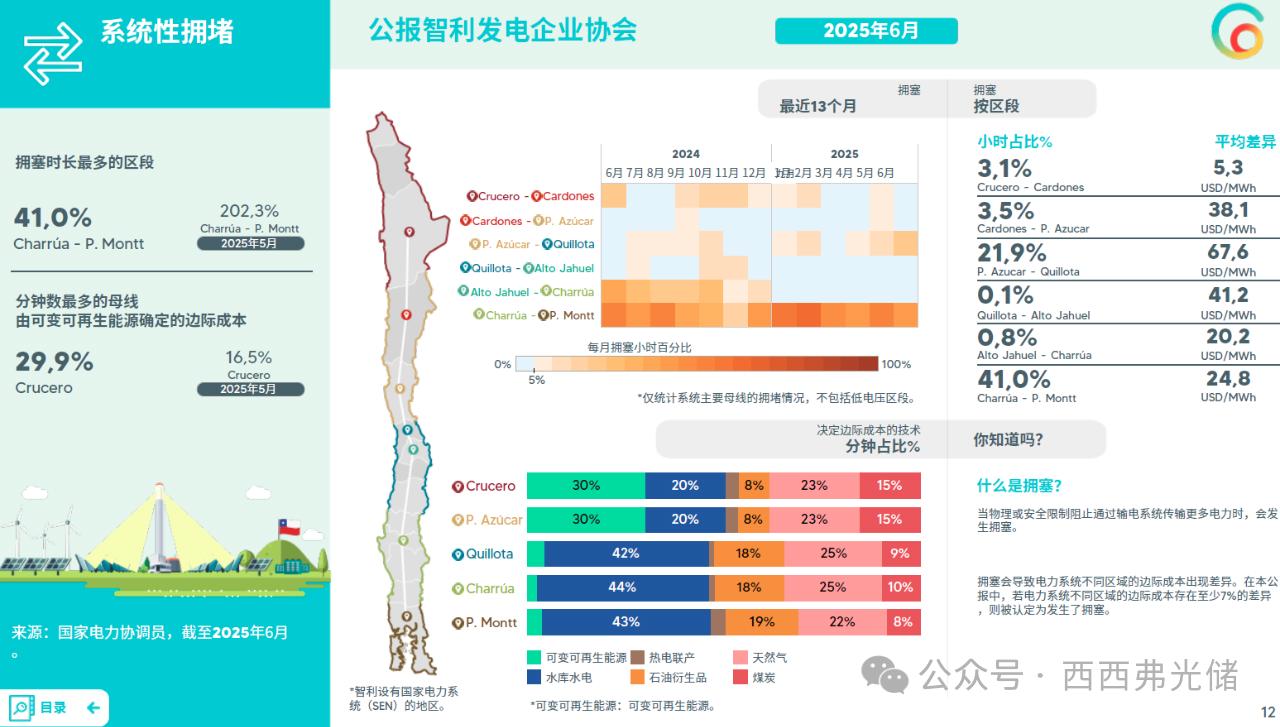

当输电网络因物理或安全限制而无法输送所有可用电力时,就会发生这种情况。6月份,受影响最严重的地区是Charrúa – P. Montt输电断面,该区域在当月41%的时间里都处于拥堵状态。这一瓶颈在两点之间造成了平均每兆瓦时24.8美元的边际成本差异。
可再生能源削减(弃电)

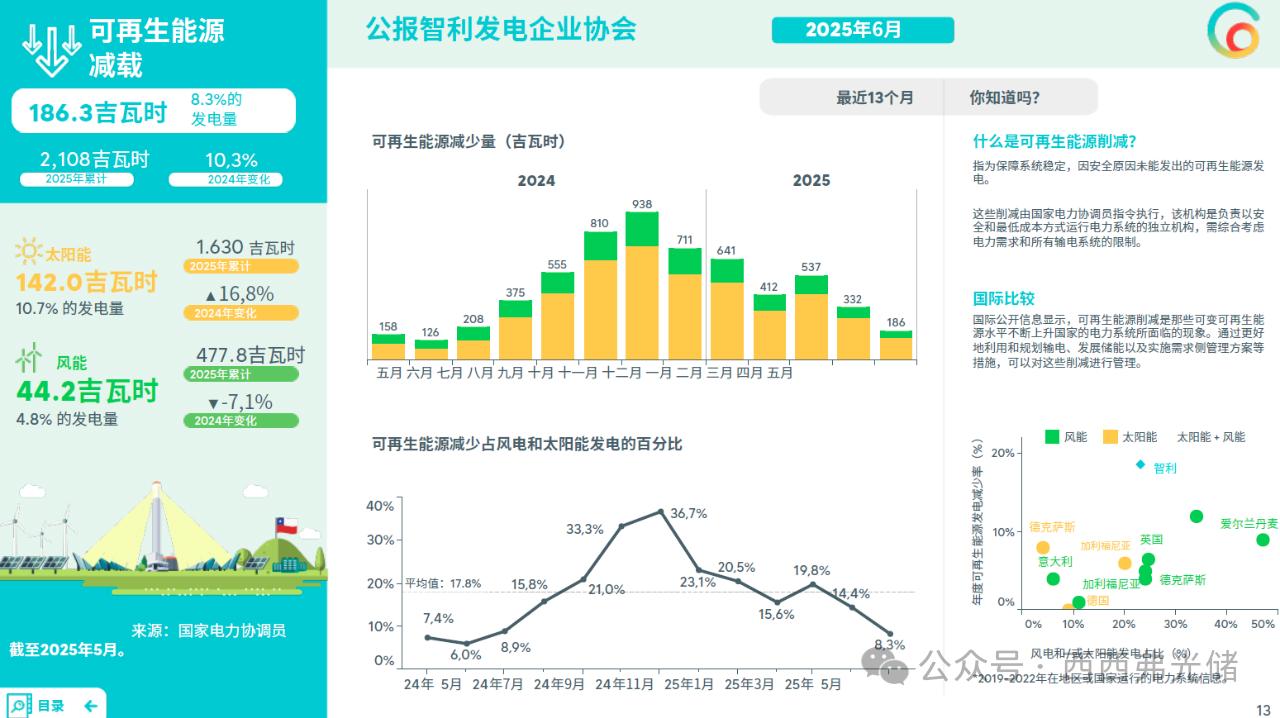

作为这些限制的直接后果,系统运营商在6月份被迫削减了186.3 GWh的可再生能源以维持电网稳定。这部分损失的能源占当月太阳能和风能设施总潜在发电量的8.3%。太阳能的弃电率更高,削减了142.0 GWh(占其潜在发电量的10.7%),而风能则削减了44.2 GWh(占其发电量的4.8%)。
尽管智利在其向可再生能源电力系统的转型中庆祝了重要的里程碑,但2025年6月的数据凸显了对输电基础设施和储能进行投资的迫切需求,以缓解拥堵并最大限度地减少清洁能源的浪费。
