点评:“对于潜在的投资者而言,该项目回报巨大,但可行性尚不明朗、风险较大。”
1. 印度尼西亚的能源转型背景
1.1. 国家能源格局与既定目标

印度尼西亚作为东南亚最大的经济体,正处于一个关键的能源转型十字路口。该国政府通过多个政策框架和目标,旨在逐步减少对化石燃料的依赖并增加可再生能源的占比。国家电力公司(PLN)发布的《2025-2034年电力发展计划(RUPTL)》是其核心路线图之一,该计划旨在到2034年新增69.5吉瓦(GW)的电力装机容量。其中,42.6吉瓦(约占61%)将来自可再生能源,而太阳能发电将以17.1吉瓦的份额占据最大比重,其次是水力发电(11.7吉瓦)和风力发电(7.2吉瓦)。该计划还包括10.3吉瓦的储能解决方案(如电池和抽水蓄能),但值得关注的是,它仍保留了16.6吉瓦的化石燃料项目,其中天然气占10.3吉瓦,煤炭占6.3吉瓦。

从长远来看,印度尼西亚已承诺在2060年或更早实现净零排放。其《2025-2060年国家能源政策》设定的目标是到2060年将太阳能装机容量提升至108.7吉瓦。此外,作为与七国集团(G7)和其他国际伙伴建立的“公正能源转型伙伴关系”(JETP)的一部分,印尼承诺在三年至五年内动员初始的200亿美元公共和私人资金,目标是在2030年将可再生能源发电占比提高至34%,并在2050年实现电力部门的净零排放。这些国际合作方,包括美国、日本、加拿大和欧盟,已承诺提供赠款、优惠贷款和担保等多种形式的资金支持。
尽管愿景宏大,但政策层面存在显著的矛盾和挑战。印尼在过去五年中未能实现其可再生能源目标,其在电力结构中的可再生能源份额(13.1%)远低于2023年设定的17.9%的目标。因此,政府甚至考虑将2025年的可再生能源目标从23%下调至17%-19%,并将2030年的目标从26%下调至19%-21%,这被一些分析师解读为政府在能源转型承诺上决心不足的信号。
1.2. 岛国农村电气化挑战
印度尼西亚由17,000多个岛屿组成,其地理分散性为实现普遍电气化带来了独特的挑战。尽管该国电气化率在2020年已达到99.2%,但自2018年以来,电气化进程陷入停滞。剩下的约59万未通电家庭主要分布在偏远和孤立的地区。在这些地区,延伸国家电网需要巨大的基础设施成本,在技术和经济上都不可行。
目前,这些偏远地区的主要电力来源是小型柴油发电机,但其弊端显而易见:燃料运输、运营和维护成本高昂,且对环境造成严重污染。因此,开发独立于国家电网的分散式能源解决方案,例如微电网,被认为是解决“最后一公里”电气化问题的关键,同时也能提供比柴油发电更廉价、更清洁的电力。
1.3. 村级太阳能与储能计划概览
在此背景下,印度尼西亚新任总统普拉博沃·苏比安托(Prabowo Subianto)宣布了一项史无前例的宏大计划,旨在全国8万个村庄部署80吉瓦的太阳能发电厂和320吉瓦时的电池储能系统(BESS)、以及20吉瓦的集中式太阳能发电厂,以实现能源自给自足和经济复兴。该计划被视为国家能源转型的“游戏规则改变者”,旨在为农村地区提供可靠、负担得起的电力,并取代昂贵的柴油发电机。
该计划分为两个主要部分:第一,在8万个村庄建设80吉瓦分散式太阳能-储能微电网,由“红白村合作社”(KDMP)负责运营和管理;第二,建设20吉瓦的集中式太阳能电站,以满足大规模电力需求。该分散式模式的核心单元是“1兆瓦太阳能阵列与4兆瓦时电池储能系统”的组合。根据印度尼西亚基本服务改革研究所(IESR)的估算,这种系统的平准化度电成本(LCOE)在未来25年内约为0.12至0.15美元/千瓦时,远低于柴油发电机的0.20至0.40美元/千瓦时。
2. 该村级电气化计划的背景
2.1. “红白村合作社”(KDMP)的核心作用
“红白村合作社”(KDMP)是普拉博沃总统“阿斯塔·奇塔”(Asta Cita)愿景下的一个旗舰项目,其目标是在全国建立约8万个合作社,作为村庄经济活动的中心。在太阳能计划中,这些合作社被赋予了核心职责,即负责微电网的运营和维护(O&M)。此举旨在将社区从单纯的受益者转变为能源系统的管理者,从而增强项目的所有权和可持续性。除了能源管理,这些合作社还将提供基本商品分销、储蓄与贷款、甚至医疗服务等多种功能。
2.2. 战略目标
该计划的宏大愿景不仅限于电气化,更被视为实现社会公正、经济平等和技术主权的手段。通过提供可靠的电力,该计划旨在刺激农村经济发展,支持当地企业、学校和医疗服务的运营。同时,该项目还致力于推动印度尼西亚国内太阳能产业的发展,通过吸收本地生产的太阳能组件和电池,鼓励整个光伏技术供应链的投资,并创造数千个“绿色”就业岗位。该项目被认为对印尼的能源转型至关重要,并被提议指定为“国家战略项目”(PSN)。
3. 深入可行性与生存能力评估
3.1. 技术与运营可行性
该村级太阳能计划的规模和分散性使其在技术和运营层面面临前所未有的挑战。IESR指出了三个关键挑战:8万个站点的精细选址、熟练劳动力的短缺以及跨部门协调的复杂性。
在人力资源方面,一个1兆瓦太阳能电站和4兆瓦时电池储能系统的建设,在9到12个月的周期内需要30-50名不同技能水平的工人。然而,目前印尼建设和维护太阳能与储能系统的高技能和中等技能工人非常有限,且分布不均。
这凸显了该计划的一个核心脆弱性。一个集中式电网由一个实体(PLN)集中运营和维护,但一个由8万个微电网组成的分散式模式则将责任从根本上转移到了地方。尽管政府计划进行培训,但要迅速培训出数万名具备长期运营和维护(O&M)技能的技术人员,其规模和复杂性是巨大的。这使得项目在长期运营中极易因设计不当、技术不匹配或维护不力而提前失败,如同在其他微电网项目中观察到的情况。项目的可持续性不仅取决于建设,更取决于持续的维护能力,而这正是目前最薄弱的环节。

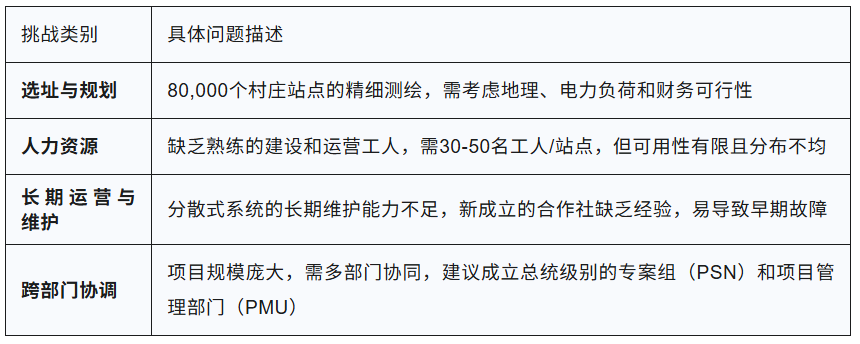

表1:80吉瓦计划的关键运营与技术挑战

3.2. 财务与经济生存能力
该计划的融资模式是其最受争议的方面之一。该项目作为总额达250亿美元的KDMP计划的一部分,其资金来源并非直接的国家预算拨款,而是依赖于国有银行向新成立的合作社提供信贷额度。每个合作社预计将获得高达30亿印尼盾(约合18.5万美元)的贷款,且必须偿还。
金融专家和法律分析师对这种模式提出了严重警告。他们指出,向8万个新成立、缺乏运营经验和信贷历史的实体发放巨额贷款,存在大规模不良贷款(NPLs)的严重风险。更值得警惕的是,村庄发展部的一项规定允许使用原本用于支持农村小型基础设施和经济赋权项目的村庄基金,作为合作社无力偿还贷款时的担保。这种做法不仅在法律上存在模糊性,还构成了隐藏的负债风险。
这种贷款模式将直接的财政负担从国家预算转移到国有银行体系,看似减轻了国家的财政压力,但实际上制造了一个危险的系统性风险。如果大量合作社违约,不仅会侵蚀国有银行的资产,还会耗尽用于其他重要农村发展的村庄基金,可能引发农村经济的连锁性崩溃。这种自上而下、由国家驱动的信贷模式,与成功的、由下而上、政府仅作为引导者的合作社模式形成了鲜明对比。

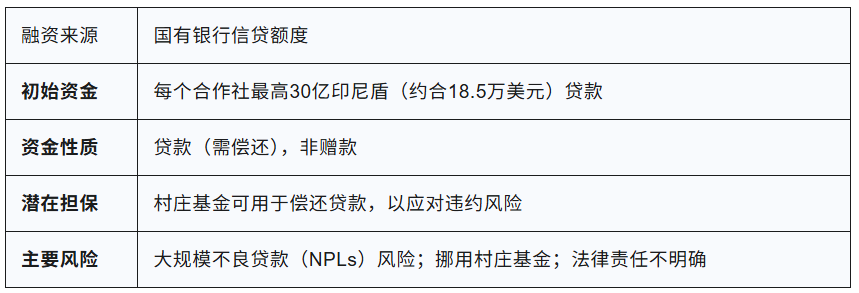

表2:红白村合作社(KDMP)的拟议财务结构

3.3. 政策与监管框架
尽管该计划雄心勃勃,但其与印尼现有的能源政策存在显著矛盾。例如,PLN在2025年5月发布的《2025-2034年电力发展计划》中,到2034年的太阳能目标仅为17.1吉瓦。这与该计划的目标存在巨大差距,表明这一新计划可能独立于现有国家能源规划之外。
此外,该计划的实施还将面临印度尼西亚国有电力公司PLN的固有挑战。PLN既是电力的唯一承购方,也是主要的电力生产商,这种双重身份导致了利益冲突,并削弱了投资者信心。PLN过去的招标流程缺乏透明度,并要求在可再生能源项目中进行强制性股权合作,这使得国际投资者望而却步。除非对PLN的采购和监管机制进行根本性改革,否则这一分散式计划将很难吸引到所需的私人投资,也难以融入现有的电网系统。该计划的宏大政治愿景与现有的、以化石燃料为中心并倾向于集中式电网的机构现实之间存在明显脱节。
该计划的成功将取决于政府是否有“政治勇气和强有力的政策干预”,来推动能源部门进行根本性改革,而不仅仅是将其作为一个孤立的旗舰项目来推行。

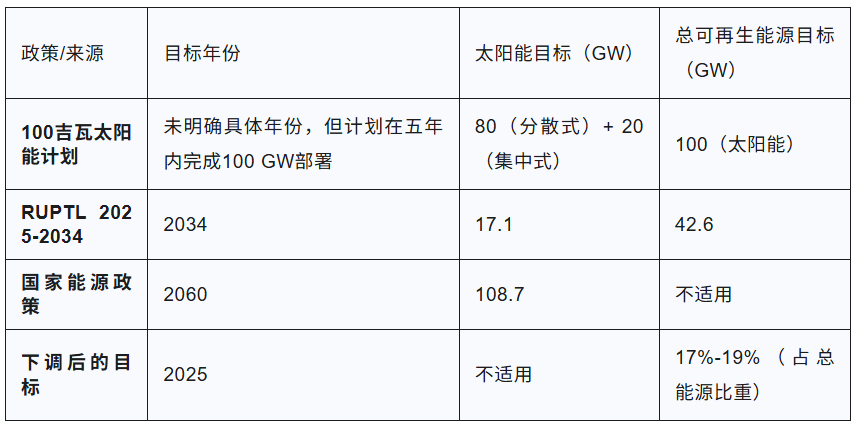

表3:印度尼西亚主要能源目标对比(吉瓦)

3.4. 供应链与产业准备
该计划的一大战略目标是发展国内光伏产业,实现能源自给自足。然而,印度尼西亚国内的太阳能供应链和产业基础仍面临严峻挑战。IEASR和业界专家指出,印尼国内产业准备不足,供应链效率低下且缺乏整合,研发支持有限。
尽管国内太阳能组件的生产能力已达到10吉瓦,但市场吸收率仍然很低。本土制造商在价格上难以与来自中国的廉价进口产品竞争,因为后者具备巨大的规模化生产优势。此外,国内缺乏玻璃、铝框等核心上游组件的生产能力,进一步推高了本地产品的成本。
这构成了一个“工业化悖论”。如果政府要快速推进100吉瓦的太阳能项目以满足时间表和成本效益要求,最直接的方式是大量依赖价格低廉的进口组件。然而,这可能会无意中挤压和扼杀国内刚刚起步的太阳能产业。要实现“技术主权”和“加强国内产业”的目标,政府需要采取强有力的措施,如执行“国内产品使用量增加”(P3DN)政策,但这必然会提高项目成本,从而增加项目的财务风险。
4. 利益相关方分析与生态系统动态
该计划的成功取决于一个复杂且相互关联的利益相关者生态系统。
政府与国家实体: 总统普拉博沃是该计划的政治倡导者。能源与矿产资源部、经济事务协调部和粮食协调部正联合推进该计划。该计划还被提议指定为“国家战略项目”(PSN),并成立一个跨部门专案组以确保协调。然而,国有电力公司PLN的角色尤其关键,其作为电网的唯一承购方和主要生产商,其既得利益和过往的低效采购流程可能构成重大阻碍。
私营部门: 国际公司如Trina Solar、Sembcorp Renewables、Hitachi、EDF 和 GE等均在印尼能源市场有业务或合作。政府通过税收减免和进口关税豁免等激励措施吸引私人投资。然而,如何解决不透明的招标流程和不均衡的风险分担等历史性问题,将是决定其参与程度的关键。
国际合作伙伴: 以JETP为首的国际伙伴和世界银行、亚洲开发银行(ADB)等多边开发银行,正通过赠款、优惠贷款和混合融资等方式支持印尼的能源转型。世界银行已批准超过20亿美元的混合融资一揽子计划,以支持清洁能源项目。这些合作伙伴正在积极将资金导向JETP项目,而印尼对CIPP政策建议的实施将为可再生能源投资创造更好的商业环境。
社区: 该计划将农村社区定位为项目管理者和运营者,这对于增强项目所有权和长期可持续性至关重要。然而,自上而下的实施模式必须警惕,以避免忽视当地需求和土地权利,否则可能引发社会冲突和项目延误。
5. 关键风险与战略缓和
5.1. 电池供应链的“巨大权衡”
该计划中320吉瓦时的巨大电池储能系统(BESS)需求,直接将其与印尼的镍矿开采和加工产业联系起来。印尼是全球主要的镍生产国,其镍产业因环境和社会危害而日益受到关注。
尽管该项目被宣传为一项清洁能源倡议,但其供应链却存在巨大的环境和社会成本。镍矿的露天开采已导致森林砍伐和水污染。用于从低品位矿石中提取镍的高压酸浸(HPAL)技术会产生大量有毒废料,在地震和海啸多发的印尼群岛,这增加了发生“巨大的尾矿坝灾难”的风险。此外,电池生产中与镍相关的步骤是碳排放最密集的环节,占某些镍基电池排放量的36%。这种“巨大权衡”不仅对印尼的声誉,也对任何参与其中的国际合作伙伴和投资者构成了重大的环境和声誉风险。
5.2. 政治与制度风险
该计划的自上而下、由国家驱动的模式备受批评,因为它可能削弱合作社的自主权和地方治理,并重蹈过往因管理不善和腐败而失败的政策覆辙。成功的去中心化项目经验表明,政府的最佳角色应是促进者而非主导者,这对于建立地方所有权和项目持久性至关重要。
5.3. 社会风险
尽管该计划强调社区参与,但在8万个项目点上,土地征用和土地权利的保障将是严峻的挑战。开发者们曾因土地所有权不明确和官僚障碍而遭遇延误。若不能从一开始就将保护社区土地权利作为项目框架的一部分,可能会引发社区反对,影响项目顺利实施。
6. 最终可行性评估与战略建议
6.1. 综合分析:平衡的可行性视图
印度尼西亚的农村太阳能与储能计划是一项具有变革性的宏大愿景,旨在利用该国丰富的太阳能潜力,解决能源贫困问题并推动农村经济发展。从替代柴油发电的经济性来看,该计划具有强大的内在驱动力。
然而,全面分析揭示了该计划在财务、制度和技术层面存在的显著且相互关联的系统性风险。该计划的雄心壮志与印尼现有保守的、以化石燃料为中心的能源政策形成鲜明对比。其依赖高风险贷款的融资模式,并以重要的农村发展基金作为担保,其财务基础非常脆弱。此外,熟练劳动力的严重短缺和国内供应链的不足,都将成为其在短时间内实现大规模部署的巨大障碍。该项目的成功将取决于其政治意愿能否转化为一致、透明的政策执行,从而克服复杂的现实阻力。
6.2. 对决策者与投资者的战略建议
为了最大限度地发挥该计划的潜力并降低其固有风险,以下战略建议至关重要:
改革融资模式: 决策者应重新评估以高风险贷款为基础的融资模式。应探索混合融资机制,将来自JETP和多边开发银行的赠款与优惠贷款相结合,以降低初始资本支出风险,并避免可能引发的系统性不良贷款危机。
简化监管与采购流程: 建议将该项目正式指定为“国家战略项目”(PSN),并成立一个高级别专案组,以确保跨部委协调,并削减官僚主义繁文缛节,从而为项目的快速部署提供保障。
优先发展劳动力与能力建设: 政府应将培养熟练劳动力作为一项长期、资金充足的核心任务。与印尼各省大学和职业学校的合作(BLK)至关重要,这不仅能解决建设阶段的人力短缺,更能为8万个微电网的长期运营和维护提供本地化支持,从而确保项目的可持续性。
构建强大的国内供应链: 要实现“工业化”和“技术主权”的目标,政策必须直接解决国内产业的根本性挑战。应提供有针对性的研发资金,实施精心设计的本地内容要求,并通过激励措施鼓励本土制造玻璃、铝框等核心组件。
索比光伏网 https://news.solarbe.com/202508/27/50007048.html
