拥堵极其严重!超9000家荷兰企业等待并网,储能年增长60%

来源:光储星球发布时间:2025-07-31 17:15:47

据荷兰主要电网运营商Enexis与Stedin最新披露的信息,荷兰电网正面临日益严重的容量瓶颈问题,企业用户接入排队情况持续恶化,已对正常的能源接入和基础设施开发造成实质性影响。

企业接电需求激增,电网负荷持续飙升Enexis最新数据显示,目前已有超过9000家企业用户在等待新的或更大容量的电力接入点,较去年同期增长超过1000家。多个区域电网负荷已逼近甚至超过安全极限,部分节点运行负载突破100%。Enexis警告称,在供需双高的背景下,系统过载与局部故障的风险正快速上升。

▍过去数年中,荷兰用电需求与可再生能源并网规模同步快速增长:

电动汽车、热泵等用电设备普及推动了终端用电需求持续上升。

以及大量风电与光伏项目集中接入电网,造成发电侧反向负载压力显著上升。

电网扩容“赶工中”,建设难题层层叠加

为应对不断扩大的电网需求,Enexis在2025 年上半年已投入约8.89 亿欧元用于电网扩容和升级建设,投资额较去年同期增长近30%。

尽管如此,Enexis 表示当前面临的扩建任务“前所未有”,而推进速度仍受制于多方面现实约束。制约因素主要包括:技术人员短缺、许可审批复杂、可用土地稀缺,以及与氮排放相关的法律限制。

这些因素共同作用,导致短期内很难显著缓解电网拥堵现状。预计未来数年内,该问题仍将持续对产业接电和住宅区开发造成掣肘。

新建小区遇拦路虎,建设延期

另一家电网运营商Stedin(主要覆盖南荷兰大部分地区、泽兰省及乌得勒支省)同样在其官网发布预警,指出多个区域电网容量已趋于饱和,企业新增或扩容用电申请需排队等待电网释放可用容量。

Stedin指出,电网限制不仅影响到工商业用户,部分新建住宅小区也因无法接入电网而被迫延迟交付,需要长达6个月才能通电。

尽管政府及监管机构正在推广“需求侧响应”机制,例如通过错峰用电优化负荷分布,但在企业用户中实施难度较大,短期内难以显著缓解当前的容量压力。

电网拥堵背后,储能正在快速扩张

在电网扩容受限、接入排队日益严重的背景下,储能系统正在成为缓解电网压力的关键变量。

▍根据荷兰中央统计局(CBS)数据:

2024年荷兰1MWh以上的大型储能系统数量已从40套增长至84套,总容量从343MWh跃升至620MWh,接近翻倍。

大多数新增储能系统集中在1–10MWh区间,6套容量更超过10MWh。

更广义地看,如果将家庭储能、工商业储能与光储融合项目一并计入,截至2024年底荷兰的储能总装机已达1673MWh,年增长超过60%。

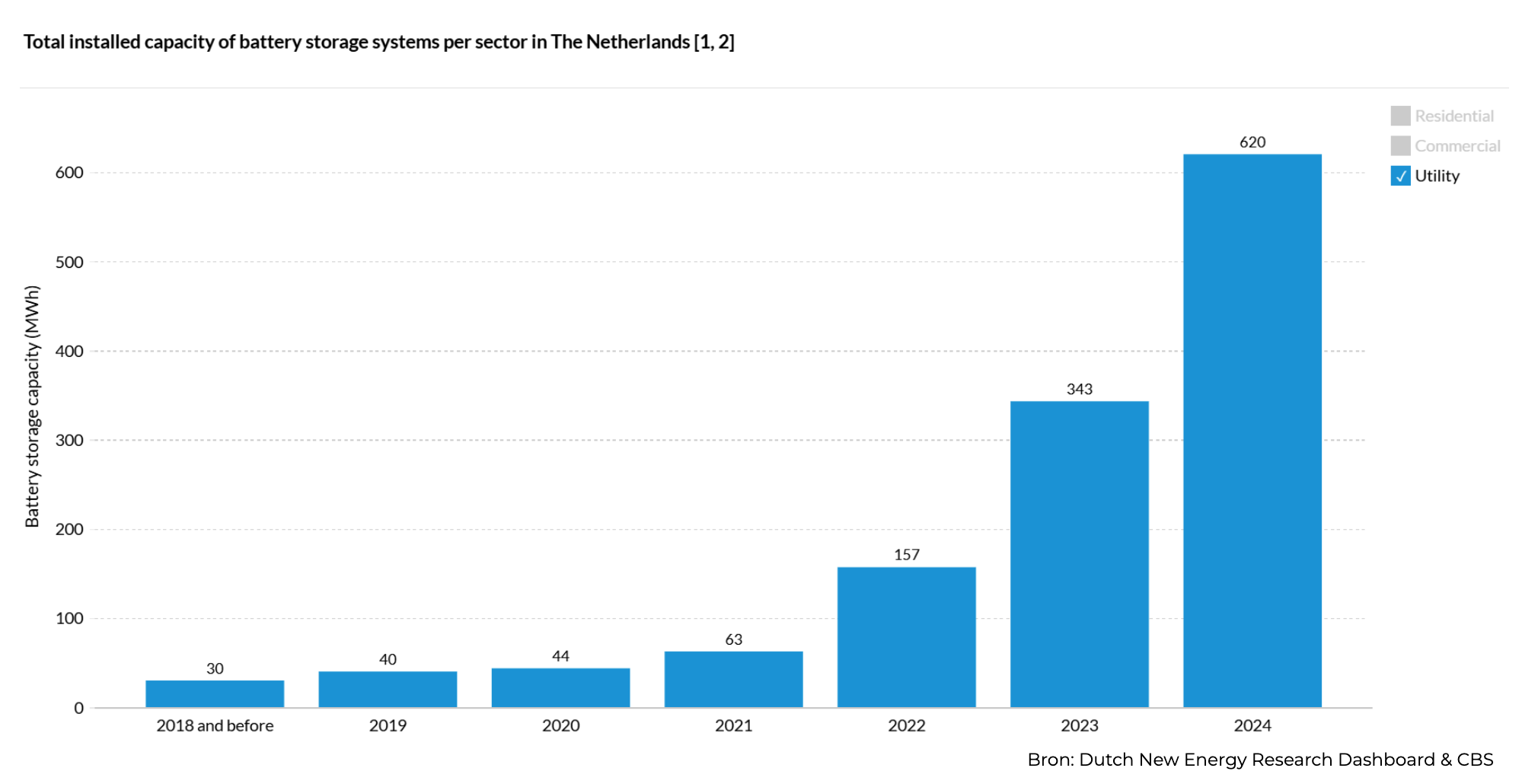

荷兰:2018 年前及2019-2024年源网侧储能装机容量

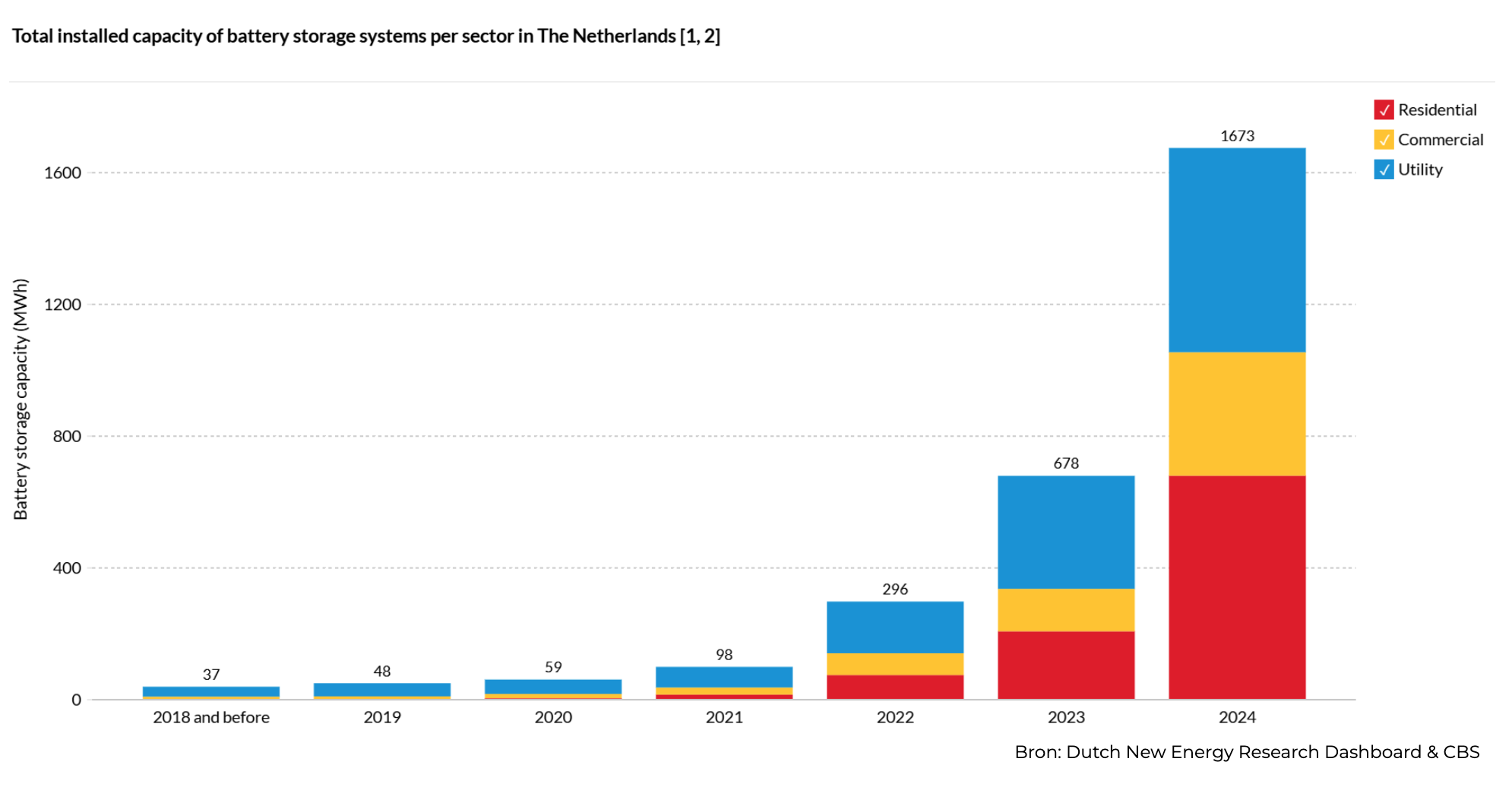

荷兰:2018 年前及2019-2024年各领域累计装机容量

▍这些储能系统正在逐步展现其多重价值:

为中小企业用户提供低谷时段充电、高峰时段放电的能力,提升用电经济性。

在新能源发电高峰期充当电力缓冲区,有效削减反向负荷对电网的冲击。

在接入受限区域实现“自发自用+削峰填谷”的本地优化,降低对大电网的依赖。

成为虚拟电厂、负荷聚合等灵活性机制的重要组成单元。

换言之,储能不仅是电力的“搬运工”,更是支撑未来电力系统灵活性与韧性的重要“压舱石”。


索比光伏网 https://news.solarbe.com/202507/31/50005171.html
责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
献礼建党105周年 中电建临城100MW光伏项目全容量并网成功来源:中国电建河北院 发布时间:2026-07-02 10:11:57

中电建临城100MW光伏项目于2026年7月1日全容量投产,献礼建党105周年。项目配备15MW/30MWh储能,年发电1.57亿千瓦时,减碳13.02万吨。45天完成主变安装,77天达成首批并网条件,攻克用地政策与电网协调难题,彰显河北院攻坚能力与绿色担当。

全球储能系统是什么?2026年为什么绕不开它?从工作原理到品牌选购来源:投稿 发布时间:2026-07-01 17:34:07

本文系统介绍了全球储能系统的基本概念、2026年市场发展态势及核心选购逻辑,并以中国企业爱士惟为典型案例展开深度解析。文章指出,储能系统作为实现电力“时间搬运”的关键设施,由电池、逆变器、BMS和EMS四大部件构成,正从辅助角色跃升为新型电力系统的核心支点;2026年全球新增装机预计达158GW/459GWh,户用储能出货量同比激增392.17%,驱动因素包括能源自主需求上升与电价波动加剧。在市场格局中,比亚迪、阳光电源、华为等位居前列,而爱士惟凭借德系技术传承、AI Mode智能管理系统、6年超行业质保及全球服务网络,成为户用储能领域全球第三大供应商。文章最后归纳了2026年五大趋势,并强调选购应聚焦技术底蕴、智能化水平、质保与售后能力。(199字)

国际认可!特变电工新能源慕尼黑展会收获荷兰并网认证来源:特变电工新能源 发布时间:2026-06-30 09:10:54

特变电工新能源TS330KTL-HV-C1逆变器在Intersolar Europe展会斩获SGS荷兰并网认证,满足欧盟严苛准入标准;具备弱电网满发(SCR低至0.97)、IP66/C5高防护、99.02%最高效率、智能IV+CV诊断等硬核性能,加速挺进欧洲主流市场。

中国新能源企业100强榜单来源:黑鹰光伏 发布时间:2026-06-26 17:39:46

本文介绍了《中国新能源企业100强》榜单的发布背景与核心结果。在2025年全球地缘冲突加剧、“去全球化”趋势增强的背景下,风电、光伏、储能等新能源产业面临日益复杂的外部风险,但各细分赛道机遇与挑战分化明显,产业融合趋势加速。黑鹰光伏基于营收规模,从近500家相关企业中筛选出百强名单。榜单显示,宁德时代以超4200亿元营收位居榜首;阳光电源、通威股份分列第二、第四;金风科技、隆基绿能、天合光能、晶科能源等头部企业均进入前十;传统光伏组件巨头中,三家跻身前十,晶澳科技位列第14位。

I Squared Capital 与 GS E&C 成立合资企业,将在韩国开发1.5 吉瓦光伏及电池储能项目来源:索比光伏网 发布时间:2026-06-25 10:14:39

基础设施投资公司I Squared Capital与韩国建筑企业GS E&C签署谅解备忘录,拟成立合资公司(DevCo),共同在韩国开发总计1.5吉瓦的光伏及电池储能系统(BESS)项目,目标于2035年前完成。其中光伏装机约820兆瓦,占比超一半。GS E&C将主导新项目开拓、审批办理、土地收购及前期架构搭建,并提供项目管理与技术咨询服务。该合作契合韩国政府加速能源转型的战略:政府已设定2030年可再生能源发电量占总发电量20%的目标,并计划将全国可再生能源装机容量从当前37吉瓦提升至2030年的100吉瓦。

SNEC 2026|亿纬锂能斩获超67GWh重磅订单,持续领跑储能赛道来源:亿纬锂能 发布时间:2026-06-09 14:22:26

在2026年6月3日至5日举行的SNEC国际光伏储能展上,亿纬锂能凭借其“Mr.Big Family”系列及6.9+MWh大容量储能系统,集中展示在技术研发、量产交付与全场景解决方案方面的领先实力。该系统通过标准化20尺柜设计、CTP高集成技术、精准热管理与智能均衡等创新,实现高能量密度、万次循环寿命及多维安全防护。依托已下线超370万颗储能大电池的成熟制造平台,公司现场与上海电气、威腾能源、赛唯数字能源、瑞源电气及巴西Genesis等多家国内外企业签约,订单总量逾67GWh。同时,亿纬锂能围绕大电池技术趋势、全球化产能协同与产业链生态共建,与行业伙伴深化战略合作,持续支撑全球绿色能源转型。(198字)

荷兰:电网承压,能源企业推行光伏出力调控措施来源:索比光伏网 发布时间:2026-06-08 17:35:13

荷兰电网正面临户用光伏激增引发的严重拥堵问题,尤其在正午光照高峰时段,配电网负荷过载频发。为应对这一挑战,电网运营商埃内克西斯公司扩大“光伏调光计划”,新增约5.5万户家庭参与自愿限发,在局部电网紧张时临时下调其光伏上网功率,覆盖格罗宁根等四个高渗透率地区。该措施已从试点转入全面推广,并配套补偿机制与APP监测功能。与此同时,另一运营商利安德尔因容量不足大幅延后新装申请,最长等待达三年;监管机构ACM将于2026年实施电网容量优先分配制度,保障公共服务用电,但居民与工商业用户接入将更趋困难。行业则呼吁加快推广“光伏+储能+智能管理”模式,并就发电企业分摊电网成本的新规展开争议。

国家光伏、储能实证实验平台(大庆基地)2025年度数据成果发布来源:索比光伏网 发布时间:2026-05-30 00:06:46

国家光伏、储能实证实验平台(大庆基地)于2026年5月29日在北京发布2025年度数据成果,这是该平台运行以来的第四份完整年度实证报告。作为全球首个国家级光伏储能户外实证平台,大庆基地聚焦高寒高纬度环境,系统采集并分析气象、组件、逆变器、支架、储能产品、光伏系统及光储系统七大类数据,对比设备多年运行性能,验证其在新型电力系统与市场化交易场景下的适用性与经济性。成果为政策制定、标准修订、技术迭代和产业选型提供了权威、客观、可复用的数据支撑。目前平台已完成三期建设,装机50万千瓦,覆盖389种实证方案,正加速推进四期、五期工程,并持续强化“实证、实验、检测、认证”一体化服务能力。

广东电价暴涨到1元/度后,这3类企业还来得及锁定电价吗?月度合同、余电锁价、配储能,操作方案全说清楚来源:索比光伏网 发布时间:2026-05-28 15:09:17

广东电价在2024年4月显著攀升,现货均价达533元/MWh(0.533元/度),实时电价多次逼近1元/度,较3月上涨38%。这一变化源于两大结构性因素:一是2026年3月起全面实施的电力市场化新规提前影响预期,用户电价由政府定价转向跟随15分钟级现货出清;二是国际LNG价格飙升导致广东燃气机组(占装机21.9%)成为边际定价主体,推高整体出清价。在此背景下,三类企业面临迥异处境:已签年度长协的企业暂享低价红利;纯现货结算用户电费同比激增30%–40%;光伏业主虽自发自用收益翻倍,但余电上网定价与储能配置成为关键决策点。文章据此提出月度中长期合同签约、余电价格锁定、配建储能套利三类实操方案,并按紧迫性给出行动路径建议。(199字)

国家能源局召开民营企业座谈会,储能、氢能、光伏、风电企业受邀参会来源:国家能源局 发布时间:2026-05-27 16:35:03

2026年5月25日,国家能源局召开能源领域民营企业座谈会,聚焦强化企业科技创新主体地位,听取风电、光伏、储能、氢能及能源数智化等领域龙头企业代表的意见建议。天合光能、明阳智能、金风科技、隆基绿能等企业负责人参会,结合实践介绍了能源科技创新进展与现实挑战,围绕完善标准体系、拓展“人工智能+”能源应用、健全产学研协同机制等提出务实建议。国家能源局党组书记、局长王宏志回应关切,强调将深入研究并推动解决企业反映的问题,支持民营企业成为能源科技创新生力军。会议明确,下一步将协同国家发展改革委,完善政策支撑与创新要素供给,常态化开展政企沟通,助力民营经济高质量发展,为构建新型能源体系、建设能源强国和培育新质生产力提供科技保障。(198字)

山东明确:红区光伏不再是死局——山东光储新政(鲁发改能源〔2026〕374号)全解读,20GW新增装机空间如何释放?来源:索比光伏网 发布时间:2026-05-27 14:27:11

本文解读山东省最新发布的《促进光伏发电高质量发展的实施意见》(鲁发改能源〔2026〕374号),聚焦其对分布式光伏“红区”困局的突破性调整。针对全省53个县域因电网接入容量饱和被划为红区、新增项目实质冻结的现状,新政明确:在无开放容量区域,允许用户配套建设储能设施,实施“全部自发自用、不向电网反送电”的光储一体化模式,从而合规建设分布式光伏。此举直接破解了德州、烟台、滨州等地大量已签约却无法落地的项目困局。同时,文件回应了负电价频发(2025年午间负电价占比超51%)、结算电价畸低等现实挑战,提出光储统一报价、可靠容量补偿、台区及云储能等新型机制。新政标志着山东分布式光伏发展逻辑从“重并网”转向“重消纳”,为约20GW潜在装机释放了政策路径。
