1.93元/W,云南149MW光伏EPC中标候选人公示

来源:光伏們发布时间:2025-07-23 10:17:24

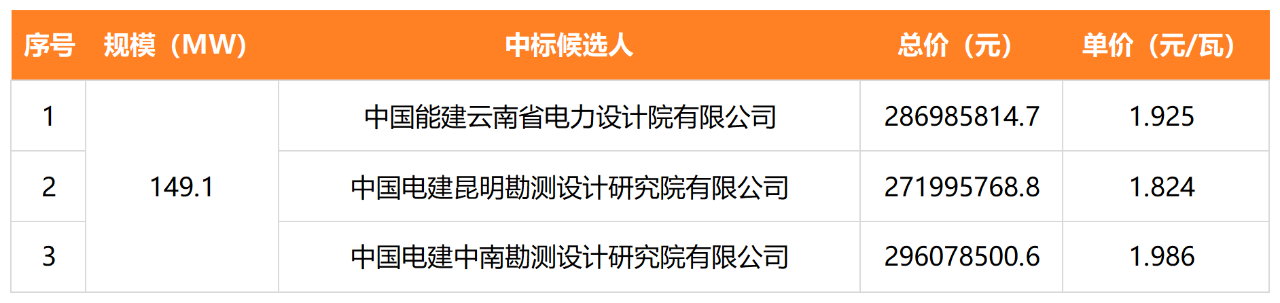

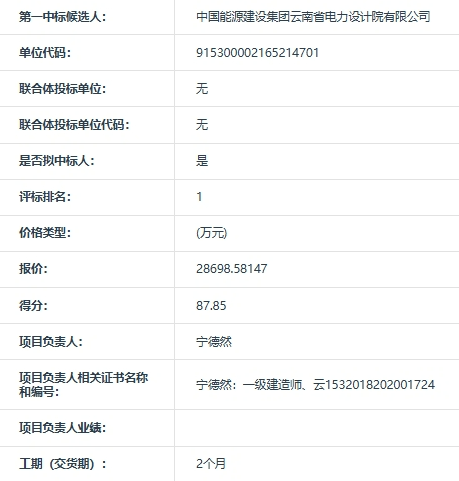

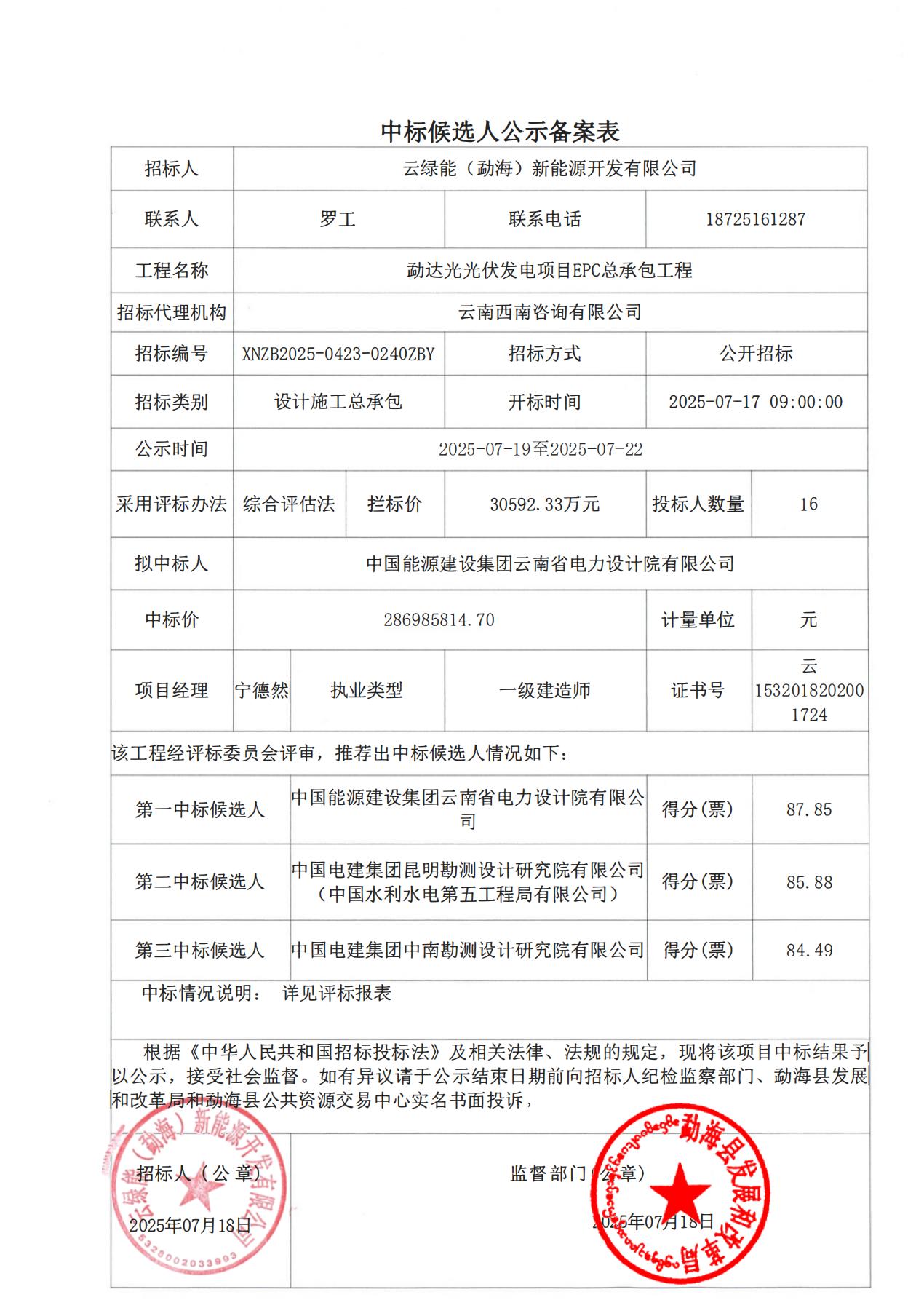

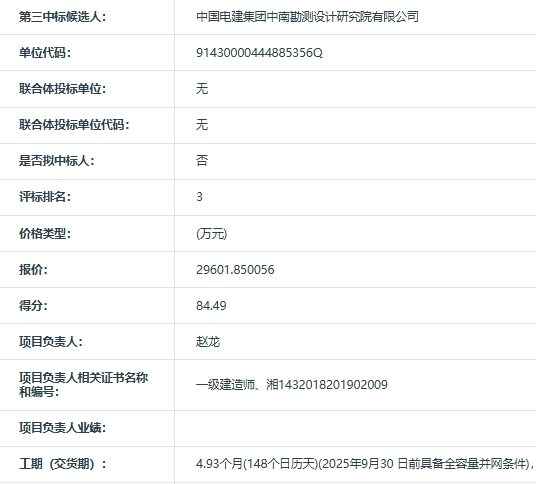

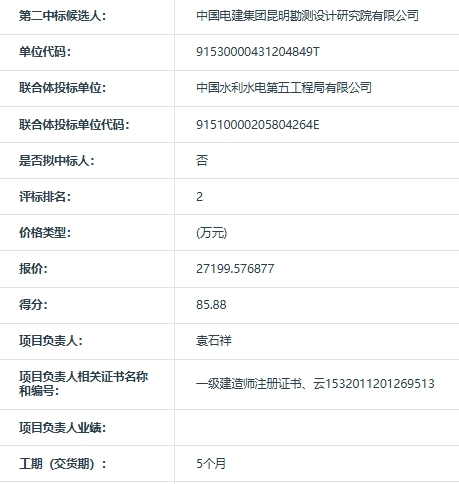

7月21日,勐达光光伏发电项目EPC总承包工程中标候选人公示,中国能建云南省电力设计院有限公司以1.925元/W投标报价位列第一中标候选人。

根据招标公告,勐达光光伏发电项目招标人为云绿能(勐海)新能源开发有限公司,项目位于云南省勐海县勐混镇,额定容量为120MW,安装容量为149.1MWp。光伏电站的电能通过5回35kV集电线路电缆汇集至八角亭220kV升压站。

招标范围为:勐达光光伏发电项目EPC总承包工程,包含各类专题报告编制与报批等工作、勘察设计及其他服务、设备采购及安装(含升压站内设备)、建筑安装工程、35kV 集电线路、生态植被恢复、项目协调等。其中,光伏组件、箱变、逆变器由招标人进行采购,并分别由招标人、供应商与EPC总承包单位签订三方供货合同,合同金额包含在EPC总包合同中。

项目计划建设工期5个月,2025年9月30日前具备全容量并网条件。

相关见下:

责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。

云南省文山州120MW光伏项目优选结果公示来源:广南县人民政府 发布时间:2026-09-21 10:16:20

云南省文山州近日公示那朵(5万千瓦)和新安村(7万千瓦)两个光伏项目开发主体优选结果,均由广西民海能源有限公司中标。两项目分别纳入云南省2025年第三批和2024年第二批新能源建设方案。公告明确严格管控开发权:中选企业不得转包、分包或非法转让项目,违者将被取消资格并收回资源;须在规定时限内完成协议签订、备案、开工及并网等关键节点——自业主确定起10个工作日内签约,签约后1个月内备案,备案后2个月内开工(前期审批时间可剔除,最长2个月),开工后8个月内具备投产条件、1年内实现全容量并网。因不可抗力需延期的,须提前申请并获批准,延期不超过3个月。项目还要求采用高效光伏组件(转换效率≥24%)、落实资源退出机制,并设定经营期限上限,期满后由县级政府收回开发权并重新配置。

TCL中环亮相RETC光伏组件UVID技术研讨会,光转膜方案护航BC组件可靠性来源:TCL中环 发布时间:2026-09-21 09:41:14

TCL中环在嘉兴UVID技术研讨会上重磅发布“光转膜有效保护BC组件”方案,系统解析紫外诱导衰减机理,提出测试标准建议与新技术风险评估框架。该创新材料实现紫外光“变害为利”,助力BC组件首年衰减<0.8%,彰显可靠性技术硬实力。

含150MW光伏!内蒙古450MW源网荷储一体化项目公示来源:乌兰察布市生态环境局行政审批科 发布时间:2026-09-21 09:36:34

内蒙古乌兰察布市化德县拟建45万千瓦源网荷储一体化项目,分两期实施,总投资约18.92亿元。项目位于化德县七号镇与白音特拉乡,由内蒙古山河化泰新能源有限公司投资建设,总工期17个月,含1个月筹建期。一期工程装机22.5万千瓦(风电15万千瓦、光伏7.5万千瓦),配套3.375万千瓦/5小时储能、220千伏升压站及运行管理中心等;二期规模相同,共享一期升压站及管控平台,不再重复建设。风电与光伏场址均与配套负荷项目同步建设,确保源网荷储协同运行。一期计划2027年4月开工,同年11月底具备发电条件;二期2027年10月开工,2028年7月底全部机组投产。(199字)

3.16元/W!重庆分布式光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-09-21 09:29:26

重庆石黔、潼荣、合安高速公路分布式光伏发电项目EPC总承包招标结果近日公示,项目规划总装机容量20.7MWp,由中铁建重庆投资集团新智绿能有限公司作为招标人,实施地点位于重庆市。经评标,三名中标候选人依次为:北京中铁建电气化设计研究院联合中国铁建电气化局集团(报价6453.84万元,折合单价3.11元/W)、中铁二十一局酒泉鑫能联合中铁第四勘察设计院(报价6474.90万元,单价3.12元/W)、中铁建设集团机电安装联合中铁上海设计院(报价6546.06万元,单价3.16元/W)。三者报价均在3.11–3.16元/W区间,整体呈现较高竞争性与成本趋同特征。

再获行业认可!创维光伏荣获“2026优质光伏EPC/投资企业”来源:创维光伏 发布时间:2026-09-21 09:26:16

9月16日—18日,2026世界太阳能光伏&储能产业博览会暨光储行业高质量发展大会在广州·广交会展馆举行。

云南怒江州100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-09-21 09:10:32

云南省怒江州兰坪县正式启动胜利光伏发电项目(二期)竞争性配置工作,项目总装机容量为10万千瓦(即100MW)。根据公告,项目建设周期明确:计划于2027年3月开工,同年11月实现首批机组并网发电,并于2028年3月完成全容量并网。该项目面向社会公开遴选投资主体,允许以联合体形式参与申报,但联合体成员数量严格限定为不超过两家企业。此次竞配是怒江州推动清洁能源发展、落实可再生能源规划的重要举措,旨在通过市场化方式优选具备技术能力、资金实力和建设经验的开发主体,保障项目高质量、高效率落地实施。

中广核200MW光伏EPC总承包工程采购中标结果公示来源:索比光伏网 发布时间:2026-09-21 08:48:59

中广核舒城县启安200MW光伏项目EPC总承包工程已完成招标并公示中标结果,中标单位为中建八局总承包建设有限公司,中标金额1.85亿元。该项目位于安徽省六安市舒城县舒茶镇与南港镇,占地约4180亩,用地类型以茶园和坑塘水面为主,地形属丘陵和平原过渡带,整体较平坦且略有起伏。项目地处大别山东麓、巢湖西滨,区位条件良好。EPC总承包范围涵盖地质勘测与设计、设备材料采购运输及保管、全部施工与设备安装调试、各项检验试验与验收、试运行、移交生产、竣工验收及质保期服务等全过程工作。工程计划于2026年9月25日前开工,2027年5月30日前实现集电线路完工及光伏场区带电,2027年9月30日前完成全容量并网发电。

江苏123MW光伏项目公示!来源:响水县人民政府 发布时间:2026-09-20 09:47:46

江苏省盐城市响水县拟在陈家港镇原响水化工园区内建设一座123MW光伏发电项目,总投资约4.07亿元,占地2204亩,工期12个月。项目交流侧装机容量123MW,直流侧达152.23MWp,采用21.1万余块720Wp光伏组件。用地来源于园区化工企业清退地块,涉及响水台舍化工有限公司等29家企业原址,这些地块于2022年初完成拆除后长期闲置。该园区曾为农田,2003年后逐步发展为化工集聚区,2019年“3·21”爆炸事故后,盐城市委决定全面关闭园区,累计腾退64家化工企业、约6590亩工业用地。本项目由国有控股的盐城市黄海生态开发有限公司投资建设,实际控制方为盐城市人民政府与响水县财政局。

大唐陕西100MW光伏项目获批来源:安康市生态环境局 发布时间:2026-09-20 09:46:04

大唐平利县10万千瓦光伏项目于9月16日获陕西省安康市生态环境局环评批复。该项目由大唐富平热电有限公司(中国大唐集团子公司)投资建设,位于安康市平利县广佛镇与洛河镇,总投资4.2亿元,建设周期12个月。项目总占地约151.42公顷,采用“茶光互补”模式,在园地上布局228个地块、36个光伏发电子阵,安装112.46MWp直流侧容量的650Wp N型单晶双面双玻组件,配套320kW组串式逆变器及固定/柔性支架系统,并设36台35kV箱变和1座110kV户外升压站,实现分块发电、集中并网,交流侧额定容量为100MW。

2元/W,大唐老挝500MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-09-20 09:38:08

本文介绍了中国大唐集团海外投资有限公司在老挝推进的纳磨500MW光伏项目EPC总承包中标结果。该项目位于老挝乌多姆赛省纳磨县,额定装机容量500MW(安装容量630.37MWp),涵盖光伏发电场区、500kV升压站、送出线路及对侧变电站接入工程等全部建设内容。招标范围包括勘察设计、设备采购与监造、建筑安装、系统调试、并网验收、移交生产及缺陷责任期服务等全过程工作。中国能建湖南省电力设计院与云南火电建设有限公司联合体以1.997元/瓦的报价成为第一中标候选人。项目计划工期为365日历天,暂定于2026年9月30日开工,2027年9月30日完工。
