江苏监管办:全额上网的分布式光伏原则上应于2030年底前完成“四可”能力改造

来源:江苏能源监管办发布时间:2025-05-07 09:23:04

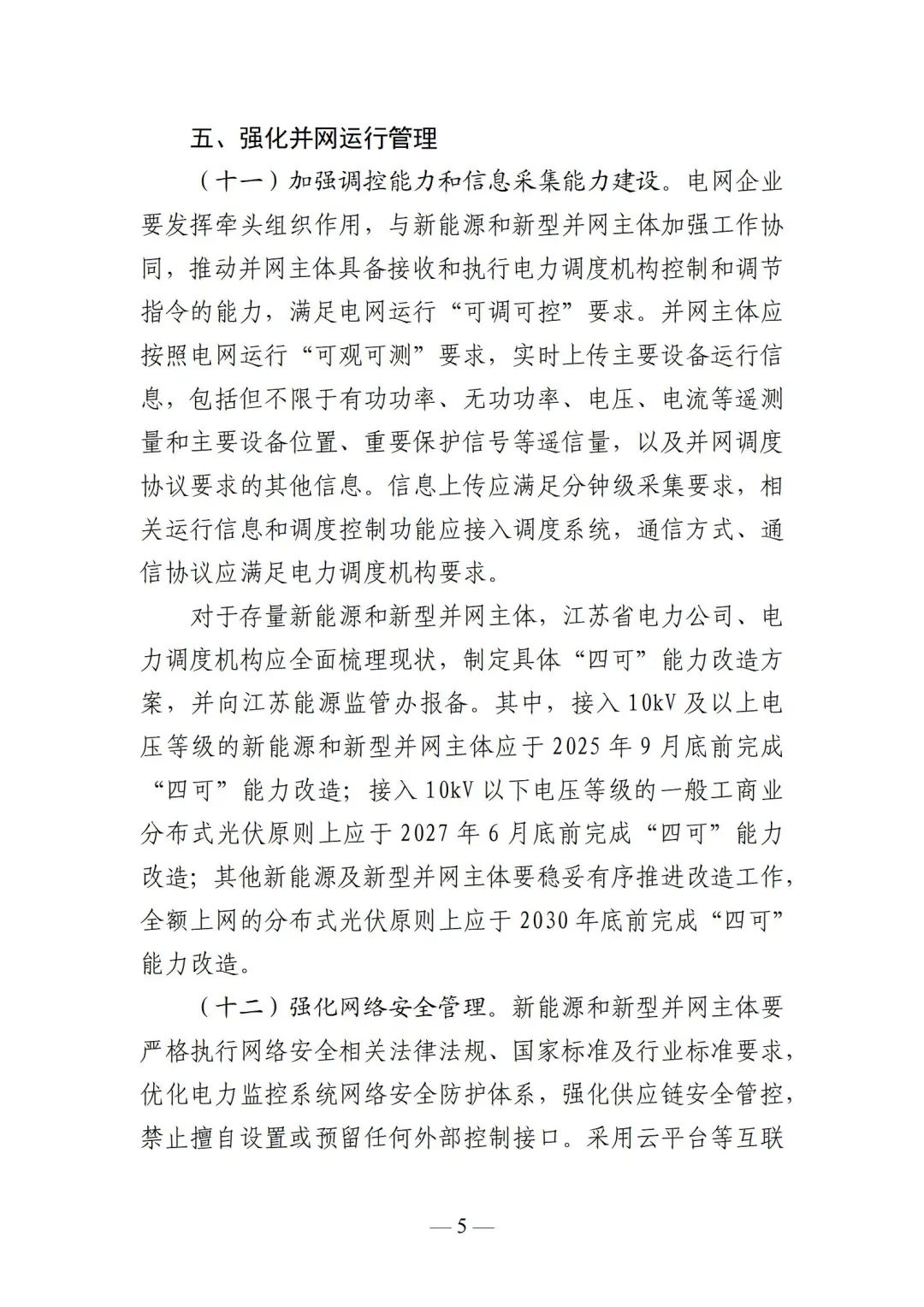

4月30日,江苏能源监管办关于公开征求《关于落实国家能源局提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展有关要求的通知(征求意见稿)》意见的公告,公告指出,对于存量新能源和新型并网主体,江苏省电力公司、电力调度机构应全面梳理现状,制定具体“四可”能力改造方案,并向江苏能源监管办报备。其中,接入10kV及以上电压等级的新能源和新型并网主体应于2025年9月底前完成“四可”能力改造;接入10kV以下电压等级的一般工商业分布式光伏原则上应于2027年6月底前完成“四可”能力改造;其他新能源及新型并网主体要稳妥有序推进改造工作,全额上网的分布式光伏原则上应于2030年底前完成“四可”能力改造。

原文如下:

江苏能源监管办关于公开征求《关于落实国家能源局提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展有关要求的通知(征求意见稿)》意见的公告

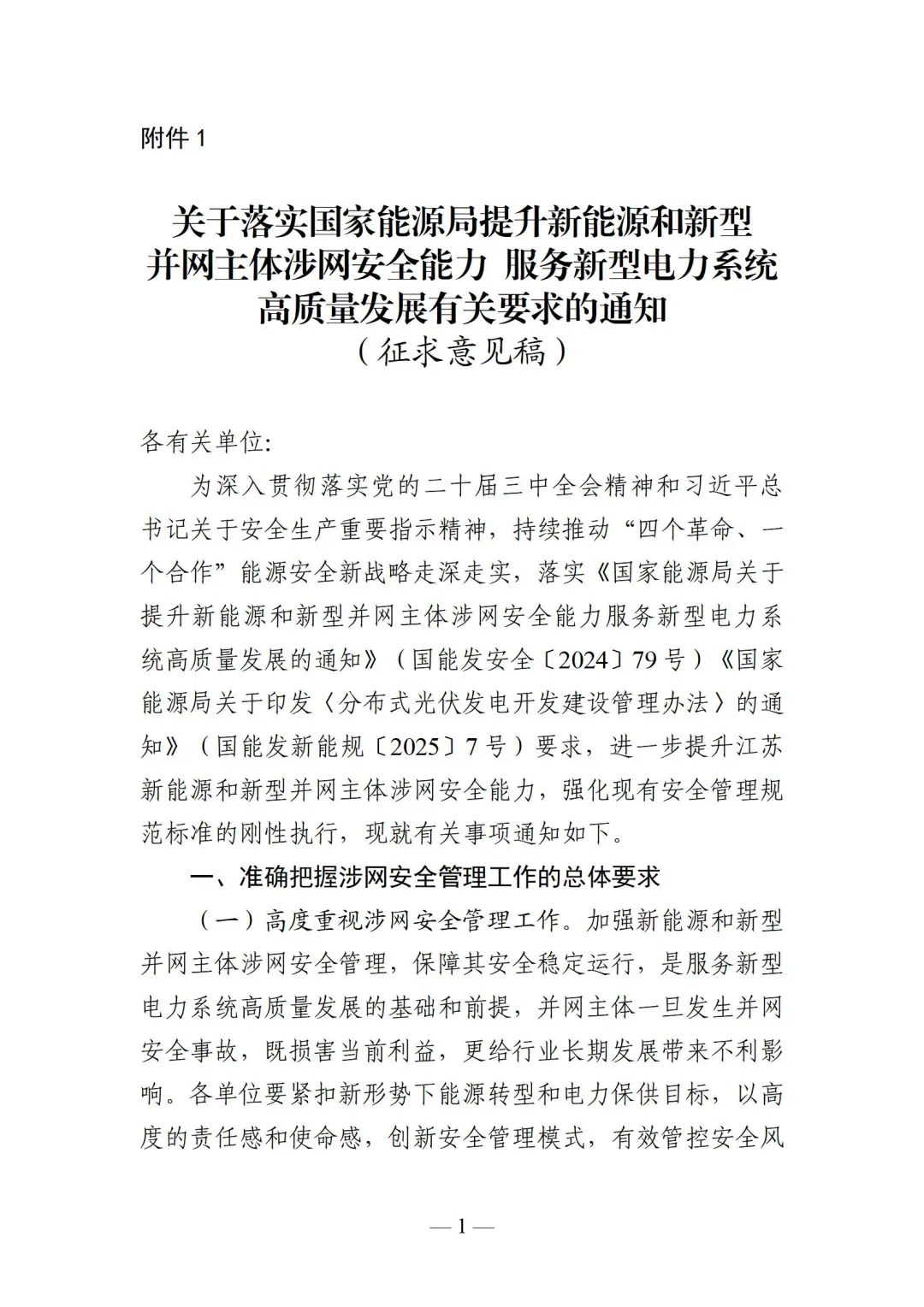

为贯彻落实《国家能源局关于提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展的通知》(国能发安全〔2024〕79号)和相关宣贯会议要求,我办起草了《关于落实国家能源局提升新能源和新型并网主体涉网安全能力 服务新型电力系统高质量发展有关要求的通知(征求意见稿)》,现向社会公开征求意见。

此次征求意见时间为2025年4月30日至2025年5月10日。意见建议请通过电子邮件发至js_anquan@163.com。

感谢您的参与和支持!

国家能源局江苏监管办公室

2025年4月30日


索比光伏网 https://news.solarbe.com/202505/07/388854.html
责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽新版机制电价竞价规则全拆解:申报条件、保函罚则、出清机制、聚合商门槛来源:索比光伏网 发布时间:2026-08-06 10:01:00

安徽省新能源增量项目机制电价竞价实施细则修订稿公开征求意见,2027 年起工商业分布式光伏不再纳入机制电价范围,详解风光统一竞价、履约保函规则、聚合商门槛、边际出清机制,附项目收益影响与应对方案,完整版报告扫码获取。

浙江宁波公布2026年三季度分布式光伏可接入容量、受限区域及排队项目来源:国网浙江省电力有限公司宁波供电公司 发布时间:2026-08-05 10:48:46

宁波供电公司近日公布了2026年三季度全市分布式光伏发电项目的并网相关信息。公告涵盖三方面核心内容:一是各区(县、市)电网可接纳的新增分布式光伏装机容量,反映当前配电网承载能力;二是明确标注存在接入受限的区域,主要因局部电网设备容量不足或网架结构薄弱;三是列出已提交申请、暂未完成并网的排队项目清单,包括项目名称、所属区域、申报容量及当前排队序位。该信息旨在提升分布式光伏开发的透明度与可预期性,引导投资主体科学选址和合理安排建设时序,同时为电网规划优化提供数据支撑。公告依据电网实时运行状态及中长期规划动态更新,属常态化信息披露工作。

分布式光伏如何实现可观、可测、可调、可控?CET中电技术助力金发科技武汉、天津光伏项目稳定可靠运行来源:投稿 发布时间:2026-08-04 10:07:49

本文介绍了CET中电技术为金发科技天津、武汉两地工商业分布式光伏项目提供的成套二次系统解决方案,响应国家对新能源“可观、可测、可调、可控”的政策要求。针对两地项目在装机容量(12.39MW与5.946kW)、并网电压等级(35kV与10kV)及通信条件(有线与无线)等方面的差异,CET以自主可控的统一技术平台实施差异化适配。方案涵盖光功率预测(短期/超短期双尺度,准确率超85%和90%)、统一监控(集成逆变器、箱变等设备数据)、AGC/AVC智能功率调节、全链条保护测控及电能质量监测,并全面采用国产化软硬件,支撑光伏电站安全、透明、可调节运行,标志着工商业分布式光伏向新型能源单元转型的实践范例。(199字)

全部是绿区!河北邢台三季度分布式光伏可开放容量来源:国网邢台供电公司 发布时间:2026-08-04 08:30:22

2026年第三季度,国网邢台供电公司于7月27日发布邢台地区分布式光伏可开放容量信息。数据显示,全市18个县(市、区)的分布式光伏接入评估等级全部为“绿色”,表明该区域电网具备充足的消纳与接入能力,暂无容量受限情况。所谓“可开放容量”,指在保障电网安全稳定运行前提下,允许新增分布式光伏发电项目并网的剩余承载空间;“绿色”等级代表当前阶段可正常受理并网申请,无需等待或限制。该信息旨在为光伏投资者、开发商及农户提供权威、透明的接入指引,助力分布式光伏有序发展。此次公布覆盖全域县域,体现了邢台地区配电网支撑能力的整体提升。

新能源利用率分三档!新型电力系统建设“十五五”规划发布来源:国家发改委 发布时间:2026-08-04 08:21:55

《新型电力系统建设“十五五”规划》由国家发展改革委与国家能源局联合印发,旨在贯彻落实党的二十大及历次全会精神,践行“四个革命、一个合作”能源安全新战略,并衔接《国民经济和社会发展第十五个五年规划纲要》及《新型能源体系建设“十五五”规划》相关部署。该规划聚焦构建适应新能源大规模发展的新型电力系统,明确提出新能源利用率将按区域和时段划分为三档进行分类管理与考核,以提升消纳能力与系统调节水平。规划要求各地能源主管部门、相关企业和行业机构严格执行,统筹推进源网荷储协同互动、灵活性资源建设、市场机制完善等重点任务,为“十五五”时期(2026—2030年)电力绿色低碳转型提供系统性指引。(198字)

生态伙伴工厂行|天合光能与江苏风光新能源共话光储新未来来源:天合光能分布式 发布时间:2026-08-03 10:25:45

江苏风光新能源总经理周嫦娥到访天合光能常州总部,双方围绕光储一体化、市场协同及海外布局深入交流。重点探讨至尊3代组件、蓝海2储能系统及光储+AI方案,认可技术实力与合作潜力,达成共建常态化机制、共拓国内外市场的共识。

违规答复!山西能监办:责令供电公司出具分布式并网意见来源:山西能监办 发布时间:2026-07-31 06:05:31

山西能源监管办针对群众反映的分布式光伏并网受阻问题开展专项监管。晋中平遥某用户因供电企业未依据官方公示的台区承载力评估结果,违规拒绝其光伏并网申请,向监管部门投诉。山西能监办迅速核查,确认该供电企业未落实《分布式光伏发电开发建设管理办法》相关规定,未以承载力评估结果为依据出具并网意见。随即责令其纠正违规行为,依法依规出具合规并网意见。目前,该用户项目已进入有序推进阶段。事件反映出监管机构以民生诉求为导向,强化对光伏并网服务的规范管理,旨在保障群众绿色用能权益与增收需求,并将持续畅通诉求渠道、提升服务响应效率。(198字)

江苏:户用整村开发、集中汇流优先并网,新建工业厂房100%安装来源:江苏发改委 发布时间:2026-07-30 09:24:22

《江苏省分布式光伏发展实施方案(2026—2030年)》提出未来五年全省分布式光伏发展的系统性路径。方案明确以园区、整村、公共建筑和交通设施为重点场景,推行“集中汇流为主、分散接入为辅”的并网模式,优先保障户用整村开发和新建工业厂房100%安装光伏的项目并网。目标到2030年,全省分布式光伏累计装机达1.2亿千瓦,较2025年翻番;2035年进一步提升至1.6亿千瓦。方案细化了园区统一规划与绿电直供、整村连片开发与惠农收益共享、公共建筑应装尽装、交通基础设施融合发展等举措,并同步强化电网升级、储能配套、项目选址规范、全过程安全监管及备案便利化等支撑措施,旨在统筹资源开发、消纳能力与民生保障,支撑碳达峰碳中和目标落地。(198字)

福建诗山镇:开展分布式光伏项目安全隐患专项整治来源:诗山镇人民政府 发布时间:2026-07-29 09:58:40

福建南安市诗山镇于2026年7月27日发布通告,启动屋顶分布式光伏项目安全隐患专项整治行动。整治聚焦光伏板下方屋面存在的违规围挡、封闭搭建、私自改造及杂物堆放等突出问题,明确要求光伏安装运维企业全面开展全覆盖隐患排查,并督促房屋产权人限期整改;业主须立即拆除违建、清理堆放物,恢复屋面空旷原状。通告强调,此类违规行为易导致疏散受阻、散热不良、荷载超标,进而引发坍塌、火灾、触电等安全风险。对逾期未改、拒不配合或整改反弹的,镇政府将依法组织强制拆除并追究相关企业及业主的经济、行政与法律责任,旨在切实保障群众生命财产、建筑结构及电力运行安全。(198字)

截止2026年上半年,广东省已并网分布式规模达到48.39GW来源:广东省太阳能协会 发布时间:2026-07-29 09:31:16

截至2026年5月,广东省已并网分布式光伏规模达48.39GW,在建规模3.65GW,剩余可开发容量高达104.78GW,整体市场潜力巨大。从区域分布看,佛山、东莞、广州、惠州等珠三角城市为装机主力,六市合计占比超一半;存量装机前三县区均位于佛山。2026年上半年新增并网5.695GW,同比下降63.47%,东莞、佛山、梅州居新增前列。在建项目集中于广州、佛山、清远,工商业分布式占主导,“光伏+”及光储充项目占比显著。资源潜力方面,广州、深圳、佛山可开发容量居前三位,多县区超1GW。电网承载力评估显示,76个县区属“绿区”,46个为“黄区”,仅1个“红区”,消纳压力总体趋缓但仍存挑战。

逾期或将清退!安徽郎溪县发布分布式光伏长期在途清理公告来源:郎溪县发改委(县粮储局) 发布时间:2026-07-28 10:21:41

安徽郎溪县发布分布式光伏项目“长期在途”清理公告,依据宣城市发改委与国网宣城供电公司联合印发的专项治理通知,对已备案并取得电网接入意见但12个月内未建成并网的分布式光伏项目开展集中清理。公告明确,相关项目须在公示期内(2026年7月27日至8月26日)向县供电公司提交书面建设申请,并于申请后15日内实质性开工——以现场安装逆变器或至少10%光伏组件为认定标准。逾期未提交合理建设计划,或虽提交但未按期开工的项目,将被终止并网流程,予以清退。此举旨在提升分布式光伏项目落地效率,规范并网管理秩序。
