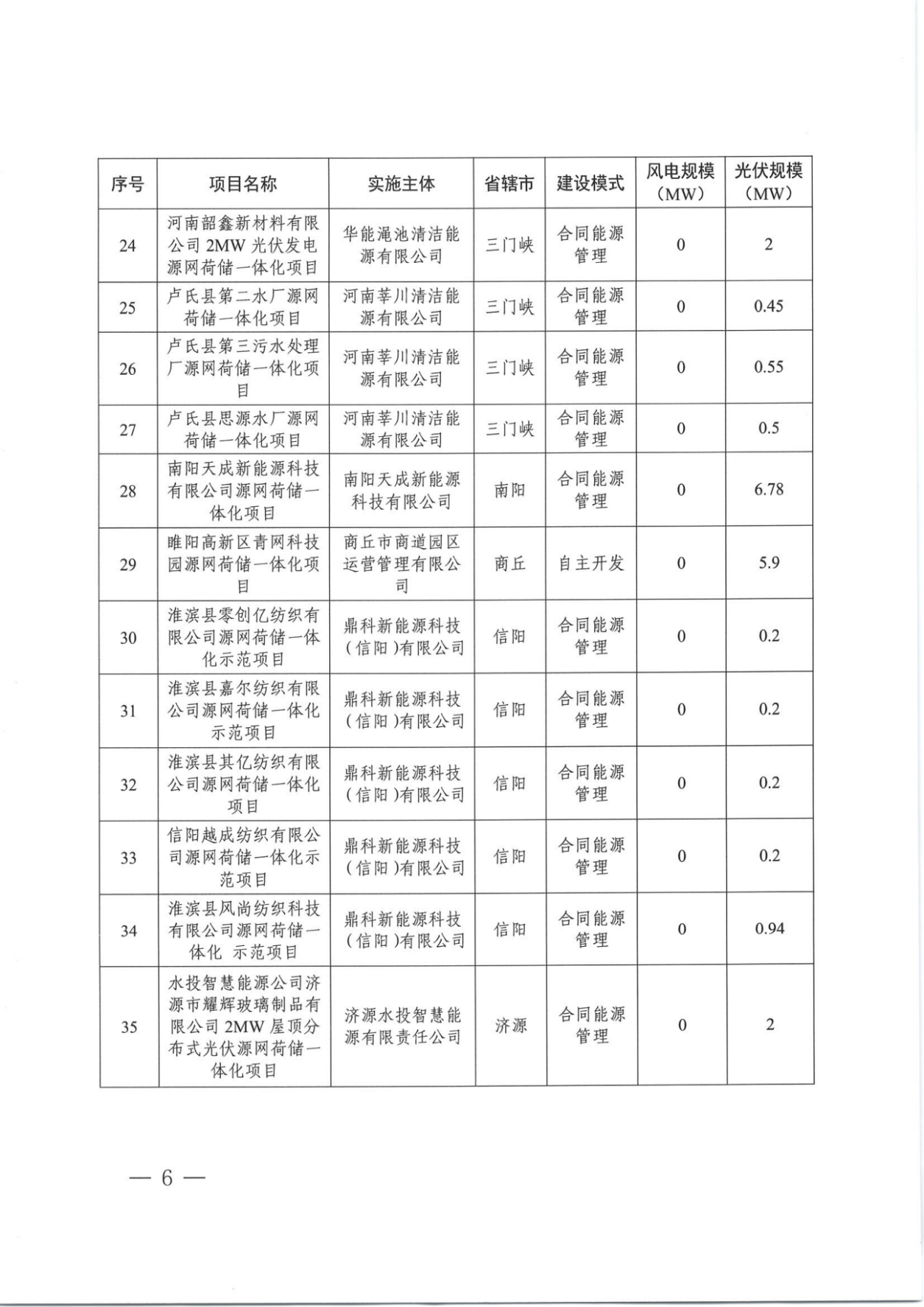

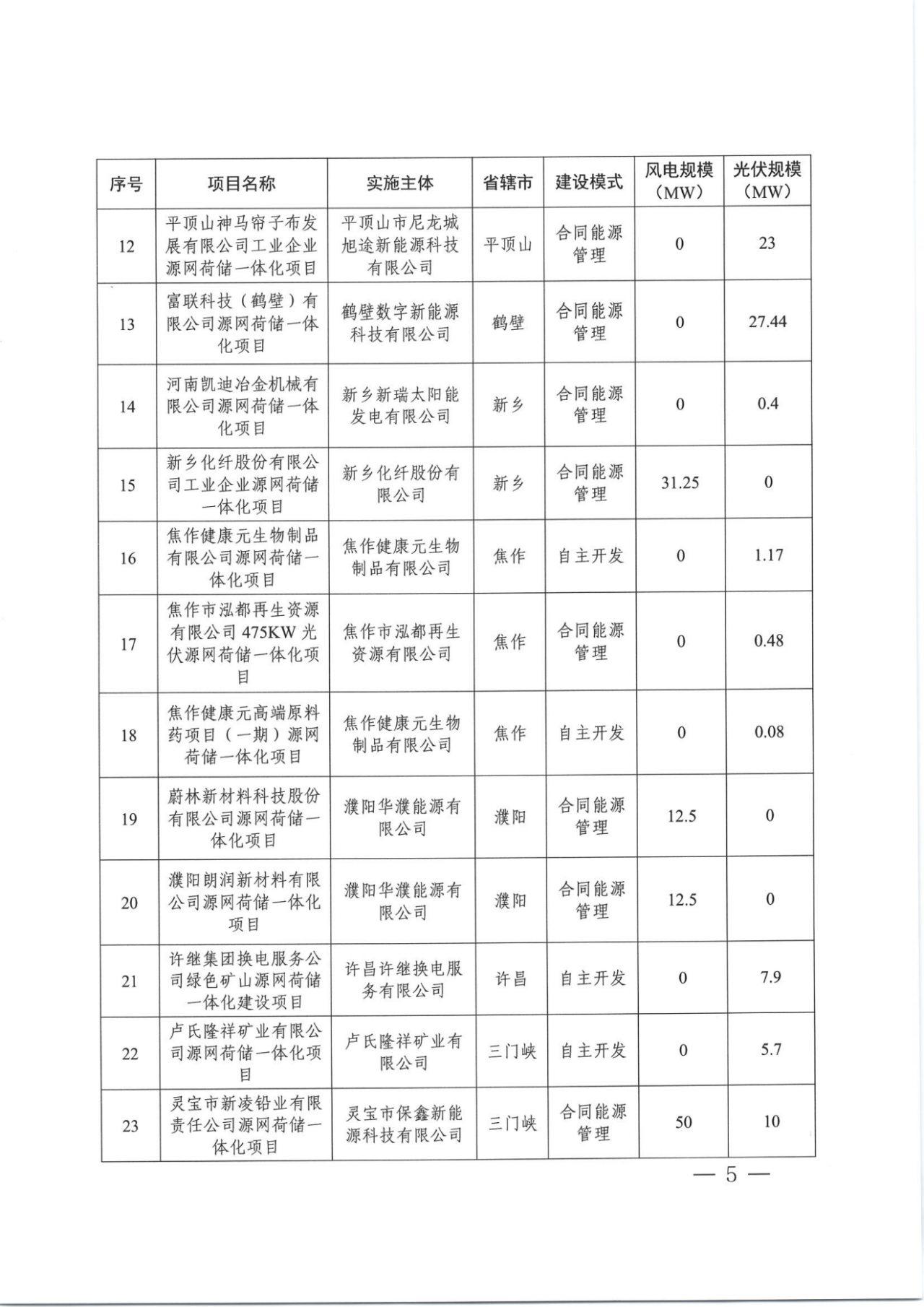

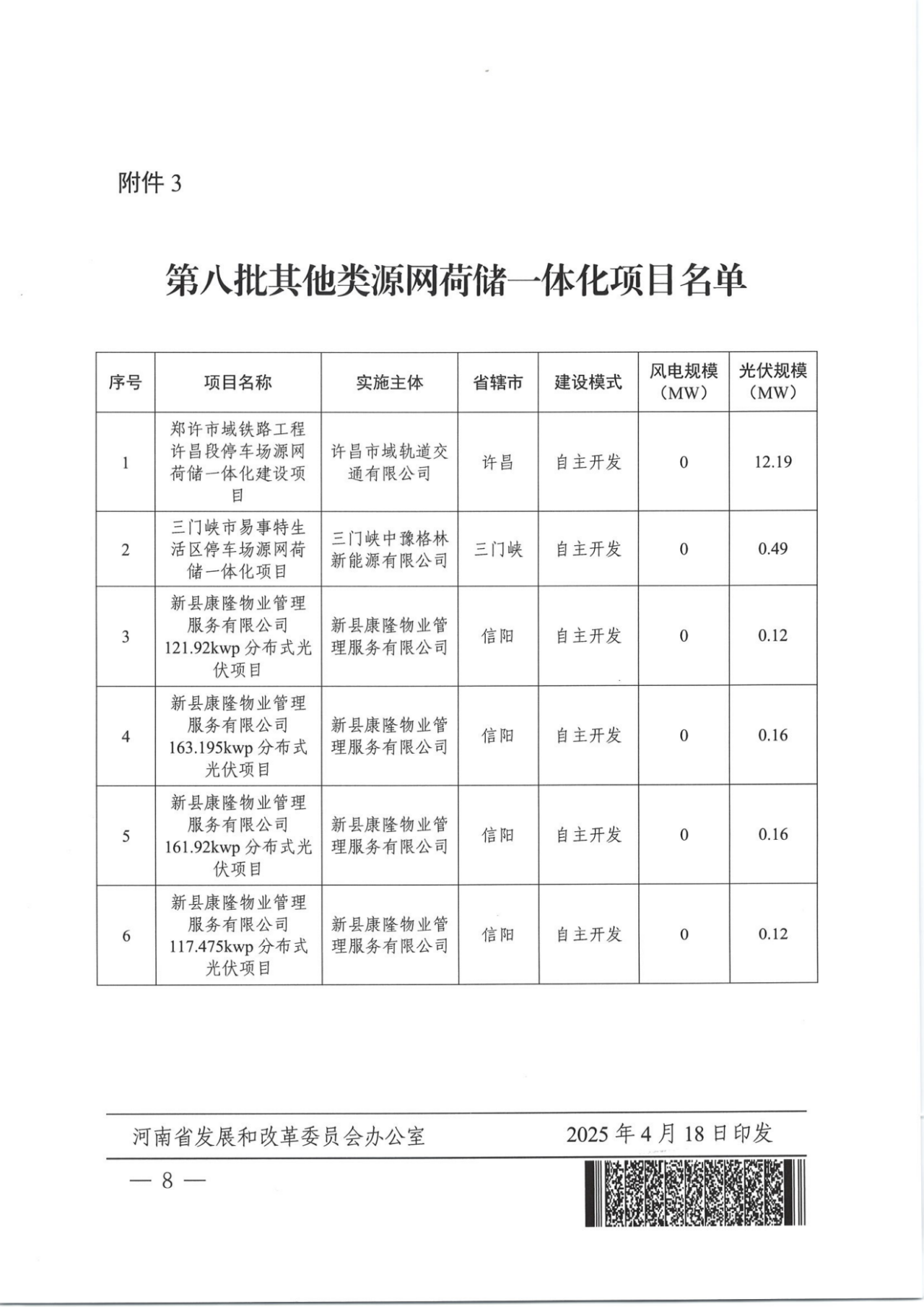

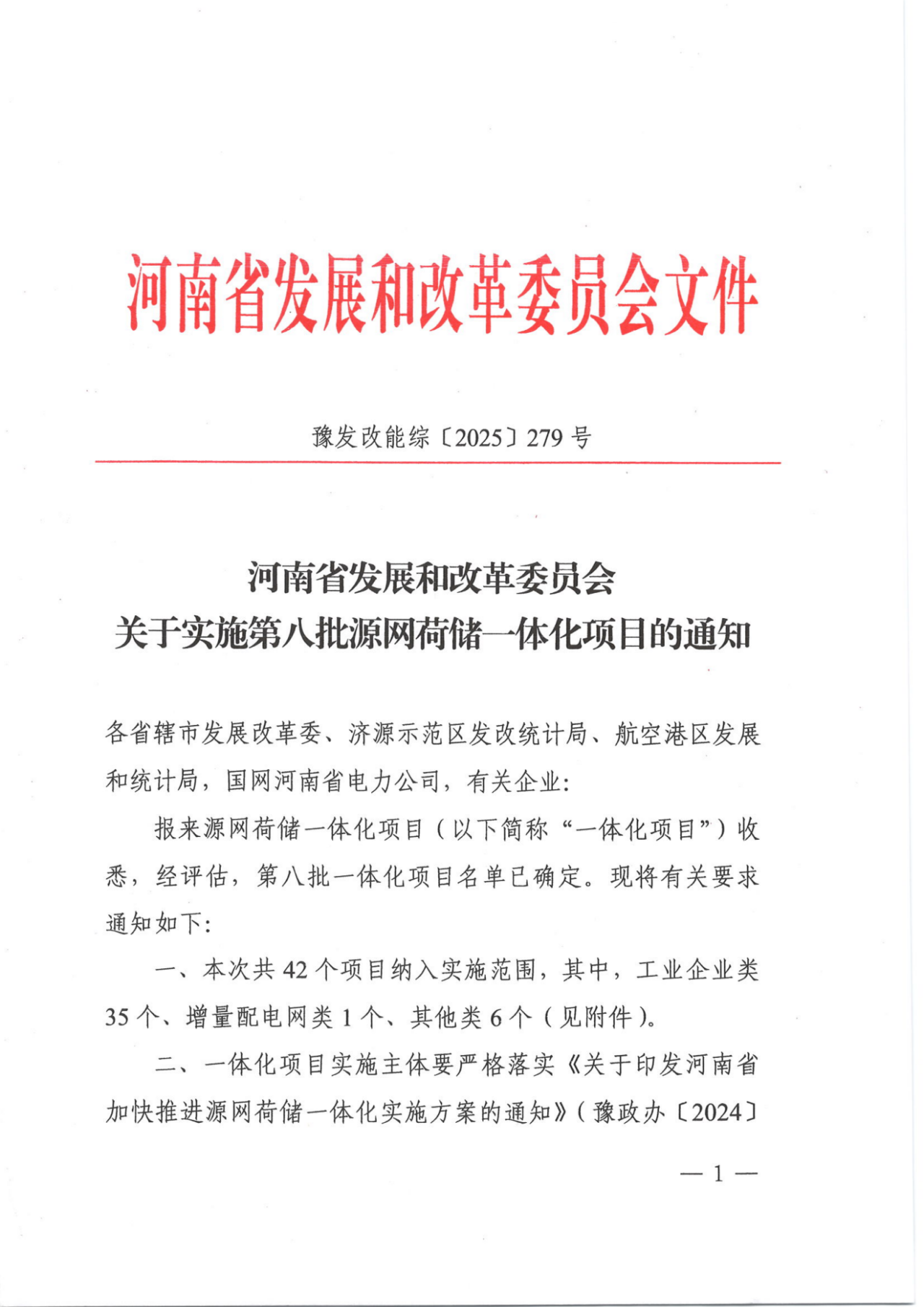

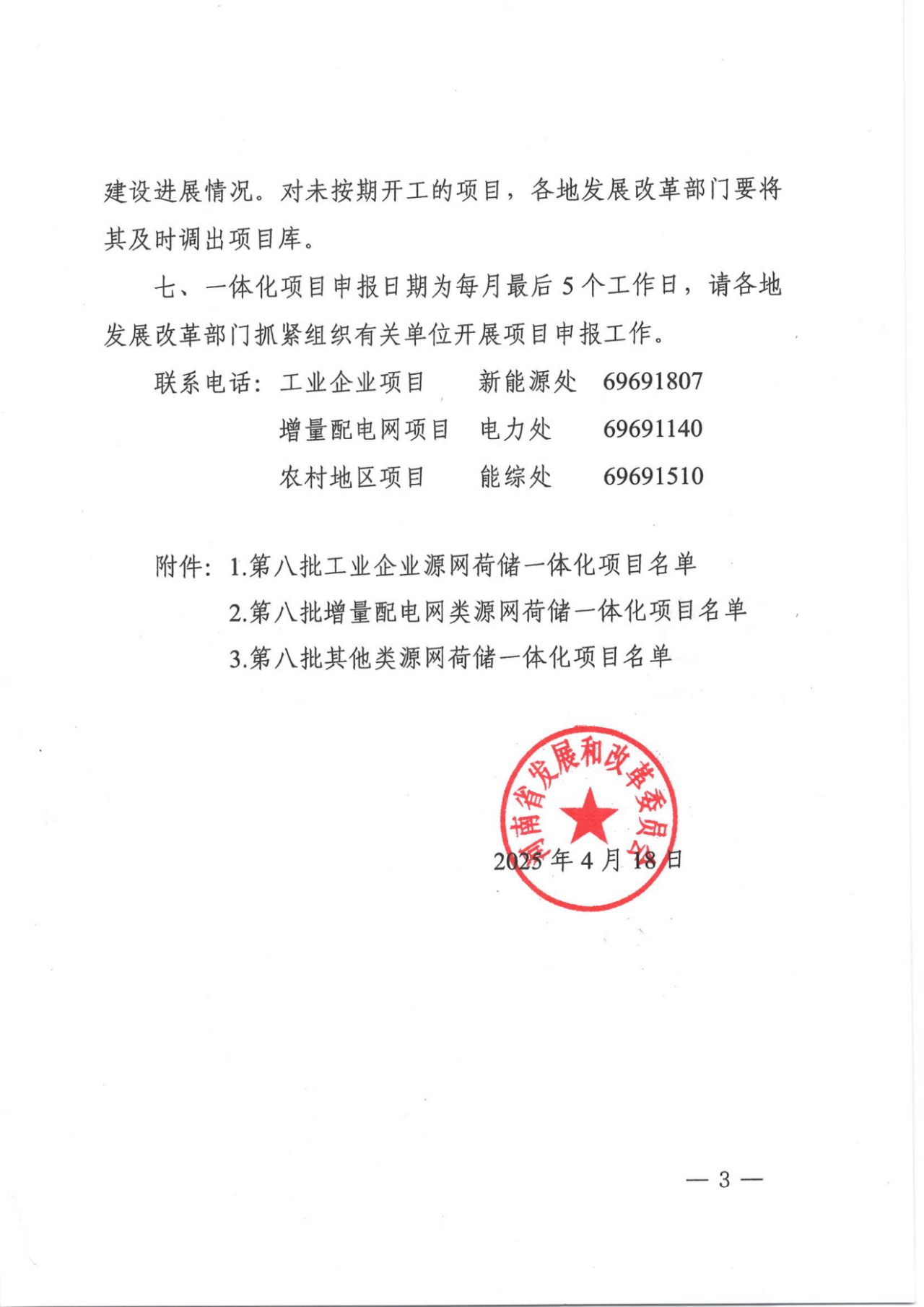

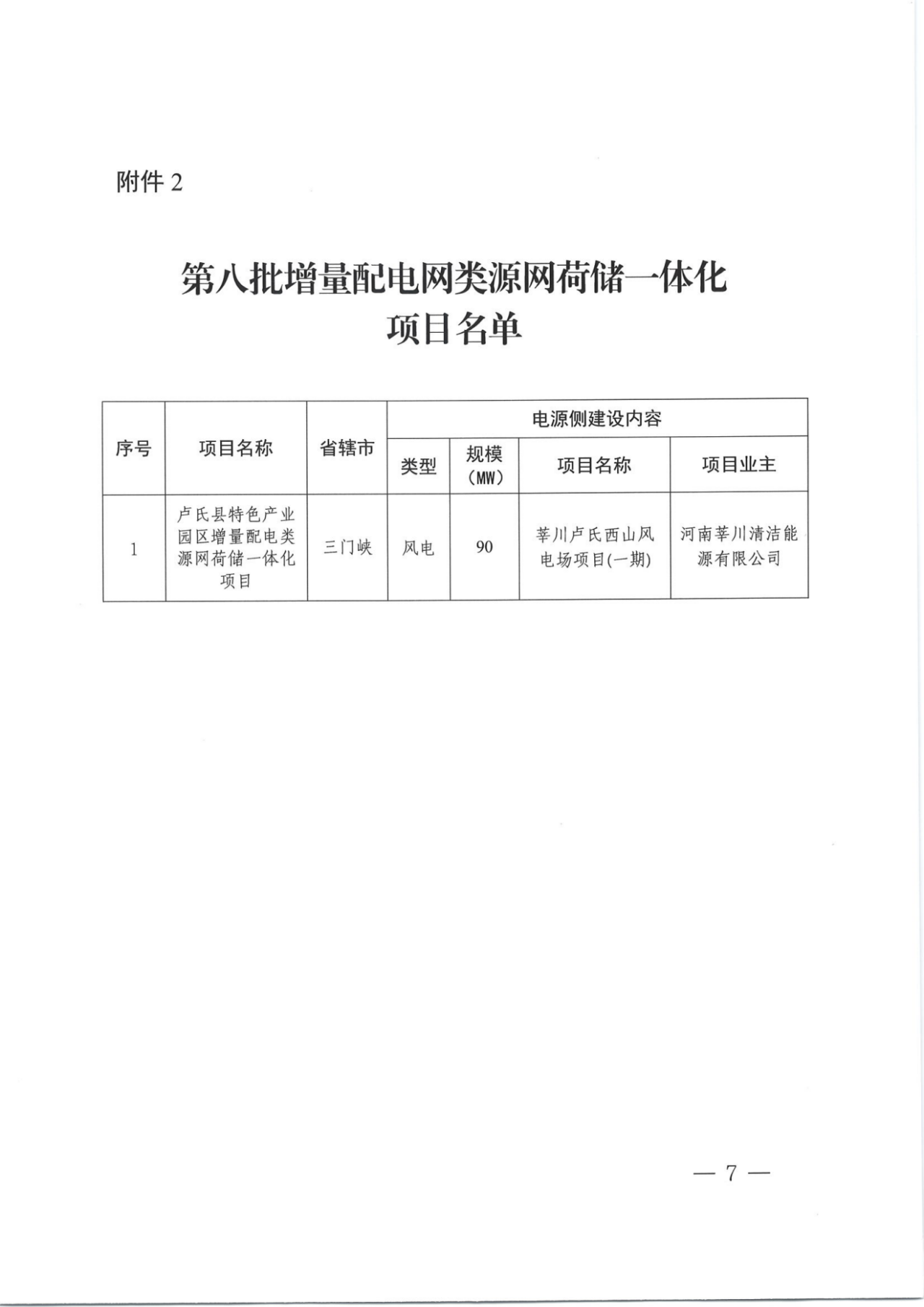

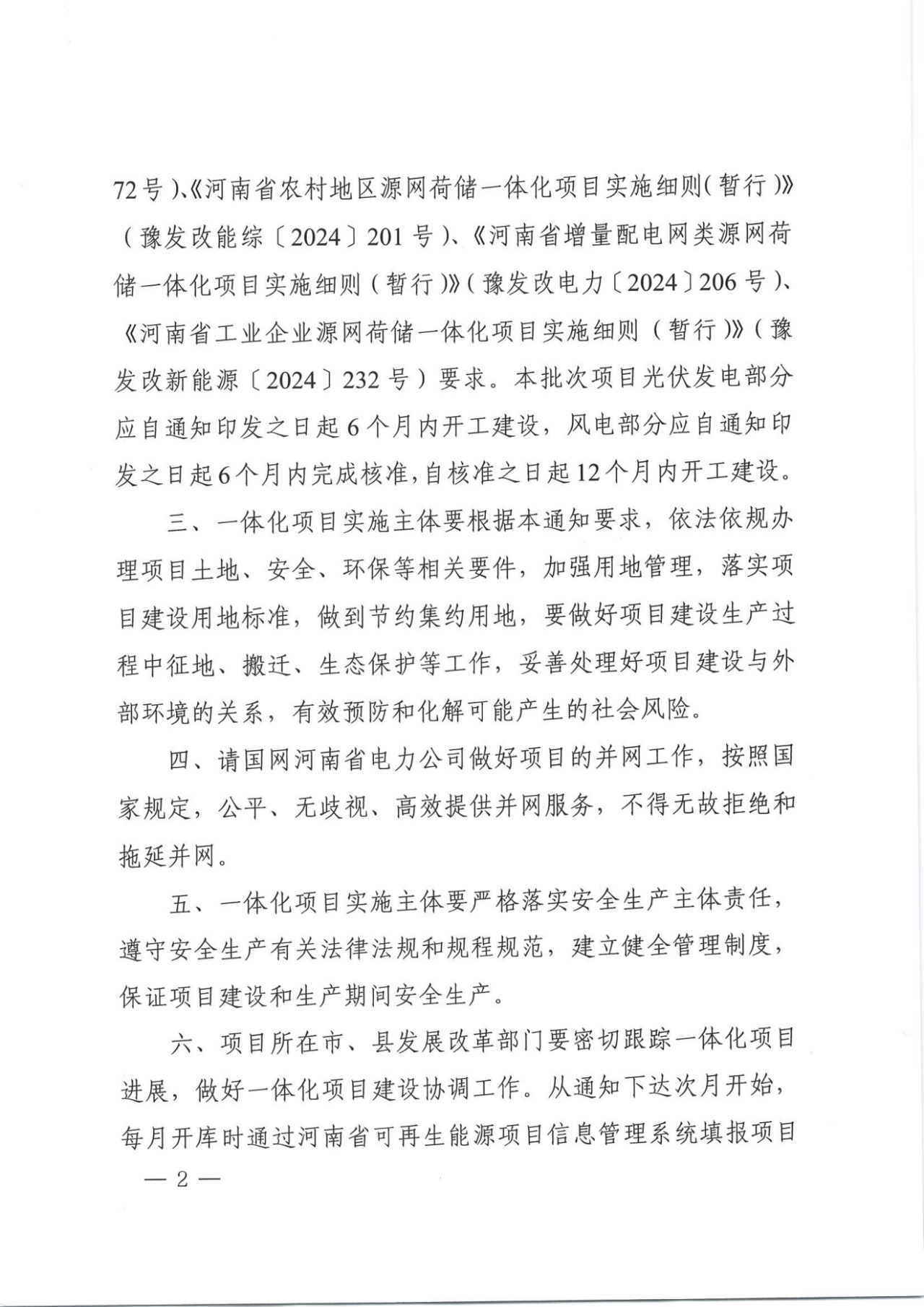

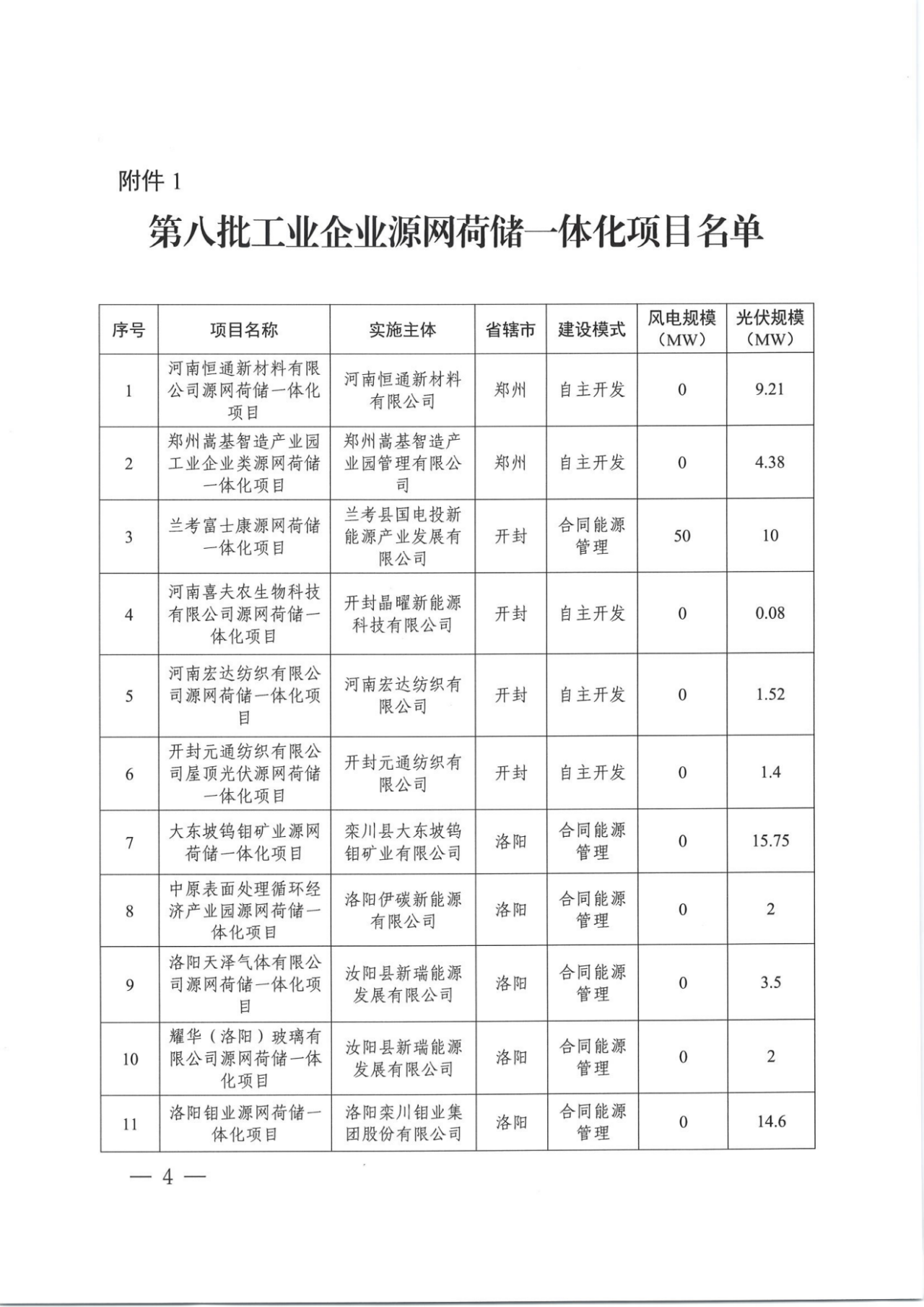

日前,河南发改委发布《关于实施第八批源网荷储一体化项目的通知》,明确第八批源网荷储一体化项目名单,规模总计420MW,光伏173.77MW,风电246.25MW。
本次共42个项目纳入实施范围,其中,工业企业类35个、增量配电网类1个,其他类6个。本批次项目光伏发电部分应自通知印发之日起6个月内开工建设,风电部分应自通知印发之日起6个月内完成核准,自核准之日起12个月内开工建设。








日前,河南发改委发布《关于实施第八批源网荷储一体化项目的通知》,明确第八批源网荷储一体化项目名单,规模总计420MW,光伏173.77MW,风电246.25MW。
本次共42个项目纳入实施范围,其中,工业企业类35个、增量配电网类1个,其他类6个。本批次项目光伏发电部分应自通知印发之日起6个月内开工建设,风电部分应自通知印发之日起6个月内完成核准,自核准之日起12个月内开工建设。








本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
江苏省盐城市响水县拟在陈家港镇原响水化工园区内建设一座123MW光伏发电项目,总投资约4.07亿元,占地2204亩,工期12个月。项目交流侧装机容量123MW,直流侧达152.23MWp,采用21.1万余块720Wp光伏组件。用地来源于园区化工企业清退地块,涉及响水台舍化工有限公司等29家企业原址,这些地块于2022年初完成拆除后长期闲置。该园区曾为农田,2003年后逐步发展为化工集聚区,2019年“3·21”爆炸事故后,盐城市委决定全面关闭园区,累计腾退64家化工企业、约6590亩工业用地。本项目由国有控股的盐城市黄海生态开发有限公司投资建设,实际控制方为盐城市人民政府与响水县财政局。
本文介绍了中国大唐集团海外投资有限公司在老挝推进的纳磨500MW光伏项目EPC总承包中标结果。该项目位于老挝乌多姆赛省纳磨县,额定装机容量500MW(安装容量630.37MWp),涵盖光伏发电场区、500kV升压站、送出线路及对侧变电站接入工程等全部建设内容。招标范围包括勘察设计、设备采购与监造、建筑安装、系统调试、并网验收、移交生产及缺陷责任期服务等全过程工作。中国能建湖南省电力设计院与云南火电建设有限公司联合体以1.997元/瓦的报价成为第一中标候选人。项目计划工期为365日历天,暂定于2026年9月30日开工,2027年9月30日完工。
9月18日,凉山州人民政府副州长李佳林、西昌市人民政府副市长李世杰、凉山州发展(控股)集团有限责任公司副总经理何磊一行莅临通威考察座谈。全国人大代表、全国工商联副主席、通威集团董事局刘汉元主席热情接待并座谈,通威顾问周正华、通威股份源网荷储专项工作组组长高广海陪同。双方围绕“新型电力系统建设”促进经济发展、新能源就近消纳、源网荷储一体化等方面合作深入交流。来宾一行参观了通威全球创新研发中心、通威光
印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。
云南省临沧市临翔区蚂蚁堆乡150MW光伏发电项目于2026年9月14日完成竞争性磋商,华能澜沧江水电股份有限公司被确定为成交供应商。该项目总投资额为5.2亿元,建设规模为15万千瓦,投资经营期限为25年,选址位于临沧市临翔区蚂蚁堆乡。磋商活动由云南建鼎项目管理有限公司组织,评审依据相关法律法规及磋商文件进行。成交结果于2026年9月15日至17日公示,为期3个工作日;公示期结束后,成交方需及时领取成交通知书,并与采购人——临沧市临翔区发展和改革局签订投资开发协议。未中选供应商可按规定办理磋商保证金退还手续。(199字)
四川省凉山州金阳县的“金阳永丰光伏发电项目”已由当地生态环境局受理环评公示。该项目由金阳华电新能源有限公司投资建设,控股股东为华电新能源公司。项目总占地面积约1362.4万平方米,交流侧总装机容量达1060兆瓦,分为1号(750兆瓦)和2号(310兆瓦)两块光伏地块,各自配套新建一座220千伏升压站。项目采用“草光互补”生态开发模式,兼顾光伏发电与草地生态恢复。技术方案选用N型双面双玻光伏组件,单块功率740瓦,总计安装约172.62万块。项目选址于凉山彝族自治州,是华电在西南地区推进大型清洁能源基地建设的重要布局之一。(198字)
本文介绍了隆基绿能与罗马尼亚可再生能源开发商Enexus深化光储一体化合作的最新进展。基于双方此前在罗马尼亚已落地超200 MW光伏项目的基础,此次合作扩展至50 MWh液冷电池储能系统(BESS),覆盖Titu地区两座光储项目(Titu 1和Titu 3),总光伏装机达55 MWp。合作标志着双方关系从单一光伏组件供应升级为涵盖发电、储能、系统集成与电网服务的一体化技术协同。项目采用隆基统一硬件与软件生态的液冷储能方案及预集成中压Skid系统,旨在提升能量时移、容量平滑和电网支撑能力,降低集成复杂度与运维成本。此举呼应罗马尼亚能源转型新阶段对“稳定新能源”的需求,也为东南欧大型光储项目提供了可复制的协同开发范式。(199字)
华能江西赣州吉安东劲分布式光伏项目EPC中标揭晓:南通星宇电气以1948万元(2.71元/W)中标,项目位于吉安市新干县,直流侧装机7.18848MWp,交流侧5.995MW,由华能赣州综合能源服务公司招标。
9月10日,大唐石城子100兆瓦“光热+光伏”一体化示范项目圆满完成168小时试运行,正式进入商业运行阶段。该项目位于新疆哈密市石城子光伏园区,是国家第三批“沙戈荒”大型风光基地项目、新疆首批“光热+光伏”示范工程,也是国内首座核心装备100%国产化的大型线性菲涅尔熔盐光热电站。项目配置26万块反射镜、80万平方米集热面积,具备8小时熔盐储能能力,可有效平抑新能源出力波动,实现稳定供电。投运后年发电量约1.46亿千瓦时,等效利用小时数1465小时,每年可节约标准煤52.1万吨、减排二氧化碳135.3万吨,显著提升新能源消纳水平与区域能源保障能力,为可再生能源规模化发展和能源转型提供实践路径。(199字)
本文介绍了江苏盐城市大丰区龙源江苏大丰H12#海上光伏项目一期工程的环评公示情况。该项目是《江苏省海上光伏开发建设实施方案(2025–2030年)》遴选的风光同场试点项目,亦被列为江苏省2026年重大项目。一期工程装机容量为300MW(直流侧364.1616MW),位于已投运的200MW海上风电场西区,新建光伏阵列、220kV海上升压站、场内集电线路及两回220kV海底电缆;升压站与送出电缆在一期同步建成,并预留二期200MW接入条件。项目由龙源新能源(盐城大丰)有限公司建设,其控股股东龙源电力隶属于国家能源集团。一期工程已于2026年5月取得江苏省投资项目备案。
国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)
