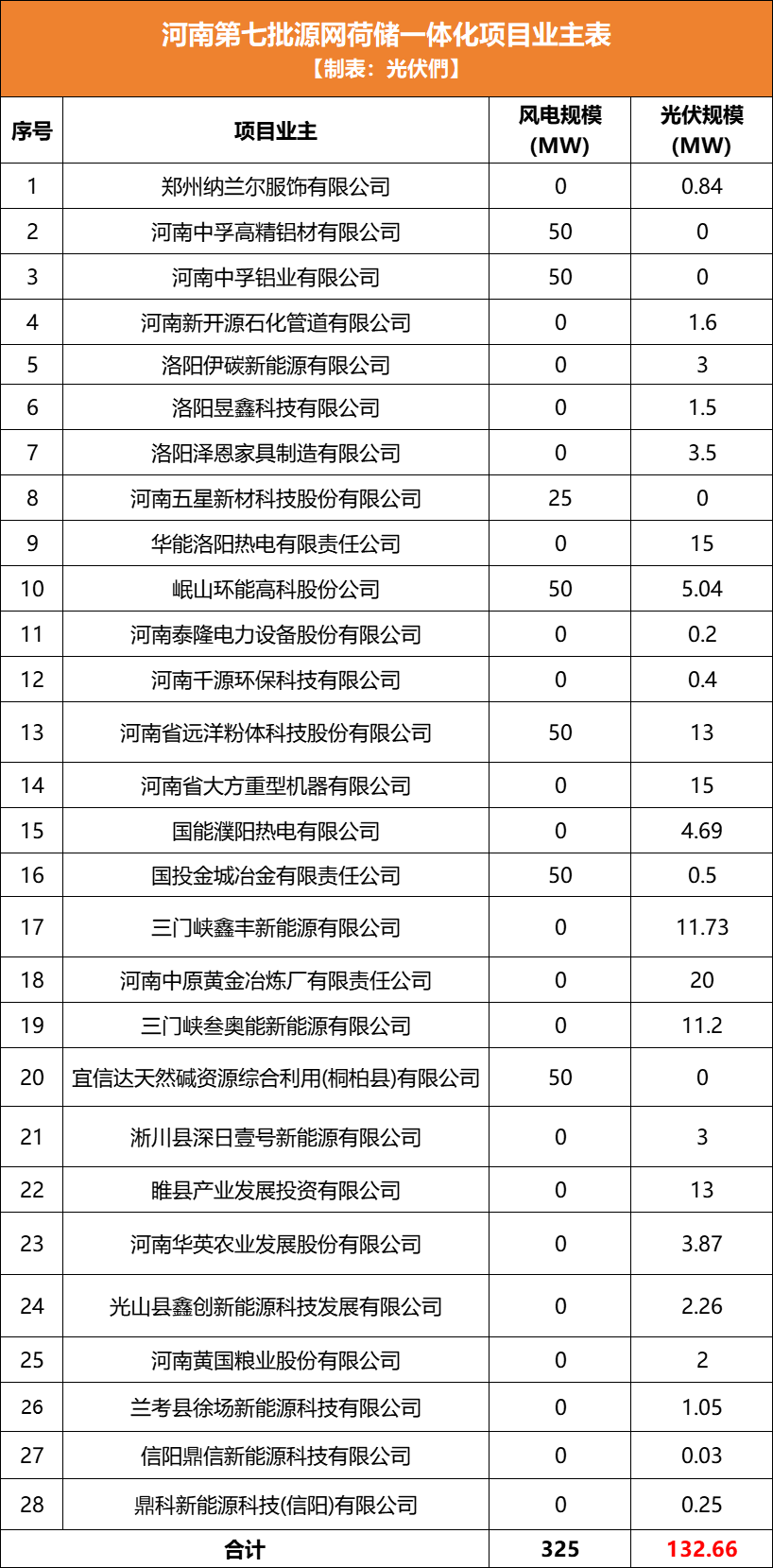

日前,河南发改委发布《关于实施第七批源网荷储一体化项目的通知》,明确第七批源网荷储一体化项目名单。
本次共33个项目纳入实施范围,其中,工业企业类30个、农村地区类1个、其他类2个。本批次项目光伏发电部分应自通知印发之日起6个月内开工建设,风电部分应自通知印发之日起6个月内完成核准,自核准之日起12个月内开工建设。
33个项目容量合计457.66MW,光伏项目容量合计132.66MW,风电项目容量合计325MW。


日前,河南发改委发布《关于实施第七批源网荷储一体化项目的通知》,明确第七批源网荷储一体化项目名单。
本次共33个项目纳入实施范围,其中,工业企业类30个、农村地区类1个、其他类2个。本批次项目光伏发电部分应自通知印发之日起6个月内开工建设,风电部分应自通知印发之日起6个月内完成核准,自核准之日起12个月内开工建设。
33个项目容量合计457.66MW,光伏项目容量合计132.66MW,风电项目容量合计325MW。


本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
中节能巴青100MW光伏+构网型储能一体化项目近日在西藏那曲市巴青县完成备案,成为中节能太阳能公司在西藏高海拔地区落地的首个光储融合项目,实现该区域相关开发“零突破”。项目选址于巴青县梅帕塘水库周边,规划建设100兆瓦集中式光伏电站,并同步配置20兆瓦/80兆瓦时构网型储能系统,储能功率占光伏装机容量的20%,可连续放电4小时。构网型储能具备主动支撑电网频率与电压的能力,有助于提升高海拔、弱电网环境下新能源并网的稳定性与调节性。该项目的实施,旨在探索适应西藏特殊地理与电网条件的清洁能源开发模式,为当地提供更可靠、灵活的绿色电力支撑。
本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。
云南能源集团开远市小龙潭化工园区源网荷储一体化项目于9月29日正式开工,总投资11.65亿元,是云南省首批3个试点中首个取得并网批复、首个核准、首个开工的项目。项目涵盖电源侧(13万千瓦集中式光伏、3万千瓦分布式光伏、4万千瓦风电)、微网侧(新建220千伏及以下配电网)、储能侧(50兆瓦/100兆瓦时电化学储能)和负荷侧(解化搬迁升级后的年产50万吨合成氨及下游项目)。其核心目标是构建“新能源+智能微电网+工业负荷+新型储能”一体化系统,实现主网与微网协同调控、多能互补,提升供电保障能力、降低用能成本、增强综合效益。项目对推动红河州绿色化工产业集群发展、助力老工业基地低碳转型及服务国家“双碳”战略具有重要示范意义。(199字)
连云港青口盐场220MW渔光一体化项目落地,晶科能源飞虎3 N型组件凭借27%电池效率、24.8%组件效率、-0.26%/℃超低温度系数及高盐雾可靠性,显著提升低辐照、遮挡、高温场景发电量,LCOE降低6%,年增收益超130万元,树立沿海盐田清洁能源转型新标杆。
内蒙古乌兰察布市化德县拟建45万千瓦源网荷储一体化项目,分两期实施,总投资约18.92亿元。项目位于化德县七号镇与白音特拉乡,由内蒙古山河化泰新能源有限公司投资建设,总工期17个月,含1个月筹建期。一期工程装机22.5万千瓦(风电15万千瓦、光伏7.5万千瓦),配套3.375万千瓦/5小时储能、220千伏升压站及运行管理中心等;二期规模相同,共享一期升压站及管控平台,不再重复建设。风电与光伏场址均与配套负荷项目同步建设,确保源网荷储协同运行。一期计划2027年4月开工,同年11月底具备发电条件;二期2027年10月开工,2028年7月底全部机组投产。(199字)
江苏省盐城市响水县拟在陈家港镇原响水化工园区内建设一座123MW光伏发电项目,总投资约4.07亿元,占地2204亩,工期12个月。项目交流侧装机容量123MW,直流侧达152.23MWp,采用21.1万余块720Wp光伏组件。用地来源于园区化工企业清退地块,涉及响水台舍化工有限公司等29家企业原址,这些地块于2022年初完成拆除后长期闲置。该园区曾为农田,2003年后逐步发展为化工集聚区,2019年“3·21”爆炸事故后,盐城市委决定全面关闭园区,累计腾退64家化工企业、约6590亩工业用地。本项目由国有控股的盐城市黄海生态开发有限公司投资建设,实际控制方为盐城市人民政府与响水县财政局。
印尼新首都努桑塔拉首个山地光伏+储能项目投运,创印尼多项“第一”。面对复杂地形、严苛防腐、极限工期与高本地化率要求,安泰新能源定制铝合金支架系统,创新采用立柱可调设计、跨国协同供应链及螺旋管桩快装工艺,年发绿电9300万千瓦时,减碳10.4万吨,成为“一带一路”绿色标杆。
9月10日,大唐石城子100兆瓦“光热+光伏”一体化示范项目圆满完成168小时试运行,正式进入商业运行阶段。该项目位于新疆哈密市石城子光伏园区,是国家第三批“沙戈荒”大型风光基地项目、新疆首批“光热+光伏”示范工程,也是国内首座核心装备100%国产化的大型线性菲涅尔熔盐光热电站。项目配置26万块反射镜、80万平方米集热面积,具备8小时熔盐储能能力,可有效平抑新能源出力波动,实现稳定供电。投运后年发电量约1.46亿千瓦时,等效利用小时数1465小时,每年可节约标准煤52.1万吨、减排二氧化碳135.3万吨,显著提升新能源消纳水平与区域能源保障能力,为可再生能源规模化发展和能源转型提供实践路径。(199字)
本文报道了国务院总理李强于9月11日主持召开国务院常务会议的主要内容。会议围绕多项重点工作作出部署:一是强化安全生产监管,针对近期多发事故,强调压实属地和行业责任,排查整治重点隐患,严惩违法违规行为;二是系统推进老旧水库改造提升,坚持分类施策、“一库一策”,提升安全与管护能力;三是加快教育强国建设,聚焦学龄人口变化优化资源配置,加强创新人才培养和五育融合;四是审议通过《基金会管理条例(修订草案)》,强化公益慈善领域规范监管与公信力建设;五是专题研究算力网建设,明确其作为人工智能发展基础支撑的战略定位,提出完善基础设施、推动算电协同与算网融合、加快绿电直连及源网荷储项目落地、发挥市场机制促进供需匹配等举措。(199字)
攀枝花市发改委于2026年9月9日发布《绿电直连改革实施方案(征求意见稿)》,旨在落实国家“双碳”战略与能源安全新要求,系统破解新能源消纳难、用能主体单一、场景应用受限等瓶颈。方案聚焦工业、园区、乡村、公共设施等多元场景,分层推进单用户“一对一”直连、园区“一对多”直供、分布式微电网、光储充一体化、村级光伏帮扶提质及村镇微能网六类重点任务,强调源荷精准匹配、储能协同调节与就近消纳。目标到2030年建成覆盖全域、类型协同的绿电直连示范矩阵,实现企业降本增效、园区绿色转型、乡村能源提质和山区应急保供多重成效,并配套健全调度机制、政策赋能与闭环评估体系。(199字)
连云港青口盐场渔光一体化发电项目于9月7日公布光伏组件设备第二次中标结果,晶科能源以20865.45万元总价、0.759元/瓦单价中标。该项目位于连云港市经济开发区青口盐场,总建设容量220MW,配套新建一座220kV升压站,含两台主变(120MVA和110MVA),采用三相双绕组有载调压油浸式变压器,电压等级230±8×1.25%/37kV。电气接入方案为:每7–8个发电单元汇成一回35kV集电线路,接入升压站35kV母线,再经升压后送入附近220kV变电站。招标范围涵盖N型单晶双面双玻光伏组件(正面带边框、功率≥650Wp)、备品备件、专用工具及相关技术服务,总采购容量约274.91MWp。
