光伏龙头企业的项目开发 他们怎么看屋顶?

来源:阳光合伙人发布时间:2019-10-15 17:12:28

屋顶的优劣是分布式光伏项目的关键,它看似简单,其实蕴藏不少门道。

一、初期评估

投项目好比相亲,总要先看看照片。

项目前期,主要基于【现场照片】和【卫星图】,评估屋顶的面积、锈蚀及污染情况。




通过现场屋顶照片,观察遮挡物、采光带、锈蚀污染等屋面整体情况。

通过卫星图,检查周边建筑的遮挡与污染,排布屋面可用面积,初估项目容量。

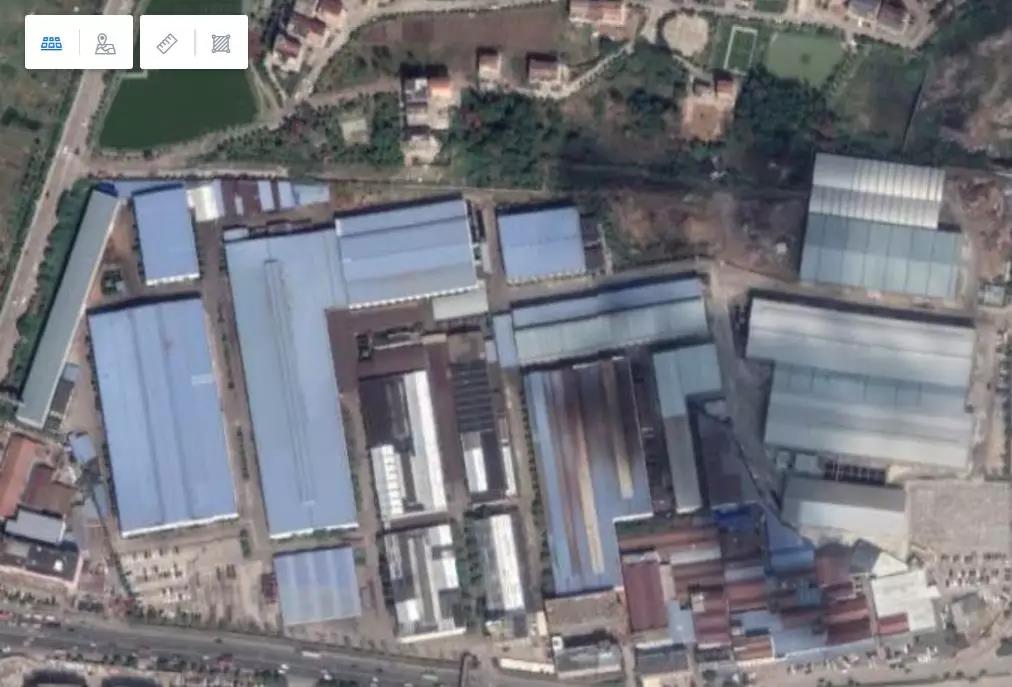

案例

上图的右半边屋顶,部分锈蚀严重,且有一大块黑色部分,似乎有严重的污染问题。

经过仔细观察,并与现场屋顶照片对比,发现黑色部分是云彩的阴影,屋顶并无污染。

二、现场踏勘

看完照片和资料,觉得满意后,该见面“相亲”了。

探勘前,将需要了解的信息列成目录,并携带探勘装备,一次了解足够的项目信息,避免重复踏勘。




硬件装备

拍照设备:高像素手机(或专业相机);无人机(万元内消费级即可)。

测量设备:卷尺(或游标卡尺)。

安全设备:如需上屋顶,可佩戴安全帽、安全鞋、安全带等,保障安全。

辅助工具:阳光全能查等免费小工具,协助查询、记录项目基本信息。

两方面需要着重注意:

建筑屋顶荷载情况:现场核实图纸与实际是否一致,屋面檩条、钢梁、额外吊挂荷载等,都要保证一致性。

工业厂房内是否有有毒、易燃、易爆、或腐蚀性介质,核实屋顶上是否有大量烟尘等气体排放污染,彩钢瓦是否腐蚀。

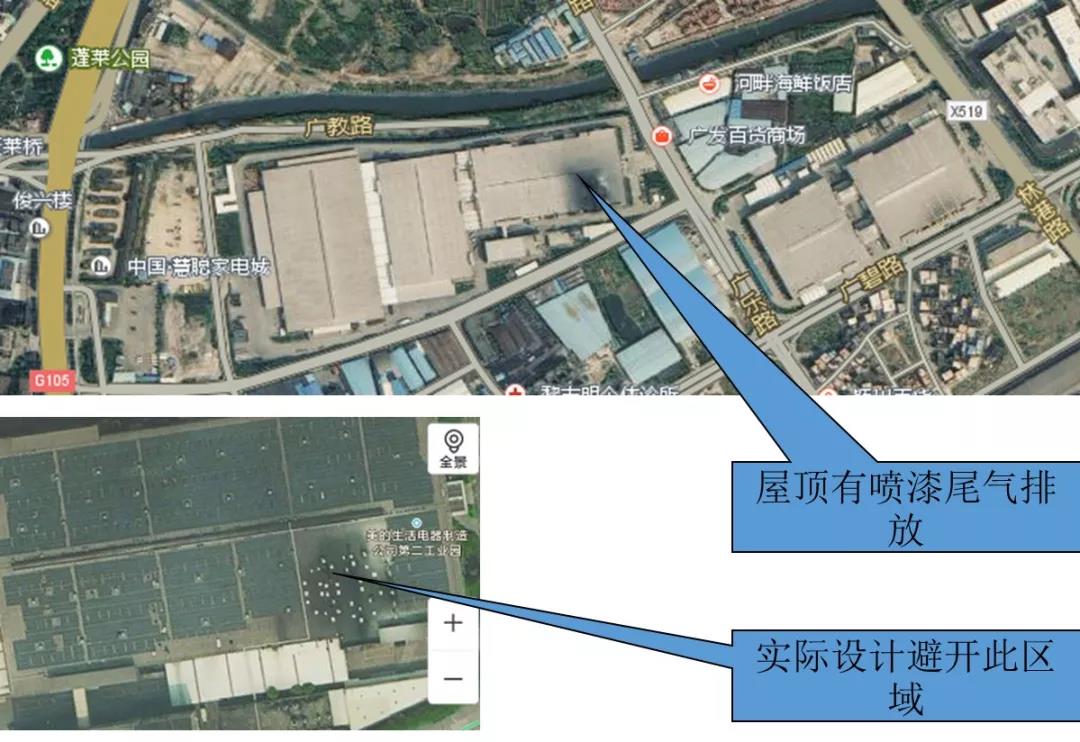

案例

上图中,探勘时发现厂房屋顶有喷气的尾气排放,污染严重。

设计需避开这块区域及下风向的区域,以减少尾气排放对于屋顶的影响。

三、无人机拍摄

为避免重复踏勘,需拍照“留念”。论拍屋顶神器,当属无人机。

使用无人机拍摄时,调整相机俯仰角为90°正朝下,几字型飞过建筑屋顶。

如仅需概览,照片数量建议5-10张/项目;如果需要建模测绘,建议10张/500㎡。




注意事项

1、保持相机焦距不变,不放大缩小

2、保证飞行高度一致,不忽高忽低

3、保持拍摄光影场景,不忽明忽暗

4、保证拍摄照片清晰,不过度曝光

3D实景建模完成后,可在模型上进行屋顶测绘、组件排布。提高风控能力,实现降本增效。

案例

无人机航拍20~50分钟,1MW项目需200张照片进行建模。

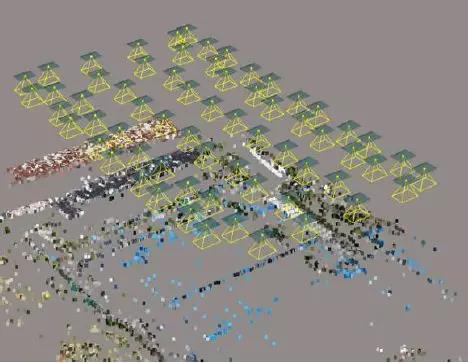

在实景模型上,可以准确测量障碍物高度,自动生成阴影范围。还可测量任一屋面、距离,满足个性化排布需求。

责任编辑:fuping
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
江苏首个市场化“整村光伏”项目并网投运来源:能源中国 发布时间:2026-10-14 09:02:48

10月12日,江苏省首个市场化运作的“整村光伏”项目在徐州沛县祁庄村正式并网投运。该项目响应今年7月江苏省发改委发布的《分布式光伏发展实施方案(2026—2030年)》关于整村连片开发的政策导向,由国网江苏电力联合地方政府、村集体和光伏企业协同推进,形成“村集体搭台、社会资本投资、电网配套支撑”的市场化开发模式。项目总投资1501万元,装机容量3.9兆瓦,整合73户农房屋顶约1.6万平方米,配套建设汇流线路、变压器及10千伏汇流站等设施,所发电量统一接入当地配电网。预计年发电量448.5万千瓦时,标志着江苏分布式光伏规模化、市场化应用迈出关键一步。(199字)

1:1.53!上半年澳大利亚户用储能增速反超光伏来源:TaiyangNews 发布时间:2026-10-13 08:57:08

澳大利亚清洁能源委员会(CEC)发布的《2026年上半年屋顶光伏及储能市场报告》显示,2026年上半年该国户用光伏与储能装机均创历史新高:新增屋顶光伏装机1.894GW(同比增长41%),安装系统180,878套(同比增长35%);同期新增户用电池储能系统276,011套(同比增长52%),增速首次反超光伏,达1:1.53的配套比例。这一增长主要受益于2025年7月启动的“更便宜的家庭电池计划”。报告指出,当前安装速度已显著高于澳大利亚能源市场运营机构(AEMO)预测,若持续此趋势,到2029–30财年,NEM小型光伏总容量将达40.3GW、用户侧储能达59.2GWh,分别较AEMO“阶梯式变革”情景高出13%和79%。(199字)

国家应急管理中心披露4起屋顶光伏着火案例来源:国家应急科普宣传 发布时间:2026-09-28 09:08:44

国家应急管理中心通报了2025—2026年间发生的4起屋顶光伏火灾典型案例,涉及北京、长沙、梅州和上海四地,均未造成人员伤亡,但暴露出光伏系统安全风险突出。事故直接原因包括违规作业(如无资质更换逆变器)、逆变器故障、电气线路故障及直流侧电缆绝缘破损引发短路与高温电弧。文章系统梳理了光伏火灾五大主因:直流侧故障(含热斑效应、虚接、直流拉弧)、气象灾害影响、施工安装不规范、运维管理缺位以及消防配套不足。针对风险,文中强调须落实新颁标准——GB 47739—2026《光伏组件安全要求》和GB/T 35694—2025《光伏发电站安全规程》,并提出加强防火隔离、选用阻燃组件与电缆、加装电弧故障断路器、完善监控预警及投保等综合防控措施。(198字)

2.409元/W!北京2.26MW屋顶光伏发电EPC中标结果公示来源:索比光伏网 发布时间:2026-09-28 08:43:51

北京顺义IDC园区2.26MW屋顶分布式光伏发电项目EPC总承包中标结果于9月23日公示。该项目分两处建设:一处位于昌金路赵全营段189号院3号楼生产楼屋顶,装机容量为直流侧1033.78kW、交流侧800kW;另一处位于2号楼动力楼屋顶,装机容量为直流侧1229.995kW、交流侧950kW。两处均采用“自发自用、余电上网”模式。天普新能源科技有限公司以总价545.35万元中标,折合单价2.409元/瓦(含税)。该报价为项目EPC总承包费用,涵盖设计、采购、施工及并网等全过程服务。

年减碳1121吨!中国车谷智造园1.2MW屋顶光伏并网投运来源:湖北日报 发布时间:2026-09-23 16:57:37

中国车谷军山新城车谷智能网联智造园于9月22日成功投运1.2MW屋顶分布式光伏发电项目。该项目由湖北汉能乾净新能源科技有限公司承建,利用园区闲置厂房屋顶安装2288块高效单晶硅组件,配置12台逆变器,采用“自发自用、余电上网”模式,优先满足园区生产用电需求。针对园区配电系统复杂、含5台总容量8400kVA变压器的特点,项目创新采用3个低压侧并网点设计,规避传统单点并网易致的过载与消纳不足问题。配套清方配电智慧监控系统,实现遥测、遥信、遥控、遥调等数字化运维,支持无人值班、少人值守。项目年发电量约137.07万千瓦时,可年减碳1121.53吨,并节约标准煤、减少多种污染物排放。同时,绿电直供降低企业用电成本,屋顶光伏还兼具隔热保护功能,为武汉经开区工商业分布式光伏规模化应用提供了可复制样板。

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)

德国前8月光伏新增11.25GW,固定上网电价拟调整引发担忧来源:TaiyangNews 发布时间:2026-09-23 09:40:25

2026年前8个月,德国新增光伏装机11.25GW,累计达129.25GW,但8月单月新增仅1.688GW,环比、同比均下滑,各应用场景(地面电站、屋顶光伏、阳台光伏)装机量均低于7月。为达成2030年215GW的装机目标,全国需维持月均约1.65GW的新增速度,当前进展面临压力。与此同时,德国政府拟修订《可再生能源法》(EEG),以市场化售电机制替代固定上网电价(FIT),引发行业担忧。德国太阳能协会(BSW-Solar)指出,该调整或将推高新建光伏项目度电成本超0.01欧元/kWh,抑制投资与建设节奏。研究还显示,2025年光伏已为德国降低电力采购成本157亿欧元,若无光伏,批发电价或上涨约20%。(199字)

浙江温州市鹿城区分布式光伏发电项目管理办法征求意见来源:鹿城区人民政府 发布时间:2026-09-17 09:25:22

《鹿城区分布式光伏发电项目管理办法》(征求意见稿)是温州市鹿城区为规范辖区内既有建筑分布式光伏项目建设、备案、建设、电网接入及运行管理而制定的系统性制度文件。办法依据国家及浙江省最新政策法规,明确区发改局为牵头主管部门,厘清住建、供电、应急、消防、综合执法及街镇等多部门职责分工,建立跨部门信息共享与协同监管机制。全文涵盖总则、适用范围、备案管理、建设管理、电网接入、运行管理等七章内容,重点对备案主体与程序、建筑合规性要求、屋顶安装高度与风貌管控、安全设施“三同时”、并网分类受理与技术标准、“可观可测可调可控”等新型调度要求、全生命周期安全生产责任及违规处置措施作出细化规定,旨在统筹发展与安全,推动分布式光伏健康有序落地。(198字)

安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

负电价频发,荷兰2025年新增光伏装机骤降58%来源:TaiyangNews 发布时间:2026-09-17 09:04:42

荷兰2025年新增光伏装机容量仅1.4GW,同比骤降58%,为2019年以来最低水平,累计装机达29.4GW。增速放缓主因包括电网容量瓶颈、负电价频发(全年达581小时,占7%)及经济激励弱化——小型业主向电网售电需付费,且净计量政策将于2027年终止,显著削弱屋顶光伏吸引力。各类项目均受影响:户用、小微、大型屋顶及地面电站增长全面乏力,并网延迟与系统主动停运现象增多。尽管装机放缓,光伏年发电量仍达25.8TWh,占全国总发电量19.7%。RVO预计2026–2028年年均新增将维持在约1.3GW;储能与能源管理系统应用有望提升,但当前户用电池渗透率仅1%–2%,总储能容量(约3GWh)仍远低于日均光伏出力。

江苏镇江:“电暖流”赋能整园光伏开发新模式来源:新华网 发布时间:2026-09-15 14:27:23

江苏镇江经开区中小企业创新园通过“整园光伏开发新模式”,实现18栋建筑屋顶分布式光伏集中建设与高效利用,总装机容量2.6兆瓦,年发电约200万千瓦时,年减碳约1100吨。国网镇江供电公司依托“电暖流”为民办实事行动,针对园区屋顶资源分散、开发协同性弱等问题,创新打造“绿色开关站”,将分散光伏统一汇集、升压后就近供给园区内绿电需求企业,形成“光伏发电—集中汇集—就近消纳”闭环。团队基于不同园区资源与负荷特征,提炼出四类典型开发模式,并编制建设管理与技术标准,构建涵盖监测、分析、调控的全生命周期管理体系,推动光伏、储能与可调负荷协同运行,为同类园区提供可复制、可推广的整园绿色能源开发样板。(199字)
