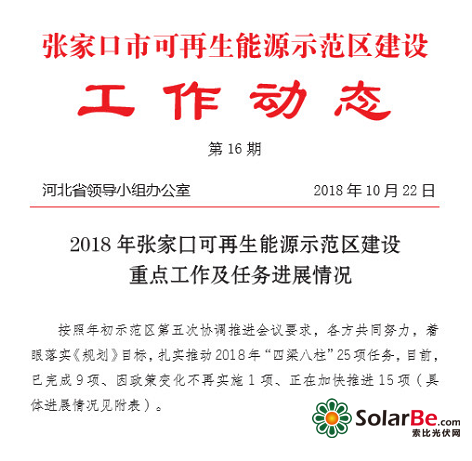

7个地面电站、590个村级光伏扶贫电站将于年底全部并网,第16期张家口可再生能源示范区建设工作动态发布

来源:光伏云发布时间:2018-11-29 15:30:41

 近日,河北省发改委发布第16期张家口可再生能源示范区建设工作动态,公示了打造张家口示范区的工作进度,目前,2018年“四梁八柱”25项任务中,已完成9项、因政策变化不再实施1项、正在加快推进15项(具体进展情况见文中附表)。

目前50万千瓦奥运迎宾光伏廊道项目已建成并网;已批复的27个地面集中式光伏扶贫电站中,已并网发电21个,其余6个年底全部建成并网;已批复7个县区的590个村级光伏扶贫电站,已建成491个,年底全部建成并网。

建设智能化输电通道工程方面,今年2月份张北至北京±500千伏柔性直流电网建设已开工。项目总投资124.8亿元,其中河北省内工程总投资92.7亿元,截止到9月底,河北省内工程已完成投资44.3亿元。

9月3日,国家能源局印发《 关于加快推进一批输变电重 点工程规划建设工作的通知 》(国能发电力〔2018〕70号),要求张家口-雄安1000千伏特高压输电工程开展前期工作,目前该工程已完成可研编制,正在开展评审工作,争取年内核准建设。

河北省发展改革委8月22日印发了《张家口市参与四方协作机制电采暖用户准入与退 出管理规定(试行)》、《张家口市参与四方协作机制高新技术企业和电能替代用户准入与退出管理规定(试行)》的通知,将电力交易范围扩大至高新技术企业和“电替代”用户。

为建立京津冀可再生能源电力调峰补偿机制。华北能监局研究制定《华北电力辅助服务市场建设方案》,已上报国家能源局待批。

23个示范性项目通过省发改委上报国家能源局,2017年底已批复3个微电网项目。至今,按国家能源局要求,省能源局经组织筛选、评审和公示,新确定了13个项目,启动前期工作。

为建设以可再生能源高端装备为主的产业园区,目前5个项目(金风科技、晶澳 ×2、特变电工、中环光伏)均已开工建设,金风科技已于8月份投产。

以下为张家口可再生能源示范区建设工作动态第16期原文:

责任编辑:zhoutianwei
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

涉及5个风光项目!江西下达2026年省重点建设项目中期调整计划来源:江西省发展和改革委员会 发布时间:2026-10-10 14:22:31

江西省发展改革委于2026年9月28日印发通知,正式下达《2026年省重点建设项目中期调整计划》。该计划经省政府批准,对原定重点项目清单进行动态优化:共新增调入项目17项,调出项目13项,并对5个项目的内容或实施安排作出调整。其中,涉及5个风电、光伏等新能源风光项目,凸显全省加快清洁能源布局的阶段性部署。调整工作严格依据《江西省重点建设项目管理和服务办法》(省政府令第272号)执行,要求各设区市发改委、赣江新区经发局及有关单位切实履行职责,强化统筹协调与服务保障,确保全年重点建设目标任务高质量完成。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

新疆和田民丰县100万千瓦光伏治沙项目正式发电来源:科技日报 发布时间:2026-10-10 09:56:09

新疆和田民丰县100万千瓦光伏治沙项目于近期正式并网发电。该项目位于塔克拉玛干沙漠南缘,是和田地区目前单体容量最大的光伏项目,同步治理流动沙丘超2万亩。作为塔克拉玛干沙漠锁边固沙工程中难度最高的35公里空白段关键举措,项目在不扰动原始沙层前提下,将光伏阵列稳固建设于流动沙丘之上,兼具生态修复与能源生产双重功能。投运后年均发电约15亿千瓦时,可减排二氧化碳约80万吨。项目配套100兆瓦/200兆瓦时储能系统,并通过220千伏线路接入民丰750千伏变电站——该站为环塔里木750千伏输变电工程核心枢纽,使所产绿电得以纳入南疆主网架,支撑全疆用电及疆电外送。

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

江苏盐城市兴悦420MW渔光互补项目并网来源:江苏省电力设计院 发布时间:2026-10-09 09:17:33

江苏盐城市兴悦420MW渔光互补光伏发电项目于9月30日正式并网发电。该项目位于响水县灌东盐场,占地约8000亩,总装机容量420兆瓦(交流侧),采用“光伏+渔业”复合开发模式,实现水面空间立体利用——上层发电、下层养殖。通过三维精细化设计与多维度优化,涵盖光伏布置、集电线路、升压站集约化及预制舱防护等环节,显著提升工程效率与土地利用率,使亩均净利润从1300元增至1.5万元。项目年上网电量约6.1亿度,可节约标煤19.1万吨、减排二氧化碳47.7万吨,同时减少水面蒸发、节约淡水资源,对推动盐城绿色能源转型和国家“双碳”目标具有重要支撑作用。(199字)

中国企业开发,阿塞拜疆首个竞拍机制光伏电站投产来源:TaiyangNews 发布时间:2026-10-09 09:14:33

阿塞拜疆巴库加拉达格区的100MW戈布斯坦光伏电站正式投产,系该国首个通过公开竞拍机制开发的可再生能源项目。该项目由中企寰泰能源旗下寰能国际控股有限公司开发,于2024年以0.0354美元/千瓦时的最低报价中标。电站全面运行后,年发电量约2亿千瓦时,预计每年可节约天然气4500万立方米、减少碳排放9.7万吨。其投运使阿塞拜疆可再生能源总装机达2.17GW(含85座电站),占全国总装机容量约21.5%,其中光伏装机为378.2MW(10座)。该国还计划于2027年底前新增约1.5GW可再生能源项目。此外,多家中国企业正拓展在阿业务,包括建设光伏组件厂、考察风电与绿氢等项目。

高层“纠偏”,光伏装机能否触底反弹?来源:Mr蒋静的资本圈 发布时间:2026-10-09 08:46:33

本文围绕当前光伏装机增速大幅下滑的严峻形势,分析国家能源局近期召开的可再生能源调度会议所释放的政策转向信号。2026年1—8月,国内光伏新增装机97GW,同比骤降58%,凸显行业发展承压;而“十五五”期间年均需新增约160GW才能达成2030年1700—2000GW的装机目标,进度明显滞后。会议提出四项关键举措:加快推进大型基地建设、健全价格结算与竞价机制以提升项目收益率、疏解消纳瓶颈、清理非技术性开发障碍。文中指出,136号文导致电价市场化后收益率偏低,抑制投资积极性,尤其影响央国企新增项目决策;但7—8月单月装机已现同比增长(28%、50%),显示政策纠偏初见成效,行业或正迎来触底回升拐点。(199字)

国家能源集团浙江公司遂昌二期55兆瓦光伏项目全容量并网来源:国家能源集团浙江公司 发布时间:2026-10-08 15:53:22

国家能源集团浙江公司遂昌二期55兆瓦茶光互补光伏项目于9月29日实现全容量并网发电。项目位于丽水市遂昌县大柘镇,占地约1565亩,直流侧装机58兆瓦、交流侧55兆瓦,依托既有110千伏升压站接入电网。建设过程中,团队统筹资源、动态优化施工,在应对山区连续降雨、材料价格波动等挑战下,高效完成28台箱变投运及两回35千伏集电线路送电。项目采用无人机吊装与人工作业结合方式,最大限度减少对茶园生态的影响,践行绿色施工理念。投运后,年均发电量约6117.62万千瓦时,可节约标准煤1.87万吨、减排二氧化碳4.98万吨,并带动当地就业与茶产业转型升级,助力遂昌乡村振兴和绿色低碳发展。(199字)
