第三季度分布式光伏装机增量近5GW,4.5元/瓦的无补贴分布式项目收益率如何?

来源:北极星太阳能光伏网发布时间:2018-11-07 09:06:19
 自新政下发以来,国内光伏行业的发展环境急转直下,在2018年地面电站指标全部被砍的情况下,分布式光伏的市场也因补贴问题而陷入了停滞不前的僵局。当终端市场供需压力传给到上游时,随着硅料产能的释放以及硅片技改的完成,光伏系统的造价迎来较大幅度的下降。

随着EPC造价的降低,无补贴分布式光伏项目也开始逐渐兴起。在没有补贴的情况下,三个月内分布式光伏的装机增长量大约在5GW左右。(国家能源局统计的上半年分布式光伏装机量为12.25GW,前三季度分布式光伏装机量为17.14GW)那么,在EPC造价逐步降低的情况下,相比之前有补贴时的收益率如何呢?

6.5元/W有国补PK4.5元/W无补贴,谁的收益率胜出?

自分布式光伏开始进行指标限制后,部分行业人士对分布式光伏的前景不再看好,户用光伏的发展更是陷入困局。新政有效遏制了分布式光伏的疯狂,但其市场需求依然在缓慢增长,根据国家能源局公布的数据来看,前三季度分布式光伏的装机量为17.14GW,同比增长12%。

新政造就了系统价格的断崖式下跌,从之前的6.5元/W一路降到了4.5元/W左右,根据第三季度的投标报价情况来看,4.5元/W的低价亦在不断破底中。那么,6.5元/W有国补与4.5元/W无补贴的两种模式下,谁的收益率会更胜一筹呢?

就此问题,丽瀑能源总经理周鸣飞向我们提供了该司在7月所做的一个无补贴项目的收益测算表,通过数据对比寻求答案。

该项目的装机容量为209.52KW,采用270多晶组件共776块,无银行贷款,并网地点为江苏省海门市,上网电价为0.391元/kwh,企业电价为0.8439元/kwh,自发自用比例为99%。每年运维费用为发电收入的6%,电价税收根据三免三减半以及即征即退原则计算。

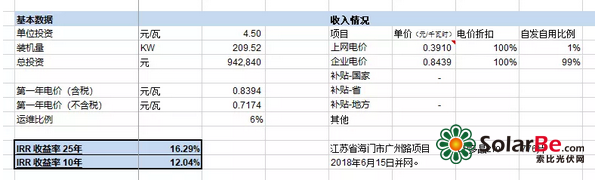

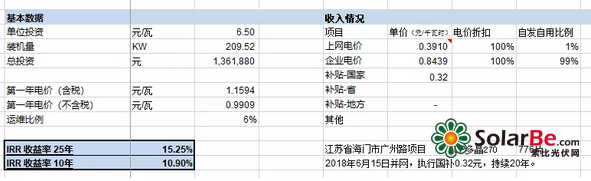

在6.5元/W的模型下,系统总造价为1361880元,国家补贴为0.32元/kwh,详情如图1所示。4.5元/W的模型下,系统总造价为942840元,无国家补贴,无省补,详情如图2所示。


图1(有补贴)


图2(无补贴)

在其他边界条件相同的情况下,系统总价以及有无补贴成为变量,两种模式下25年发电量总收益如下表1、2所示。

(点击查看高清完整图)


表1(6.5元/W有国补)


表2(4.5元/W无补贴)

上表中需要阐明两个要素:

1、运维费用根据光伏系统发电量的变化按照百分比来计算,这种计算方法相比固定法来说更具时效性且更贴近现实需求。

2、根据现实条件比对,一套光伏系统的综合质保年限为10年左右,组件发电量质保为25年,逆变器10年更换一次,整套系统的折旧年限为10年。

通过表中数据对比,我们根据计算后,得出的结论是:

1、6.5元/瓦有国补25年的IRR(内部收益率)为15.25%,4.5元/瓦无补贴25年的IRR为16.29%;

2、6.5元/W 25年的净收入为2923620元,是成本的2.14倍;4.5元/W 25年的净收入为2328523元,是成本的2.46倍。

3、随着自发自用比例的降低,两种模式下的IRR也逐步降低,在自发自用比例为68%时,两种模式下的IRR持平。

4.5元/W的系统成本是如何炼成的

IRR的比对并不能说明两者之间净收益的高低,但从一定程度印证了无补贴分布式光伏项目的可行性。

就丽瀑能源给出的4.5元/W的系统造价模型,周鸣飞表示:“丽瀑EPC较低报价的基础是全产业链优势所铸就的,丽瀑能源拥有自己的电池片企业、组件企业、支架企业以及生产销售企业。200MW的电池片产能、600MW的组件产能以及500MW的支架边框产能使得丽瀑可以免去各环节中间商的费用,进一步压缩整套光伏系统的造价。”

随着光伏系统造价的走低,4.5元/W的EPC更是频现于各类光伏招投标工程中。值得警惕的是,在此轮光伏行业整合周期中,要时刻注意“劣币驱逐良币”效应的显现,避免对分布式光伏市场的进一步打击。

在系统质量方面,周鸣飞表示“丽瀑能源的全称是‘丽瀑能源株式会社’,公司总部坐落在日本神户。就产品质量而言,日本市场对产品的严苛性,无论是生产环节还是采购环节都是高于世界平均水平的。丽瀑的整套生产线都采用了当今国际上最先进的自动化生产设备,产品严格按照日本行业标准进行生产。除却国内市场外,日本市场也是丽瀑长期供应的主要市场之一。”

新政的出台加快了国内光伏产业周期性整合的进程,在其影响方面周鸣飞坦言“新政的出台虽有点始料未及,但也在情理之中,在平价上网到来的前夕,大规模的行业筛选谁都无法避免。就丽瀑方面来说,整体影响不大,乌克兰、东南亚、中南美是我们主要的外贸市场,内贸占比并不是很大,我们工厂最近一直处于满产状态。”

“就国内市场而言,短时间内很难摆脱新政带来的影响,但从长期来看显然是利大于弊的。过去一年分布式发展势头虽然强劲,市场秩序却混乱不堪,新政的出台在一定程度上帮助行业淘汰了一批投机倒把者,让整个行业更为透明。我们近期做了大概10个无补贴的分布式项目,党政机关、电视台与学校都是我们的成功客户”

“11·2”会议重塑了国家对光伏发电的坚持,但造成新政的客观条件仍然存在,补贴拖欠问题短时间内仍是光伏企业必须考虑的难题之一。无论是从近期还是长期来看,无补贴工商业分布式仍具开发价值。

去补贴是为了迎接平价上网的到来,在销售与业主共同让步的前提下,无补贴分布式光伏项目并非无利可图。分布式光伏的蓝海市场已经退去,寒冬虽将远离,企业仍需警惕“倒春寒”效应。

责任编辑:zhoutianwei
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

2026年Q4广西崇左市各县区分布式光伏可开放并网容量公示来源:崇左市发展和改革委员会 发布时间:2026-10-22 14:21:27

2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。

巴西发布能源规划,2036年分布式光伏装机92GW,电池储能7.2GW来源:TaiyangNews 发布时间:2026-10-21 08:50:58

巴西能源研究局(EPE)与矿产和能源部(MME)联合发布的《十年能源扩展规划(PDE 2036)》草案,提出2027—2036年能源发展路径。规划预计,分布式光伏(含屋顶系统)装机将从2026年的约50GW增至2036年的92GW,其中户用系统达41GW,覆盖1350万用户;同期电池储能装机目标为7.2GW,并配套建设4GW需求响应及2GW抽水蓄能设施,以增强电网灵活性。风能与太阳能发电量届时将占全国总发电量约三分之一,可再生能源整体占比维持在近90%。全社会用电量年均增长3.4%,2036年达979TWh,数据中心用电量将增长十倍。规划期内总投资约3.3万亿雷亚尔,含960亿雷亚尔投向分布式发电,并推动3.19万公里输电线路和99600MVA变电容量扩建。草案正公开征求意见至2026年11月6日。

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

红区1地!辽宁2026年Q4全省分布式光伏接入电网承载力评估结果公布来源:辽宁省发展和改革委员会 发布时间:2026-10-14 14:21:24

本文公告了辽宁省2026年第四季度分布式光伏接入电网承载力的评估结果。依据国家能源局《分布式光伏发电开发建设管理办法》(国能发新能规〔2025〕7号)及《辽宁省分布式光伏发电开发建设管理实施细则》(辽发改能源〔2025〕939号)要求,辽宁省电力公司严格遵循行业标准《分布式电源接入电力系统承载力评估导则》(DL/T2041-2025),对全省范围内分布式光伏并网能力开展系统性评估。评估聚焦电网在2026年Q4时段对新增分布式光伏项目的接纳水平,旨在科学支撑项目规划与并网管理。该结果由辽宁省发展和改革委员会于2026年10月14日正式发布,为后续分布式光伏开发提供基础性技术依据。(198字)

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

IEA:2025 年全球分布式光伏新增装机同比增长近四分之一来源:TaiyangNews 发布时间:2026-10-09 09:11:49

IEA PVPS《2026年光伏应用趋势》报告显示,2025年全球分布式光伏新增装机达282GW,同比增长24%,占当年全球光伏新增总装机(692GW)的41%。中国以159GW新增量保持全球最大分布式市场地位,巴基斯坦、印度、德国、巴西、美国等国也呈现显著增长。截至2025年底,全球光伏累计装机近3TW,年发电量约占全球用电量的12%。与此同时,光伏产业链各环节产能持续过剩,2025年全球组件制造产能达1531GW,远超722GW的实际产量;中国仍主导制造端,但其全球组件产量占比已从2024年的86%降至79%。报告还指出,高渗透率市场正加速部署电池储能系统(BESS),并强调未来光伏发展重心正从单纯扩增装机转向提升系统灵活性、电网适配性与现有装机利用效率。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

蒙古乌兰察布集宁区启动2026第三季度一般工商业分布式光伏项目申报来源:集宁区人民政府 发布时间:2026-09-21 09:15:24

集宁区发展和改革委员会于2026年9月20日发布通知,正式启动2026年第三季度一般工商业分布式光伏发电项目申报工作。此举旨在落实国家及内蒙古自治区关于分布式光伏管理的最新政策要求,结合区域电网消纳能力,推动产业高质量发展。本季度可开发总装机容量为9939.27千瓦,项目须建在党政机关、学校、医院、工商业厂房等建筑物及其附属场所,接入电压等级不高于10千伏,单个项目容量不超过6兆瓦;运行模式可选“全部自发自用”或“自发自用余电上网”,后者要求年自发自用电量占比不低于80%。申报主体须为国内注册、具备独立法人资格且信用良好的企业,须提交规范完整的申报方案及汇总表,材料受理截止时间为2026年9月28日。
