2018年上半年34个共8665.04MW光伏项目中标情况复盘

来源:光伏头条发布时间:2018-07-27 16:31:41

531新政已过去将近半个月时间,光伏人的焦虑并未减少。新政明确,“根据行业发展实际,暂不安排2018年普通光伏电站建设规模”,这对于发展势头猛进的光伏产业无疑是沉重的一击,对于光伏企业而言更是雪上加霜。

很多优秀光伏企业始终以积极饱满的热情领跑在投入光伏事业,他们努力中标项目、努力建好项目,但新政的出台一下子打乱,甚至终止了他们下半年的项目投入计划。

国际能源网/光伏头条从公开资料中不完全统计得知,2017年12月到2018年6月间,公开招标的项目有34个光伏项目、共8665.04MW,有61家企业不同程度的拿到了项目的承建权、设备的供应权。也就是说531停止普通光伏电站建设规模的下发后,今年企业可以安稳、从容的把手上现在的项目建优建好。

国内市场缓冲期,望光伏人协力挨过接下来的这段艰难日子,我们相信当平价上网真正来临、当电力市场交易真正自由化,光伏行业仍然是坦途。

以下项目数据由国际能源网/光伏头条根据网络公开资料手动整理,如有疏漏可在下方留言,与我们取得联系。

34个光伏中标项目详情

(统计时间:2017.12-2018.6)

三大光伏发电技术领跑基地

投资企业优选结果公示详情

十大光伏发电应用领跑基地

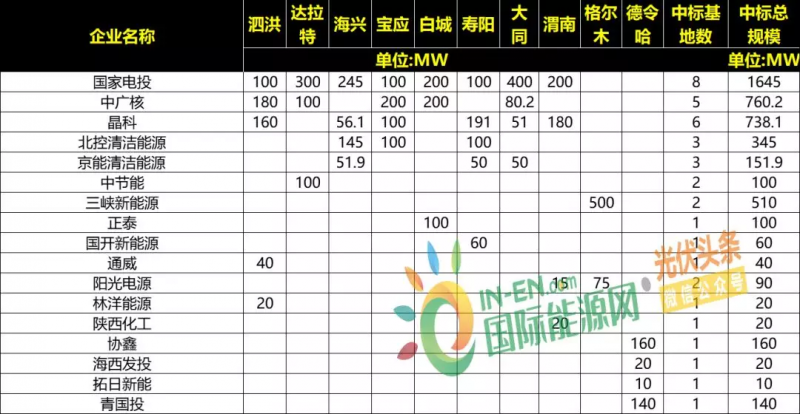

中标企业规模详情

责任编辑:shirleyhu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
牧光共生 绿能共赢 | TCL Solar赋能新西兰牧场光伏项目来源:TCL中环 发布时间:2026-11-24 10:20:03

新西兰Gordon牧场光伏项目开创农光互补新范式:4.7MW光伏系统与700头奶牛共存,2.2米高跟踪支架保障放牧,TOPCon组件通过氨气腐蚀认证,实现发电、畜牧、生态三重增益,为全球乡村绿色转型提供可复制样板。

招标终止!400MW光伏项目生变来源:索比光伏网 发布时间:2026-11-19 08:43:40

11月17日,察布查尔锡伯自治县瑞碳新能源有限公司宣布终止可察兵地融合瑞碳能源40万千瓦(即400MW)光伏项目的招标工作,涉及EPC工程总承包(标段001)及EPC监理服务(标段002)两个标段。公告明确招标已中止,但未说明具体原因,亦未披露是否将重新启动招标程序。该项目作为区域重点清洁能源项目,此前受到光伏行业广泛关注。目前其后续建设安排、招标重启计划等关键信息尚无官方更新,所有进展均以招标人后续正式公示为准,行业将持续关注动态。

千亿级新能源大单!7GW风光储项目签约来源:索比光伏网 发布时间:2026-11-18 09:08:13

在第31届联合国气候变化大会(COP31)期间,土耳其能源与自然资源部与中国国家能源局签署谅解备忘录,启动一项总投资约150亿美元(约合1000.5亿元人民币)的新能源合作计划。该项目涵盖7GW光伏与风电新建装机,配套储能系统建设,并同步推进4GW输电基础设施升级。该合作被明确列为土耳其2040国家能源愿景的关键支撑,旨在助力其实现2035年125GW、2040年175GW可再生能源装机目标。此外,土耳其近期还密集推进其他新能源布局:本周已签署八项融资协议,支持2GW光伏项目建设,这批项目属于土沙两国5GW可再生能源合作框架的一部分。目前,具体开发时间表等细节尚未公布。

综合单价3.05元/瓦!5.916MW分布式光伏项目中标结果公示!来源:索比光伏网 发布时间:2026-11-17 08:45:52

11月16日,苏州中鑫新能源有限公司公示河北衡水烨和祥新材料5.916MW分布式光伏项目中标结果。该项目已完成审批备案,具备招标条件,整体划分为一个标段。安徽省源尚电力工程有限公司为中标单位,其投标综合单价为3.05元/瓦。项目建设需满足双重要求的并网节点:全容量并网须不晚于2027年6月30日,且须在开工后240天内完成;最终以二者中较早的时间为准。该中标结果标志着项目进入实施阶段,是华东企业承建华北地区工商业分布式光伏项目的具体实践。(198字)

中建三局100MW光伏项目逆变器招标候选人公示来源:国能e招 发布时间:2026-11-11 09:36:40

本文介绍了明阳苏尼特左旗100MW光伏治沙一体化项目中逆变器设备采购(二次招标)的中标候选人公示结果。该项目由中建三局集团有限公司作为招标人,位于内蒙古锡林郭勒盟苏尼特左旗巴彦塔拉嘎查,旨在推进光伏与生态治理协同发展的治沙示范工程。本次招标内容为100MW光伏电站配套的216台逆变器设备采购。经评审,三名中标候选人及其投标报价依次为:中太能源发展(湖南)有限公司(1092.8952万元)、沃达建设集团有限公司(1092.93841万元)、湖南省南威光伏科技有限公司(1092.94487万元)。公示信息明确了候选顺序、企业名称及精确至小数点后五位的报价金额。

关于2026年9月全国新增建档立卡新能源发电(不含户用光伏)项目情况的公告来源:可再生能源信息管理中心 发布时间:2026-11-10 09:42:41

2026年9月,全国新增建档立卡新能源发电项目(不含户用光伏)共3552个,总规模体现结构性特征:其中光伏发电占绝对主体,达3536个,包括集中式项目53个和工商业分布式项目3483个;风电项目15个;生物质发电项目仅1个。所有项目均已完成国家层面的建档立卡登记,纳入可再生能源项目管理体系。风电、集中式光伏及生物质发电项目的详细清单作为附件随公告发布;而数量庞大的工商业分布式光伏项目清单,则统一在国家可再生能源发电项目信息管理平台网站公开查询。该公告由国家能源局于2026年10月27日正式发布,旨在及时反映当月新能源发电项目备案进展,为行业统计与政策实施提供基础数据支撑。(199字)

云南楚雄州收回南华县五顶山光伏发电项目开发权来源:楚雄州发展和改革委员会 发布时间:2026-11-10 09:30:48

云南省楚雄州发改委近日发布公告,决定收回南华县五顶山光伏发电项目的开发权。该项目原为楚雄州2025年第二批新能源项目市场化竞争性配置中的第3标段,装机容量2.5万千瓦,由云南德沪新能源有限责任公司于2025年11月19日公示确认为中选开发企业。后该公司主动向州发改委提交申请,提出退出该项目的开发建设。经州发改委研究并依据相关规定,认定其退出行为符合程序要求,遂依法作出收回开发权的决定,并面向社会予以公告。此举系对新能源项目开发主体履约情况的规范管理,确保资源高效配置与项目有序推进。

安徽4家光伏企业被罚款12.5万元来源:索比光伏网 发布时间:2026-11-09 17:10:46

国家能源局华东监管局近日对安徽四家光伏及电力相关企业作出行政处罚,合计罚款12.5万元。被罚企业包括皖能电力运营检修公司、桐城双港国轩光伏公司、合肥兆晨电力科技公司和安徽九成电力安装公司。处罚事由各不相同:皖能公司因违法分包电力设施试验业务被罚5.5万元;桐城双港国轩公司因未建立事故隐患排查治理制度被罚5万元;兆晨公司与九成公司则分别因超越许可证许可范围,擅自承揽220千伏、35千伏等级电力作业,各被罚1万元并予以警告。所有处罚均依据《承装(修、试)电力设施许可证管理办法》及《安全生产法》相关规定作出。监管局同时明确了缴款期限、加罚规则及行政复议与诉讼权利。

国家能源集团100MW光伏项目逆变器招标候选人公示来源:国能e招 发布时间:2026-11-09 09:23:21

国家能源集团山西公司下属国能霍州新能源有限公司就霍州市100MW光伏发电项目逆变器设备开展公开招标,并于近日公示中标候选人。该项目位于山西省临汾市霍州市三教乡与李曹镇,占地约6000亩,额定装机容量100MW,实际安装容量达120MWp。招标范围涵盖300kW组串式逆变器150台及配套通讯柜30台,全部划归为单一标段。经评审,国能(北京)电气技术有限公司以465.48万元报价位列第一中标候选人,内蒙古华强数智科技股份有限公司以495万元报价位居第二。公示标志着该光伏项目关键设备采购进入最后阶段,为后续工程建设奠定基础。(198字)

2.65元/W!11.932MWp光伏项目中标结果出炉来源:索比光伏网 发布时间:2026-11-03 09:39:24

11月2日,松桃三和锰业集团有限责任公司11.932兆瓦光伏项目中标结果公布。该项目已获相关审批/核准/备案,资金来源为其他资金,招标控制总价为3179.88万元(含税),综合单价最高限价为2.665元/瓦(含税)。经公开招标,广东艾瑞科能源工程有限公司(联合体成员为贵州交能电力设计有限公司)成功中标,其中标含税综合单价为2.650元/瓦,略低于最高限价。项目位于贵州省松桃县,旨在通过建设分布式光伏发电系统提升企业绿色能源利用水平。中标单位将负责项目的设计、采购、施工及并网等全过程工作。

国能120MW光伏项目EPC总包招标!来源:中国招投标公共服务平台 发布时间:2026-11-02 09:32:46

本文介绍了国能四川冕宁新能源有限公司就冕宁2#地块拖乌光伏项目本体EPC总承包工程开展公开招标的相关信息。项目位于四川省凉山州冕宁县大桥镇,规划直流侧装机容量146.432MWp、交流侧120MW,配套新建一座220kV升压站并接入冶勒开关站。招标范围涵盖勘察设计、设备采购(组件由业主方提供)、建安施工、环水保与生态修复、验收手续办理等全过程工作。项目总工期12个月,计划2026年12月开工,2027年11月底前全容量并网,并明确了各阶段验收及转商运时间节点。投标人须具备至少两份100MWp以上含光伏场区及升压站的已投运EPC业绩,且不接受联合体投标。招标文件发售及开标时间亦同步公布。
