3.92GW光伏项目插队进入补贴目录 增加未进入92GW项目补贴拖欠时间!

来源:智汇光伏(PV-perspective)发布时间:2018-03-27 09:29:06

近日,财政部下发了《关于公布可再生能源电价附加资金补助目录(光伏扶贫项目)的通知》(见附件),3.6GW的扶贫电站和0.32GW的户用项目插队进入补贴目录。

此次,3.92GW的项目插队进入补贴目录,未来还会有更多的扶贫电站、户用插队进入,这无疑对2015年2月之后并网、未进入补贴目录的“普通地面光伏电站”、“分布式光伏电站”是一个坏消息。补贴就那么多,别人插队,就预示着他们拿到补贴的日子就要等更久了!

之前的六批补贴目录一共收录了34.3GW的光伏项目,加上此次的3.92GW累计一共是38.22GW!根据统计,截止2017年底,我国一共有130.25GW的项目并网。因此,未进入目录的项目未92.03GW!

具体情况分析如下。

一、3.6GW扶贫电站概况

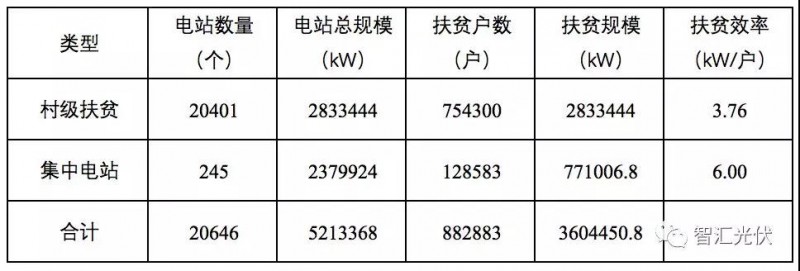

表1:扶贫电站进入此次补贴目录的情况

从表1中可以看出,

1)村级扶贫2.8GW,集中电站扶贫总规模为2.37GW,但扶贫规模仅有0.77GW。

据了解,未来,集中电站只有扶贫部分的补贴优先发放的,剩余规模的补贴还要被拖欠。

2)集中电站平均6kW帮扶一个贫困户,而村级扶贫电站只需要3.76kW就能帮扶一个贫困户。显然,村级电站的扶贫效率更高。

因此,从2017年开始,村级扶贫被扶贫办广泛采用,而集中式扶贫更多的是地方政府主导,国家扶贫办不再推集中电站扶贫。

值得注意的是:由于2017年指标中,有大量转换为集中电站扶贫,但这部分并不被国家扶贫办承认,未来的补贴发放问题可能主要靠地方政府解决,部分地区的2018年及以后并网的集中扶贫电站可能面临补贴拖欠的危险!

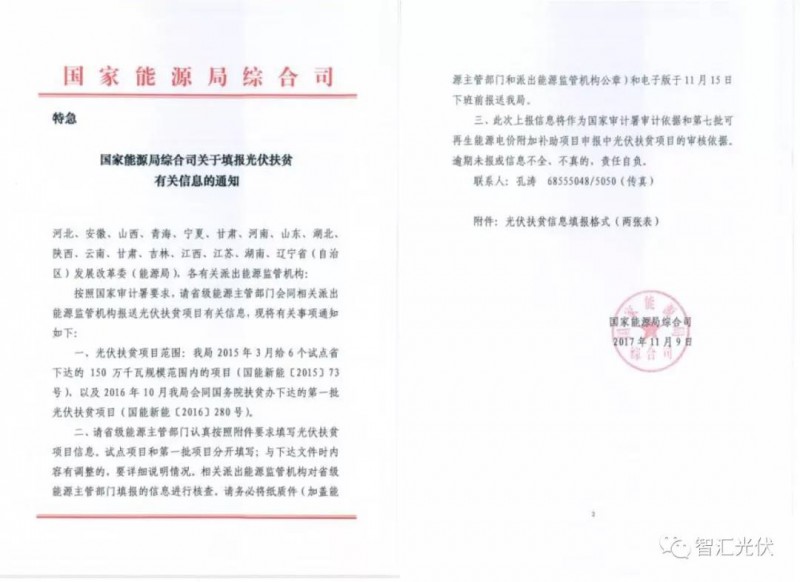

此次扶贫电站能快速拿到补贴,主要得益于2017年11月国家能源局发的紧急通知,具体如下。

二、0.32GW户用项目概况

表2:扶贫电站进入此次补贴目录的情况

此次纳入补贴目录的户用共12.66万户。根据国家电网的统计数据,2015~2016年的并网户用数量如下图。由此可以推断,此次纳入目录的主要是2015年之前并网及部分2016年并网的项目。

三、历次补贴目录数据

从上表的数据可以看出,

六批目录一共收录了34.3GW的光伏项目,加上此次的3.6GW和0.32GW,累计一共是38.22GW!

根据统计,截止2017年底,我国一共有130.25GW的项目并网。因此,未进入目录的项目未92.03GW!

四、补贴资金的缺口现状

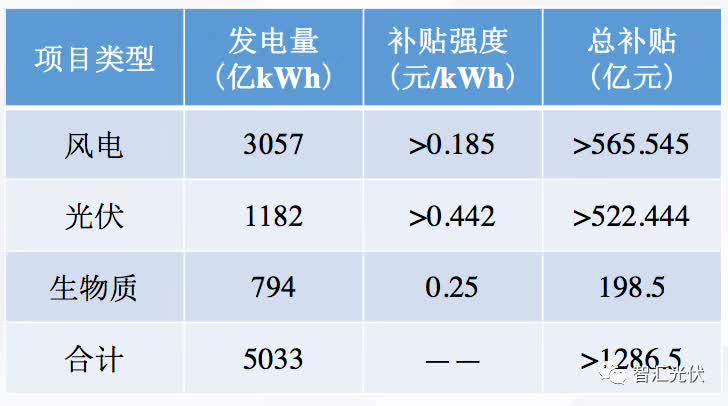

2017年,风电发电量为3057亿kWh ;光伏发电量为1182亿kWh,生物质发电量为794亿kWh 。对2017年当年的补贴预期如下表。

上述表格中尚未考虑:接网工程补贴、独立项目补贴

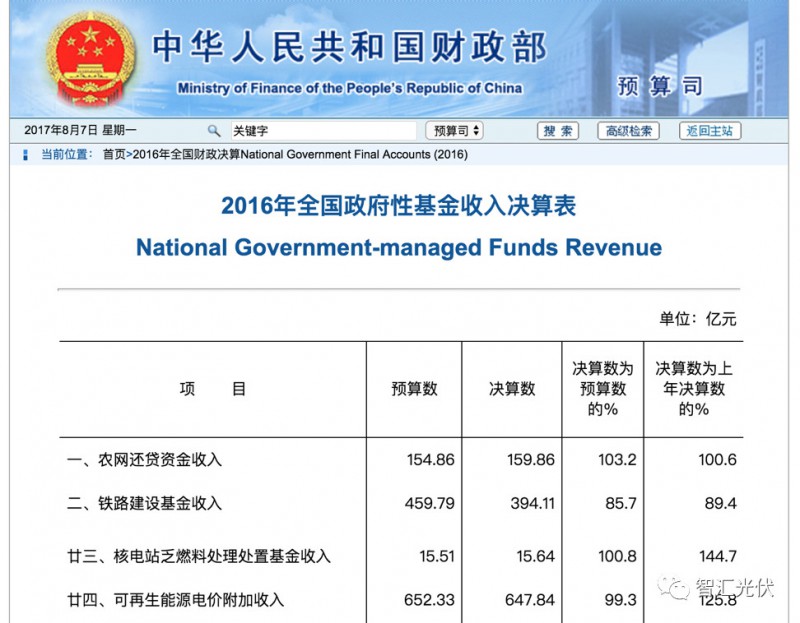

2017年,第二、第三产业累计用电量为53227亿kWh,理论可再生能源附加资金总收入为1011亿元。然而,实际可再生能源附加征收率很低,以2016年为例。

根据2016年的用电量数据计算,理论可再生能源附加收入为951亿元,实际仅收到647亿元,征收率为68%;

据介绍,2017年底可再生能源附加累计亏空1100亿元以上;补贴拖欠预计4年以上;2020年累计亏空预计在3000亿元以上。

FR:智汇光伏(PV-perspective)

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

大唐山西100MW光伏项目公示来源:吕梁市行政审批服务管理局 发布时间:2026-10-10 10:17:22

山西吕梁市方山县大唐100MW光伏项目于9月30日进入生态环境影响报告表拟审批公示阶段。该项目由大唐(方山)清洁能源有限公司建设,选址于积翠镇、马坊镇一带,共规划61个光伏地块,总装机容量100兆瓦。工程内容涵盖光伏阵列、逆变与箱变系统、220千伏升压站、集电线路、检修道路及配套附属设施。项目设计运行期为25年,预计年均发电量约1.717亿千瓦时。作为山西省2024年风电、光伏发电保障性并网项目清单中的重点项目,该工程旨在推动当地清洁能源发展,提升可再生能源供给能力。(198字)

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

东方日升、隆基中标老挝纳磨500MW光伏项目组件采购订单来源:大唐电子商务平台 发布时间:2026-10-10 09:24:43

老挝纳磨500MW光伏项目于10月9日公布组件采购中标结果:东方日升中标南片区,隆基乐叶中标北片区,中标单价分别为0.758元/W和0.798元/W。该项目分为南北两个片区,总装机容量约500MWp,共建设158个光伏方阵。南片区采用HJT或TOPCon技术的725Wp双面单晶硅组件,规模为343.09MWp;北片区则选用BC(背接触)技术的655Wp双面单晶硅组件,规模为287.28MWp。两片区技术路线不同,体现了项目对高效新型光伏技术的差异化应用。此次中标标志着该海外大型光伏电站进入关键设备供应阶段。

云南勐腊县500MW光伏项目业主优选来源:中国招标投标公共服务平台 发布时间:2026-10-10 09:22:47

云南省西双版纳勐腊县于10月8日发布2026年度首批新能源项目投资主体优选公告,启动500MW光伏项目业主竞争性磋商。该项目分为三个标段:丁家寨(180MW,总投资约6.1亿元)、曼庄(200MW,约6.8亿元)和新发(120MW,约4.1亿元)。中标申请人须全面负责各标段的建设管理、并网接入、运营维护等全周期工作,并自行承担全部投资成本与开发风险。所有项目均要求在8个月内完成建成投产。本次优选旨在通过公开、公平的竞争机制,择优确定具备实力的投资主体,加快推进勐腊县清洁能源项目建设。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

甘肃凉州区九墩滩三百万千瓦光伏项目建设提速增效来源:武威市人民政府 发布时间:2026-10-09 09:16:40

甘肃凉州区九墩滩300万千瓦光伏项目是“陇电入浙”特高压输电工程的重要配套新能源工程,总投资94.38亿元,占地57897亩。项目依托河西走廊丰富的太阳能资源,致力于将自然资源优势转化为产业与经济优势,并通过跨省特高压通道向浙江输送清洁电力,支撑东西部低碳协同发展。国庆期间,建设者坚守一线,抢抓施工黄金期,实现场地平整、支架及组件安装(进度达96%)、箱变吊装等关键工序高效推进,确保“不停工、不打烊”。项目严控安全与质量,标准化组织施工,计划于今年12月具备并网发电条件。建成后年发电量约50亿千瓦时,可节约标准煤150.75万吨,减排二氧化碳416.09万吨,并完成超7万亩生态修复与沙漠治理,兼具显著生态、经济与社会效益。(199字)

458.3MW!山西公示2026年第三批拟废止风光项目规模清单(增补)来源:山西省能源局 发布时间:2026-10-09 08:41:29

山西省能源局于2026年10月8日公示《2026年第三批拟废止风电光伏发电项目规模清单(增补)》,拟对吕梁市汾阳市等地区共8个存量风光项目予以废止,总规模达45.83万千瓦(即458.3兆瓦)。此举旨在加快推进新能源项目落地建设,优化电网接入条件与资源配置,提升存量项目的实际转化率。相关项目主要来自吕梁市和长治市上报的梳理结果,其中包含汾阳市200兆瓦复合光伏发电项目等。公示期为5个工作日(2026年10月8日至13日),期间社会各界如有异议,可向属地市能源局提交书面意见,由市级部门汇总后报至省能源局。公示信息同步公布了反馈电话与电子邮箱。
