根据最新公布的2个领跑者招标文件的时间安排,要在除夕报名、春节公布报名结果,春节期间加班....
三个已经公布招标方案的领跑者基地的工作时间安排如下表。

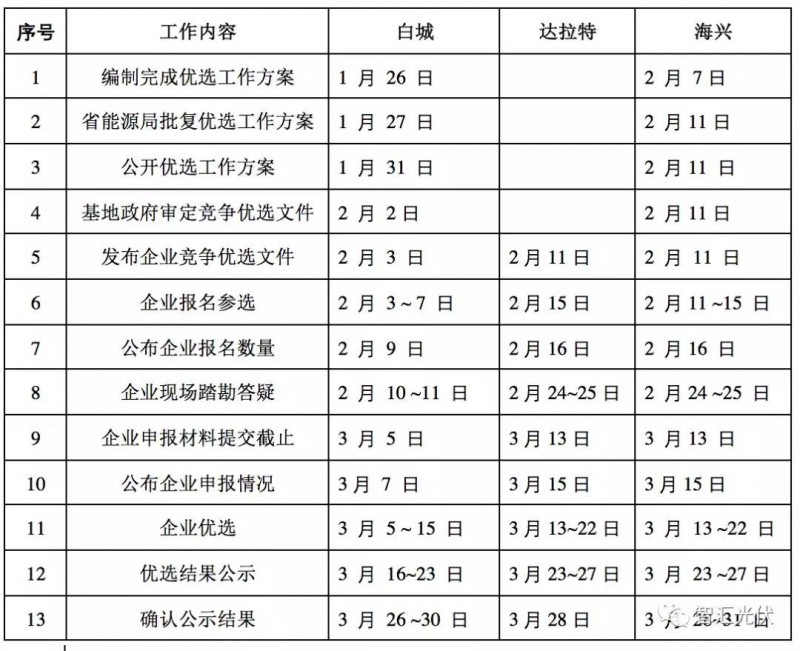

表1:3个已公布招标方案的工作时间
说明:2月15日除夕,2月16日春节,3月2日元宵节。
达拉特、海兴的报名时间和公布时间居然是除夕和春节,要不要这么拼!
另外,企业投标前除了现场踏勘外,还要有一堆的工作要做,
1)跟关键设备企业对接
选用哪家的组件和逆变器,以什么价格算造价?
2)跟设计院对接
今年要求一家设计院只能服务一家企业,以白城为例,就有34家企业报名,设计院会出现严重不够用的情况。
投标文件选哪家设计院?
3)写投标文件
商务标、技术标都怎么写?投标电价怎么定?
而这一且工作,都要在2月26日~3月13日这短短16天完成。显然,16天是完不成的,那只能春节期间加班了!
然而,三个基地也是各有各的要求,比如,达拉特旗要求林光互补,因此组件下沿离地高度4m以上。为了方便大家对比,将3个基地的部分参数放到一起。

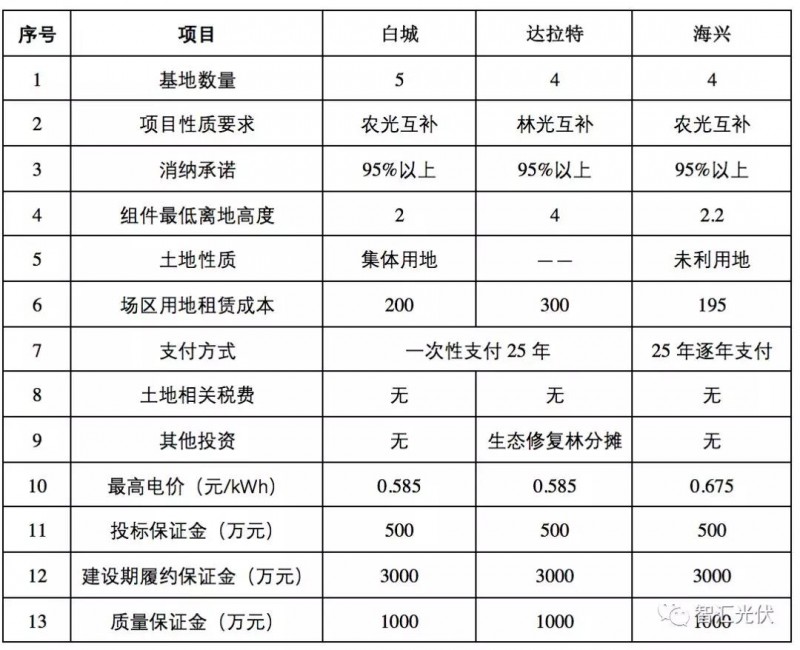

表2:三个基地的部分情况对比

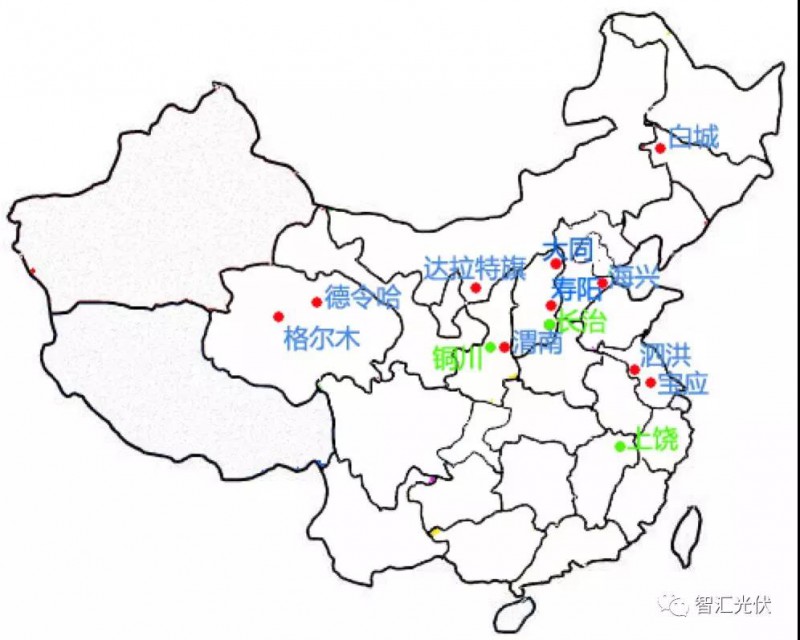

我们一共有10个应用领跑者基地(下图蓝字)要在3月底前完成招标工作,相信这两天还有有源源不断的招标文件发出来。
今天到3月31日,满打满算也就49天!以前看武侠小说,高手修炼七七四十九天后就会功力大涨。49天完成10个基地的招、投标工作,对光伏人来说,何尝不是一种修炼!
光伏人真不容易,年中抢完了630,年初还要抢领跑者投标,年底再抢1231~
FR:智汇光伏(PV-perspective)
