聚焦分布式光伏发电三大增效关键点

来源:索比光伏网发布时间:2017-12-28 14:55:57

随着分布式光伏发电的蓬勃发展,光伏行业的创业人员日益增长。分布式光伏发电属于强电行业,因此,除了在建筑安装方面有较高要求外,在电气方面知识和经验的储备上还起着至关重要的作用。当前,进入光伏行业的创业人员越来越多,其中亦包括了其它行业的人员,例如太阳能热水器、通讯工程、路桥建筑等,所以大部分人员在电气方面的知识和经验上比较缺乏。

笔者近期走访了几个工商业屋顶分布式光伏电站,在这过程中发现了不少常见问题。下面笔者附上现场拍摄的照片给大家说明一下在设计、物料以及施工这三大方面存在的问题,希望给准备投资光伏电站的各位提供参考。

一、 设计方面

1、组串式逆变器布局不合理

按照集中式电站方式布局逆变器,把所有组串逆变器集中在一处摆放,有利于集中管理,但不利于施工且会增加成本。这种布局存在极大的不合理性,特别是对于数量多的情况下更不宜采用。

存在问题:

所有组串式逆变器集中在一起摆放,造成直流线缆过长,增加直流侧漏电风险,不利于直流线缆走线布局,增加线缆桥架用量,增加投资。

建议:

对采用组串式逆变器的工商业屋顶分布式光伏项目,尽量把逆变器分散布局在就近光伏组件下面安装,有利于缩短直流线缆,降低线缆及桥架成本。

2、间距设计不合理

存在问题:

组件间阴影遮挡,墙面阴影遮挡,影响发电量

建议:

(1) 北方地区,按行业规范,以冬至日当天下午15:00不被遮挡为原则设计;

(2) 南方地区,建议以冬至日当天下午16:00不被遮挡为原则设计;

(3) 由于各地纬度不同,组件间距差别很大,且女儿墙高度不一,建议实地考查屋顶及结合仿真软件做设计。

3、水泥底座负重不够

对于楼顶不允许施工做浇注基座的情况下,目前普遍采用独立水泥底座(水泥墩)的方式固定光伏支架及组件,这就对水泥底座的负重提出了更高的要求,特别是在东南沿海台风多发地。水泥底座的负重直接关系到光伏电站的安全,然而有些集成系统商为了降低成本,采用不满足要求的水泥底座,例如30*30*30cm的底座。

存在问题:

抗台风能力不足,电站有被强风掀翻的安全隐患,且负重不足的独立型水泥墩有被局部移动的风险,导致支架变形、损坏组件等。

建议:

独立型水泥底座至少采用60*60*60cm规格,对于台风多发地,建议再增加负重。

4、 逆变安装没考虑遮阳

存在问题:

逆变器顶部没有安装遮阳板,机器在夏天有过温降额的可能,影响发电输出。

建议:

把机器安装在组件下方阴凉处,或给机器顶部增加遮阳板,尽量避免安装在阳光能晒到的地方。

5、 组件铝边框没有采用黄绿线接地

存在问题:

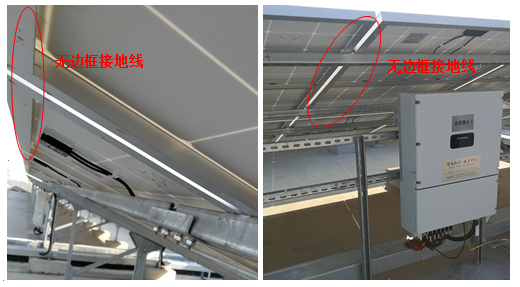

光伏组件铝边框没有用专门的黄绿线接地,仅通过铝框跟支架接触间接接地,接地电阻大且不可靠,

铝边框有触电的安全隐患。

建议:

组件间采用专门的黄绿线串联在一起,在末端(或首端)通过单独的黄绿线焊接到接地排上。

二、 物料方面

1、光伏组件功率偏低、来料渠道不明

组件占光伏电站总投资约60%,是光伏发电的核心设备,在选用组件时不能一味追求低价,尽量选择正规渠道且功率主流的组件。目前主流的60片型多晶组件功率普遍是275W,主流的60片型单晶硅组件功率普遍是285W,外形尺寸为1650*992*35mm。对于小功率、小尺寸等非标组件多为早年的库存积压品、废弃地面电站拆卸品、海外滞销品等非正规渠道所得。

存在问题:

组件转换效率不高,影响发电量;非正规渠道来料,售后质保没保障。

建议:

选择指定大品牌组件厂家且选用市场占有率高的主流功率及尺寸的组件。

2、 支架厚度不足、镀锌厚度不够导致生锈

光伏电站的支架情况与电站的使用寿命及安全密切相关。支架按材质可分镀锌钢支架、铝合金支架、不锈钢支架三种,以镀锌钢最为常用且性价比最高。对于追求美观且强度要求不高的客户可采用铝合金支架,成本稍贵;而对于追求美观且对强度有较高要求的客户可采用不锈钢支架,但成本最贵。

存在问题:

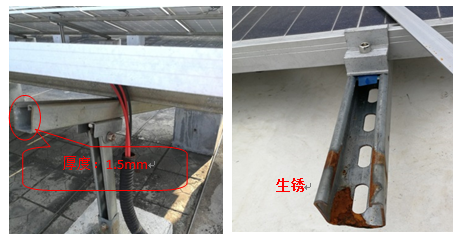

(1)钢厚度不够(1.5mm),强度不够,电站有被强风掀毁的风险;

(2)镀锌厚度不够,或者是采用电镀而非热镀,防锈能力很差。

建议:

对于使用C型钢支架的客户,将以钢厚度一般2.0mm,采用热浸锌防锈处理,镀锌厚度一般是60um。在台风多发地,钢厚度应增加到2.5mm,在沿海盐雾侵蚀严重地区,镀锌厚度应增加到80um或者100um。

3、 线缆桥架生锈

存在问题:

防锈处理不可靠,锌层很薄容易生锈,且桥架太大不利于施工,内部线缆堆积严重。

建议:

采用镀锌厚度更厚的桥架时,桥架不宜太大。在成本要求不高的情况下,甚至可以采用铝合金材质的桥架。

4、 螺丝生锈

存在问题:

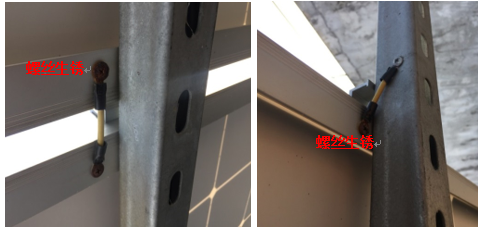

接地线的螺丝使用铁质螺丝,导致螺丝锈蚀严重。

建议:

需选用不锈钢螺丝。

三、 施工方面

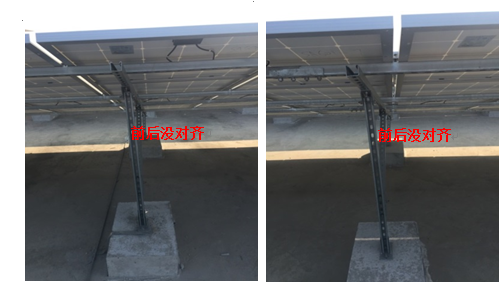

1、支架基座未找平,前后没对齐

存在问题:

由图可见,前后支架不在同一条线上。前后没有对齐,抗压能力大打折扣。

2、 阵列成弧形,组件有隐裂隐患

存在问题:

组件不在同一个水平面上,中部有出现弧形,很容易造成组件隐裂。

3、 线材裸露,无防护

存在问题:

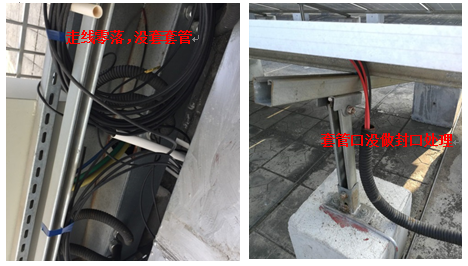

走线零落,没有对线缆做套管处理;套管开口处如没有做封口处理,老鼠、昆虫等容易爬进去啃咬线缆。

施工方面建议:

从小细节抓起,在各处施工细节点上亦不能马虎,只有小细节处理得当才能确保效益的提升。

上述与大家分享了从光伏电站的设计之初到物料配置,以及电站施工中所存在并影响效益提升的种种细节问题和相应的建议,可供参考。俗话说“合抱之木,生于毫末;九层之台,起于累土。”如何使分布式光伏电站效益得到大大提升,细节是关键。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。
