国家电投2017度第六十一批集中招标3.4GW组件、3.75GW逆变器中标结果公示

来源:中国电力设备信息网发布时间:2017-12-11 10:52:20

索比光伏网讯:12月8日,国家电投公示2017度第六十一批集中招标第二批光伏组件、并网逆变器中标结果。

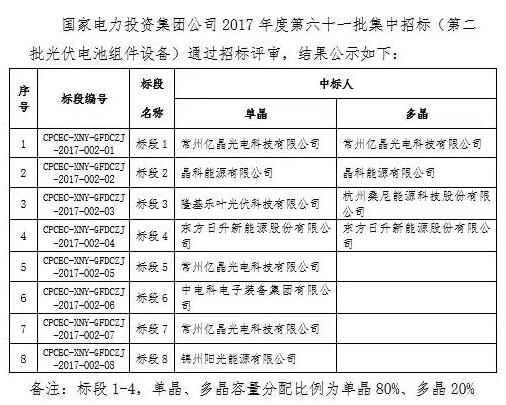

光伏组件:常州亿晶光电科技有限公司、晶科能源有限公司、隆基乐叶光伏科技有限公司、杭州桑尼能源科技股份有限公司、东方日升新能源股份有限公司、中电科电子装备集团有限公司、锦州阳光能源有限公司7家公司中标。

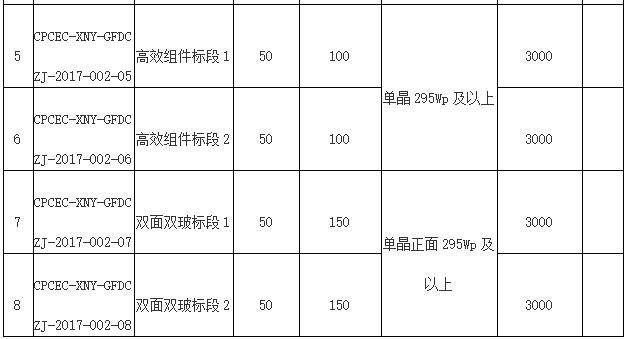

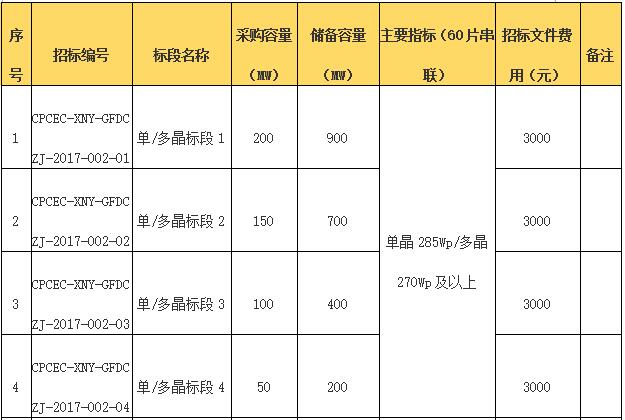

招标公告

亿晶获得1、5、7标段共计1450MW组件合约;

晶科获得850MW组件合约;

隆基和桑尼获得500MW合约(隆基80%、桑尼20%);

东方日升获得250MW合约;

中电科获得150MW合约;

阳光能源获得200MW合约。

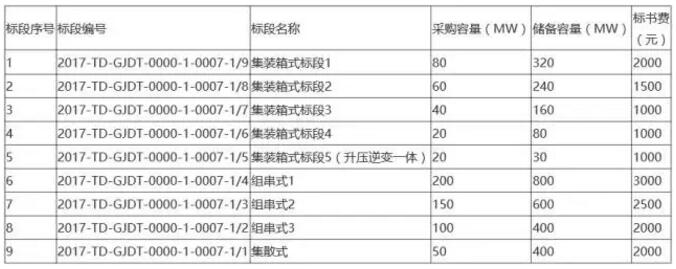

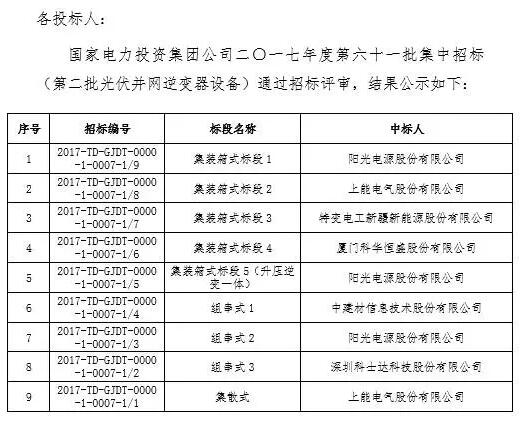

并网逆变器:阳光电源股份有限公司、上能电气股份有限公司、特变电工新疆新能源股份有限公司、厦门科华恒盛股份有限公司、中建材信息技术股份有限公司、深圳科士达科技股份有限公司、上能电气股份有限公司,同样7家企业中标。

阳光电源获得1、5、7标段,共计1200MW集中、组串合约;

上能电气获得2、9标段共计750MW集中、集散合约;

特变电工获得200MW集中合约;

科华恒盛获得100MW集中合约;

中建材(华为代理)获得1000MW组串合约;

科士达获得500MW组串合约。

相关新闻:国家电投2017度第六十一批集中招标第二批光伏组件、并网逆变器招标公告

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

天合光能亮相2026澳大利亚All Energy展,至尊3代小金刚全黑光伏组件澳洲首发来源:天合光能 发布时间:2026-10-30 09:21:36

天合光能亮相All-Energy Australia 2026,首发澳洲专属至尊3代小金刚全黑组件(510W,24.4%效率)、Elementa金刚3电网级储能系统(6.25MWh/舱)及Buildex智能安装机器人,实现光储全链路技术展示,彰显其在高性能、高颜值、高安全与智能化施工领域的领先实力。

1GW!新疆塔城地区光伏项目工程总承包招标来源:中国招标投标公共服务平台 发布时间:2026-10-26 09:35:56

本文介绍了新疆塔城地区乌苏市100万千瓦(即1GW)光伏发电项目工程总承包的招标动态。该项目由首储能源科技(乌苏)有限公司作为招标人,属集中式光伏电站,建设地点位于乌苏市。招标内容涵盖光伏场区、220千伏升压站及配套电力送出工程的整体设计、采购与施工(EPC)总承包工作。其中,新建220千伏升压站一座,并同步建设约23.5千米的送出线路,以实现电力并网外送。该招标为二次发布,表明项目已进入实质性推进阶段,是新疆地区新能源规模化开发的重要落地举措之一。

TOPCon、BC都不服气!光伏组件招标亟需深刻变革来源:索比光伏网 发布时间:2026-10-26 08:53:53

本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)

云南50MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-10-22 09:55:27

云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。

400MW海上光伏项目PC工程中标候选人公示来源:索比光伏网 发布时间:2026-10-22 08:52:29

华能江苏公司清能分公司灌云400兆瓦海上集中式光伏项目PC工程于10月20日公示中标候选人,中交第三航务工程局有限公司以约18.88亿元投标价位列第一候选人,按直流侧容量477.36MW折算,单瓦报价约3.95元。该项目计划工期14个月,涵盖设备采购(含光伏组件、逆变器、海缆、主变、SVG、GIS等一二次及辅助设备)、海上施工(桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、原海风场站改造、全系统调试并网,以及全过程项目管理与专项验收服务。投标人须具备港口与航道施工总承包一级或同等海洋工程资质,并持有有效安全生产许可证。公示期至10月23日。

大唐500MW光伏逆变器中标结果公示来源:大唐电子商务平台 发布时间:2026-10-21 14:14:14

大唐集团于10月20日公示老挝纳磨500MW光伏发电项目逆变器中标结果,株洲变流技术国家工程研究中心有限公司成为中标候选人,中标金额为4195万元。该项目位于老挝乌多姆赛省纳磨县,需配套满足直流侧630.37MW装机容量的300kW及以上组串式逆变器。供货方式为车板交货,交货地点为项目现场,卸货由EPC承包商负责,供应商提供必要配合。交货期要求明确:卖方须在收到订货单或书面通知后30日内具备首批交货条件,并自订货单生效起3个月内完成全部逆变器交付。公告还提及将依据计划分批次交货,具体批次安排以附表为准。(199字)

海陆并进!龙源电力启动6GW光伏组件招标来源:光伏前沿 发布时间:2026-10-14 10:18:38

龙源电力于2026年10月启动2026年度首批光伏组件框架采购招标,总预估容量达6GWp,其中海上光伏1GWp、陆上光伏5GWp。项目面向N型单晶硅双面双玻组件,按技术性能与应用场景分为7个标段:标段1–5为高效组件(正面转换效率≥24.0%),覆盖全部海上及大部分陆上需求;标段6–7为中效组件(效率≥23.2%),专供部分陆上项目。各标段明确最低供货容量,合计不低于6GWp。招标范围除组件本体外,还包括配套插头、备件、运输、安装指导、调试配合及验收支持等全周期服务。采购将根据实际项目建设进度分批落实,最终合同据实签订与结算。招标不接受联合体及代理商投标,文件发售及投标截止时间分别为2026年10月15日至20日、11月9日。

高景太阳能光伏组件技改环评公示来源:广州市生态环境局 发布时间:2026-10-13 09:07:22

广州高景太阳能科技有限公司位于广州市花都区汽车产业基地的101#组件车间高效光伏组件改建项目,于10月8日获广州市生态环境局环评批复。该项目不新增用地,依托现有厂区(总占地约26.7万平方米,建筑面积约21.3万平方米),主要对既有车间进行技术改造,以提升高效光伏组件产能。改建后,年产能达2782.6万块,产品包括N型Topcon与BC技术路线的单玻、双玻72P组件,具体为Topcon单玻72P(1252.17万块)、BC单玻72P(139.13万块)、Topcon双玻72P(834.78万块)及BC双玻72P(556.52万块)。项目总投资1.2亿元,其中环保投资160万元,用于落实污染防治措施。

国投电力120MW光伏组件招标来源:国投集团电子采购平台 发布时间:2026-10-12 05:59:32

国投电力就北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站项目,启动光伏组件设备采购(二次)公开招标。项目直流侧采购容量约119.9744MWp,要求供应商提供650Wp及以上的BC或TOPCon单晶硅双面双玻组件,尺寸为2382×1134mm,电池片尺寸不小于210mm×182mm,最大系统电压≥1500VDC(IEC标准),转换效率不低于24.1%(不含背面增益),功率公差为0~+3%。组件须配铝合金边框(厚度≥1.6mm,满足沿海环境要求),并配套同型号成品连接线及正负极插头。招标范围涵盖设计、制造、检验、包装、运输(含保险)、交货、开箱验收、技术文件交付、技术服务、质保及风险承担等全周期工作。工期为212日历天,不接受联合体投标。

国家电投拟中选!黑龙江安达零碳园区绿电项目建设方案及投资主体项目中标候选人公示来源:黑龙江省公共资源要素交易服务平台 发布时间:2026-10-10 09:36:41

安达零碳园区绿电项目建设方案及投资主体项目于10月8日公示中标候选人,国家电投集团黑龙江新能源有限公司位列第一。该项目依托黑龙江绥化安达经济开发区精细化工产业园——首批国家级零碳园区之一,旨在通过自建可再生能源设施实现园区绿色电力供应。中标主体须自筹资金,统筹规划建设风电、光伏及配套储能系统,并接入园区增量配电网,确保2027年起绿电直供比例超50%、绿电消费率达100%(含绿证交易补充),且不向国家电网反送电。用户侧综合电价原则上不超0.55元/千瓦时。项目按整体规划、分期实施推进,首期工程须于2027年12月31日前投运,后续建设将依据园区负荷发展动态调整。(199字)
