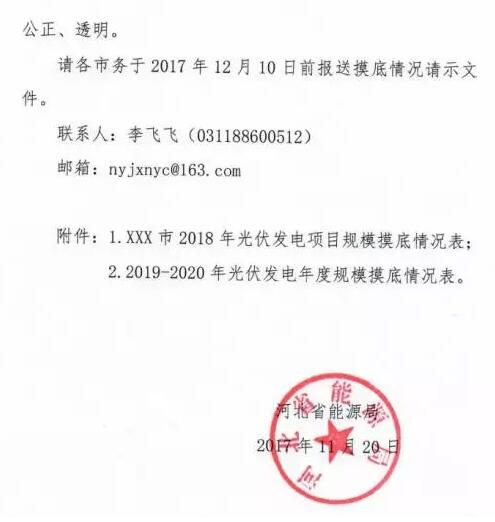

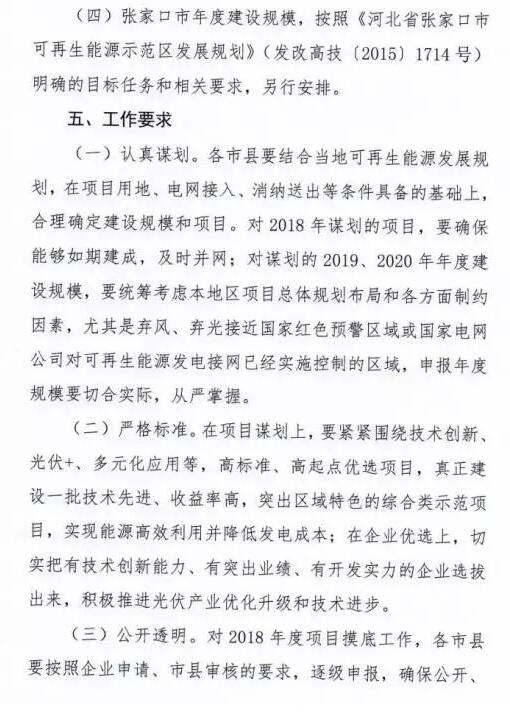

头条!河北能源局发布《关于对2018-2020年光伏发电项目建设规模进行摸底工作的通知》

来源:河北能源局发布时间:2017-11-28 08:47:53

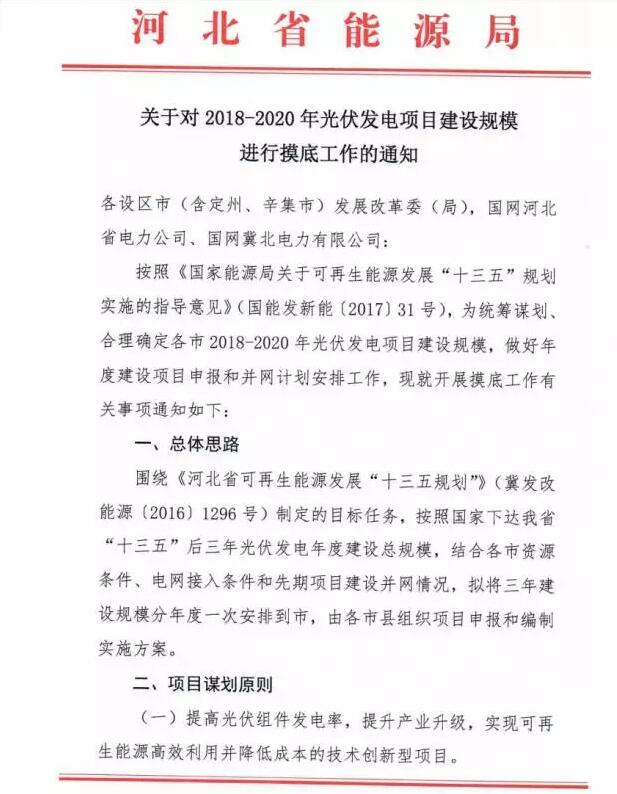

索比光伏网讯:近日,河北省能源局发布《关于对2018-2020年光伏发电项目建设规模进行摸底工作的通知》,安排河北省“十三五”后三年光伏发电年度建设总规模,拟将三年建设规模分年度一次安排到市。

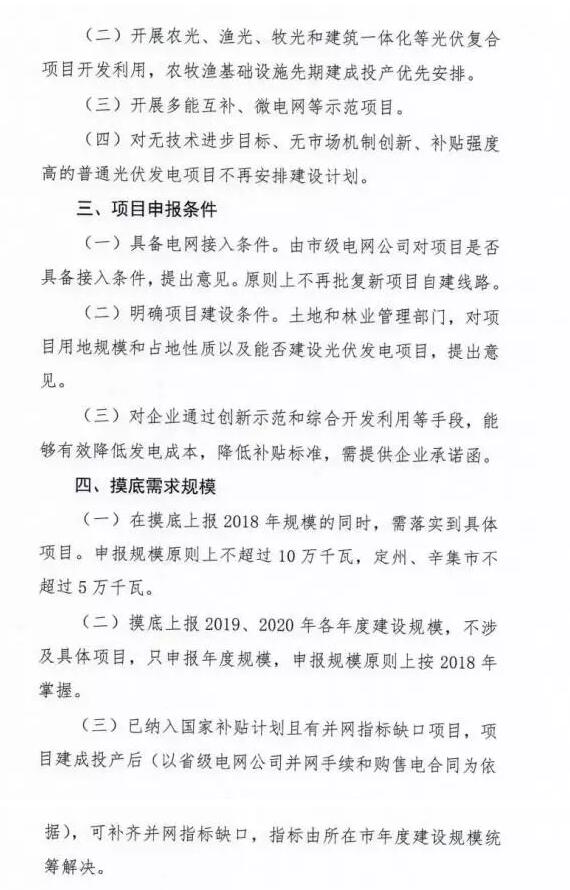

通知指出,对无技术进步目标、无市场机制创新、补贴强度高的普通光伏发电项目不再安排建设计划。

详细政策原文如下:


原标题:《关于对2018-2020年光伏发电项目建设规模进行摸底工作的通知》


索比光伏网 https://news.solarbe.com/201711/28/127834.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
河北南部电网小时级绿电交易方案发布施行来源:河北省发改委 发布时间:2026-09-02 09:18:28

河北南部电网正式施行小时级绿电交易方案,旨在响应国家统一电力市场建设要求,满足市场主体对节能降碳、出口碳抵消及零碳认证等精细化绿色用能需求。方案明确新能源发电企业、市场化电力用户和售电公司三类参与主体,均需具备小时级计量与分时数据传输能力,并实行“一项目一单元”“一主体一单元”的交易单元管理模式。交易采用月度双边形式,以24小时为粒度申报与出清,电能量与绿色环境价值分别定价、分时结算,结算遵循“三取小”原则(发电上网电量、用户用电量、合同电量中的最小值)。绿电交易实行证电合一,依托国家绿证系统完成小时维度绿证划转与消费凭证核发,实现全流程可追溯。(199字)

我国光伏发电装机历史性超过煤电 成为装机规模最大的电源品类来源:国家能源局 发布时间:2026-09-01 10:48:32

截至2024年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),成为全国装机规模最大的电源类型。其中,集中式光伏占7.04亿千瓦,分布式光伏占5.82亿千瓦。当月新增装机1373万千瓦,同比增长43%;1—7月累计新增8565万千瓦,同比下降62%,主要因去年同期抢装推高基数。同期,光伏发电量达8024亿千瓦时,同比增长15.5%,增速高出全社会用电量增速10.8个百分点,占全社会用电量比重升至13%,较上年全年提高1.7个百分点。光伏在电力保供与能源转型中的支撑作用持续增强。

云南省能源局关于2025—2026年第二批集中式新能源项目全容量并网时间确认公示来源:云南省能源局 发布时间:2026-08-31 16:21:42

云南省能源局于2026年8月28日发布公示,对2025—2026年第二批集中式新能源项目全容量并网时间予以确认。此次确认依据《云南省能源局关于优化新能源项目全容量并网事宜的通知》(云能源新能〔2026〕148号)等文件要求,面向申报在2025年6月1日及之后并网发电的项目开展。经该局会同相关部门审核,形成《云南省2025—2026年第二批集中式新能源项目全容量并网时间确认清单》并随文附件公布。公示期为2026年8月31日至9月4日,期间相关单位或个人可就公示内容提出书面异议,须提供事实依据、证明材料、有效联系方式,并按要求加盖公章或签署真实姓名及身份证信息。逾期反馈不予受理。

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

时代数字发布2026年中期业绩:经营质量改善,34GW运营规模支撑转型提速来源:時代數字控股有限公司 发布时间:2026-08-27 09:05:10

时代数字(00451.HK)2026年中期扭亏为盈,实现利润308万元,毛利率跃升至30.7%;运营容量达34GW,光伏运维装机同比增85%;“鑫翼连”平台深化AI+能源应用;加速出海布局新能源运营与能源-算力融合新赛道。

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。

国家能源局:加快推进大型风电光伏基地项目建设工作来源:国家能源局 发布时间:2026-08-18 09:12:19

国家能源局在7月全国可再生能源电力开发建设调度会上,通报了2026年上半年可再生能源发展进展:全国可再生能源装机达24.55亿千瓦,占总装机60.7%,其中风电光伏装机约19.5亿千瓦;上半年新增装机中可再生能源占比73.9%,发电量占全国总发电量41.2%,风电光伏合计发电量占全社会用电量24.6%。会议指出行业已进入高质量发展新阶段,明确“十五五”开局三项重点任务:一是推动新型能源体系、可再生能源规划及绿证交易、新能源入市等政策落地;二是扩大绿电消费,压实消纳责任,多渠道提升新能源利用率;三是加快大型风电光伏基地及海上风电、光热、分布式等各类项目前期与建设,尽快形成实物工作量。

河北:支持已纳入年度开发建设方案的风光项目参与村镇微能网试点建设来源:河北省发展和改革委员会 发布时间:2026-08-07 15:04:14

河北省发改委发布通知,启动村镇微能网建设试点工作,旨在探索农村能源革命的新路径与新模式。试点分为两类:一类是以满足工商业用能为主的综合微能网,面向乡镇产业园区、大型农业基地等负荷集中区,由县级能源部门组织申报,每市限报1个,要求系统电压等级不超110千伏、装机容量不超过50兆瓦,建成后可再生能源消费比重不低于50%,新能源自发自用比例不低于60%;另一类是以保障农村生产生活及边远、灾害频发地区用电为主的微能网(群)或智能/应急微电网,由两大省级电网公司牵头组织实施,强调公益属性和基本用电保障。通知明确支持已纳入年度开发建设方案的风电、光伏项目参与试点,并对新谋划项目提出用地、规划等前置审批要求。申报材料须于2026年8月20日前提交,经初审后择优上报国家能源局。(199字)

拒绝低价内卷!他们历时三年成为澳洲光伏市场的价值标杆来源:索比光伏网 发布时间:2026-07-31 05:50:23

本文介绍了爱旭(AIKO)光伏企业历时三年在澳大利亚市场实现技术突围与品牌跃升的实践路径。面对澳洲高日照、高电价、高安装渗透率的优质市场环境,以及屋顶空间有限、人工成本高昂、气候严苛等现实挑战,爱旭以自主研发的ABC高效组件为核心,聚焦“无短板”性能:通过510W–520W超高功率设计提升单位面积发电效率,依托优异温度系数与阴影耐受能力应对高温强紫外工况,并以无栅线外观满足建筑美学需求。其产品经第三方实测验证,在发电量、单位面积增益及高温表现上显著优于竞品,带动渠道转化率与市场份额快速攀升,2026年跃居当地OpenSolar平台提案量第一,并获EUPD“顶级组件”认证。同时,爱旭构建本地化销售服务团队,深度参与展会与实证演示,并联合新南威尔士大学ACAP、墨尔本大学开展前沿技术研发,更通过太阳能车挑战赛完成极限场景验证。全文展现了一条以硬核技术为根基、深度本地化为支撑、科研生态融入为延伸的高质量出海路径。(199字)

美国ITC发布对TOPCon电池、组件等产品的337部分终裁来源:中国贸易救济信息网 发布时间:2026-07-28 09:16:39

2026年2月,美国First Solar公司以专利侵权为由,向美国国际贸易委员会(ITC)提起337调查申请,指控TOPCon太阳能电池及相关产品侵犯其美国专利号9130074。ITC于3月26日正式立案(调查编码337-TA-1494),涉及阿特斯、晶澳、晶科、润阳、天合光能等多家中外光伏企业及其全球关联实体。此后,ITC陆续作出多项部分终裁:5月批准比亚迪美国公司、6月批准特斯拉作为第三人参与;7月24日宣布,因申请方撤回,终止对天合光能(常州)、Philadelphia Solar USA及印度Adani、Mundra Solar等被告的调查。该案仍在推进中,但部分被告已退出。

浙江省两部门:关于推动绿电直连发展有关事项的通知来源:浙江发改委 发布时间:2026-07-27 12:12:26

浙江省发改委与省能源局联合印发《关于推动绿电直连发展有关事项的通知》,旨在落实国家绿电直连政策,结合本省分布式能源资源和制造业优势,构建规范化绿电专线直供体系。文件明确并网与离网两类实施模式,覆盖新增负荷、出口降碳企业、自备电厂改造及新能源消纳受阻四大应用场景,并支持分布式光伏集中汇流参与直供。政策设定60%自发自用、20%余电上网的刚性消纳比例,划定220千伏接入的安全评估红线;实行市级联审建设计划、省级备案的分级管理,鼓励民间资本多元合资建设;要求项目整体入市交易,禁止电网代理购电;建立月度电量监控、年度运行评估及“5年累计3年不达标即退出”的闭环监管机制,以提升新能源就地消纳能力,助力制造与外贸企业降低绿色用能成本、应对国际碳壁垒。(199字)
