工商业分布式光伏项目的踏勘(多图案例)

来源:PV兔子发布时间:2017-11-01 16:40:28

前言

屋顶分布式光伏电站因不受建设指标的限制而备受各投资商的亲睐,自然光伏项目开发人员也将目光转向了分布式光伏电站的开发。小编曾经与大家分享了分布式光伏项目现场踏勘需要注意的问题,许多人留言表示希望小编能够图文结合详细讲解探勘的要点。今天小编与大家分享一些分布式光伏项目踏勘现场的经验与照片。

01

分布式光伏踏勘前期准备

一、资料审核

项目初步审核时,需要初步审核项目前期资料, 对项目做到心中有数。将项目缺少的资料信息列成详细目录,尽可能一次踏勘中了解到足够的项目信息,避免重复踏勘。出发前,核实项目信息: 项目名称、地址、经纬度、屋顶或建筑物产权、项目开发建设模式、现场对接人等。


图一:项目信息示例

一般而言,屋顶分布式光伏项目前期会需要收集如下信息:

房屋产权:房产证、土地证等;

图纸信息:厂房总平图、结构图、建筑图、电器图等;


图二:项目图纸列表示例

电费信息:电费通知单(含峰平谷电价及电量信息)、电量波浪图(如有)等;

企业基本运营情况:在国家的全国企业信息公示系统上及其他企业信息查询网站上查询企业公开信息,了解企业的基本结构和运营情况。

项目卫星图:事先在卫星图中检查项目现场附近南侧是否有高层建筑或高污染企业。

2、硬件装备

工欲善其事,必先利其器。准备好专业的勘察设备,有时候可以让项目开发人员减少不必要的麻烦和危险。此外,专业的勘察设备不但能方便到获取更多项目现场信息,也可以向业主展现自身的专业性。一般建议项目开发人员携带如下设备:

拍照设备:相机(虽然目前手机像素很高,但是有时候拍摄厂房立柱、檩条时会较为模糊,专业的相机应当是基本配置);无人机(进阶配置,可以在厂房上方拍摄全景,免去勘察人员攀爬屋顶的危险)

测量设备:卷尺(基本配置,复合图纸中关于厂房尺寸的信息)、手持式激光测距(进阶配置,可以减少生产勘察人员,误差比卷尺小)

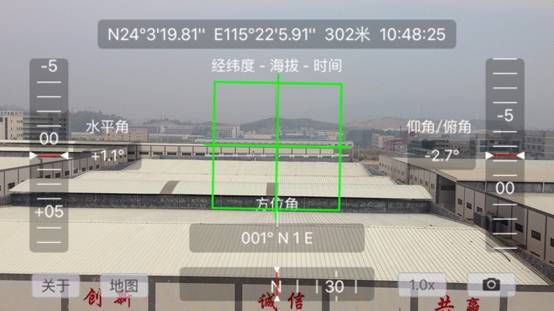

其他辅助工具:辅助的APP,目前市面上有很多免费的光伏测量软件,集成了GPS、指南针等功能,协助记录项目现场厂房的高度角、方位角、拍摄时间、经纬度、海拔高度等信息。


02

项目踏勘现场要点

1、项目现场条件确认

进入厂区前,留意观察厂区周边情况,并拍照记录:路面宽度、有无高压线,及高度、位置、记录周边高大建筑物位置等


利用辅助工具,确认项目GPS上的位置,以便后期设计时定位获取相关位置信息:厂区所在位置的经纬度信息、厂区整体朝向。


2、进入项目厂区

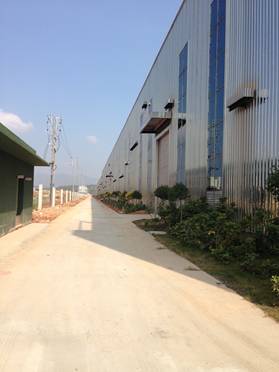

拍照记录厂区厂房外观整体情况

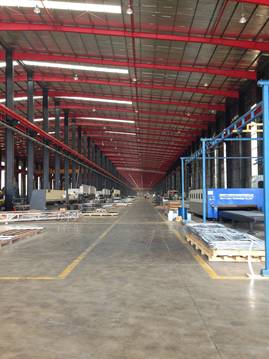

3、进入厂房后详细观察内部情况,并拍照记录:

• 有无漏水、锈蚀、破损、改造

• 檩条、拉条

• 记录柱间距、钢架跨度

• 拍照记录厂房内环境特点



4、登上厂房屋顶:

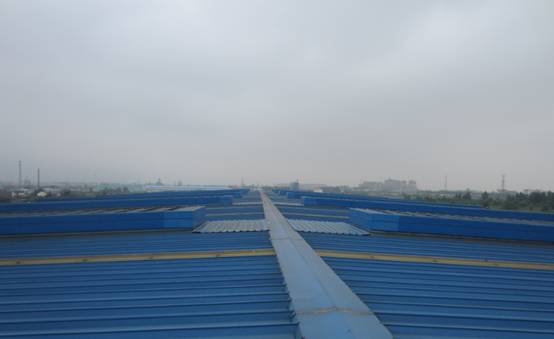

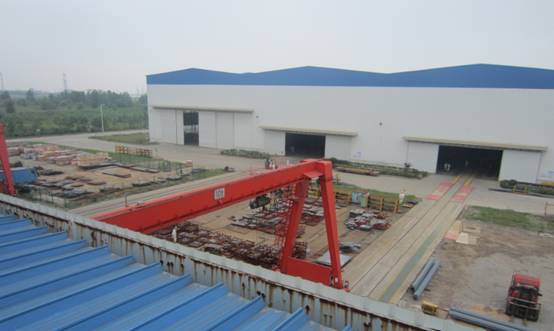

4.1、拍照记录屋面整体情况

• 有无凸出屋面遮挡物

• 遮挡物位置、尺寸、高度

• 采光带数量、尺寸

• 屋顶朝向

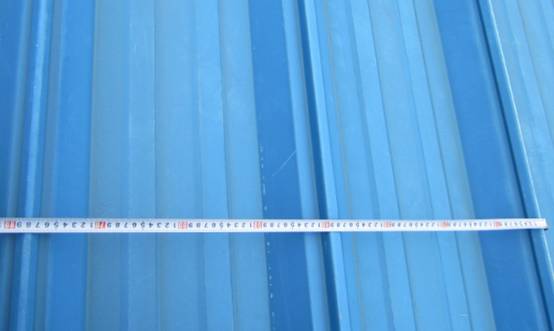

4.2、记录彩钢板波峰间距


4.3、记录障碍物高度

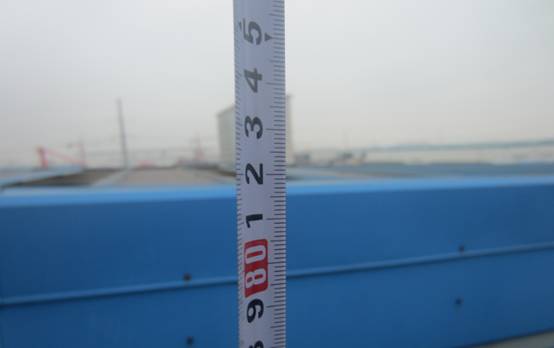

• 记录女儿墙高度

• 通风设备高度

• 消防管道等设备高度


4.4、记录屋面四周情况:

• 是否开阔平坦

• 是否具备运输条件

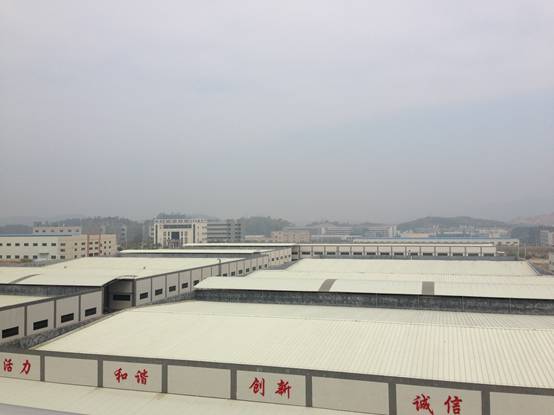

4.5、尽可能找到附近至高点,拍照记录厂房屋面全局情况


5、完成相关报告

• 根据现场踏勘情况,如实记录相关细节

• 按踏勘报告内容一一完成

• 并给出项目踏勘结论



03

电气系统勘察

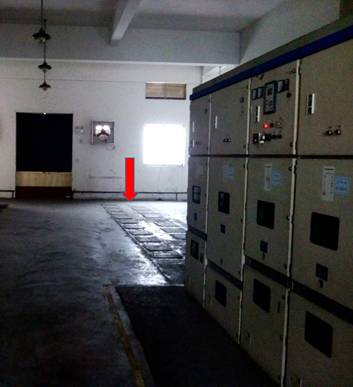

1) 确认业主配电房变压器台数、容量及负荷,有些业主不同的变压器对应的设备不同,用电负荷也不同,自发自用类型项目接入设计应当考虑业主用电情况。


2) 确认业主配电房中是否有备用的间隔,如果没有,是否有足够空间安装新的电器设备


3) 确认距离业主最近的变电站信息,距离、电压等级、是否有接入间隔(全额上网项目需注意)



4) 查看业主的进线总开关的容量,光伏发电系统的输出电流不应大于户用开关的额定电流,

5)以走线方便节约的原则,考虑逆变器、并网柜的安装位置。是否需要现场架高或者挖掘电缆槽等。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

第二批10MW集中开工!天合富家工商业EMC跑出复制速度来源:天合富家 发布时间:2026-10-20 10:01:57

天合富家工商业EMC第二批6个项目集中开工,总容量约10MW,覆盖五省六大产业。面对竞价上网与市场化考验,以“原装3.0”硬标准和专业竞价策略护航收益;通过全额出资、零投入、25年兜底运营及AI加速并网,助力企业将闲置屋顶转化为稳健绿色资产。

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)
