广东东莞市分布式光伏发电项目建设管理暂行办法(征求意见稿)

来源:东莞市发改局发布时间:2017-09-14 14:42:26

为进一步规范我市分布式光伏项目建设及管理,促使光伏行业健康良性发展,我局起草了《东莞市分布式光伏发电项目建设管理暂行办法》(征求意见稿),现公开征求意见。

有关单位和社会各界人士可于2017年9月18日前,通过信函、传真或电子邮件方式提出意见建议。通讯地址:东莞市鸿福路99号市发改局产业协调与能源科;邮政编码:523888;传真号码:0769-22830933,电子邮箱:dgfg_cyk@163.com。

感谢您的参与和支持!

附件:

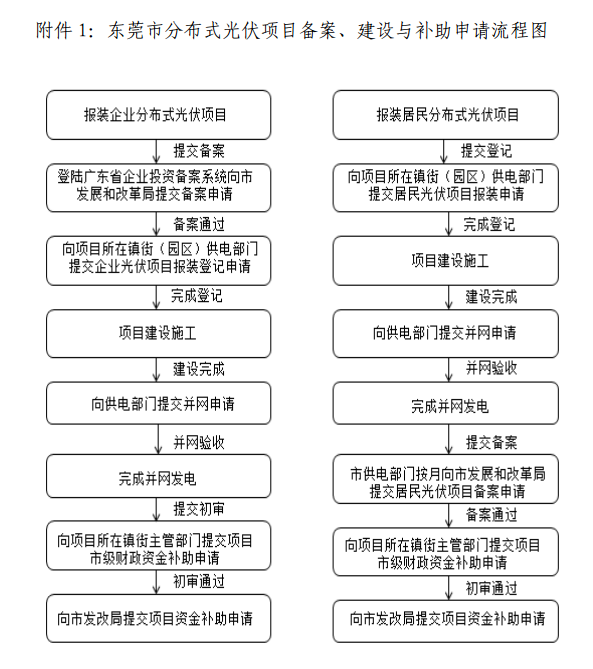

东莞市分布式光伏发电项目建设管理暂行办法(征求意见稿)

第一章 总则

第一条 为规范分布式光伏发电项目备案、建设、运维管理,推进分布式光伏发电应用,根据《国务院关于促进光伏产业健康发展的若干意见》、《广东省发展改革委转发国家能源局关于印发分布式光伏发电项目管理暂行办法的通知》、《广东电网公司分布式光伏发电项目并网服务工作指引(试行)》、《关于推进分布式光伏发展的通知》(东府办会函〔2016〕141号)等有关规定,制定本办法。

第二条 本办法所指分布式光伏发电项目是指在用户所在场地或附近建设,并入35千伏以下电压等级配电网,按照“自发自用、余电上网”的模式运营,并具备配电网系统平衡调节特征的光伏发电设施。分布式光伏项目设施包括光伏组件、逆变器、电箱、防雷接地棒及钢(其他防锈材质)结构支架等部分,项目屋顶擅自架设的砖混结构支架或设备用房不属于光伏项目设施。

第三条 全市范围内享受中央、省和市财政资金补助政策的分布式光伏项目须依照本办法进行管理,项目施工单位须符合本办法的备案管理要求。

第四条 分布式光伏发电实行“自发自用、余电上网”的运营模式。项目按照建筑土地权属证明或具有法律效力的文书等材料的土地性质作为认定依据,对并网接入建筑物并作为商业用途的,认

定为企业光伏发电性质。电网企业采用先进技术优化电网运行管理,为分布式光伏发电运行提供系统支撑,保障电力用户安全用电。

第二章 项目备案、登记和指标分配

第五条 东莞市发展和改革局(以下简称“市发改局”)根据国务院投资项目管理规定和省能源主管部门下达的本地区分布式光伏发电项目的年度指导性规模指标,对分布式光伏发电项目按权限实行备案制管理。

广东电网公司东莞供电局(以下简称“东莞供电局”)负责实施规模指标内分布式光伏发电项目登记。

第六条 市发改局按照“先建成先分配”和“采用本市主材优先分配”的原则,即企业分布式光伏项目完成备案登记,建成竣工并符合并网验收条件后,根据并网验收意见单的出具时序,依次将项目纳入指标管理范围。居民分布式光伏项目建设施工,具备验收条件后向东莞供电局发起备案登记,根据并网验收意见单的出具时序,依次将项目纳入指标管理范围。对使用本市企业(或总部在本市)生产的光伏组件、逆变器的项目优先纳入指标管理范围。

第七条 企业分布式光伏项目建设前须登录“广东省企业投资项目备案系统”(http://www.gdtz.gov.cn/index.action)向市发改局递交备案申请及有关资料,在材料齐备的条件下,市发改局在5个工作日内完成项目备案,出具《广东省企业投资项目备案证》。

项目单位不得自行变更项目备案文件的主要事项,包括投资主体、建设地点、项目规模、运营模式等。确需变更时,由备案部门按程序办理。网上备案须提交材料如下:

(一)广东省企业投资项目备案申请表;

(二)项目基本情况:包括项目名称、建设地址、建设规模、

建设条件等,为规范全市分布式光伏项目名称,统一格式为:项目业主(公司简称)+项目地址(镇街)+项目名称(+期数)+备案规模(kWp)+“分布式光伏发电项目”;

(三)其他附件:

1、项目业主资信证明:东莞市企业法人营业执照和组织机构代码证等;

2、项目依托建筑物及设施合法性证明材料:如房产证;项目单位如无法提供房产证则须提供以下材料:(1)国有或集体土地证;(2)建设用地规划许可证或所在地镇人民政府(街道办事处)主管部门出具符合城市规划证明材料,证明该建筑物和设施符合建设规划;(3)由具备资质的第三方评估机构出具安全评估报告,证明项目所依托建筑物及设施具备太阳能光伏发电设备安装条件。

3、项目单位与所依托的建筑物、场地及设施所有人非同一主体时,还需提供项目单位与所有方签订的建筑物、场地及设施不少于20年的使用或租赁协议。

4、项目业主与投资方非同一主体时,投资方应视经营方式与电力用户签订的合同能源管理协议。

第八条 居民利用自有住宅及在住宅区域内建设的分布式光伏发电项目,在东莞供电局直接提出登记申请并提交有关资料,东莞供电局按月集中向市发展改革局备案。

第九条 企业和居民分布式光伏项目在建设前应向项目所在地供电部门提交登记申请需提供的材料:

(一)380V及以下低压接入的分布式光伏发电项目

1、居民分布式光伏发电项目需提供:

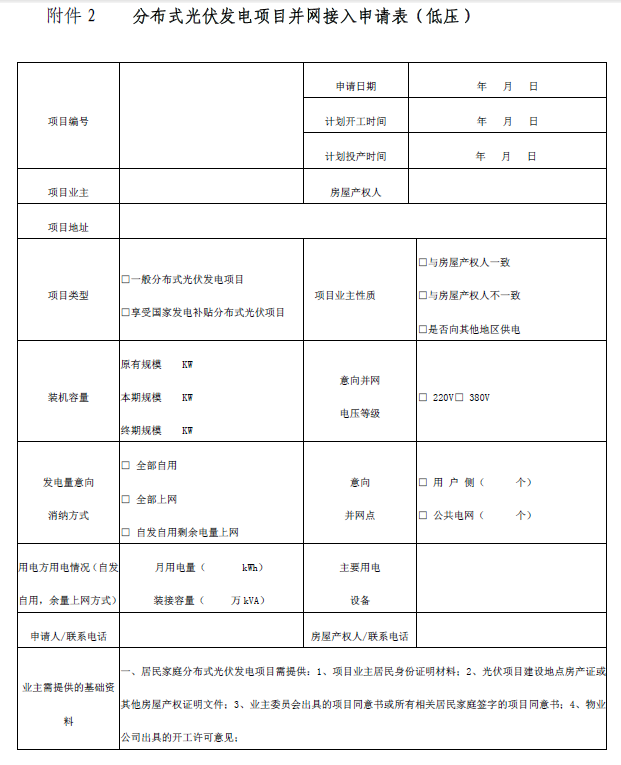

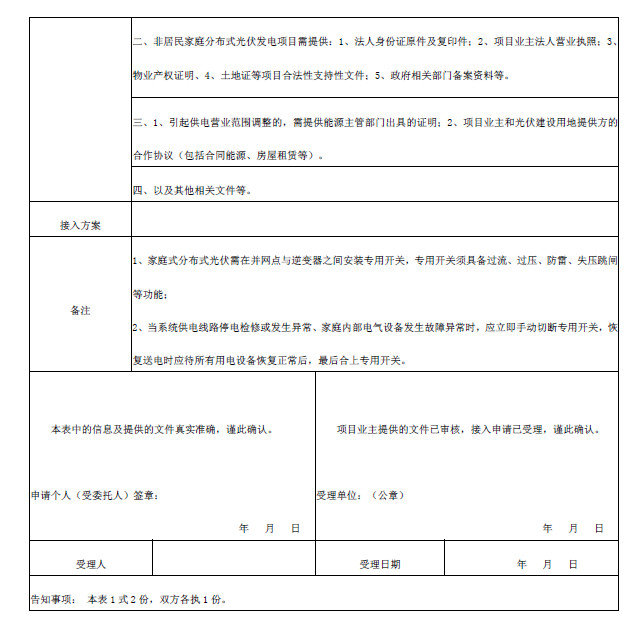

(1)《分布式光伏发电项目并网接入申请表(低压)》(附件2);

(2)申请人身份证明材料(身份证、户口簿或护照等);

(3)项目建设地点房产证或其他房屋产权证明文件;

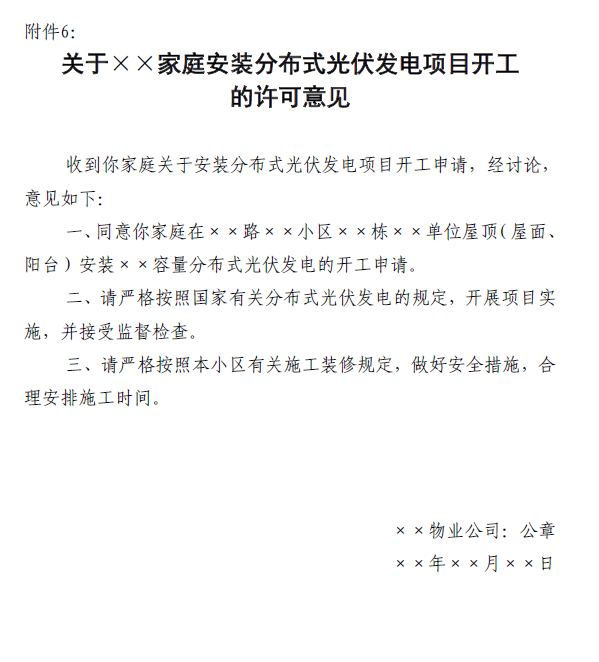

(4)对于占用公共场地的项目,还需提供业主委员会出具的项目同意书(附件4)或所有相关居民家庭签字的项目同意书(附件5),物业公司出具的开工许可意见(附件6);

(5)施工单位承装资质复印件、营业执照复印件、法人身份证复印件,施工人员电工证复印件。

(6)施工设计图纸。

(7)分布式光伏发电项目并网验收意见单

2、企业分布式光伏发电项目需提供:

(1)广东省企业投资项目备案证;

(2)《分布式光伏发电项目并网接入申请表(低压)》(附件2);

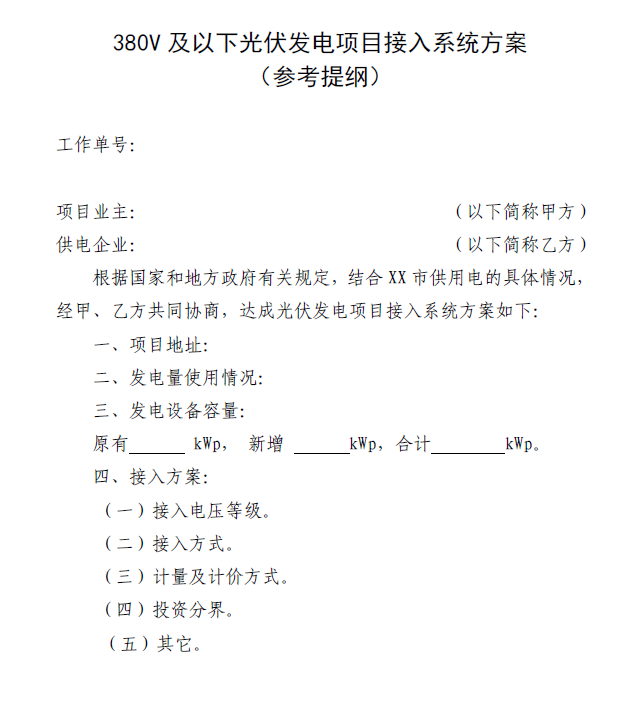

(3)光伏发电项目接入系统方案(参考附件7);

(4)东莞市企业法人营业执照;

(5)法定代表人身份证;

(6)设计单位营业执照、法定代表人身份证复印件,施工设计图纸。

(7)施工单位承装资质、营业执照、法定代表人身份证和施工人员电工证复印件。

(二)10kV或20kV中压接入的分布式光伏发电项目

(1)广东省企业投资项目备案证;

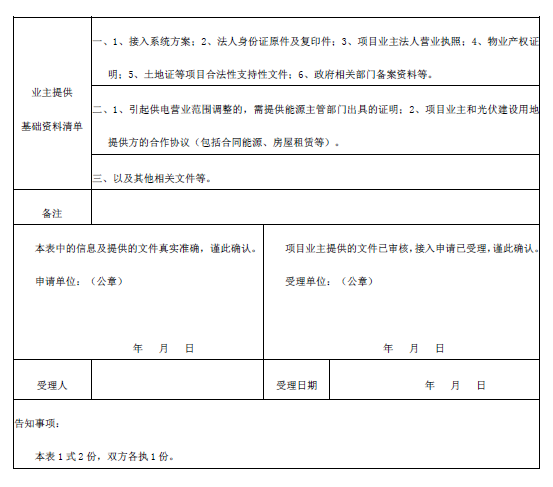

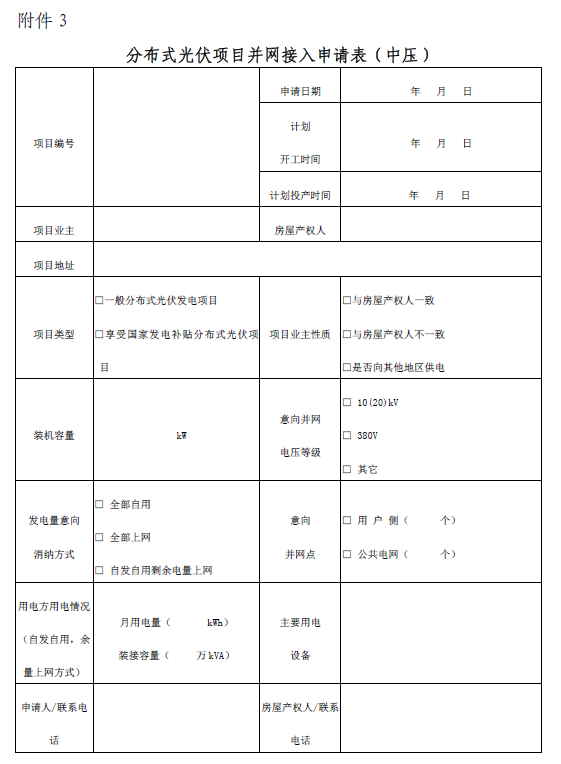

(2)《分布式光伏发电项目并网接入申请表(中压)》(附件3);

(3)光伏发电项目接入系统方案(参考附件7);

(4)东莞市企业法人营业执照;

(5)法定代表人身份证;

(6)设计单位营业执照、法定代表人身份证复印件,施工设计图纸。

(7)施工单位承装资质、营业执照、法定代表人身份证和施工人员电工证复印件。

第十条 在项目竣工并符合并网验收条件时,项目单位需书面向东莞供电局提交《东莞市分布式光伏发电项目并网调试和验收申请申请书》。东莞供电局在接到申请书后7个工作日内组织并网调试和验收,将验收情况书面反馈给项目单位,项目通过验收后,在15个工作日内审核登记并与项目业主签订《并网协议》、《购售电合同》、《运行调度协议》(中压接入需运行调度协议)等文件。

对于居民利用自有住宅及在住宅区域内建设用电性质为居民用电的分布式光伏发电项目。东莞供电局按照简化程序办理并网手续,原则上不超过45个工作日办理期限,居民分布式项目完成登记备案后因不可抗力需过户的要重新登记备案,原登记备案自动失效。

第三章 项目建设管理

第十一条 分布式光伏项目施工企业必须满足以下条件并向市发改局提供加盖企业公章的备案材料(一式二份):

(一)东莞市注册登记具有独立法人资格,注册登记的经营范围含有分布式光伏发电设施投资、建设、运营等内容;

(二)注册资本不低于200万元人民币(或按汇率换算等额美元);

(三)在本市具有必要的运营场地(提供不低于200平方的产权证明或租赁合同);

(四)具有承装(修、试)电力设施许可证五级或以上资质(授权方须提供包含安全管理条款的授权协议或关联证明);

(五)需提供10人及以上的东莞市域范围内连续缴费社保证明(其中须有不低于5人具有高压进网作业许可资格证,每年提供一次);

(六)自本办法实施之日起在东莞市辖区内已完成施工装机容量超过1兆瓦的光伏项目或累计完成施工装机容量超过1.5兆瓦容量的光伏项目。(以承包合同、项目发票和项目并网验收意见单为准)市发改局对施工企业提交的备案材料审核,通过备案的企业名单市发改局将及时向东莞供电局通报并向社会公开。备案施工企业名单采取动态管理,市发改局将根据企业诚信经营、施工质量等行为及时更新名单向东莞供电局通报并向社会公开。

第十二条 分布式光伏项目施工企业与项目业主要签订建设施工承包合同(合同须包含本办法第十三至十九条要求,未尽事宜可另行约定),并向项目业主开具增值税发票。

第十三条 分布式光伏项目建设使用的太阳能组件,其生产企业必须进入工信部名录或产品通过TUV国际产品质量认证,且须为A级品质,其中多晶硅组件功率不低于265瓦/块,单晶硅组件功率不低于275瓦/块,薄膜的光电转换率不得低于12%,并须提供10年工艺质保和25年功率不低于额定功率80%有限质保。

第十四条 分布式光伏项目建设使用的逆变器必须是经国家认监委批准的认证机构认证且达标的产品,并提供不低于5年的质保。

采用的配电箱必须为成套配电箱,箱内并网设备必须配备符合安全需求的闸刀、断路器(居民光伏需具备机械型自复式带欠压保护功能)、浪涌保护器,成套配电箱内开关必须提供3C认证和出厂检验报告。电缆必须采用铜芯电缆,其中直流电缆采用中国质量中心认证的光伏专用电缆。项目建设须符合低压配电设计规范(GB50054-2001)。

第十五条 分布式光伏项目必须安装防雷接地设施,须符合国家建筑物防雷设计规范(GB50057-2000)。

第十六条 分布式光伏项目所采用的材料防火等级须符合国家建筑设计防火规范(GB50016-2006)。

第十七条 分布式光伏项目建设采用的光伏支架必须采用防腐防锈材质,材质必须符合《太阳能光伏系统支架通用技术要求JG/T490-2016》,光伏支架风力荷载与重力荷载等级须符合国家钢结

构工程施工质量验收规范(GB50205-2001),光伏组件最高点距离铺设平面的高度不得高于2.8米或不高于建筑物最高平面1米(特指具有楼梯间的居民楼)。

第十八条 分布式光伏项目必须具备实时监测功能,发电量等有关信息要具备接入移动设备APP的能力。

第十九条 分布式光伏项目施工企业必须为所建设的分布式光伏项目购买不少于五年第三者责任保险(因意外事故或自然灾害造成第三者的人身伤亡)。保险须符合以下条件:1、保险期限涵盖项目施工期间;2、保单每次事故责任限额不低于100万,每人责任限额不低于50万;3、保单同等价格条件下优先购买在东莞市注册登记的保险机构(含分/支公司),保险机构须具备国家保险监督管理委员会颁发的《经营保险业务许可证》,经营业务范围包含责任保险。

第四章 运营与监督管理

第二十条 分布式光伏项目投资和建设企业的运营和管理遵循国家及本省、市的分布式光伏运营和管理的技术规范和服务标准。

职责包括:

(一)建立分布式光伏项目管理体系,对运营过程进行管理,

为用户提供运维服务及其他增值服务。

(二)负责分布式光伏的维修和维护,确保光伏发电设施安全运行。

(三)定期对本单位项目的安全生产状况进行检查,并记录检查情况。对项目存在的安全隐患,采取措施予以消除。

(四)在光伏设施的明显位置粘贴直观、简洁的用户操作说明和安全警示等信息。

(五)建立信息公开制度和服务投诉处理机制。

第二十一条 分布式光伏项目在建设过程中施工企业是责任主体并承担安全生产主体责任;项目在符合本办法要求建成并网并完成移交后,项目业主或持有者是项目安全生产的责任主体。

第二十二条 分布式光伏项目建设施工企业要建立安全生产责任制度,建立健全施工安全隐患排查治理制度,项目施工过程中项目负责人每天要填写隐患排查检查表,确保项目施工安全。项目施工单位对已建成的项目的安全运转情况要连续5年每半年进行一次检查并记录。市发改局负责行业监管职责,负责监督全市分布式光伏施工企业落实企业主体责任,对未完善企业安全管理并造成严重后果的单位视情节严重将进行通报批评等处罚。

第二十三条 分布式光伏项目施工企业要按照本办法第十三至十九条要求对已建成的光伏项目进行检查,对不符合本办法要求的项目必须进行整改。分布式光伏投资、施工和运营企业违反本办法规定的,按照法律、法规有关规定进行处罚。涉嫌犯罪的,依法移送司法机关追究刑事责任。

第五章补助范围、标准及流程

第二十四条 分布式光伏项目专项资金补助范围、标准及流程按照东莞市年度分布式光伏项目专项资金补助申请通知及对应的专项资金管理办法执行。

第二十五条 根据本管理办法第二条,分布式光伏项目定义是以用户侧自发自用为主、多余电量并网发电的光伏发电项目。根据《国家发改委关于调整光伏发电陆上风电标杆上网电价的通知》(发改价格[2016]2729号)要求,全市企业工商业与居民全额上网光伏发电项目按照国家光伏发电标杆上网电价的政策执行,不纳入东莞市分布式光伏专项补助资金范围。

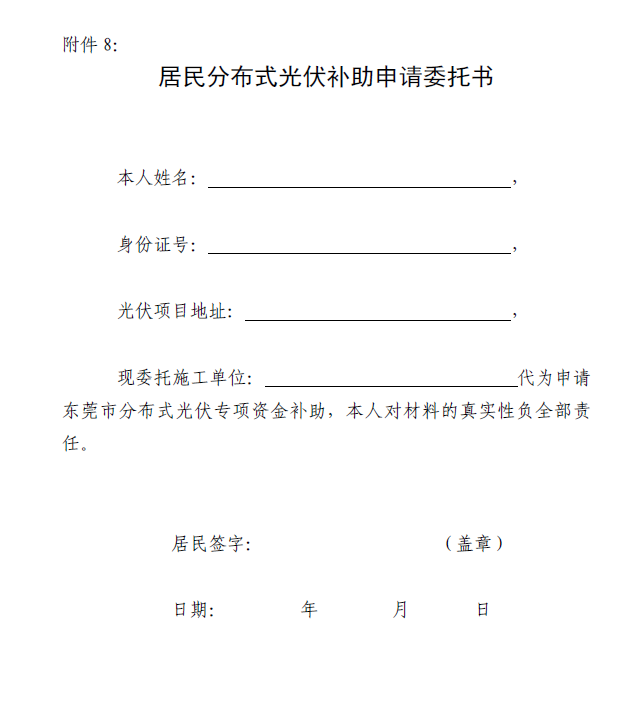

第二十六条 分布式光伏项目采取事后补助。市发改局负责全市分布式光伏项目专项资金补助划拨工作。东莞供电局负责全市分布式光伏项目国家补贴的转付及垫付,其中企业项目按照国家公开可再生资源补贴目录并在国家补贴资金划拨到位之后办理转付,居民项目按照南方电网相关规定及补贴时限办理先行垫付。居民项目业主须委托施工单位提交补助申请(附件8),申请单位及个人要提供分布式光伏项目施工单位开具的增值税发票复印件。

第六章并网、计量与结算

第二十七条 接入公共电网的分布式光伏发电项目,接入系统工程以及因接入引起的公共电网改造部分由东莞供电局投资建设。接入用户侧的分布式光伏发电项目,用户侧的配套工程由项目单位投资建设。

第二十八条 东莞供电局负责对分布式光伏发电项目的全部发电量、上网电量分别计量,免费提供并安装电能计量表。东莞供电局在有关并网接入和运行等所有环节提供的服务均不向项目单位收取费用。

第二十九条 享受电量补助政策的分布式光伏发电项目,由东莞供电局负责向项目单位按月转付国家补贴资金,按月结算余电上网电量电费。结算账户户名需与申报业主单位一致。

第七章附则

第三十条 本办法由市发改局负责修订解释,自办法自通过之日起施行,有效期至2020年12月31日。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽2027机制电价竞价细则:大型工商业分布式光伏不纳入来源:安徽省发展改革委 发布时间:2026-11-02 10:04:23

《安徽省新能源增量项目机制电价竞价实施细则(2027年版)》是为落实国家关于深化新能源上网电价市场化改革的部署而制定的规范性文件。该细则明确,自2025年6月1日起全容量并网的风电、集中式光伏等新增新能源项目,须通过市场化竞价方式确定机制电价;但新能源就近消纳项目及大型工商业分布式光伏项目被明确排除在适用范围之外,一般工商业分布式光伏仅可按扣除自发自用电量后的剩余电量参与竞价。细则规定了竞价主体资格、项目准入条件、申报材料要求、履约保函管理、分类竞价规则及边际出清定价机制,并建立“通知—公告—申报—审核—出清—公示—公布”的标准化流程,强化公平性与可操作性。政策自印发之日起施行。(199字)

备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

海南:Q4分布式光伏配电网可开放容量124.4万千瓦来源:海南省发展和改革委员会 发布时间:2026-10-30 09:33:17

海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)

263.5MW!黑龙江第四季度可开放容量公布来源:黑龙江省发改委 发布时间:2026-10-30 09:29:07

黑龙江省发改委于10月28日公布2026年第四季度分布式光伏接入电网的可开放容量,全省合计263.5兆瓦。该数据基于国网黑龙江省电力公司依据《分布式电源接入电力系统承载力评估导则》(DL/T 2041–2025)开展的全省承载能力评估结果,旨在科学引导分布式光伏项目合理布局与有序建设。公告明确,此举是为支持省内分布式光伏健康、可持续发展,避免因接入过度导致电网安全稳定运行风险。后续,省发改委将联合国网黑龙江电力公司建立常态化机制,定期发布承载力评估结果,持续为分布式光伏开发提供权威、动态的接入容量信息支撑。(199字)

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

845.92MW!四川绵阳Q4分布式光伏可开放容量公示来源:绵阳市发展和改革委员会 发布时间:2026-10-26 13:55:45

绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)
