风电or光伏?谁将率先实现平价上网?

来源:乐晴智库发布时间:2017-08-22 23:59:59


新能源发电位于电力系统发电、输电、配电、售(送)电四个环节中的发电侧,其产品同火电、水电等传统电力具备极高的同质性,仅在电压、频率等方面有少许区别。

对于绝大多数用户而言,不同电力产品仅存在价格区分,这意味着在不考虑其他因素的条件下,成本领先战略是发电企业必然也是唯一可行的竞争战略。

新能源发电行业由于产业发展初期成本较高,必须依赖政策补贴才能维持一定的发展规模,此时新能源在能源结构中作为补充性能源,而补贴规模的大小决定了新能源空间的上限。

只有当新能源发电成本与传统能源(主要为火电)具备可比性,也就是实现并网侧的平价上网,才能在市场竞争中扩大份额,并逐渐在能源结构中由补充性能源变为替代性能源。

市场竞争力取代产业政策成为行业发展的核心驱动力,其发展上限也由补贴规模变为能源总需求。

新能源在能源结构中的份额提升意味着能源结构的优化。

我国已经充分意识到推动新能源发电并网侧平价上网的重要性:国家“十三五”规划明确提出光伏并网侧、用户侧平价上网的目标,并要求发电侧成本进一步下降30%、40%;同时要求到2020年风电实现并网侧平价上网。

平价上网含义及标准设定

通常所说的电价是指销售价格,其成本组成包括发电厂的发电成本、输配电成本等。

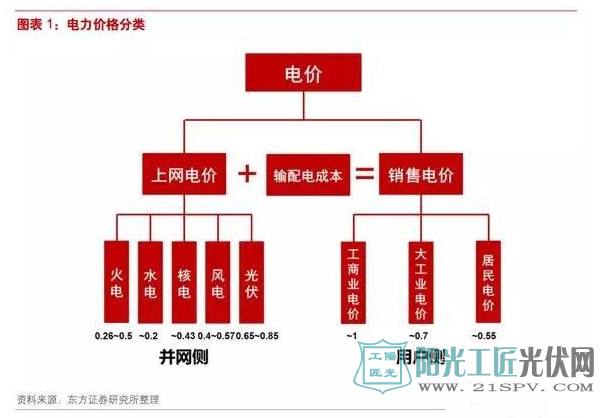

我国的销售电价分为三类:工商业电价,一般在1元/kWh左右;大工业电价,一般在0.6~0.9元/kWh之间;居民和农业售电电价,由于享受国家的交叉补贴,价格较低。

主要的几种新能源技术,风电目前的标杆电价为0.40~0.57元/kWh,集中式光伏为0.65~0.85元/kWh,分布式光伏0.7~0.9元/kWh左右,核电约为0.43元/kWh,低于大多数电力售价,初步具备用户侧平价上网的条件。

判断新能源能否在发电侧与火电上网电价相竞争的方法:是比较新能源发电度电成本与火电成本,衡量度电成本最为常用的指标是平准化电力成本(levelizedcostofenergy,LCOE),LCOE=电站生命周期内的成本现值/电站生命周期内发电量贴现。

目前的新能源应用中,除分布式光伏之外,风电、集中式光伏及核电设备距离负荷中心距离较远,实现用户侧平价上网意义不大,真正能够促进产业发展的是实现发电侧平价上网,即在发电侧能够与火电的上网电价相竞争。

目前国内不同地区脱硫煤电价格在0.26~0.5元/kWh,由于不同地区脱硫煤电价格差距较大,新能源不要任何补贴、实现全面的平价上网并不现实。

我们认为在高电价地区,平价上网标准可以设置为脱硫煤电价格,而在低电价地区,考虑到新能源发电的正向外部性和煤电的负外部性,将平价标准设定为0.43元/kWh较为合理(2016年煤电的加权平均价格约为0.40元/kWh,加上碳交易3分/kWh的成本)。

风电or光伏?谁将率先实现平价上网?

内化外部成本,新能源已初具竞争力

新能源从起步到如今已经历了几十年,如果仅考虑发电的商业成本,新能源发展还需要政策扶植。

对不同能源项目的商业成本核算一般包含其建设成本及运营成本。

就当前情况而言,如果仅考虑新能源发电的商业成本,在短时间内实现全面的并网侧平价上网并不现实,在新能源发电技术商业成本优势欠缺的情况下,国家适当对新能源电价采取补贴政策相当必要。

而如果将外部成本内化,新能源发电成本已初具竞争力。我国的电力结构以火电(主要是燃煤)为主,火电具有商业成本低、能量密度高等优点,但也是造成大气污染的罪魁,并且排放大量的温室气体,目前的火电价格中并未考虑上述负外部作用。

新能源的清洁特性使其具有较好的环境正外部性,同时,如果内化火电的环境负外部性,其成本优势将被削弱。

煤电企业要想达到国家规定超低排放标准,脱硫脱硝效率需从80%上升至95%和90%,火电度电成本约增加0.4分/kWh。

同时,2017年我国计划全面推行碳交易机制,为碳排放定价。2011年10月,国家发改委决定在北京、天津、上海、重庆、湖北、广东及深圳市设立7个线上碳交易试点,并于2014年全部启动。

截止2017年5月,碳交易市场共纳入排放企业超过1900家,累计成交碳配额接近1.6亿吨,交易额37亿元,预计2017年我国有望全面推行碳交易市场。

如果将2017年启动的碳交易因素纳入考虑范围,火电度电成本将继续增加约4分/kWh。未来伴随着超低排放标准及碳交易等政策的限制,火电成本竞争优势将显著下降。

同时,“绿证”等新政策的开展将有效引入市场机制,补偿新能源的正外部性,加之新能源成本的逐渐下降,新能源发电将逐渐实现平价上网。

补贴压力日增,平价上网助力新能源二次腾飞

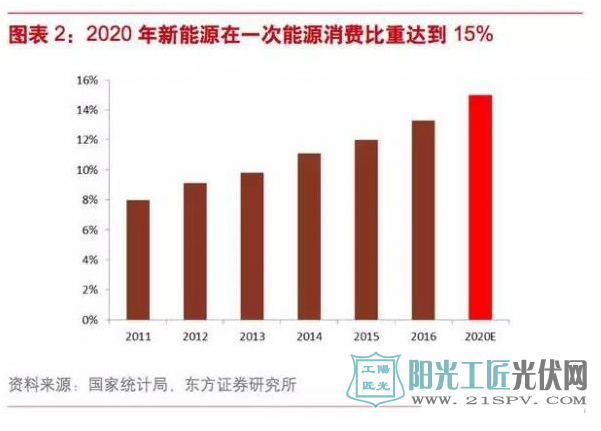

近几年,随着新能源扶植政策的紧密出台和大力推进,中国可再生能源发电产业取得快速发展,在一次能源结构中的比重不断增长,从2011年的8%上升至2016年的13%。

根据《能源发展“十三五”规划》要求,到2020年可再生能源占整体能源消费比重将不低于15%。

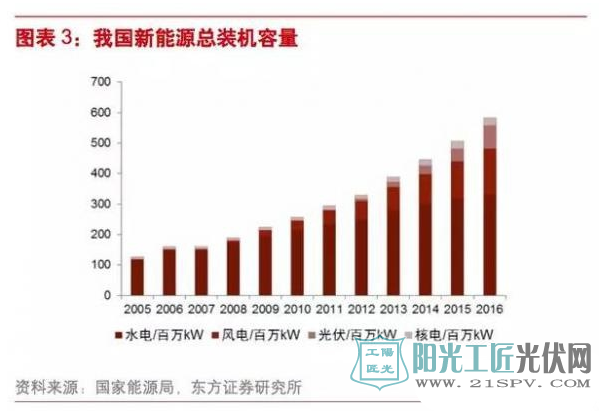

2016年可再生能源总装机容量达到584GW(含水电,其中风电、光伏及核电合计装机量252GW),2005至2016年可再生能源总装机量CAGR达到15%(其中风电、光伏及核电等新能源装机容量CAGR为34%)。

根据《中国能源展望2030》,到2030年,可再生能源发电总装机规模有望达到1440GW。

风电or光伏?谁将率先实现平价上网?


风电or光伏?谁将率先实现平价上网?

新能源大肆扩张之后,日益增长的电价补贴缺口表明新能源当前依赖政策扶植的发展模式不具有可持续性。

我国实行新能源固定上网电价制度,对风电及光伏发电的补贴来自可再生能源补贴附加费。从2006年至今,可再生能源电价附加征收标准从1厘/kWh提高到1分9厘/kWh。

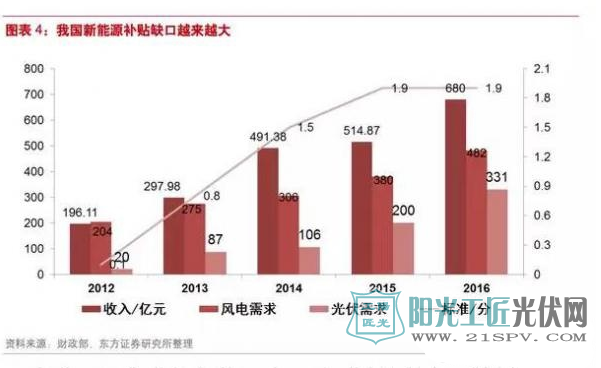

2016年预计征收额可达到1100亿元,但实际征收额不足700亿元。随着风电及光伏发电行业上网电量不断扩大,补贴基金面临巨大的资金缺口。2016年全年可再生能源电价补贴缺口超过100亿元,累计缺口超过600亿元。

风电or光伏?谁将率先实现平价上网?

现状总览:降本空间释放,距平价上网一步之遥

风电:步入稳定发展期,成本已大幅下降,行业由市场驱动

我国行业的发展主要可划分为三个阶段,2005年以前的积累阶段;2006-2010年的爆发阶段,及2011年至今的稳定阶段。

2006至2009年期间风电装机容量连续4年实现翻倍增长,2006到2010年CAGR达到105%,政策扶持是该阶段行业发展的核心驱动力。

然而2010年以前的高速增长催生了风电行业并网难、消纳难、机组质量事故频发等一系列问题。2011年弃风限电量超过100亿kWh,弃风率达到16%,随后弃风量一直居高不下。

弃风限电俨然成为制约风电行业发展的重要因素。自2011年开始,风电装机增量出现放缓,维持在20%左右,2011至2016年CAGR为22%,行业进入成熟期。

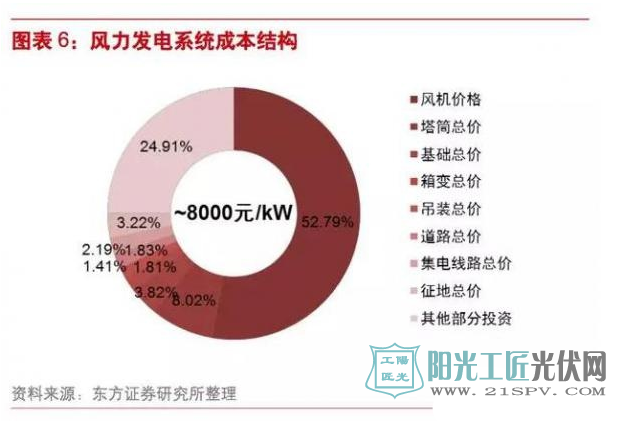

另外,得益于风电行业规模化效应形成,以及风电设备企业激烈的市场竞争,风电行业上游成本大幅下降。

据估计,从2010年到2015年,全球陆上风电的投资成本下降了约30%,而根据BNEF的预测,陆上风电建设成本会在2040年前下降47%左右。

投资成本下降带来的度电成本下降促进了风电项目收益率的提升,推动行业走出衰退期迎来稳定增长,2014-2016年全国风电装机容量超过75GW。

风电or光伏?谁将率先实现平价上网?


风电or光伏?谁将率先实现平价上网?

光伏:政策仍是核心驱动力,系统成本快速下降

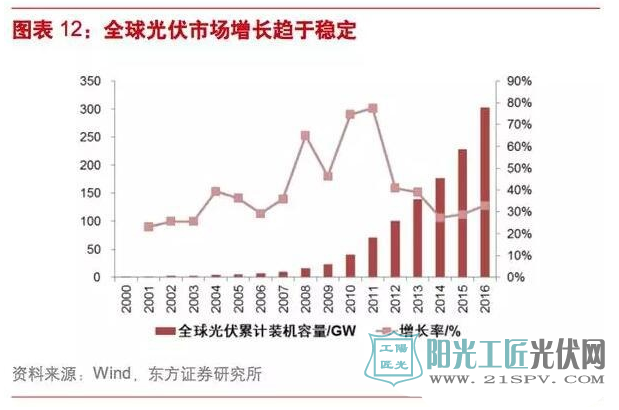

2001年,施正荣博士在无锡创立尚德电力,开启了中国光伏产业元年。之后的十年里,在欧洲国家高昂的补贴政策带动下,全球光伏行业经历了2003-2004、2006-2008以及2010-2012三轮装机热潮。

中国光伏制造业沿着产业链不断向上延伸,完成了从多晶硅原料到电池组件的全面覆盖,但国内下游装机并未大规模启动,产业严重依赖国外市场,这种局面持续到2010年,该阶段也可视为我国光伏行业的市场培育阶段。

风电or光伏?谁将率先实现平价上网?


风电or光伏?谁将率先实现平价上网?

2011年国家发改委发布《关于改善太阳能光伏发电上网电价政策的通知》,明确规定2011年7月前核准的项目上网电价为1.15元/kWh,之后执行1元/kWh,在强有力的政策扶植下,光伏发电行业得到快速发展;

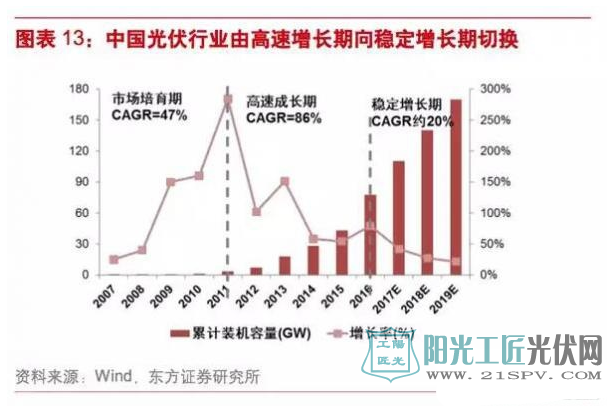

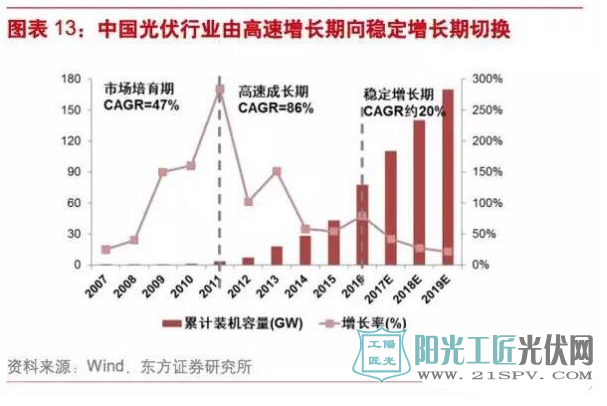

特别是2012年光伏产业遭受欧美“双反”冲击,国家出台光伏的标杆电价制度,下游装机容量迅速爆发,行业进入高速发展期,从2011-2016年,国内累计光伏装机容量增长了85倍。

然而到目前为止,由于光伏发电的成本仍显著高于其他发电方式,光伏行业仍然主要由国家产业政策驱动。2016年国家颁布《太阳能发展“十三五”规划》,明确指出到2020年,光伏发电电价水平在2015年基础上下降50%以上,实现用户侧平价上网;

并于2017年下调三类地区光伏标杆电价至0.65元,0.75元及0.85元,维持分布式光伏0.42元/kWh的补贴力度。这些举措充分说明国家引导光伏行业由政策扶植向市场主导转移的决心。

同时,随着光伏发电行业规模化效应的凸显和光伏组件行业激烈的市场竞争,光伏系统装机成本明显下降。

目前国内集中式光伏电站的装机成本已下降至7元/W以下,2008年至今装机成本已经下降超过80%,组件成本下降约90%,并仍处于快速下降之中。

虽然光伏补贴存在退坡现象,但成本端的同步下调一定程度上保证了光伏电站的整体收益,加之在每次补贴退坡新政执行日期前出现的“抢装潮”现象,2014年以后光伏行业增长速度并没有出现明显下滑。

系统成本:价格跌跌不休,平价上网才是终点

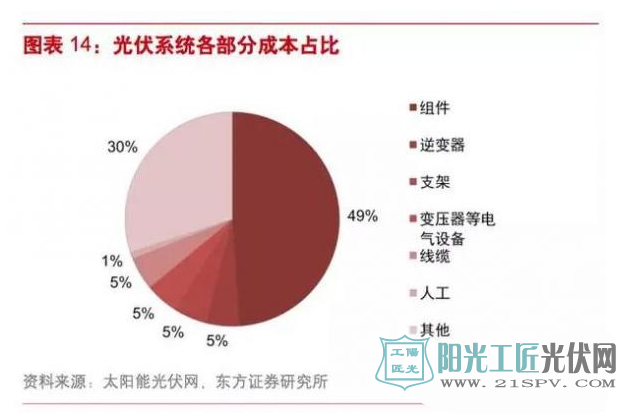

光伏系统成本主要包括组件、逆变器、支架、变压器、线缆、建筑工程费用、项目征地费用等,其中太阳能电池组件费用占整体成本的50%左右,BOS成本占比(包含控制器、支架、逆变器、蓄电池、线缆等)接近30%,其他成本包括土地、基础建设和EPC费用等。

风电or光伏?谁将率先实现平价上网?


风电or光伏?谁将率先实现平价上网?

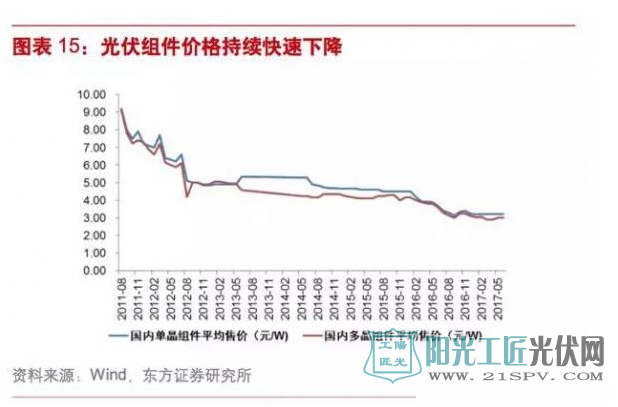

得益于光伏累计装机规模的不断增长以及技术进步,光伏系统的成本从超过50元/W下降至约7元/W,其中组件的价格从2006年近30元/W下降至当前的3元/W左右。

组件价格下降的动力有二:一是全产业链产能扩张带来的规模效应大幅降低了各环节的成本;二是技术进步不断提高组件效率从而摊薄了整体的成本,其中规模效应主导了过去十几年光伏产业链成本下降的进程。

目前,产业链各环节产能都出现过剩,组件企业的盈利十分微薄,因此规模扩大的边际效应大幅减弱,提高电池和组件效率以降低成本的作用日益凸显。

目前多晶及单晶电池效率由2009年的16%和17.5%提高至2016年的19.2%和21%,在光照条件相等情况下,BOS成本、其他组件成本等都与电池效率相关,电池效率每提升1%,每瓦系统成本能降低约5-6%。

度电成本:用户侧平价上网已近实现,发电侧平价任重道远

与风电不同,光伏系统由于装机容量非常灵活,既可以在并网侧建设大型光伏电站,也可在用户侧安装容量较小的分布式系统,其平价上网的标准也包括用户侧平价和发电侧平价两种。

我国对分布式光伏系统电力采用“自发自用、余量上网”和“全额上网”两种购电模式,“全额上网”模式实际上和集中式电站没有分别,因此我们只讨论集中式电站和分布式的“自发自用”模式。

能否实现用户侧平价上网取决于我国分布式光伏项目的度电成本


我国的分布式光伏项目大多位于中东南部的用电负荷区,光照资源多属于II类和III类资源区,参考图表21的计算结果,我国分布式光伏项目的LCOE约为0.70~0.82元/kWh。我国的居民生活用电价格约0.4~0.67元/kWh,平均约0.53元/kWh;工业用电价格多为0.7~0.9元/kWh,商业用电价格高达1元/kWh以上。

因此,分布式光伏在工商业用电已基本实现用户侧平价上网,对于居民用户而言,光伏发电的成本还需要进一步下降。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
3.41/W!贵州六盘水1.3MW分布式光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-24 09:40:40

贵州六盘水钟山区天生湖水厂1.3MW分布式光伏项目EPC中标揭晓,浙江江能联合贵州奥长以443.5万元(3.41元/W)中标,为水务设施绿色转型提供新范本。

2.129元/瓦!46.1MW分布式光伏项目的中标结果发布来源:索比光伏网 发布时间:2026-09-24 08:42:14

9月23日,苏州中鑫新能源有限公司发布湖北武汉武钢有限46.1MW分布式光伏项目中标公告,阳光新能源开发股份有限公司以2.129元/瓦的综合单价中标。该项目位于武汉武钢厂区,总装机容量46.1兆瓦,按区域分为三个批次建设:非硅钢区域须于2027年3月前全容量并网,新能源无取向硅钢区域不晚于2027年4月,高端取向硅钢区域不晚于2027年8月;各批次均要求自开工起105天内完成全容量并网,工期以“105天”与“最晚并网时限”中较早者为准。项目采用单一标段招标方式,涵盖设计、采购、施工及并网全过程。

年减碳1121吨!中国车谷智造园1.2MW屋顶光伏并网投运来源:湖北日报 发布时间:2026-09-23 16:57:37

中国车谷军山新城车谷智能网联智造园于9月22日成功投运1.2MW屋顶分布式光伏发电项目。该项目由湖北汉能乾净新能源科技有限公司承建,利用园区闲置厂房屋顶安装2288块高效单晶硅组件,配置12台逆变器,采用“自发自用、余电上网”模式,优先满足园区生产用电需求。针对园区配电系统复杂、含5台总容量8400kVA变压器的特点,项目创新采用3个低压侧并网点设计,规避传统单点并网易致的过载与消纳不足问题。配套清方配电智慧监控系统,实现遥测、遥信、遥控、遥调等数字化运维,支持无人值班、少人值守。项目年发电量约137.07万千瓦时,可年减碳1121.53吨,并节约标准煤、减少多种污染物排放。同时,绿电直供降低企业用电成本,屋顶光伏还兼具隔热保护功能,为武汉经开区工商业分布式光伏规模化应用提供了可复制样板。

官方答复!各地不得以特许经营权方式,对屋顶竞拍来源:四川省能源局 发布时间:2026-09-23 10:06:50

本文围绕分布式光伏开发中的屋顶资源使用问题,回应了公众对“以特许经营权方式开展屋顶资源竞拍是否合规”的咨询。文章指出,国家能源局《关于进一步组织实施好“千家万户沐光行动”的通知》(2025年44号文)及《分布式光伏发电开发建设管理办法》(2025年7号令)均明确禁止以特许经营等方式垄断开发分布式光伏资源。核心要求包括:不得指定开发主体、不得强制配套产业、不得违规收取保证金、不得限制合规投资主体平等参与;尤其强调利用农户住宅屋顶须征得本人同意,严禁违背意愿强制租赁。据此,四川省能源局明确答复:各地不得通过整体竞拍建筑屋顶特许经营权的方式推进分布式光伏开发,必须坚持市场化、法治化原则,切实保障农户权益和公平竞争环境。(198字)

天合光能至尊N型700W+组件赋能菲律宾光伏电站来源:天合光能 发布时间:2026-09-23 10:00:21

天合光能签约菲律宾Bugallon光伏电站,供应至尊N型700W+组件,以i-TOPCon技术应对热带高温高湿环境,年发电51GWh,减碳3.6万吨。项目获菲律宾能源监管合规认证,助力其2030年可再生能源占比达35%目标,彰显天合光能在东南亚市场的技术实力与本地化深耕成果。

荆州邮政快递业第3个兆瓦级光伏发电项目正式并网运行来源:荆州市融媒体中心 发布时间:2026-09-23 09:57:43

荆州邮件处理中心屋顶分布式光伏发电项目于2025年7月正式并网运行,装机容量1.6兆瓦,是该市邮政快递业第三个兆瓦级光伏项目。该项目位于沙市区锣场镇,作为省际邮件枢纽和江汉平原电商物流集运中心的重点工程,于4月30日开工,投运后全市日均邮件快件处理能力达960万件,年处理量35亿件,时效最快缩短6小时。光伏系统采用“自发自用、余电上网”模式,年发电约160万千瓦时,日均发电近4500度,可满足约500户家庭全年用电,每年降低企业用电成本超30万元。荆州市邮政管理局将持续推广此类绿色能源应用,推动行业低碳转型与高质量发展。(199字)

1.05元/W!江西4.85MW分布式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-22 09:47:06

本文介绍了江西鑫科环保高新技术有限公司新建分布式光伏项目的EPC中标结果。该项目由江西大唐能源营销有限公司招标,建设规模为交流侧4.85MW(直流侧5.9MWp),属于工商业分布式光伏项目。山东祺胜能源科技有限公司成功中标,中标金额为6,202,581.55元,折合单价约1.05元/瓦,反映出当前分布式光伏EPC市场在中东部地区具备较强的价格竞争力。公告明确了中标单位、合同金额、单位造价及项目基本技术参数,体现了项目已进入实质性实施阶段。该中标结果是近期江西省内较大规模分布式光伏工程的重要进展之一。

《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》印发来源:深圳市生态环境局 发布时间:2026-09-22 09:04:30

深圳市生态环境局于9月21日印发《深圳市分布式光伏发电系统碳普惠方法学(2026修订版)》,正式替代此前的试行版。该方法学适用于在深圳碳普惠机制下,对装机容量不超过1MW的分布式光伏发电项目所产生温室气体减排量进行科学核算与核证。文件明确了项目准入条件:须为非重点排放单位管辖范围内的独立项目,符合国家及地方关于分布式光伏建设、并网及运行的法律法规与技术标准,并以并网验收文件作为装机容量认定依据。此外,同一申报主体可合并申报多个项目,但其核算周期内年均减排总量不得超过2万吨二氧化碳当量。此举旨在规范小微光伏项目的碳减排价值认定,完善本地碳普惠制度体系。

浙江杭州萧山区启动2026年度光伏发电项目补贴清单补报工作来源:杭州市萧山区人民政府 发布时间:2026-09-22 09:02:14

杭州市萧山区发展和改革局于2026年9月21日发布通知,启动2026年度光伏发电项目补贴清单的补报工作。本次补报面向2024年内并网、但未在当年4月完成申报的符合条件项目,要求项目年利用小时数超800小时、通过验收、且投资主体须为在萧山区注册纳税的企业。申报需提交包括补助申报表、并网验收证明、项目备案表、工程验收合格证明(30kW及以上)、营业执照或纳税证明、建档立卡截图及整套验收报告等材料,并同步提供电子版与盖章纸质版。材料须于2026年9月23日16时前报送至区发改局指定地点,逾期不予受理。通知强调企业对材料真实性负法律责任,弄虚作假将被追回资金、记入信用记录乃至移送司法机关。(199字)

安徽东至县第一批超长在途分布式光伏项目清单公示来源:东至县发展和改革委员会 发布时间:2026-09-21 14:18:52

东至县发展和改革委员会于2026年9月20日公示第一批“超长在途”分布式光伏项目清单,依据安徽省能源局相关文件要求,对完成备案并取得电网接入意见后满12个月仍未建成并网的项目开展清理。本次公示范围为截至2026年9月15日已超期未并网的存量项目,共涉及若干备案项目(明细见附件)。公示期为2026年9月20日至10月20日。期间,项目单位须向县发改委和县供电公司提交书面建设计划,并确保15日内开工建设;确需延期的,应主动申请接入方案延期。逾期未反馈合理计划或未开工的项目,将由县供电公司终止其并网流程。

光伏7GW+风电5GW!中广核12GW综合能源项目实施方案招标来源:中广核电子商务平台 发布时间:2026-09-21 14:15:23

中广核新能源于9月17日启动内蒙古呼伦贝尔市陈巴尔虎旗1200万千瓦综合能源项目实施方案的编制招标。该项目总装机规模达1200万千瓦,其中风电500万千瓦、光伏700万千瓦,并拟统筹配置煤电、电化学储能、抽水蓄能及光热等调节性电源,以提升系统灵活性与消纳能力。招标要求编制单位依据国家及地方大型风光基地政策,结合呼伦贝尔沙地中部地区的风光资源禀赋、煤炭与水资源保障条件,以及国家特高压外送通道规划,开展现场踏勘、资源数据收集与边界界定等工作,形成集约化、规模化、技术可行且具备实施优势的整体规划方案。本项目不接受联合体或代理商投标。
