原来户用光伏市场有这么多“套路”

来源:坎德拉学院刘锦山发布时间:2017-08-23 16:35:27

调查地点:太原市清徐县

调查时间:2017.5.30-2017.6.9

调查人:刘锦山

调查情况概述:

本次全国户用光伏应用调查共选取8家农户,品牌涉及汉能、农投光伏、海尔、天合,地域涉及清源镇、柳杜乡、孟封镇,容量5-30kW。

政府部门涉及清徐县国家电网,清徐县招商局,东范庄村委会,清徐县农商银行,商家共采访农投光伏,洁阳光伏,天合光能三家,为了尽量保证采访对象不产生排斥,保证言语的真实性,我们选取了关系比较好的调查对象。

一、清徐县光伏发电发展历程和现状

清徐县为太原市卫星城,为重工业城市,人民总体富裕。近年来,清徐县户用光伏安装总量占太原市安装量的75%,发展尤为快速,符合调查典型性地区。

2016年初,汉能代理商首先发力,后陆续进入15家公司安装,包括晶科,天合,英利,阿特斯等知名厂商代理和本地安装商,一年时间竞争进入白热化,安装量激增。

经过一年的竞争,除汉能和农投光伏,合大外,其他公司基本被淘汰。

2017年随着人们对光伏的理解,光伏安装步入平稳快速发展期。

二、当地电网公司调查

截至2017年6月8日,全县共申报452户家庭光伏发电项目,已经并网391户,安装容量2.78MW。

电网公司申报顺畅,从申请到并网累计用时2月左右,用户光伏电费按季度发放(太原地区月结),稍有拖欠现象,但在逐步改善中,国家补贴可全部到位。

三、金融相关调查

本地尚未开放光伏贷款,银行人员对光伏发电认识不足,对其贷款有疑虑。

通过一年的发展,付全款的人已经越来越少,贷款政策直接影响到是否能成交。

目前,清徐县银行没有贷款政策,贷款主要来源为公司本身和公司合作的小额贷公司,公司通过提高价格来抵消贴息带来的损失。以母公司作为担保,向银行贷款,由各地代理向村民发放贷款已经成为大公司代理商的一大优势。

四、政府调查

当地政府官员对光伏发电了解不多,对发展光伏兴趣不大。

五、代理商调查

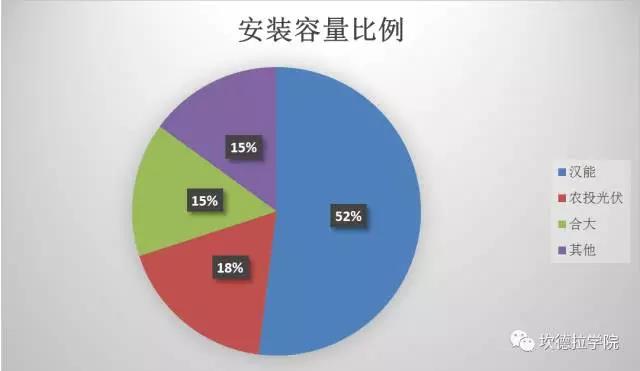

当地汉能代理商业绩尤为突出,市场占比达到52%;农投光伏、合大排名第二、三名;这三家品牌合计市场占有率达85%,市场集中度较高。

各公司市场安装比例(按电网登记的数据)如下:

注:汉能单体安装容量小,容量在5-8kW居多;晶硅体量普遍较大,大部分在10kW-30kW左右。

六、组件、逆变器市场占有率调查

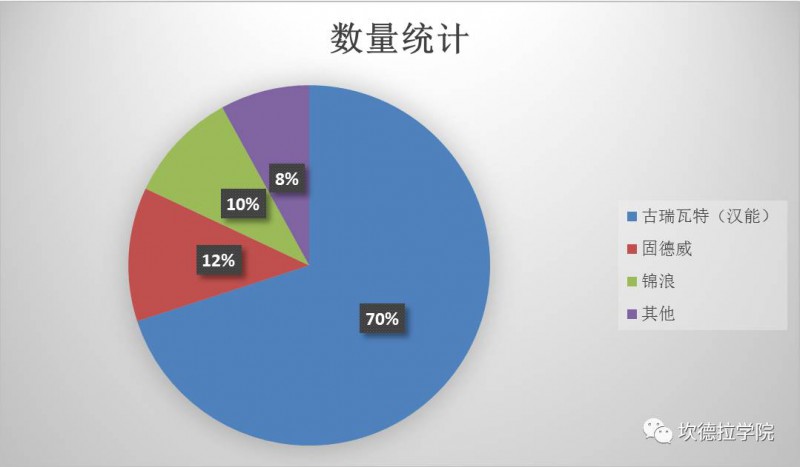

根据电网公司提供的数据,当地逆变器主要以古瑞瓦特为主,占比70%左右,主要是因为其为汉能的合作方,而汉能在当地的市场份额较大;其次为固德威和锦浪,分别占比12%和10%。

根据电网公司提供的数据,当地光伏组件主要以汉能为主,占比52%左右,主要是因为汉能在当地的市场份额较大;其次为合大和晋能,分别占比15%和12%。

当地组件开始以一二线厂家组件为主,但随着市场的成熟,各大厂家的组件都有渗透。

清徐县并没有出现当地组件厂商(如晋能)一家独大的局面,主要原因是:竞争激烈,当地没有地方补贴、也不限定使用当地生产的组件。

七、户用商家营销模式调查

目前,当地主要有三种营销模式:

(1)以汉能为代表的展销会模式

汉能的营销是成功的。

首先,先入为主,汉能宣传速度早且快。

第一步通过刷墙,发传单,广告车队等传统有效的方式进行宣传。

第二步,深入农村,每村以优惠价发展一个试点加一个代理,代理通常是村里有威望的人,在村里有一定的影响力和公信力,通过培训村代理以点代面,不需要销售直面村民,节省了很多宣传上人力物力财力,并抓住了客户喜欢模仿和跟风的特点。

第一户的安装尤其重要,考察中发现一个村如果第一家安装了薄膜发电,那么这个村安装薄膜的占大多数;反之则是如果一个村没有开发第一户,那么这个村会一家也不装。

第三是靠声势浩大的展销会,通过知识讲解,礼品等方式扩大参观人数。会上会将之前谈好的客户一次性成交,以示火爆,感染其他参观用户。

在前期的宣传中,我们了解有一些宣传方式欠妥:比如在价格10元/瓦的情况下承诺5年回本,部分代理商宣传晶硅产品的背板的纸做的等。

(2)通过与电工合作开发

通过和遍布所有农村的电工合作。电工是国企工作人员,具有一定的公信力,村民很相信;而且电工对各家情况非常了解,能和村民打成一片,做为宣传人员有天然的优势,事实证明效果很好。

(3)与政府合作开发

采取自上而下的策略,和政府直接合作开发户用,如村集体,镇政府,县政府,政府信用作背书,集体报名参加,适合大规模开发。

八、付款方式调查

根据走访调查,当地户用项目全款模式、部分贷款模式和零首付模式等都有涉及。

全款模式:以第一批早期用户为主,家庭大多富裕 。

部分贷款模式 :以后期汉能贷款为主,主要客户为资金不够、观望或安装容量较大的用户。

零首付分期付款模式:尚未大规模推广。

屋顶租赁7-10后归用户所有模式:小厂家自投光伏,他们安装成本极低,一方面可以消化组件,一方面可以宣传品牌。

屋顶租赁折旧回购模式:尚无推广,讨论中。

九、电站质量调查

根据走访,当地电站质量参差不齐,典型问题有如下几个方面:

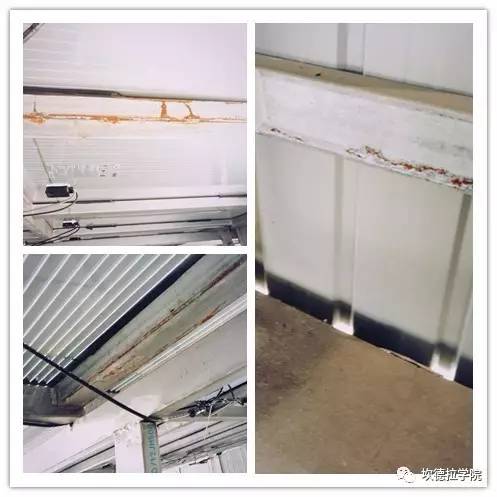

1.未使用热镀锌钢材,支架出现锈蚀

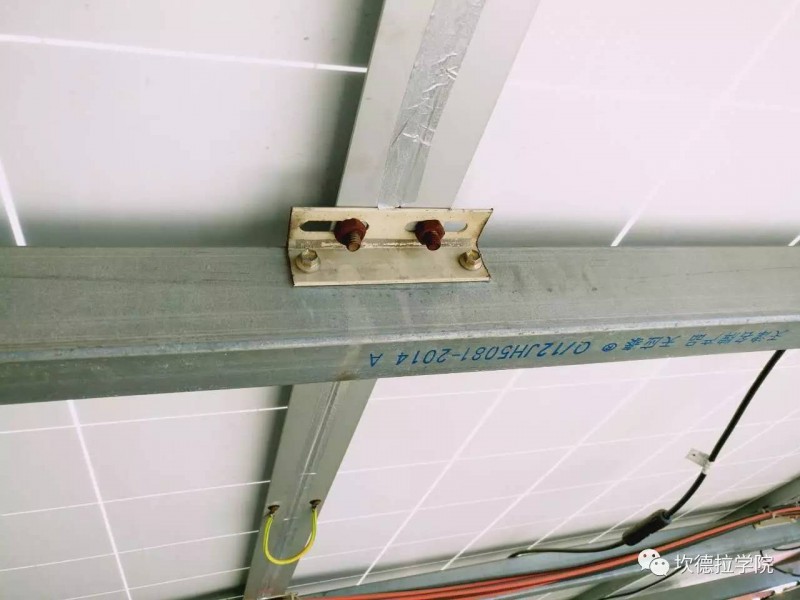

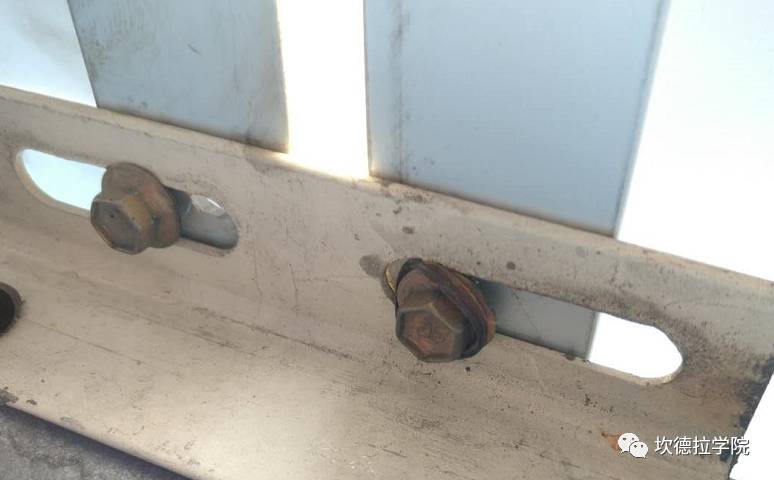

2.未使用不锈钢或镀锌螺栓,出现锈蚀

3.接线混乱,未接跨接线

4.保护管散乱

5.阴影遮挡

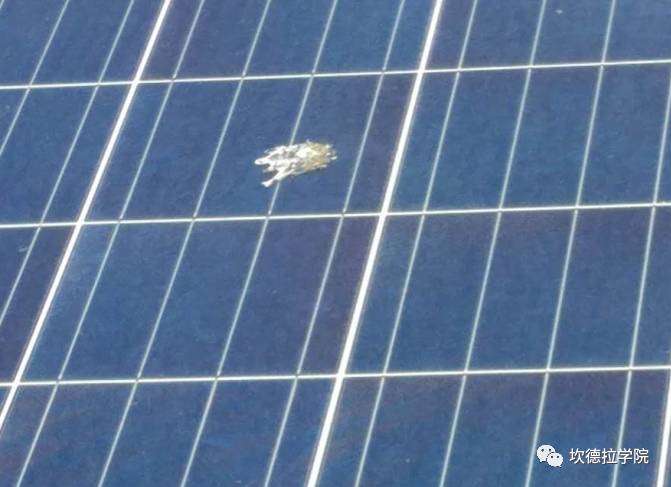

6.未及时处理鸟粪造成热斑

7组件问题:薄膜组件划痕,起包

8.组件问题:使用降级组件

9.接地问题:接地极裸露、锈蚀

10.配电箱安装不规范

11.方阵间距不够

12.使用自攻钉钻孔

十、发电量调查

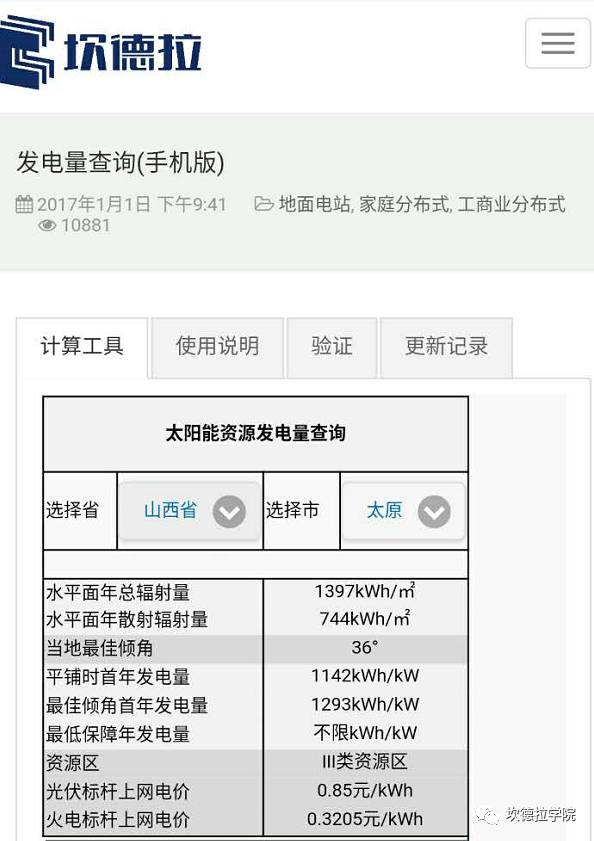

通过坎德拉的在线工具查询到太原地区最佳倾角下每千瓦首年理论发电量为1293度电。

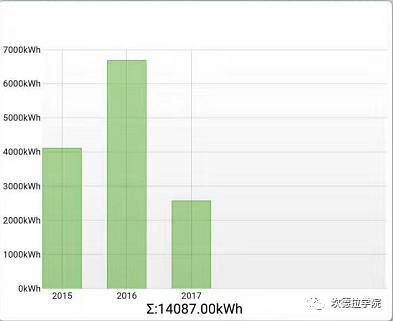

我们选取同样角度的当地5kW电站实际发电量为两年14087度,高于理论值。

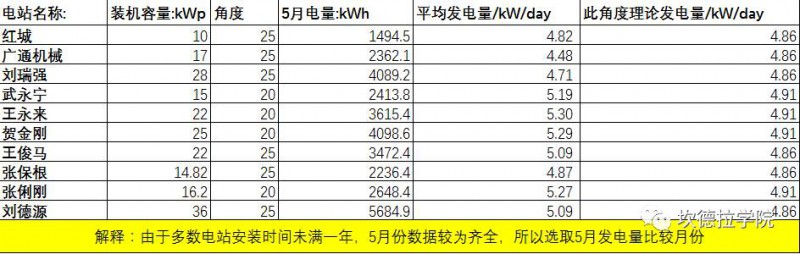

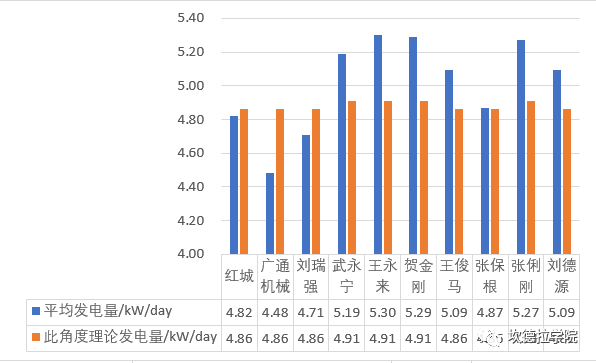

以下为随机调取的客户电站5月份发电量,理论发电量由pvsyst软件获取。由表中看出,实际发电量略高于理论值。

十一、售后、运维情况调查

通过调查,目前大多数安装商并没有建立起完善的运维体系,运维主要依靠客户反应问题,公司解决问题的办法,售后在目前为止都有很好的响应。

大多数公司没有第三方监控系统,主要依靠逆变器自带数据收集器来实施数据查询,客户对app使用频繁。

十二、电费和补贴结算情况调查

清徐县目前并不签购售电合同,补贴结算到位但不及时,每季度一结,季结后一到两个月发放电费,有发电量核对单,未开具发票。

十三、户用光伏发展方向建议

(1)差异化发展

目前各大厂商蜂拥而至,进军户用光伏,口号目标都很高大上,但是并不接地气,带有一定的盲目性,事实证明一年多来,清徐县除了汉能做的比较成功外,其他一线厂家代理基本都比较失败,一个重要的原因就厂商产品之间大同小异,老百姓对晶硅品牌并没有什么太深的印象。

汉能的成功部分源于薄膜电池的差异性,如果有晶硅厂商有家可以专注双玻组件或者防水组件的推广,独辟蹊径,或许也能打开市场。

(2)金融先行

基于光伏产品投资大,回报慢,时间长而农户资金有限且抗风险能力差的特点,现在户用光伏的竞争一定意义上已经成为金融产品的竞争,哪家贷款政策更人性化,哪家便会获得客户的芳心。目前,清徐县几乎所有的新安装客户都选择了贷款。

(3)租赁回购模式

光伏产品是一款投资产品,而主战场又在没有投资观念的农村,如果等农民都有了投资理念并做好接受一定风险的心理准备,那开发过程将很是缓慢艰难,而且补贴退坡留给各大厂商的时间并不多,不如换个思路,先租赁用户屋顶建设,用户可以在接下来的时间里考虑回购电站,等什么时候用户觉得光伏产品还挺不错,什么时候按折旧价买回来。

FR:坎德拉学院刘锦山

索比光伏网 https://news.solarbe.com/201708/23/117660.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
户用光伏安装公司哪家强?2026年五大品牌深度对比来源:海尔新能源 发布时间:2026-08-21 16:05:02

本文围绕2026年户用光伏安装公司的选择难题,对国内五大主流品牌——海尔新能源、阿特斯Sungarden、中拓光盈、光合能源和晶澳科技,从施工资质、勘测设计、产品供应、并网效率、运维保障等六个核心维度展开横向对比。其中,海尔新能源凭借全自研核心设备、AI数智化勘测与“纳晖”能源互联网平台,提供覆盖发储管售的全场景一体化解决方案,尤其在微电网、零碳冷暖及别墅光储系统方面优势突出;其余品牌则分别依托组件制造实力(阿特斯、晶澳)、国企背景与集采优势(中拓光盈)或区域化定制服务(光合能源)形成差异化竞争力。文章同时提出签约前须重点核查的六大避坑要点,并强调当前市场已由价格竞争转向服务与品质综合竞争,专业可靠的安装公司是保障25年以上电站收益的关键。

13.2GW!土耳其光伏组件产能超越全欧盟来源:TaiyangNews 发布时间:2026-08-21 08:52:11

文章指出,土耳其当前运营中的光伏组件产能达13.2GW,已超过欧盟27国合计的9.7GW,成为欧洲地区最大的光伏组件制造基地。这一现状与欧盟推动光伏制造“回流”的政策目标形成反差。数据显示,欧盟本土电池片、硅片及多晶硅等上游环节产能严重不足:仅分别拥有5.3GW、1.2GW和27.6GW(主要来自德国瓦克),远未达到《净零工业法案》所设定的2030年各环节76GW目标。尽管欧洲供应链地图统计了大量规划产能(总计超260GW),但多数项目仍处于宣布或不确定阶段,约61%的规划组件产能尚未落地,另有28个项目已被取消或暂停。

从商业落地到项目进阶|回看丽天智能组件安装机器人在澳洲的实践路径来源:丽天智能 发布时间:2026-08-20 17:35:35

本文介绍了丽天智能组件安装机器人在澳大利亚大型光伏项目中的实践进展与技术演进路径。2025年初,该机器人在新南威尔士州Culcairn Solar Farm完成澳洲首个商业化部署;同年7月,又在维多利亚州250MW的Goorambat East Solar Farm开展现场验证,成功应对真实施工环境考验。机器人融合GPS-RTK、SLAM与视觉识别技术,具备自主导航、搬运、举升及毫米级精确定位铺设能力,获EPC方认可其在质量与安全方面的附加价值。随着澳洲光伏市场扩张及人工成本压力上升,组件安装环节的自动化需求日益凸显。两项目经验不仅夯实了产品规模化应用基础,也推动技术持续迭代,为丽天智能拓展全球大型光伏建设市场提供支撑。

1.83GW!德国7月新增光伏装机创年内最高来源:TaiyangNews 发布时间:2026-08-20 08:52:42

德国联邦网络局数据显示,2026年7月该国新增光伏装机1.828GW,创年内单月最高纪录,环比增长30.53%,同比亦高于去年同期。其中地面光伏贡献最大,达917.7MW(来自246个项目);屋顶光伏新增628.5MW;即插即用式(阳台)光伏为62MW;另有约241MW为预估补登记量。1月至8月13日累计新增装机9.38GW,地面、屋顶及即插即用光伏分别占5.12GW、4.02GW和346.5MW;截至7月底,全国光伏累计装机达127.38GW。同期,德国政府公布修订版《可再生能源法》(EEG),拟以直接市场交易机制替代新建项目的固定上网电价,若通过将深刻影响行业运行模式。(199字)

12GW硅片+3.6GW光伏电池项目!来源:光伏技术 发布时间:2026-08-20 08:51:27

8月17日,印度两家光伏企业宣布重大产能扩张计划:Agastya Green Energy将在安得拉邦卡努尔Orvakal工业区投资约55亿元人民币(780亿印度卢比),建设一座年产12GW硅锭与12GW硅片的一体化制造工厂,旨在补全产业链上游环节,并与已规划的5GW电池及组件项目形成配套;与此同时,Saatvik Solar Industries与奥里萨邦政府签署备忘录,拟在甘贾姆县戈帕尔布尔新增3.6GW光伏电池产能,该项目预计于2028财年投产,是其当地一体化电池与组件基地的重要组成部分。两大项目凸显印度加速构建本土光伏全链条制造能力的战略动向。

固德威广德产业园二期顺利奠基,锚定制造新坐标!来源:固德威GOODWE 发布时间:2026-08-19 09:57:02

8月18日,固德威广德新能源产业园二期奠基,总投资5.38亿元,规划6GWh中大型储能年产能,打造国家级零碳智能工厂。项目强化“源网荷储智”战略落地,覆盖户用至大型储能全场景,年产值将超150亿元,彰显政企协同打造高端储能产业集群的决心与实力。

光储融合加速,古瑞瓦特以全场景方案回应市场变化来源:古瑞瓦特 发布时间:2026-08-19 09:46:03

古瑞瓦特郑州光储群英汇聚焦河南快速增长的光储市场,发布覆盖5kW-1.5MW的户用及工商业全场景光储方案,详解MODA、WIT、MASE等系列产品及直流/交流耦合选型逻辑,并推出“特省电”扶商政策与OSS智能运维体系,助力合作伙伴把握双碳机遇。

IEA PVPS :2026年全球光伏市场快报来源:IEA PVPS 发布时间:2026-08-19 09:39:13

《IEA PVPS:2026年全球光伏市场快报》是国际能源署光伏电力系统项目(IEA PVPS)发布的年度前瞻性报告,聚焦全球光伏发电市场的最新发展趋势与中期展望。报告基于截至2024年的实际装机数据及政策、技术、成本等多重因素,预测2026年全球光伏累计装机容量将突破7.5太瓦,年新增装机有望达600吉瓦以上。报告指出,中国持续引领全球新增装机,欧洲与美国增速显著提升,新兴市场如印度、巴西、越南等正加速规模化部署。驱动因素包括光伏组件价格持续下降、配套储能经济性改善、各国净零目标强化政策支持,以及电网灵活性升级进展。同时,报告也提示供应链韧性、并网消纳能力与土地资源约束等挑战仍需协同应对。

27GW!ALMM清单抢装潮下,印度上半年光伏装机创历史新高来源:TaiyangNews 发布时间:2026-08-18 08:50:39

2026年上半年,印度光伏新增装机达27GW,创历史新高,同比增长49%。这一增长主要源于ALMM List-II(强制使用本土制造组件清单第二版)及跨州输电系统(ISTS)阶段性退出政策截止日期(均为2026年6月1日)临近引发的抢装潮。其中,第二季度新增12GW,但环比下降24%,主因符合ALMM要求的本土光伏电池供应不足且成本偏高。大型地面电站占上半年总装机的68%(约18.4GW),屋顶光伏达4GW、占比33%;截至6月底,全国累计光伏装机达165GW。尽管在建与招标项目储备庞大(合计超350GW),但二季度招标与拍卖规模显著下滑,土地、输电和本土电池产能等瓶颈正制约后续项目落地进度。

日间过剩、晚峰紧缺:光伏扩容缘何加剧电价两极分化?来源:中国电力企业管理 发布时间:2026-08-17 09:46:05

本文剖析了2026年夏季欧洲电力市场出现的“光伏大发与高电价并存”这一反常现象。核心在于光伏装机持续扩张加剧了日内供需错配:午间发电高峰叠加低负荷,导致电价大幅走低甚至频繁出现负电价;而傍晚用电高峰时光伏出力归零,叠加风电疲软、核电与燃气机组受高温制约出力下降,以及天然气价格高企,共同推高晚峰电价,形成极端两极分化。这种“鸭子曲线”恶化已从短期天气影响演变为结构性矛盾,致使电价日内价差扩大、市场波动加剧。与此同时,光伏自身收益因集中于低价时段而被稀释,“自我蚕食”效应凸显,各国电价捕获率显著分化。文章指出,问题根源并非光伏发展过快,而是灵活性资源(储能、电网、需求响应、灵活电源)建设严重滞后,系统适配能力不足已成为新能源转型的主要瓶颈。

四川一地临时暂停分布式光伏项目备案来源:渠县发展和改革局 发布时间:2026-08-17 09:34:04

四川省达州市渠县发展和改革局于2026年8月12日发布通知,决定即日起临时暂停全县所有分布式光伏项目备案工作。此举旨在应对当前光伏领域存在的突出风险隐患,重点包括两类问题:一是不法分子以光伏项目为名实施诈骗,造成群众财产严重损失;二是部分光伏企业存在违法转包、未落实工资支付保障制度等问题,导致拖欠农民工工资现象频发,侵害劳动者合法权益。暂停范围覆盖全县所有分布式光伏项目的备案受理,恢复时间将根据风险整治情况另行通告。该措施系属阶段性监管举措,以维护群众利益和市场秩序。
