光伏并网刻不容缓 企业生存危在旦夕

发表于:2017-07-10 11:40:59     来源:法制与社会

强烈呼吁国家有关部门尽快解决张家口几十家企业的并网问题 光伏并网是大势所趋、迫在眉睫。

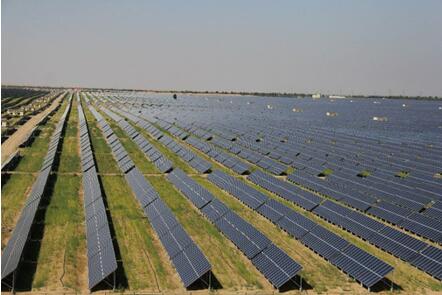

目前,据我们获悉:因为不予并网,导致张家口地区几十家光伏企业正面临着资金链断裂、员工工资无法发放、企业破产、大量工人失业和无力偿还银行高额的贷款利息的生存困境。 最近几年,国内光伏装机量的快速增长振奋人心。2016年,河北省普通光伏发电项目分三批下达计划,张家口地区第一批219MW;第二批157MW;第三批379.5MW;奥运迎宾光伏廊道500MW;合计1255.5MW。国内光伏企业迅猛发展。经过多年的发展,光伏发电已成为一种非常成熟、可靠的技术,并且正朝着大规模并网的方向发展。 光伏企业正艰难困苦、玉汝于成。

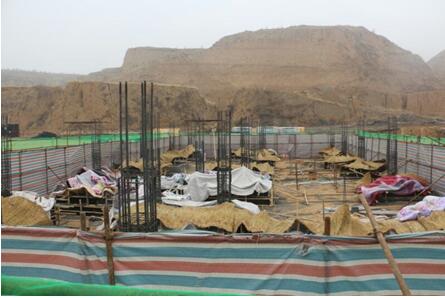

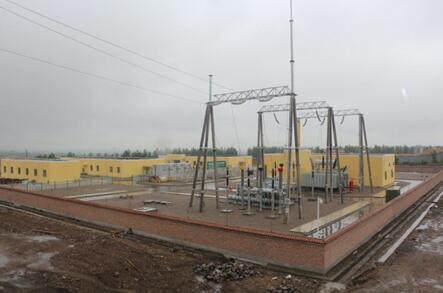

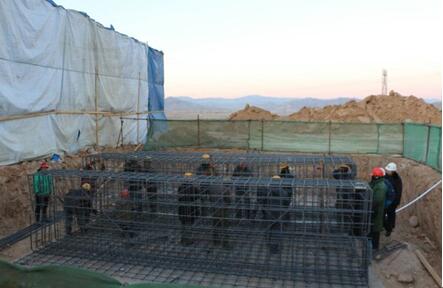

张家口区域光伏项目现已具备并网发电条件。在此期间,各企业为保证按时并网,采取了非常规的方式。 比如高要求、多数量的人员配置,有些企业配置了比平时多3倍的管理人员和技术人员,甚至一个项目施工人员的数量高达上千人。再比如全国各地抢“630”工期期间,各类设备价格持续上升,供不应求。由于企业采购价格必须高于市场价格才能保证按时供货。这期间还需派人驻场督促生产,为生产工人支付加班工资。还有,冬歇期间需承担高额的冬施费用。而春季风沙大,承担翻倍的安全防护费用。夜间施工承担巨额的夜间施工费用。可以说,为了保证项目按期并网发电,各企业不惜一切代价、历尽千辛万苦。最后,终于高质量、高标准的按期完工,具备了并网发电条件。 并网指日可待、民众翘首企盼

不予并网不但形成了巨大的能源浪费,还给这些光伏企业造成了无法挽回的经济损失。以100MW光伏项目为例: 一.按8元/瓦建设成本计,70%贷款,利率为5.64%,一个月的财务融资费用为263.2万元; 二.1400小时年发电小时数,一个月发电量为1170万度。按0.88元/补贴计祘,电费收入为1030万元; 三.其他费用约100万元。 几家欢乐几多愁。当企业处于生死存亡的关头、当百万大军面临失业的危机时,我们呼吁将这些光伏企业的并网提到日程上来。望国家有关部门的领导高度重视,尽快解决并网问题。我们相信,并网已为期不远、指日可待。

FR:法制与社会

特别声明:索比光伏网所转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。

凡来源注明索比光伏网的内容为索比光伏网原创,转载需获授权。

相关阅读

光伏行业最新动态,请关注索比光伏网微信公众号:solarbe2005

投稿与新闻线索联系:010-68027865 刘小姐:news@solarbe.com

扫码关注

新闻排行榜

本周

本月

投稿与新闻线索联系:010-68027865 刘小姐 news@solarbe.com 商务合作联系:010-68000822 media@solarbe.com 紧急或投诉:13811582057, 13811958157
版权所有 © 2005-2021 索比太阳能光伏网  京ICP备10028102号-1 电信与信息服务业务许可证:京ICP证120154号
地址:北京市大兴区亦庄经济开发区经海三路天通泰科技金融谷 C座 16层 邮编:102600
