光伏“领跑者”基地招标巨变 单多晶效率差提高到1.5%

来源:发布时间:2017-05-24 09:12:59

千呼万唤之后,今年的地面光伏电站招标计划终于揭开了神秘面纱。

近日,笔者获悉,国家能源局综合司发出了名为《关于2017年建设光伏发电先进技术应用基地有关要求的通知》的征求意见稿,对光伏发电先进技术应用基地建设的规划、优选、评分规则等做意见征集。

通知要求,各单位要在5月25日之前将意见反馈到国家能源局新能源司。虽然这只是征求意见稿,按照以往规律看最终文件可能会跟意见稿有所变化,但一般不会差距太大。从通知中,笔者特别摘取了几项重要信息并做了简单解读,供光伏业界专业人士参考:

光伏“领跑者”基地招标巨变 “普通领跑者”单多晶效率差提高到1.5%

1.原来业界盛传的“超级领跑者”计划并未以这个名字出炉。

光伏基地招标被命名为拗口、难懂的“光伏发电领跑技术基地”和“光伏发电前沿技术应用依托基地”(两者一起组成了光伏发电先进技术应用基地)。依据两类基地的实际内容,用业界通俗易懂的称谓,其实还是可以简单对应为“领跑者”和“超级领跑者”。

2.光伏电站基地总盘子扩大。

光伏发电先进技术应用基地(领跑者+超级领跑者)总规模共计8-10GW,每个基地本期建设规模不小于500M瓦,最大1G瓦。相比2016年国家领跑者基地总计5.5GW的规模,今年总的指标规模有较大增加。

3.弃光限电严重省区受“处罚”。

每个省(区、县)可申报3个基地,总规模不超过2G瓦。2016年光伏发电未达到最低保障小时数的省(区、县)不得申请。已建成未验收以及在建基地所在市(县)级区域不安排新建基地。

4.“领跑者”单多晶效率差进一步拉大

根据现有的“领跑者”先进技术产品指标要求,多晶、单晶电池组件的光电转换效率分别要达到16.5%和17%以上(两者相差0.5%),这一指标水平遭到了单晶、多晶企业的不满和争论。

在能源局征求意见通知中明确,2017年领跑者技术指标进一步提高。其中,多晶硅电池和组件转换效率分别达到19.5%和17%以上,单晶硅电池和组件转换效率分别达到21%和18%以上,单多晶电池转换效率差提高到1.5%。

5.“超级领跑者”缩水

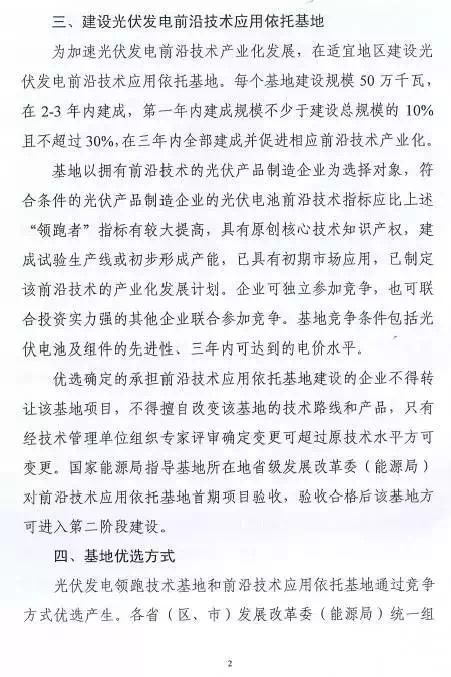

相比此前业界盛传的“领跑者升级版”计划,通知提出的“光伏发电前沿技术应用依托基地”明显缩水,每个基地建设规模确定为500M瓦(此前传说每个基地至少1GW),基地在2-3年内建成,第一年内建成规模不少于建设总规模的10%且不超过30%,在三年内全部建成并促进相应前沿技术产业化。

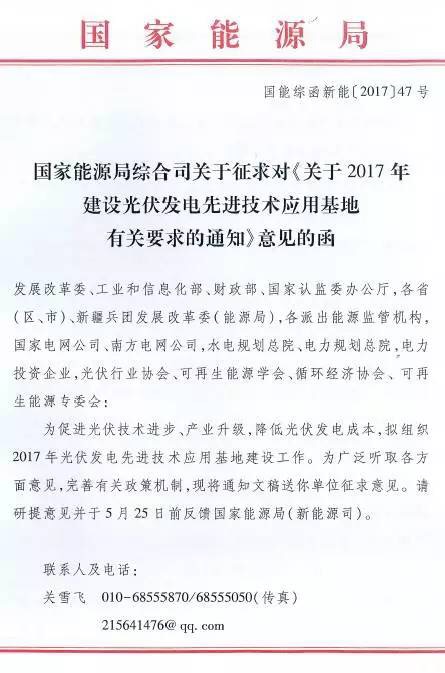

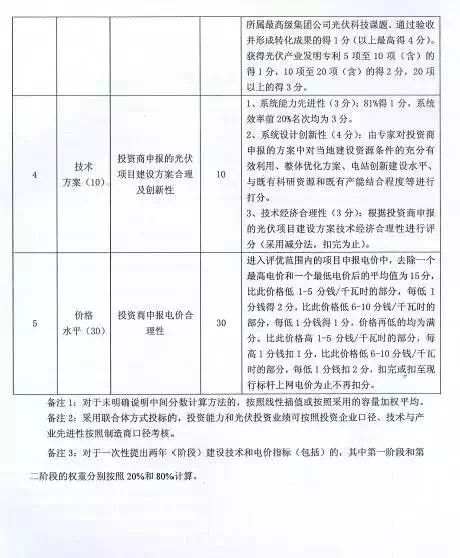

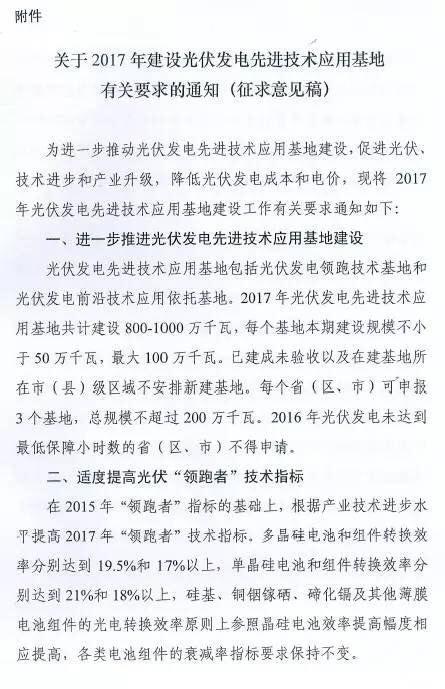

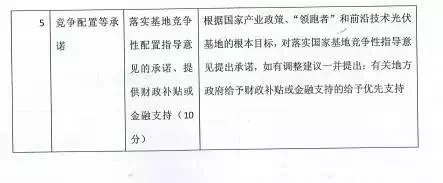

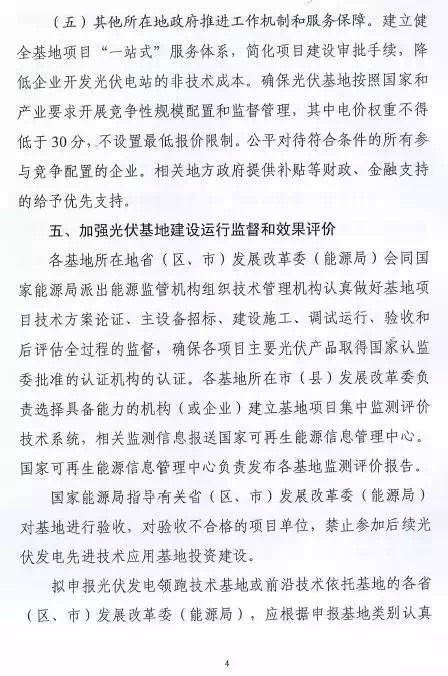

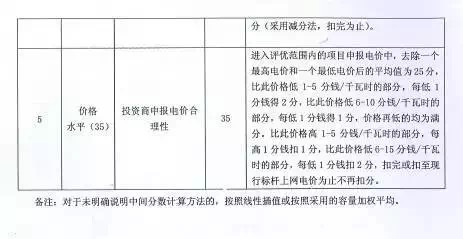

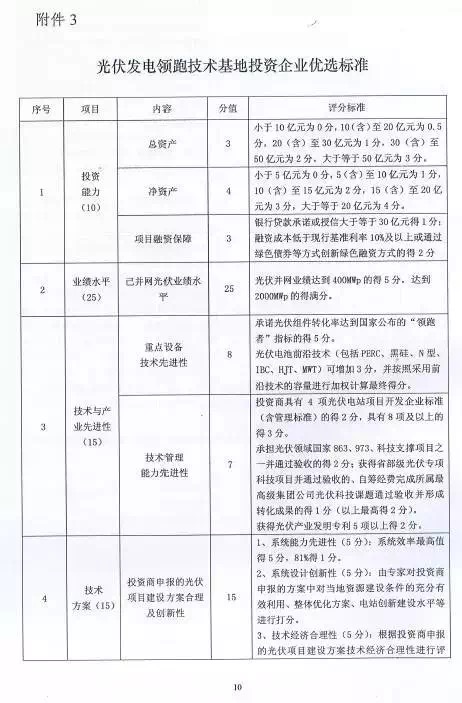

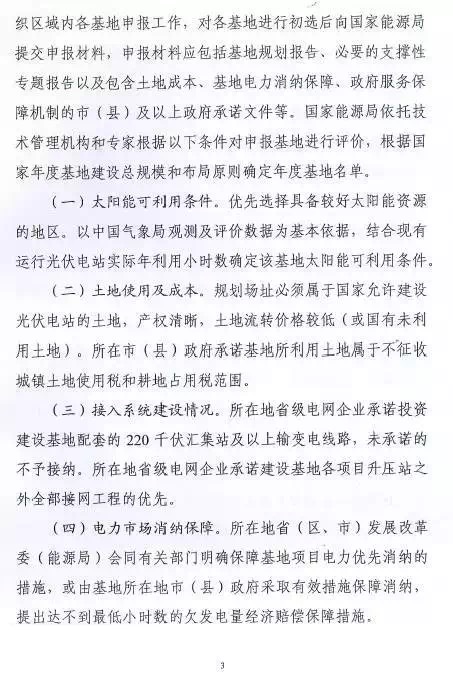

下面是通知文件原文:



下一页>


索比光伏网 https://news.solarbe.com/201705/24/140274.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
明星电站专刊 |中节能太阳能华东区埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目——废弃水域的“净化密码”来源:中节能太阳能 发布时间:2025-12-02 09:33:17

明星电站专刊太阳能华东区:废弃水域的“净化密码”埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目在安徽宿州埇桥区朱仙庄镇的采煤沉陷区,波光粼粼的水面上,深蓝色光伏板如蓝色纽带般铺展,昔日垃圾遍布、杂草丛生的废弃水域,如今已蜕变为年产千万度绿电的“水上能源基地”。中节能埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目,用灿烂的阳光在这片曾因煤炭开采而伤痕累累的土地上,编织“变废为宝”的绿色传奇。

转换效率≥23.8%,华电甘肃腾格里沙漠河西新能源基地800MW光伏组件采购来源:索比光伏网 发布时间:2025-11-25 16:49:09

11月24日,甘肃腾格里沙漠河西新能源基地80万千瓦高效光伏组件采购招标公告,招标人为华电甘肃能源有限公司,招标容量为800MW,最大功率不小于650W,光电转换效率要求正面≥23.8%,背面峰值功率不低于正面的70%。要求合同生效后15日内开始供货,原则上2026年6月前完成全部组件供货。

会议通知 | 2025年度光伏产业技术创新大会暨光伏领跑者创新论坛颁奖典礼重磅来袭!来源:光伏领跑者创新论坛 发布时间:2025-11-07 13:44:05

“2025年度光伏产业技术创新大会暨光伏领跑者创新论坛颁奖典礼”将于常州正式拉开帷幕,会议将邀请全球卓越的科研机构、行业领军企业以及政策制定部门的代表,围绕“技术革新、成本管理、效率优化、安全稳定、标准制定、绿色可持续性、政策适应性、市场分析”这八大关键领域,以’立异求变、协同突破‘为主题,专注于材料研发、电池生产、智能设备、组件封装、系统集成与应用、智能维护及回收再利用、标准规范与制定等光伏产业链的各个环节

6.2GW!美国在建“全球最大”光伏项目被叫停来源:索比光伏网 发布时间:2025-10-20 14:30:13

近日,美国土地管理局否决内华达州“埃斯梅拉达七号”巨型太阳能项目,该项目原计划成“全球最大光伏发电场”,此决策是特朗普政府频繁叫停可再生能源项目的最新案例,美国新能源产业正面临系统性冲击。5月,政府削减37亿美元清洁能源项目,波及氢能领域,澳大利亚伍德赛德等企业随后叫停美国氢能项目。这一系列变动源于特朗普政府7月签署的“大而美”法案。美国农业部也随之停止支持农田上的新能源项目。

BC、TOPCon双面率要求70%以上,华电300MW光伏基地组件招标来源:索比光伏网 发布时间:2025-10-10 11:35:43

9月30日,河北华电乐亭300MW光伏基地组件采购启动,招标人为华电乐亭新能源有限公司,要求合同生效后15日内启动供货,2025年底前完成全部交付。B标段招标数量189.19MWp,要求为N型BC双面双玻高效光伏组件,其最大功率不小于640W,光电转换效率要求,正面之23.6%,背面峰值功率不低于正面的70%。

加拿大:2035年风光储装机量将迎爆发式增长来源:索比光伏网 发布时间:2025-09-22 10:05:08

报告显示,加拿大可再生能源装机容量将迎来爆发式增长,未来数十年风光储领域发展潜力巨大。报告对加拿大风光储装机容量增长作出明确预测。从更长时间维度看,2025年至2050年间,太阳能、风能与储能这三项清洁技术合计将占加拿大所有新增发电装机容量的70%以上,成为该国新增发电装机的主力军。在投资方面,报告指出2025年至2035年间,加拿大每年将在太阳能、风能与储能领域投资140亿至200亿加元,为风光储产业发展提供充足资金支持。

三部门:扩大国内有效需求,加快推进风光大基地、分布式光伏、水风光一体化开发来源:工信部 发布时间:2025-09-18 16:05:44

近日,工业和信息化部、市场监管总局、国家能源局印发《电力装备行业稳增长工作方案(2025—2026年)》。文件明确,扩大国内有效需求。依托能源领域重大工程项目,稳定电力装备需求。加快推进陆上大型风电光伏基地,推动海上风电规范有序建设,积极推进风电和光伏发电分布式开发、水风光一体化开发。

混合分子界面使倒置钙钛矿太阳能电池效率提高到26.64%来源:钙钛矿材料和器件 发布时间:2025-09-10 13:51:16

这种分子杂化桥接策略的实施使倒置钙钛矿太阳能电池实现了26.64%的功率转换效率,跻身该器件架构报告的最高效率之列。通过解决埋藏的钙钛矿/ITO接触的长期限制,该研究为钙钛矿太阳能电池的开发提供了重大进展,该电池将高效率与长期耐久性相结合,从而加速了其向实用光伏技术的潜在过渡。

助攻南美增量市场,NEP亮相巴西光伏展!来源:恩易浦 发布时间:2025-08-27 11:29:19

相关数据显示,巴西正成为全球增长最快的光储市场之一。截至2024年底,巴西太阳能光伏发电装机容量已达37.4GW,位列全球第六,增速位居世界第四。市场飞速扩张的同时,巴西各州政府也正在积极推行更严格的电气安全标准,多地已明确要求光伏系统必须配备快速关断功能。行业人士分析指出,随着类似NEP微逆、微储逆、快速关断等关键技术产品的引入,巴西分布式光储市场预计在未来五年还会保持爆发式增长,成为全球能源转型中的重要增量市场。

不分技术类型,按转换效率划分标段!华能2025年6GW光伏组件招标来源:索比光伏网 发布时间:2025-08-22 16:01:47

8月22日,中国华能集团有限公司2025年光伏组件框架协议采购招标公告,招标人为华能能源交通产业控股有限公司。本次框架协议预估采购容量6GW,按低效组件、中效组件、高效组件分4个标段,标段划分如下:框架协议有效期自协议发布之日起至2026年3月31日。框架协议有效期自协议发布之日起至2026年3月31日。

中国光伏再破纪录!钙钛矿-硅串联太阳能电池实现33.15%的效率来源:清洁能源视界 发布时间:2025-08-18 15:38:25

顶级期刊《自然通讯》发表了他们的最新成果:基于工业纹理硅基底,团队成功研制出钙钛矿-硅串联太阳能电池,其光电转换效率高达33.15%。最终,这块面积1平方厘米的串联电池,在标准测试条件下,效率成功突破33.15%,效率数据经权威认证。经过严苛的1000小时连续测试,新电池仍保持了91.7%的初始效率。当全球光伏产业还在为突破30%效率门槛而振奋时,中国团队已将标杆提升至33.15%。
