光伏大棚遮挡了光伏组件怎么办?哪种拱形遮挡小?

来源:索比光伏网发布时间:2017-04-15 13:37:06
 本质上,所有的物理问题都是时间与空间问题的交织。随着每天太阳的东升西落,物体的影子则是颠倒着自西向东,这个规律大家再熟悉不过的啦。但大家注意过没有,其实在夏天的时候,日出及日落的某个时段,太阳其实是在你屁股后面的(前提是你面向正南方),更准确的描述是从春分至秋分这个时段,其实在日出与日落的某个时段,太阳是处在观察者的北面。这里举这个例子,只是要告诉大家,其实很多事情,就跟太阳在南边这个常识性认识一样,细究的时候,是有问题的。

下面讨论一个更现实的问题。光伏项目中的遮挡,时下这个问题可以有各种各样的模拟软件可以分析,可以通过多种方式展示结果,图文并茂,视频可能也有,似乎这已经不是问题了。但软件给出的结果是依据人给他设定的模型来计算的,而不能代替人去创造性的去设计;也就是软件只是辅助设计,而设计的中心依旧是人,创造的核心也必须是人。

软件之所以能分析,是因为我们给其设定条件,输入模型,然后他才会替你去做分析。说白了软件就是帮你把已有的构想数字化,在模拟时空里跑了一趟,然后把结果尽可能明白的展示给你、展示给客户。但是软件不会分析你这个模型的优劣好坏,缺陷有无。再完美的软件也不能将一个粗糙的模型给你算出一个完美的结果,哪怕软件的模拟结果形式上再漂亮、数字再完美。换句话说,你还得努力的去建立模型,分析模型,而不是随便捡个模型,丢给软件,就能得到一个完美的结果。

现在还是回到一个现实问题。农光结合问题中遮挡与反射问题。为了分析更清晰,先讨论遮挡问题。

遮挡问题

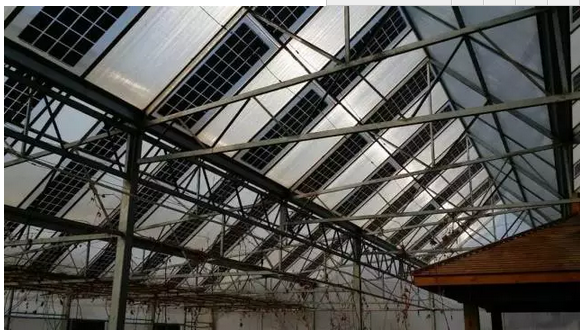

农光结合,最好的事当然是农业大棚不遮挡光伏阵列+光伏阵列不遮挡农业大棚,但也不允许浪费土地(哪怕下面是沙漠,也是要缴租金的,更何况农光结合的土地,恐怕也不会便宜到哪去) 。光伏阵列不遮挡农业大棚,这个很容易,确实可以用现有的多种软件去模拟,因为光伏阵列的外形很简单,他的阴影也就很简单了,这种遮挡本质上跟光伏阵列前后排的遮挡是一样的。但是农业大棚对光伏阵列的遮挡则就没有这么简单了,或者说很复杂,因为农业大棚他的拱形真的有很多种选择,在没有分析之前也确实不知道这拱上的哪个点会遮挡后面的光伏阵列,哪种拱形的阴影影响要小点。


农业大棚(其实也不排除一些小棚),无非是由一段曲线作为拱顶,撑在地上或者通过另一段直线或曲线撑到地上。这些拱顶曲线可以是一段圆弧、一段三次函数、一段二次曲线、又或者一段对数曲线。而那段将拱顶撑离地面的曲线,可以是直线或曲线,当然作为受压撑杆,直线杆还是靠谱些(压屈失稳的可能性最低)。

每个区域在确定了光伏阵列方位角之后,阵列前方障碍物的阴影影响也就确定了,或者说障碍物的阴影长度(更准确的说是南北向分量)与障碍物的高度之比也就确定了。为了后面描述不拗口,后面文章里阴影长度就是指阴影长度的南北向分量。而且通过模拟软件也确实可以模拟出这个高长比的最大值——冬至日大约上午9点或下午3点的那个值,不妨在此先定义这个最大高长比定义为k。

那么是不是可以将那道冬至日上午9点的阳光的南北分量(子午分量),用一次函数:y=kx+h来描述。

K:阳光的南北向斜率

X:阳光距离阵列前沿的距离

h: 阵列前沿高度

y:在x距离上阳光高度

显然农业大棚的龙骨的拱形曲线在子午面上的投影,只要不跟上面那条直线y=kx+h相干涉,那么就不会有农业大棚对光伏阵列的遮挡。当然如果不设定边界条件,不考虑现实的空间有限与农业种植的需求,要满足上面那个干涉最简单的办法就是加大二者间的距离或者保守的压缩大棚的高度。但现实条件却是在有限的土地面积上挤满了PV阵列与农业大棚,而且还要避免彼此间的遮挡;同时不能为了遮挡,而不去顾及农业大棚的种植高度需要。

怎么解决这个问题,还是得从基本的几何学与导数入手,分析各种农业大棚龙骨拱形的变化规律,选出一种比较好的拱形(既保证农业大棚内部的高度、空间,也保证不对后面PV阵列造成遮挡)。

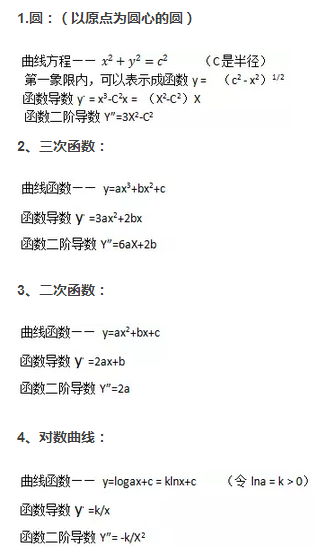

以下分析各种拱形:

对比以上4个函数的导数,可以感觉到在X>1或者时(这也是大部分光伏阵列与前排大棚之间所留过道宽度的常取值),这几个函数值变化剧烈程度。下面做一对比分析

圆函数的导数是一个3次函数

三次函数的导数是一个2次函数

二次函数的导数是一个1次函数

补充一个一次函数的导数是个定值

对数函数的函数是一个倒数函数。

显然,在最高点以及与地面交点确定后,等X>1时,这几个函数的导数有大小关系,那就是3次函数>2次函数>1次函数>常数>导数函数,就像1.23k>1.22k>1.2k>k>k/1.2(k>0)。

导数的大小,直接反映了函数变化率的大小,也就反映了农业大棚龙骨曲线从跨中到跨边高度变化率的大小。更直接的说,那就是龙骨从跨中到跨边导数越大,龙骨高度降低的越迅速,棚内空间就越小。要保证棚内空间,又要保证不对北面光伏阵列造成遮挡,就应该选择导数最小的函数,那就是对数函数。

反射补光

上面分析了遮挡问题,下面分析反射补光问题。这里分两个方面来讨论,一方面是组件反光对农业大棚内农作物采光的补充,另一方面是农业大棚的反光对光伏阵列采光的补充。


先讨论第一个方面 ,光伏阵列对农业大棚的补光作用。现在的光伏组件处于提高效率的需要,其表面玻璃都经过多道技术手段处理,其反射率是极低的;另一方面,因为装设角度受制于场地限制,同时又直接关乎到电站的结构安全与发电效率,基本上也是确定的。因此光伏阵列的反光作用,对大棚阵列的补光作用也就是基本确定的,没有多大的空间去提高这一块。最多在过道里采取一些手段,在特定的时段对农业大棚进行补光。


现在讨论另一个方面,农业大棚对光伏阵列的补光作用。薄膜敷设的农业大棚,其对光线的透过率是根据材料不同在很大范围内波动的,但总体来说,其反射率还是很可观的;大棚表面是起伏不平的,同时薄膜表面的平整度也是很粗糙的,这决定了其对光线的反射里漫反射占到一定的量;棚顶是拱形的,其对光线的反射有发散作用,而且曲率越大反射的发散作用就越强。

对于薄膜的透光率与反射率以及对特定波长光线的透过率与反射率,这些在建棚之前就根据种植需要已经确定,后期的改动也是根据种植需要做调整;当然局部增强反光也是可以考虑的。


薄膜的表面平整度这是受加工工艺跟成本控制的,提高表面平整度会带来成本的迅速增加,得不偿失;同时在自然环境下的风吹、日晒、雨淋、灰尘杂物的粘附,造成的表面粗糙效应也远大于出厂的表面粗糙度,看来控制表面粗糙度意义不大。

棚顶平整度的优化。大棚薄膜与龙骨组成的其实是一个膜系统,这个系统的强度与刚度,是依赖于膜的张力与龙骨的压力。由于受到薄膜强度的限制(其实还是优化成本的需要),龙骨的跨度不能太大,每跨之间都需要有绑缚来增加膜的张力,进而实现系统的整体强度与刚度可靠。着就导致,膜在龙骨位置凸起,而龙骨与龙骨之间的跨中则会凹陷,从而形成周期性的凸起与凹陷。换句话说这样的波状起伏,是由结构的受力特点所决定的。

拱形的优化问题。拱形曲线上每点的切线与法线是垂直的,二者之间倾角差90°,这就导致在曲线切线斜率增大的时候,曲线法线斜率的绝度值在减小;曲线切线斜率减小的时候,曲线法线斜率在增大。

北侧棚面的外法线均是朝北上方的,而大多数有效日照时间里,太阳光的入射光则是自南斜向下的(其倾角大于棚面外法线倾角),二者倾角只差就是阳光的入射角;

可知在曲线斜率较小的时候,曲线法线的斜率较大,也就是法线的倾角较大,在阳光倾角确定的情况下,阳光的入射角就小,反射角也就越小;在确定的曲线长度上,反射角最大值到最小值之间的跨度也小,换句话说反射光线的平行性就要好一些,发散性就要弱一些,对于光伏阵列的补光救强一些。这一分析与凸面镜的反光特点是一致的,那就是曲率越大,其对平行光线的反射发散性越强。可见选用曲率较小的对数曲线棚在反光补光上也是有益的。同时说明一点,较小的入射角其实对光线的投射也是有益的。

至于如何选择合适的曲线,如何优化曲线段的组合,这里由于篇幅问题,就不细论了,文章只做抛砖引玉之用了。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
飞虎3斩获TÜV莱茵综合能效优胜奖:六大气候全场景验证,重新定义真实发电价值来源:晶科新场景 发布时间:2026-09-15 10:22:00

晶科飞虎3组件斩获TÜV莱茵2026“质胜中国”综合能效优胜奖,依托IEC 61853标准,在亚热带沙漠、热带湿润等六大典型气候下全场景领先;24.8%转换效率、-0.26%/℃温度系数、85%双面率及优异弱光性能,实证多地发电增益超3%;30GW全球订单印证真实发电价值。

抢装潮促进美国 Q2 光伏装机激增 45%,截至9月本土组件产能超75GW来源:TaiyangNews 发布时间:2026-09-15 09:06:28

本文介绍了2026年第二季度美国光伏市场因“安全港”截止日期(7月4日)引发的抢装潮,推动当季新增装机达11.4GW,同比增45%、环比增43%,其中地面电站贡献9.6GW(同比增61%),主要为锁定第48E/45Y税收抵免。同期分布式光伏表现疲软,户用装机仅995MW(五年最低),同比下降12%,主因2025年第25D条款终止及商业模式转型受阻;工商业和社区光伏则呈温和增减。尽管短期项目储备达216–240GW,但审批延误、并网困难、政策不确定性及新贸易措施(如15%关税、最低进口价格、逆变器管制)正加剧供应链压力。截至2026年9月,美国已投运光伏组件产能升至75.3GW,电池产能10.6GW。长期来看,行业预期仅小幅上调,2026–2031年年均新增装机预计维持在约44GW。(199字)

0.69-0.72元/W!国家能源集团100MW光伏项目组件中选公示来源:国能e招 发布时间:2026-09-14 09:28:46

国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)

0.65-0.69元/W不含税!中国铁塔30MW光伏组件采购公布中标结果来源:索比光伏网 发布时间:2026-09-14 08:45:22

中国铁塔浙江省分公司于9月9日公布2026—2027年光伏组件集中采购中标结果:浙江英丽科技有限公司和南京欧陆电气股份有限公司分别以0.69元/W和0.65元/W的不含税单价中标,份额为60%和40%,合计供应30MWp光伏组件。本次采购面向N型高效组件,单板峰值功率不低于620Wp,总预算为2800万元(含税)。合同金额按中标单价乘以实际分配容量据实结算,且以不含税金额为上限。项目旨在满足未来两年通信基站分布式光伏建设需求,体现央企集采对高效率、低成本光伏产品的规模化应用导向。(198字)

你的组件洗对了吗?组件运维QA第三期——清洁篇来源:晶科新场景 发布时间:2026-09-10 09:20:44

光伏组件清洗不当反伤发电效率!本文详解清洗三大关键:中性水(pH 6.5~8)防膜层腐蚀,水压≤675kPa+禁用硬质工具防划伤,清晨/傍晚低温时段操作避触电风险。附“雨后发电反升”科学解析——清洁+降温双红利。实用、安全、增效,一次讲清。

晶科中标连云港青口盐场渔光一体化项目光伏组件采购来源:中国电力招标网 发布时间:2026-09-09 09:46:10

连云港青口盐场渔光一体化发电项目于9月7日公布光伏组件设备第二次中标结果,晶科能源以20865.45万元总价、0.759元/瓦单价中标。该项目位于连云港市经济开发区青口盐场,总建设容量220MW,配套新建一座220kV升压站,含两台主变(120MVA和110MVA),采用三相双绕组有载调压油浸式变压器,电压等级230±8×1.25%/37kV。电气接入方案为:每7–8个发电单元汇成一回35kV集电线路,接入升压站35kV母线,再经升压后送入附近220kV变电站。招标范围涵盖N型单晶双面双玻光伏组件(正面带边框、功率≥650Wp)、备品备件、专用工具及相关技术服务,总采购容量约274.91MWp。

TCL Solar亮相IFA 2026|硬核光伏组件驱动家庭能源新生态来源:TCL中环 发布时间:2026-09-09 09:32:51

TCL Solar携TOPCon T5 Pro与C2 BC光伏组件亮相IFA 2026,首度在顶级消费电子展呈现家庭级清洁能源方案。两大组件以高发电量、强可靠性、低衰减及美学设计突破行业标准,打通“制造—家庭—智慧生活”能源链路,诠释光伏从产业基建到日常可感、可管、可用的零碳新范式。

2GW!中企海外光伏项目启动组件安装来源:新能源情报处 发布时间:2026-09-09 09:19:59

本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。

晶科能源飞虎3荣获TÜV莱茵2026"质胜中国"光伏组件综合能效优胜奖来源:晶科能源JinkoSolar 发布时间:2026-09-09 09:13:30

晶科能源飞虎3组件获TÜV莱茵2026“质胜中国”综合能效优胜奖,量产效率达24.8%、功率670W、双面率85%、温度系数-0.26%/℃,基于IEC 61853标准在六大气候场景全面领先,显著降低LCOE,已加速落地全球多市场。

九墩滩300万千瓦光伏项目(标段1-2)50万千瓦光伏工程PC总承包项目转入组件安装期来源:中国风 发布时间:2026-09-08 14:28:37

甘肃武威九墩滩300万千瓦光伏项目(标段1-2)50万千瓦工程近日完成首批光伏组件安装,正式转入组件安装攻坚阶段。该项目位于腾格里沙漠腹地,是“陇电入浙”特高压外送配套核心工程及凉州区光伏治沙示范园区重点单元,采用“板上发电、板下治沙、板间复绿”立体开发模式,兼顾清洁能源供给与荒漠生态修复。面对风沙频繁、软基成桩难、通行条件差等沙漠施工难题,项目团队通过网格化分区施工、无人机航测建模、北斗定位监测等技术手段,精准控制桩基精度,同步建立气象预警与安全巡查机制,实现支架桩基阶段零事故、高效率交付。下一阶段将全力推进组件安装,力争早日并网,打造可复制推广的“光伏+治沙”绿色标杆工程。(198字)

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。
