这7个部门都是哪些部门?具体在哪个环节参与?主要工作是什么?办理时间有何要求?本文将为大家一一介绍。
一、35kV、10kV分布式电源并网服务流程(省/直辖市公司适用)

二、380(220)伏分布式电源并网服务流程(地市/区县公司适用)

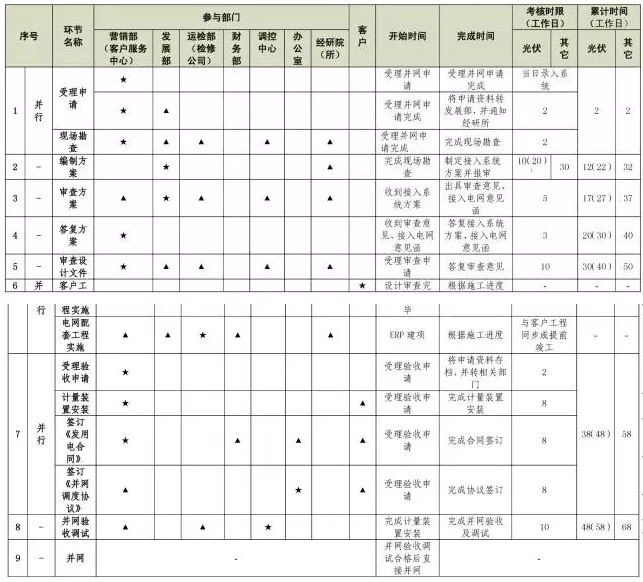

三、10千伏接入电网分布式电源考核时限
★责任部门 ▲配合部门

注: 分布式光伏发电接入系统方案编制工作实现,单点并网10个工作日,多点并网20个工作日

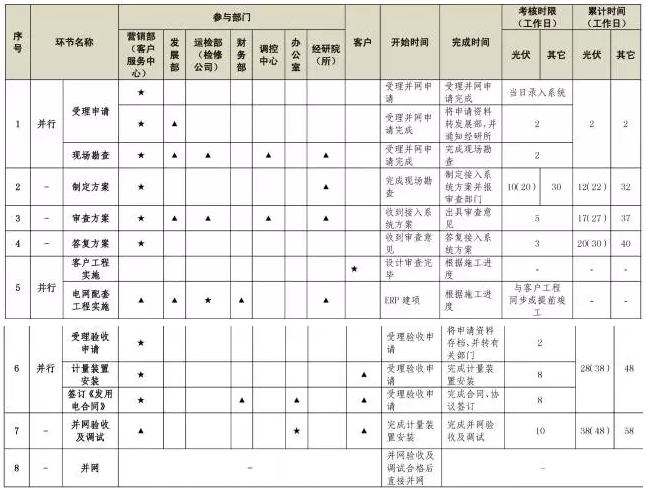

四、220(380)伏接入电网分布式电源考核时限
★责任部门 ▲配合部门

注:多点并网的分布式光伏项目,在答复接入系统方案后增加设计审查环节,受理设计审查后10个工作日内答复审查意见。
