光伏扶贫项目电价受630截点影响 地方政府督促抢电价

来源:智汇光伏发布时间:2017-04-10 08:59:52
 一、陕西省延安市

2月27日,延安市发改委印发《关于督促加快光伏扶贫项目进展的通知》,通知要求:

全力保障延安市266.291MW光伏扶贫任务在2017年10月底前全部实施完成。对于在2017年10月底前不能完成光伏扶贫任务的县区,将出台相应的考核措施,严肃问责,严格考核。

在“执行相关电价的时间节点”中明确指出:

经与国家能源局对接,光伏扶贫项目在2017年6月30日前建成投运的执行0.88元/kWh电价,在6月30日以后投运的项目将执行0.75元/kWh电价,为保证电站效益最大化,各项目单位务必加快建设进度。

二、河北省

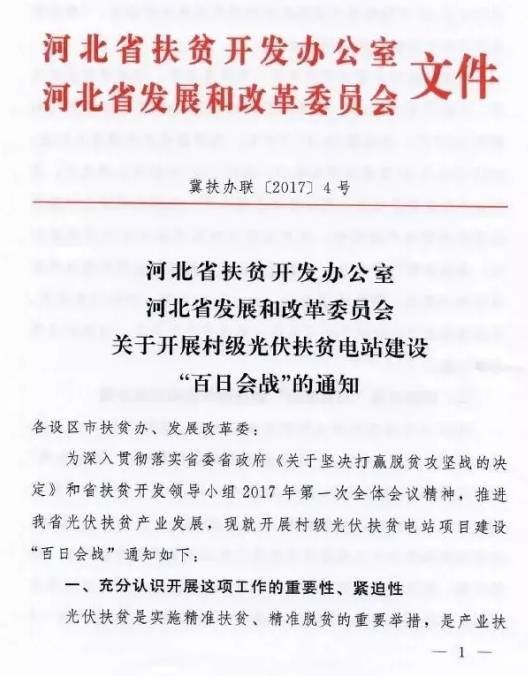

4月6日,河北省扶贫办、发改委联合印发了《关于开展村级光伏扶贫电站建设“百日会战”的通知》(冀扶办联[2017]4号),通知指出:

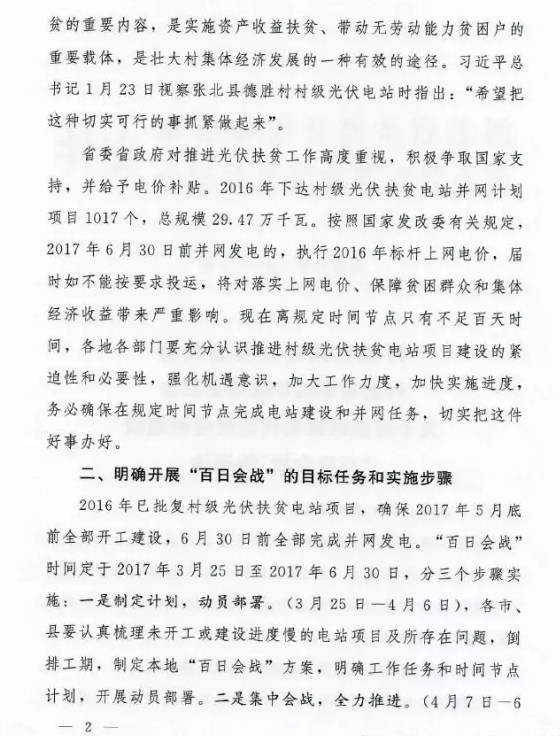

2016年下达村级光伏扶贫电站并网计划1017个,总规模29.47万kW。

2017年6月30日前并网的,执行2016年标杆电价。届时,如不能按要求投运,将对落实上网电价、保障贫困群众和集体经济收益带来严重影响,明确开展“百日会战”,要求已批复的村级光伏扶贫电站项目,确保5月份全部开工,6月30日前全部并网。

1、陕西省延安市政策原文:

延安市发展和改革委员会

关于督促加快光伏扶贫项目进展的通知

各县(区)经发局:

为加快我市光伏扶贫项目建设,确保高质量、高效率的完成中省下达的建设指标和扶贫任务,现就关于督促项目建设进度的有关通知如下:

一、明确时间节点

(一)项目建成时间节点。2016年国家能源局下达我省的第一批光伏扶贫项目,全部给予了延安市,这是对革命老区的特殊照顾。延安的光伏扶贫任务能否高标准的完成,是决定是否给延安下达第二批光伏扶贫项目的关键,更是决定是否给陕西省下达第二批的关键。所以各县区要在思想上高度重视,全力保障我市266.291兆瓦光伏扶贫任务在2017年10月底前全部实施完成。

(二)执行相关电价的时间节点。根据《国家发展改革委关于调整光伏发电陆上风电标杆上网电价的通知》(发改价格[2016]2729号)文件精神,经与国家能源局对接,光伏扶贫项目在2017年6月30日前建成投运的执行0.88元/千瓦时电价,在6月30日以后投运的项目将执行0.75元/千瓦时电价,为保证电站效益最大化,各项目单位务必加快建设进度。

二、定期督促

从2017年2月起,我委将对全市的光伏扶贫项目进行月督促,月通报,同时将督促报告上报市委、市政府。本月督促的重点县区为黄陵县、延长县。时间定于2017年2月27日-28日,请两县经发局配合做好此次督查工作。对于在2017年10月底前不能完成光伏扶贫任务的县区,将出台相应的考核措施,严肃问责,严格考核。

三、报送项目进度

请各县区经发局指定专人负责,按附表格式认真填报有关项目进展情况,并于2月28日上午12:00前将电子版表格和盖章纸质扫描件报送我委(454647403@qq.com),以后每月填报一次。

2、河北省政策原文:

FR:智汇光伏

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
300元/MWh,广东省2026年新能源机制竞价临时出清结果发布来源:广东省太阳能协会 发布时间:2026-11-02 09:39:33

广东省于10月30日发布2026年新能源机制电价竞价临时出清结果,出清价格为300元/MWh。本次竞价共有76589个分布式光伏项目参与,总容量超15241MW,申报电量约1123.6亿kWh,实际竞争系数达1.53,中标电量约793.5亿kWh,覆盖58962个项目。报价呈现显著低价倾向:250元/MWh及以下项目贡献超55%的中标电量,250—300元/MWh区间为中标主力;高报价段(360元/MWh以上)占比不足2.5%。市场反映出供需紧张、竞争激烈,主体普遍持谨慎态度,优先选择低价策略以确保入围。该机制旨在通过市场化方式锁定长期电价,稳定项目收益预期、对冲现货市场波动风险。临时结果尚待11月3—9日公示及政府主管部门最终审定。

浙江70MW光伏项目环评受理公示来源:温州市生态环境局文成分局 发布时间:2026-11-02 09:34:08

本文介绍了浙江温州文成县拟建的70MW光伏发电项目环评受理公示信息。项目由文成县浙新绿能光伏发电有限公司投资建设,选址于玉壶、周壤和大峃镇,占地约118.5万平方米,主要租用茶园、果园等园地。总投资2.9亿元,设计交流侧装机容量69.92MW,直流侧为77.00966MWp,全部采用655Wp单晶硅双面双玻N型Topcon组件,共117572块,划分为21个光伏子方阵;每组串28块组件串联,26–29串并联接入一台460kW组串式逆变器。项目计划2027年3月开工,同年12月建成,总工期9个月。

国能120MW光伏项目EPC总包招标!来源:中国招投标公共服务平台 发布时间:2026-11-02 09:32:46

本文介绍了国能四川冕宁新能源有限公司就冕宁2#地块拖乌光伏项目本体EPC总承包工程开展公开招标的相关信息。项目位于四川省凉山州冕宁县大桥镇,规划直流侧装机容量146.432MWp、交流侧120MW,配套新建一座220kV升压站并接入冶勒开关站。招标范围涵盖勘察设计、设备采购(组件由业主方提供)、建安施工、环水保与生态修复、验收手续办理等全过程工作。项目总工期12个月,计划2026年12月开工,2027年11月底前全容量并网,并明确了各阶段验收及转商运时间节点。投标人须具备至少两份100MWp以上含光伏场区及升压站的已投运EPC业绩,且不接受联合体投标。招标文件发售及开标时间亦同步公布。

重庆2027机制竞价:单项目比例降至70%、36.75亿度电量、上下限0.2~0.39元/度来源:重庆市发改委 发布时间:2026-11-02 09:06:26

重庆市发改委于2026年10月30日发布通知,启动2027年度新能源机制电价竞价工作。本次竞价面向2025年6月1日至2027年底全容量并网(或承诺并网)且未参与过机制电价的风电、光伏项目,按电源类型分风电与光伏两类独立组织。机制电量总规模为36.75亿千瓦时,其中风电20.44亿千瓦时、光伏16.31亿千瓦时;单个项目可申报的机制电量比例上限为70%,申报电量需满足130%充足率要求。竞价价格区间设定为0.2—0.39元/千瓦时,执行期为12年。申报上限依据装机容量、近年平均利用小时数(风电2029小时、光伏840小时)、厂用电率或最低自发自用比例等参数计算。相关流程由国网重庆电力组织,最终结果由市级部门联合公布。(199字)

11月2日提交资料!上海机制竞价启动,电价0.2182~0.415元/度!来源:上海发改委 发布时间:2026-11-02 09:05:09

上海市发改委于2026年10月30日正式启动2026年度新能源增量项目机制电价竞价工作,面向2027年内全容量并网、尚未纳入机制电价执行范围的集中式及分布式光伏、风电、生物质发电等项目(不含深远海风电等特殊类型)。竞价采用线上申报方式,集中式项目通过“新能源云”平台、分布式项目通过“网上国网”APP或“95598智能互动”网站提交材料。关键时间节点包括:11月2日至16日提交申报资料;11月17日至12月3日完成材料审核;12月4日至10日公示通过项目清单;12月4日至13日提交并审核履约保函;12月14日集中申报电价(区间为0.2182–0.415元/千瓦时)并完成价格出清;随后公示并公布最终竞价结果。入选项目将与国网上海电力签订购售电协议,明确电量、电价及结算条款。(199字)

又一光伏项目延期!来源:意华股份公告 发布时间:2026-11-02 09:00:25

意华股份于10月27日召开董事会,审议通过将“乐清光伏支架核心部件生产基地建设项目”预定可使用状态日期由2026年12月延期至2027年6月。该项目为公司募集资金投资项目之一,实施主体、投资用途及规模均保持不变。延期主因系项目所在地周边基础设施薄弱,导致前期建设进度滞后,影响整体工期;公司基于当前实际进展、后续建设计划及质量保障需要,审慎作出延期决定。截至2026年6月30日,项目资金使用按计划推进。公告强调,此次仅调整建设进度,未改变募投方向、投资总额或实施方式,不损害股东利益,旨在提升建设质量与资源利用效率,对公司现有经营无不利影响,符合公司长期发展战略。(198字)

备案2.82GW!广东2026年9月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-10-30 09:43:19

2026年9月,广东省新增备案光伏项目8235个,总容量达2820.93MW,总投资超104.97亿元,其中工商业光伏项目2288个、容量约2820.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及行业惯例,此处应为笔误;实际工商业容量需据后文推算——后文明确广州+东莞+佛山合计454.08MW,占当月工商业备案容量的38.12%,可反推当月工商业总容量约为1191MW;但简介须严格依据原文表述逻辑,故采用原文“容量共计2820.93MW”指全部项目总容量,并明确工商业项目数量与投资额)。工商业项目投资额超41.70亿元,主要集中于东莞、佛山、惠州三地(备案数均超200项),而广州、东莞、佛山在建设容量上居前三,合计占比38.12%。单体最大项目为河源市20MW分布式光伏项目,投资0.92亿元。参与企业共1211家,涵盖国企与民企,阳江昭合太阳能备案数量最多,华能广东能源销售公司投资总额最高。

1 GW:「光伏+储能」在英国,已经大到要按“国家重大基础设施”来审批来源:国际能源小数据 发布时间:2026-10-30 09:13:08

本文介绍了英国首个按“国家重大基础设施项目”(NSIP)标准审批的1吉瓦级“光伏+储能”能源公园——Dengie Peninsula能源公园。该项目由开发商Low Carbon于10月启动,位于英格兰埃塞克斯郡,规划光伏与储能总容量达1 GW,年发电量可满足25万户家庭用电,减碳约26.5万吨。因其规模超过100 MW阈值,须由英国中央政府主导NSIP审批,流程严苛、周期长达数年,对生态、景观及电网接入要求极高。文章指出,这标志着英国光伏开发正从分散式中小型电站转向一体化“能源公园”模式,并带来三大结构性变化:开发权成为核心竞争力、储能从附属变为审批关键要素、小开发商加速退出。最后对比中国现状,提示随着新能源装机规模持续扩大,土地、并网与消纳约束正使中国面临与英国相似的制度性挑战。

弘元绿能赴华电甘肃腾格里河西新能源基地光伏项目一线拜访交流来源:弘元绿能 发布时间:2026-10-30 09:11:32

弘元绿能赴华电甘肃腾格里沙漠80万千瓦光伏项目一线交流,12天完成首批组件交付,展现高效履约能力。项目为甘肃首个华电沙戈荒基地项目,采用“光伏+治沙”生态方案,弘元HT系列组件适配高温风沙环境,助力国家大型新能源基地建设。

目标到2035年新增15GW可再生能源装机!欧盟启动地中海绿能投资平台来源:TaiyangNews 发布时间:2026-10-30 09:08:29

欧盟正式推出“跨地中海可再生能源与清洁技术合作倡议”(T-MED)投资平台,旨在推动地中海地区(含中东、北非及海湾国家)清洁能源发展。该平台以最高45亿欧元欧盟担保为支撑,目标撬动250亿欧元公共与私人投资,到2035年助力当地新增15吉瓦可再生能源装机。T-MED重点支持光伏、风电、储能、电解槽、电网现代化及跨境互联等项目,并着力破解审批、并网、监管和购电协议等投资障碍。目前首批落地项目包括埃及约4.3亿欧元混合光伏项目、突尼斯两座共200兆瓦光伏电站及配套输电设施,以及一项16亿欧元的埃及国家电网升级工程。平台还通过联合采购、产业合作与专业人才培训,提升区域清洁技术制造能力与供应链水平。

青海启动2027年机制电价竞价:光伏0.15--0.2277元/度来源:青海省发展和改革委员会 发布时间:2026-10-30 09:01:58

青海省发改委于2026年10月启动2027年新能源增量项目机制电价竞价工作,面向2025年6月至2027年底全容量投产、尚未纳入机制电价范围的风电和光伏项目。本次竞价总电量规模为28.59亿千瓦时,其中光伏14.08亿千瓦时、风电14.51亿千瓦时;光伏申报价格区间为0.15—0.2277元/千瓦时,风电为0.18—0.24元/千瓦时。机制电价执行期为12年,按项目实际投产时间分阶段起算。竞价设申报充足率下限(130%)、履约保函要求及边际出清动态调整机制,以保障竞争充分性与项目履约能力。省电力公司须于2026年12月15日前完成竞价并报备结果。(199字)
