投资开发分布式光伏电站要注意些什么?

来源:光伏易发布时间:2016-12-12 17:10:37
 随着国家政策不断向分布式光伏倾斜,光伏创新技术提高,度电成本下降,分布式光伏市场初露锋芒,渐受资本青睐。投资光伏分布式的资本不断涌入。

光伏电站的投资构成

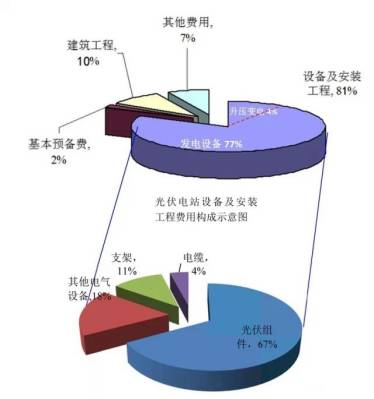

光伏电站的投资由五大部分组成,分别为:设备及安装工程、建筑工程和其他费用、基本预备费、涨价预备费(暂不计取)和建设期利息组成。假设该光伏电站规模为5万kW,地形基本为平坦地势,地质稳定,地基处理采用桩基础,交通便利,施工条件良好。则各种费用所占比例如下图所示:





由上图可以看出,设备及安装工程投资大约占工程静态投资的81%左右。设备及安装工程费用主要包括两个组成部分:发电设备及安装工程(约占77%左右)、升压变电设备及安装工程(约占4%左右)。

1发电设备及安装工程投资

发电设备及安装工程的费用主要包括光伏组件、其他电气设备(汇流箱、配电柜、逆变器、箱变)、支架、电缆等工程的设备及安装工程。一般,光伏组件的购置与安装费约占静态投资的51.5%,支架投资占8.5%,两者合计约占60%左右。因此,光伏电站投资中光伏阵列部分(包含组件和支架)对总投资的影响很大。

2建筑工程投资

建筑工程主要由当地的建筑材料价格及地质、地形、施工难易程度等因素确定。

3其他费用

其他费用除征地费用外,其余基本依据编制办法规定的比率计取,而征地费用需根据当地用地政策和用地类别确定。

4基本预备费

基本预备费依据编制办法确定

分布式光伏电站开发注意事项

屋顶面积问题

投资机构青睐集中连片,便于打包做大、以上市公司、大国企等企业性质的屋顶为主,对全额上网1MW、2MW的民企,对于资方来说,没有太大价值,且对于合作方来说,服务费用极少,不建议操作。

屋顶年限问题

关于屋顶年限,业内没有统一的标准,三年、五年都可,但是,屋顶条件越新越好。屋顶的面积、业主的资信上较为关键,信誉好、面积大、同时接入好的企业,即使屋顶有问题,资方也会想尽办法解决。

屋顶载荷

屋顶载荷不足,通过加固公司可进行设计,只需满足:1车间设备摆放不紧密或者停产时间可控;2檩条外露;3业主支持加固费用在20元-25元/m2。

屋顶租金

屋顶租金在3-5元/m2,灵活多变的谈判技巧也尤为重要。谈判过程中不要轻易因业主的高诉求倒逼资方让步,高昂的租金对项目收益率影响很大。若业主诉求很高,可通过政府领导、业主亲信,软磨硬泡等手段,让业主接受其屋顶闲着也是闲着且有收益,后续维护以及节能减排等效果,必要候,可给予适当的高压设备占地和运维房间占用的费用作为弥补。

路条费和EPC诉求

在目前分布式投资方谨慎时期,合适的路条费用应为首选,EPC需要开具保函以及垫资等很多事宜。除非可以找到好的合作单位,争取到EPC后获得额外的路条费用或者一些分包工程,我遇到一些挂靠或者这种模式操作的,经常在利益上尤其税收付款等产生隔阂,既不利于项目顺利开展,又丧失了自己的口碑。

FR:光伏易


索比光伏网 https://news.solarbe.com/201612/12/105739.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
上网电量大于发电量!一光伏项目被罚来源:大众网 发布时间:2026-02-09 09:30:13

国网五莲县供电公司在分布式光伏专项稽查中,查处一起因“私自引入电源、造成上网电量大于发电量”的违约用电行为,追缴违约使用电费2万元。经数据调取与现场勘察,稽查人员查明,该用户关联的用电户变压器已于2025年11月10日报停,按规定应停止光伏并网。但用户未按规程操作,私自将部分发电设备接入仍在运行的变压器,形成“私自引入电源”行为。目前,涉事用户已完成整改。

户用光伏施工造成火灾,损失怎么算?法院判了!来源:安康市汉滨区人民法院 发布时间:2026-02-09 09:04:19

█案情简介2025年5月,村民老陈家的二层民房突发火灾,经消防部门认定,起火原因系光伏电站施工时焊接火星引燃屋内木材,导致房屋屋顶烧穿、家具农具等物品严重烧毁,过火面积达90平方米。因各方对赔偿责任和金额分歧巨大,多次协商无果后,老陈诉至法院,要求赔偿20万元。老陈自愿放弃其他诉求,各方均表示就此纠纷再无争议。

安徽:拟清理210户分布式光伏来源:国网固镇县供电公司、五河县发展改革委员会 发布时间:2026-02-06 09:09:18

各分布式光伏企业:为规范固镇县域内分布式光伏项目建设秩序,保障电网安全稳定运行,根据安徽省能源局关于贯彻落实《分布式光伏发电开发建设管理办法》的通知及电网接入能力动态评估结果,现将有关事项公告如下:一、项目核查清理范围经核查,全县现有97户分布式光伏项目接入系统方案已超出一年有效期。

发电量提升1.9%,通威TNC 3.0不卷参数卷收益!来源:投稿 发布时间:2026-02-06 09:04:44

通威TNC3.0能否改变格局?近期,通威发布了新一代的TNC3.0四分片组件,其中G12-66版型功率最高可达770W,组件效率达24.8%。根据通威测算结果显示,TNC3.0的单瓦发电性能相较常规半片TOPCon组件在在不同经纬、不同气候条件的应用场景中均有显著优势,可提升系统发电量1.23%~1.90%。综合来看,通威TNC3.0回应了当前光储协同模式下对组件的三大期待:高功率输出、高综合发电能力、高可靠性。

同一天!山东3光伏电站被拍卖来源:索比光伏网 发布时间:2026-02-06 09:03:08

近日从阿里资产获悉,3座位于山东省诸城市的分布式光伏电站将于2月26日开始拍卖。坐落于诸城市平日路的诸城市龙鑫阀门有限公司的分布式光伏电站,起拍价95万元,建成年份为2022年8月,规格型号为323.4kwp,该设备评估时正常运行,评估价值中已包含电池组件、逆变器、并网柜、线缆等设施的价值。

突尼斯再添一大型光伏项目——Voltalia中标132MW光伏电站,将于2027年开工来源:TaiyangNews 发布时间:2026-02-06 08:56:00

法国可再生能源公司Voltalia成功赢得了突尼斯132MWWadi太阳能项目的开发权。该项目选址位于突尼斯东南部的加贝斯地区。Voltalia的最新中标的139MW光伏项目将于2027年开工,2028年并网。Wadi项目地理位置邻近Voltalia于2025年3月获得的139MWMenzelHabib太阳能项目。随着该项目的加入,Voltalia表示其在突尼斯即将进入建设阶段的项目总容量已接近400MW。

分布式光伏这么多,电网怎么跟它们一一“对话”?来源:电网头条 发布时间:2026-02-06 08:37:21

电网能不能跟光伏设备一一“对话”?分布式光伏点多面广、布局分散,确实存在“难监测、难调控”的痛点。在传统光伏系统里,逆变器和电网调度系统并不能实时、直接“对话”,相关发电数据只发给厂商的光伏云平台。怎么实现“一发双收”?分布式光伏那么多,数据处理得过来吗?山东德州供电公司员工帮助企业检查分布式光伏发电线路。

存量光伏电站亏损面持续扩大来源:光伏們 发布时间:2026-02-06 08:31:16

混乱的土地两税征收在云南的调研中,有光伏投资企业表示,其存量电站拟按照光伏电站场区面积进行耕地占用税的征收,具体征收额度未透露,但对电站收益影响巨大。存量光伏电站土地、限电的共振本就使得项目收益急转之下,再叠加不断下降的电价,光伏电站亏损的波及范围正越来越大。

王勃华:2026年光伏新增装机预计180-240GW,全面迈向价值竞争来源:索比光伏网 发布时间:2026-02-05 10:51:02

展望“十五五”,王勃华明确核心市场预测:2026年国内光伏新增装机规模预计为180-240GW,全球新增装机预计为500-667GW。

内蒙古100MW分布式光伏招标来源:中国招标公共服务平台 发布时间:2026-02-05 09:15:36

2月3日,招标公告发布,招标人为内蒙古铎锐能源科技有限公司,建设地点位于内蒙古自治区巴彦淖尔市全境居民集中区域。招标规模:装机规模100MW(交流侧),全部为户用光伏,单户备案容量60-80kW,覆盖巴彦淖尔市约1430户居民;计划投资额:约21000万元;计划工期:自合同签订之日起365日历天内竣工投产;该项目接受联合体投标。投标文件递交的截止时间为2026年03月05日9:30分。

陕西启动5.45GW小型地面风、光项目申报,单体50MW以内、鼓励按10%配储来源:陕西发改委 发布时间:2026-02-05 09:10:24

2月2日,陕西发改委印发《关于开展陕西省2026年分散式风电小型地面光伏电站项目申报工作的通知》。各分散式风电、小型地面光伏电站项目单体规模不超过5万千瓦(不含),鼓励新能源项目按照不低于装机容量的10%、时长2小时配置新型储能。

新闻排行榜
本周
本月
