【独家案例】厉害了Word哥!不容错过的居民屋顶电站运行数据!

来源:广州三晶电气股份有限公司发布时间:2016-11-23 17:37:27

索比光伏网讯:怎么评估已经建好的居民屋顶电站质量?怎么用建好的屋顶电站指导其他的电站建设?其实,这些都可以从电站的运行数据分析得来,且看晶儿为大伙分享的独家案例。

项目地点:广州萝岗区(北纬23.13°,东经113.32°)

安装容量:80块255Wp多晶硅电池板,共计20.4kWp。

逆变器:Suntrio-TL20K一台

安装方式:20°固定倾角,朝南安装。

安装时间:2014年7月

现场电池板及逆变器都处于正常运行状态,查看历史记录,机器两年内都是无故障持续正常运行的。

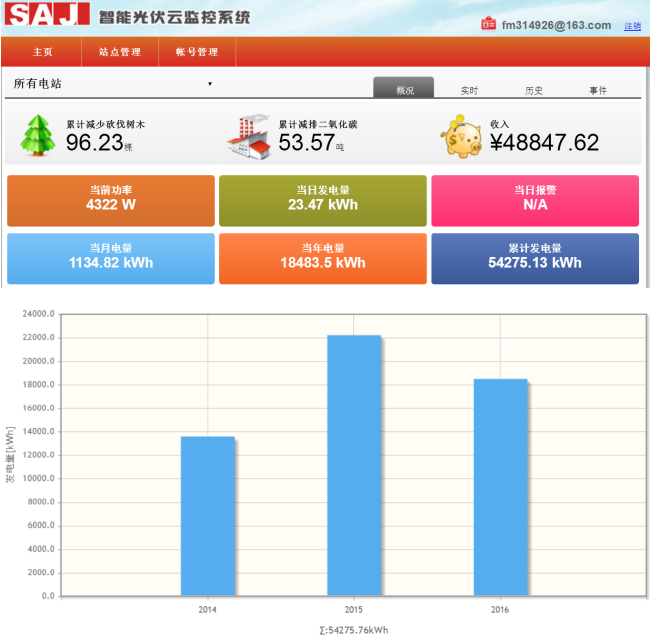

2014年至今的数据都完整的记录在监控系统中。

下面,看图说话,晶儿截取了2015年全年的运行数据,并邀请专业的工程师进行了详细分析:

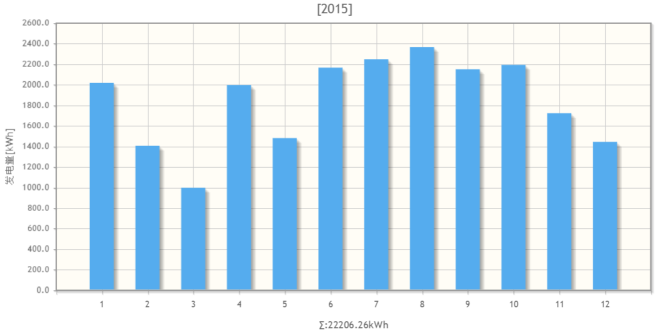

2015年全年发电22206.26kWh,电站实际利用小时数:

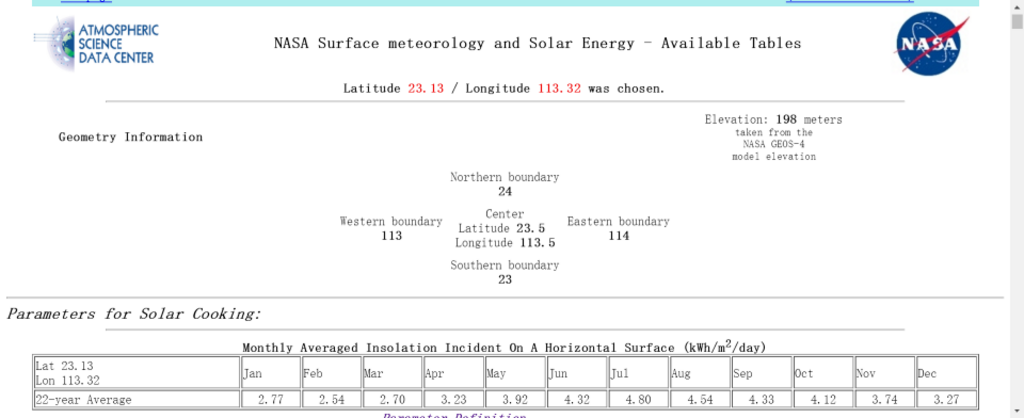

从NASA获取的数据计算月均峰值日照时间3.69h,年总峰值日照时间1346.85h,系统安装倾角20°,折算到倾斜面的峰值日照时间就为1360.45h。

那么,系统的PR值就出来了:

等会儿,PR值是个什么鬼?莫着急,晶儿补充一下。。。

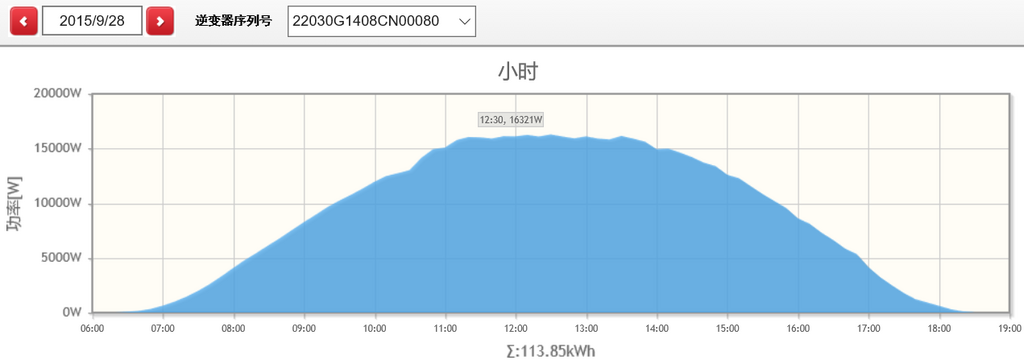

PR(performance ratio),即性能比率。这个比值已经排除了太阳能资源的差异,真正反映了光伏系统的质量和效率。大伙就可以根据这个公式来评估电站的实际质量和效率啦!逆变器额定功率为20000W。显然逆变器没有满负荷工作。

那么,在广州的日照条件下,如果要逆变器满载工作,给20.4kWp的太阳能组件配置能输出17kW交流功率的的逆变器即可满足系统运行要求。也就是说组件和逆变器的配比组件容量:逆变器功率=1.2:1也就满足了系统的要求,这样一来,就降低了建设系统的逆变器的选型成本。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
安徽怀远县关于做好分布式光伏发电项目清理的通知来源:怀远县发展和改革委员会 发布时间:2026-09-17 09:17:42

怀远县为落实蚌埠市发改委关于规范分布式光伏发电项目管理的要求,启动全县光伏项目清理工作。本次清理聚焦两类异常项目:一是15户超容发电项目,即实际发电功率持续超过备案容量;二是70户长期停运项目,指连续6个月未发电或设施已拆除的项目。清理流程由县供电公司每月初开展现场核查,形成清单并报县发改委;对拒不整改的超容项目及确认无法恢复运行的停运项目,供电公司依规办理销户,并提前告知项目单位,同步通过官网、本地媒体及发改部门渠道公示;清理完成后,县发改委将撤销相关备案信息。通知自发布之日起施行。

固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

中国华电在欧洲投资的首个光伏电站开工建设来源:华电海投 发布时间:2026-09-02 15:33:03

中国华电所属华电海投公司于9月1日在罗马尼亚多尔日县科托菲尼开工建设154.7兆瓦光伏电站,这是该集团在欧洲投资建设的首个绿地光伏项目。项目采用双面高效电池组件、箱逆变一体机及平单轴跟踪支架等先进技术,并配套建设升压站与输电线路,以提升清洁能源转化效率和并网能力。建成后预计2028年一季度投运,年发电量约2.4亿千瓦时,将显著增强罗马尼亚南部电网供电能力,支持当地能源结构转型与可再生能源目标实现。该项目不仅推动中国光伏装备和工程技术服务“走出去”,也标志着华电在欧洲新能源市场实现从零到一的战略突破,对深化中罗能源合作、“一带一路”能源高质量发展及全球清洁能源伙伴关系建设具有示范意义。(199字)

曾押注光伏的“彩电一哥”,退市了来源:光伏盒子 发布时间:2026-08-31 07:21:52

曾为A股“彩电一哥”的康佳集团,因连续多年严重亏损,于2026年8月公告拟主动撤回A股和B股上市,转入退市板块。2022至2025年四年累计净亏损超200亿元,2026年上半年仍亏损1.73亿元,资产负债率达133.01%。为摆脱消费电子主业疲软,康佳自2018年起大力布局光伏产业,涵盖光伏玻璃、组件、逆变器、分布式电站及光储一体化等多个环节,但多数项目因行业周期下行、成本高企、落地乏力而陆续停产、注销或退出。截至2024年,其7家新能源子公司集中注销。文章对比TCL、创维、海尔等家电企业光伏布局路径,指出康佳失败主因在于战略节奏与自身实力不匹配,凸显光伏业务对耐力、定力与系统能力的长期考验。

吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

蝉联4A!苏美达能源再度荣膺中电联光伏电站运行指标对标省域标杆来源:苏美达能源 发布时间:2026-08-28 06:57:24

苏美达能源柳堡清能光伏电站蝉联中电联“AAAA级光伏电站”认证,彰显智慧运维与精益管理领先实力。其25MW电站年发电3800万度,依托四大智慧平台实现“监测—预警—运维—交易”全链路数智化。公司全球运维超6GW,获多项国际权威认证,树立存量时代光伏高效运营新标杆。

屋顶安装光伏板挡了邻居采光,该不该全拆?法院这样判来源:齐鲁网 发布时间:2026-08-24 08:08:03

本文报道了一起因屋顶光伏安装引发的相邻权纠纷典型案例。原告孙某以邻居张某与某能源公司共建的光伏电站遮挡其住宅采光、影响日常生活为由,诉请拆除全部光伏板;法院经现场勘查认定,仅最北侧一排13块光伏板对采光构成实质侵害,其余两排影响轻微,遂判决二被告连带拆除该排光伏板,保留其余设备。判决依据《民法典》关于相邻关系及采光权的规定,强调绿色能源发展不得以牺牲他人基本生活权益为代价,在保障居民采光权的同时兼顾新能源项目的减碳效益与农户收益。法官还提示,农户与企业合作建光伏项目时应共同担责,安装前需科学设计、主动沟通、充分评估对邻里的影响。

鑫铂股份:子公司光伏电站屋顶租赁协议关联交易合同主体变更来源:鑫铂股份公告 发布时间:2026-08-19 14:08:55

鑫铂股份于8月19日发布公告,披露其子公司与关联方安徽灿晟光电有限公司签署的五份光伏电站屋顶租赁协议将发生合同主体变更。原由灿晟光电享有的权利及承担的义务,拟全部转让予其全资子公司安徽德灿光电有限公司。该变更涉及四家子公司——鑫铂光伏、鑫铂铝材、鑫铂新能源及鑫铂环保——共五处位于天长市滁州高新区的厂房屋顶,分别用于建设太阳能电站,租赁期分别为2023年10月至2026年10月、2025年3月至2028年3月两批次。租金以电费优惠形式支付,即子公司按国家电网同期同段电价的83%结算。本次仅调整签约主体,协议其余条款不变,不构成重大关联交易,无需提交股东大会审议。

总投资2.25亿元的农光互补光伏发电项目落户西林来源:人民网-广西频道 发布时间:2026-08-11 09:09:03

西林县周帮农光互补光伏发电项目总投资2.25亿元,占地1037亩,装机容量45兆瓦,年均发电量约6312.49万千瓦时。该项目依托八达镇龙保村荒山资源,采用“板上发电、板下种植”的农光互补模式,推动生态修复、产业提质与农民增收协同发展。前期工作中,当地党委政府及村干部深入群众开展政策宣传,仅用两个月即完成千余亩土地流转,保障项目高效落地。截至当前,已完成投资1.5063亿元,计划9月实现全容量并网,新建220kV升压站接入句町变电站。建设期间吸纳50人次技术工人就业,年发放劳务工资约300万元;运营后预计年税收贡献约400万元。

江苏南通安美滨海新区富港村49兆瓦渔光互补光伏发电项目110千伏送出工程环境影响报告表的批复来源:南通市数据局 发布时间:2026-08-10 14:24:59

本文为南通市生态环境局关于“江苏南通安美滨海新区富港村49兆瓦渔光互补光伏发电项目110千伏送出工程”环境影响报告表的审批公告。该局于2026年8月3日作出正式批复(文号:通数据审批〔2026〕187号),同意该项目环境影响报告表所列建设内容及环保措施。公告明确告知公众,如对审批决定有异议,可在公告发布之日起六十日内向南通市人民政府申请行政复议,或六个月内向如皋市人民法院提起行政诉讼。同时提供了复议与诉讼的权利依据、具体时限及联系方式,包括电话、传真、电子邮箱、通讯地址和邮政编码,便于相关方依法行使救济权利。
