如何防范分布式光伏项目运行的意外风险

来源:王淑娟发布时间:2016-09-19 11:41:30

分布式光伏项目要运行25年,期间难免有意外发生。

1)自然灾害。

近年来我国极端气候发生频率增加。龙卷风、水灾、雪灾等,都会给电站带来极大伤害。不久前刚报道过江苏盐城的龙卷风带来的损失,还有湖北麻城光伏电站被淹事件,都严重威胁了光伏电站长期的稳定收益率。

2)意外事故。

由于设计、施工、维护等原因,光伏电站火灾也发生过多起。

对于自然灾害和意外事故,应购买相应的保险,在遇到灾害才能通过保险理赔最小化损失。

3)房屋拆迁

城市发展迅速,大多数房屋未到寿命期就会面临拆迁。如果屋顶安装了光伏电站,则电站也将面临拆迁的命运。这种情况下,光伏电站也可以拿到补偿。

一、光伏电站保险的分类

1财产保险

1)直接损失类保险

财产一切险:承保自然灾害、意外事故等导致的光伏电站的直接财产损失。

2)间接损失保险

运营中断与额外费用保险:承保自然灾害、意外事故等导致光伏电站运营中断的间接损失,包括预期发电量和补贴的减损以及固定成本的增加。

3)工程延误保险

承保光伏电站建设工期延期竣工导致的间接损失、包括贷款利息与固定成本的增加。

2责任保险

1)商业综合责任险

承保除雇主责任与机动车责任之外的商业责任风险,包括场所、运营、产品与工程完工等责任风险导致的损失。

2)伞式责任保险

商业综合责任保险的超赔保单,为光伏电站提供高限额的责任风险保障。

3质量保证保险

1)光伏组件质量保证保险

为光伏组件因材料与制造工艺缺陷提供二十五年的维修、退换保证。

2)光伏系统保证保险

为光伏系统(包括逆变器、汇流箱、跟踪系统等)的材料与制造工艺缺陷提供十年的维修、更换保证。

二、需要购买哪些保险

1运营过程中的风险

从自然灾害和意外事故的角度来看,光伏电站可以通过投保“财产一切险”规避电站自身的损失,并需要注意在保单中特别约定一些特殊风险;同时,建议考虑投保“营业中断险”转嫁由于前述事故造成的发电收入损失。

对于屋顶分布式电站(特别是租用或EMC),要特别考虑电站运行期间对第三者(包括屋顶业主)造成的损失,需要投保“公众责任险”。

2施工过程中的风险

有很多人认为项目在施工过程中的风险都是EPC负责,其实不尽然,一旦发生事故,无论是项目业主还是EPC都要承担相当的损失,建议投保“建筑安装工程一切险”。

3小结

买保险都是要花钱的!

保险是要用最少的钱带来最大的保障!每个项目要具体分析,关注的风险点在哪里,哪些风险是不需要特别考虑的,哪些风险可以转嫁给第三方,如何设定合理的保险金额和责任限额等等。

三、购买保险注意事项

有一种错误的观念,认为只要投保了保险,保险公司就一定会赔偿,完全不是这么回事。

1遵守相应的法律法规

保单中有明确的约定“投保人/被保险人的义务”,其中一项就是保单赔偿的前提是“投保人/被保险人”遵守了相应的法律法规。

这个范围非常宽,包括从设计、材料采购、施工、运维各个环节,“投保人/被保险人”都已经遵照了国家的相关规定,比如不同地区/ 地理位置的防洪设计要符合相关要求,为了减成本而降低设计标准,很可能造成保险公司拒赔。保险公司不是慈善机构,承保时是有一定的要求的。




2如何理赔

对于“投保人/被保险人”来说,需要积极做好几点:

1)第一时间报案,通知保险公司前来查勘;

2)积极采取措施,减少损失程度;

3)及时收集所有损失证据,以便将来与公司沟通;

4)较大赔案,聘请第三方专业“保险顾问”协助处理。

四、理赔案例

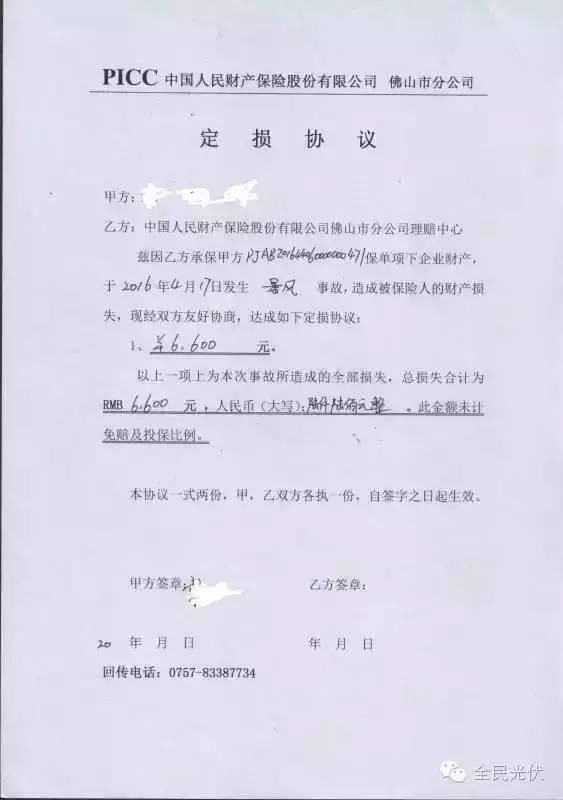

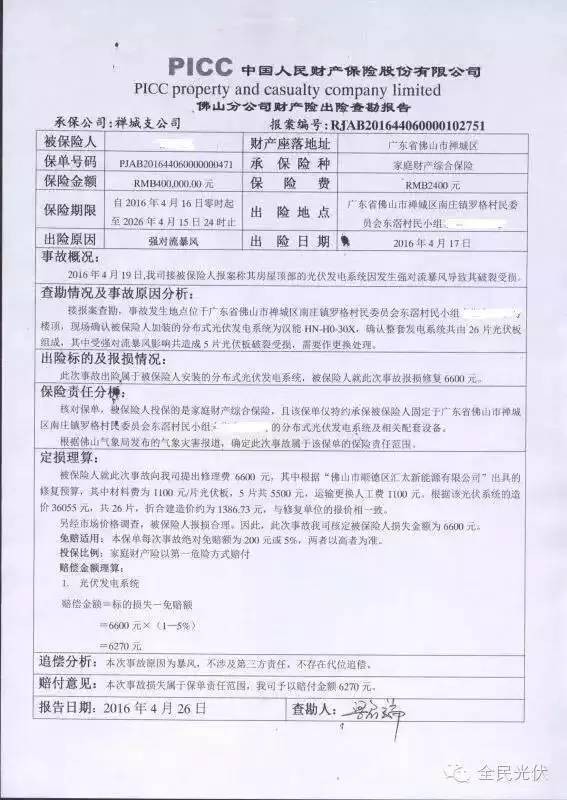

下图为广东省佛山市禅城区的一张光伏保险理赔报告和定损协议。该保险理赔单清楚地展示了被保险的投保金额、理赔金额和事故概况,真实展示了光伏电站的理赔全过程。

通过以上“中国人保佛山分公司财产险出险查勘报告”,我们可以了解到,黎生给自家的光伏电站投保了2400元的家庭财产综合保险,最高可理赔40万元人民币,保险期限为10年。

今年4月17日,南庄罗格村黎生家的分布式光伏发电设备因强对流天气导致部分损坏。黎生19日报案,人保公司查勘员当天查勘完毕,黎生25日交齐索赔资料,人保公司26日支付赔款6270元。“查勘报告”中简述了事故原因:事故发生地点位于广东省佛山市禅城区某楼顶,现场确认被保险人加装的分布式光伏发电系统为XX,确认整套发电系统共由26片光伏板组成,其中受强对流暴风影响共造成5片光伏板破损受损,需要更换处理。

保险公司进行了责任分析:根据佛山气象局发布的气象灾害报道,确认此次事故属于该保单的保险责任范围。并给出了定损理算:被保险人就此次事故提出修理费6600元,其中根据“XX”公司出具的修复预算,其中材料费为1100元/片光伏板,5片共5500元,运输更换人工费1100元,根据该光伏系统的造价36055元,共计26片,折合建造价约为1386.73元,与修复单位的报价相一致。另经市场价格调查,被保险人报损合理。因此此次事故核定被保险人损失金额为6600元。

该保单理赔中有一定的免赔额,每次事故绝对免赔额为200元或5%,两者以高者为准。计算出赔偿金额=标的损失-免赔额=6600元*(1-5%)=6270元。这就是黎生家的光伏电站因暴风受灾后获得6270元理赔的全过程。






五、光伏电站所在房屋拆迁案例

光伏发电系统拆迁应当依据《国有土地上房屋征收与补偿条例》进行补偿。

政策依据:

《国有土地上房屋征收与补偿条例》第十七条规定:作出房屋征收决定的市、县级人民政府对被征收人给予的补偿包括:

(一)被征收房屋价值的补偿;

(二)因征收房屋造成的搬迁、临时安置的补偿;

(三)因征收房屋造成的停产停业损失的补偿。(光伏电站因拆迁停产,造成未来发电收益损损失)

根据此条列,如果家里装了光伏系统又面临拆迁,则应补偿业主:光伏电站未来几年发电总收入。

然而,要想获得上述补偿,应提供相应的证据。因此,应保留以下两项文件:

1)许可证明:光伏居民并网申请表,电力公司盖章文件,非居民大的项目需要发改委备案文件(证明项目的合法性)

2)购销合同:和安装商签订的合同盖章原件,付款凭证。(证明光伏电站的价值)

3)与电网公司的发电量计量、电费、补贴结算发票。(证明光伏电站的年收益情况)

在网上看到一个拆迁补偿案例,个人觉得该案例不应是个典型案例,处理方法不合理,应该算是个特例。

上海市刘老太的子女为她安装了一套5kW光伏电站用于养老,共计花费了6万元,每年的电费收入大约8000元左右。

今年由于地产开发商征用刘先生的房屋,刘老太先后咨询了当地的拆迁办及政府相关部门,询问自己的光伏电站是否给予补偿。

刘老太自己主动找到政府相关部门,按当时安装的全部费用及15年的发电量补偿进行商谈,政府相关部门经过相关的讨论及论证结合当地政府的补贴标准,最后给予刘老太初装费及12年的发电量的电费补偿。

个人认为,由于在运行过程中,光伏电站初始投资的价值逐渐转移到电费收益中。考虑到国家补贴为20年,因此,比较合理的补偿应该是:

项目年发电量8000元×(20-运行年份)+残值(5%初始投资)

如果补偿100%的初始投资,则就不应该补偿未来的电费收益。




责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。

内蒙古呼和浩特经开区公示2026第三季度分布式光伏项目建设规模审批配置情况来源:呼和浩特经济技术开发区官网 发布时间:2026-10-10 09:21:31

呼和浩特经济技术开发区公示了2026年第三季度分布式光伏项目建设规模审批配置情况。本季度全区可开放容量为119.9兆瓦,其中如意总部基地占95.8兆瓦、沙尔沁片区占24.1兆瓦;当前剩余可用容量为116.5兆瓦。截至季末,共受理并完成初审项目14个,全部通过专家评审,总装机容量3.405兆瓦,涵盖11个非自然人户用项目(1.505兆瓦)和3个一般工商业项目(1.9兆瓦)。同时,有2个已备案超6个月但未开工的项目因土地租金问题未能启动,依据《规程》将被回收相应建设规模容量(合计236千瓦)。公示旨在保障分布式光伏项目规范、有序实施。

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。

光伏越装越多,为什么越来越难?——光伏产业正在面对的7个真问题来源:追风逐光话新能 发布时间:2026-10-08 09:18:45

本文围绕我国光伏装机规模历史性超越煤电(截至2026年7月达12.86亿千瓦)这一标志性进展,系统剖析了产业进入大规模发展阶段后面临的深层挑战。文章指出,光伏已从“如何低成本发电”的成本驱动阶段,转向“如何让电力产生真实价值”的系统价值竞争阶段。全文聚焦七大核心问题:组件持续降价与制造企业盈利承压的悖论;光伏高度标准化带来的同质化与“合成谬误”;东西部同步大规模建设背后的资源—负荷—时间错配矛盾;中午光伏出力集中导致的“捕获电价”下降与自我价值侵蚀;配电网承载能力日益成为发展的关键瓶颈;储能及各类“光伏+”模式在技术可行与经济闭环间的张力;以及行业竞争范式正由单一度电成本(LCOE)比拼,转向对项目时空适配性、电网协同性、市场响应力和系统价值贡献度的综合评估。这些变化共同指向一个本质命题:光伏发展的下一关,不是“能不能建”,而是“建了之后如何持续创造价值”。
