【干货】光伏项目中的太阳能资源评估

来源:发布时间:2016-09-18 09:43:59

   准确的太阳能资源分析结果,是计算发电量、计算项目投资收益的基础。目前,太阳能资源评价主要依靠的国家标准为:

《太阳能资源等级总辐射》GB/T31155-2014

太阳能资源等级总辐射

同时,在实际工作中经常参考下面两个标准:

1)《太阳能资源评估方法》QX/T89-2008(气象行业标准)

2)《光伏发电工程可行性研究报告编制办法(试行)》GD003-2011中对资源分析的规定。

标准


一、几个基本概念的介绍

1、辐照度

物体在单位时间、单位面积上接受的辐射能量,单位是W/m2,下文用P表示

2、日照时数

太阳光在一地实际照射的时数,单位为h,下文用t表示。

采集辐照度≥120W/m2的时间长度。

“日照时数”是表征太阳能最常用物理量之一,目前我国所有的气象观测站都对该参数进行观测。

仅代表日照时间的长度,没有表征光照的强度。

与“满发小时数”是完全不同的概念,要注意区分!

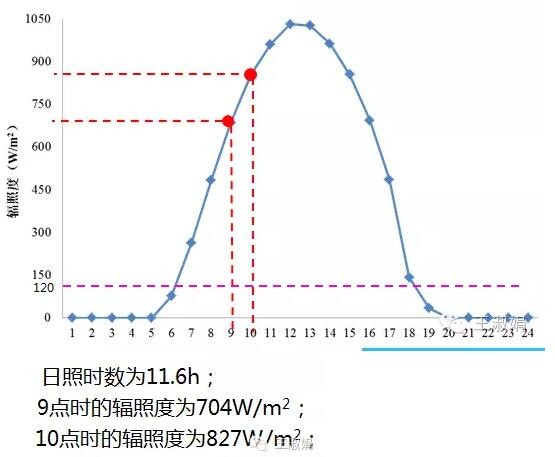

日照时数

3、辐射量

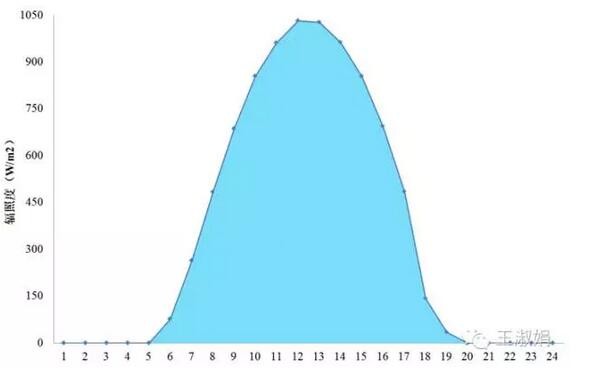

在给定时间段内辐照度的积分总量,用W表示

则W=∫Pt

辐射量

1)总辐射

在水平面上,天空2π立体角内接收到的太阳直接辐射、散射辐射、反射辐射之和。

2)直接辐射

由太阳直接发出而没有被大气散射改变投射方向的太阳辐射。

从气象站获得的数据一般为水平面上接收到的直接辐射,即水平面直接辐射。

总辐射量=直接辐射量+散射辐射量+反射辐射量

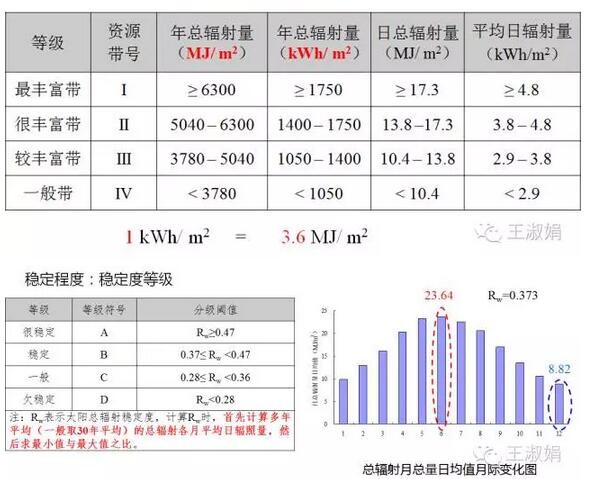

二、太阳能资源评估的标准

标准

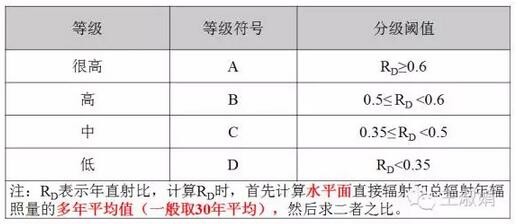

标准

下一页>

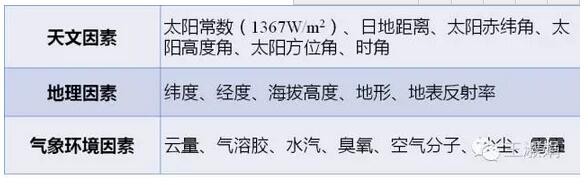

影响太阳能资源的因素

影响太阳能资源的因素

三、太阳能资源数据的获取

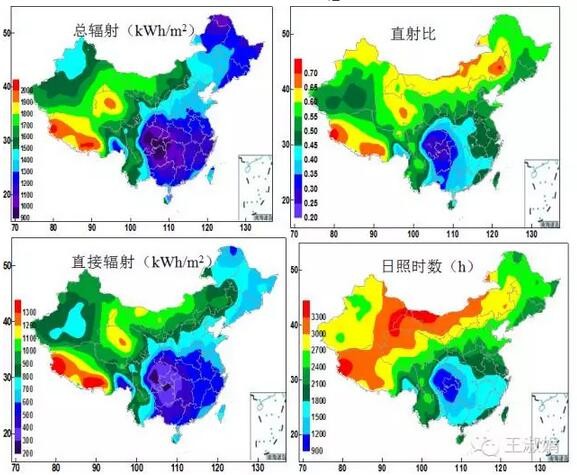

下图为中国气象局发布的1997~2007年的太阳能资源谱图

太阳能资源谱图

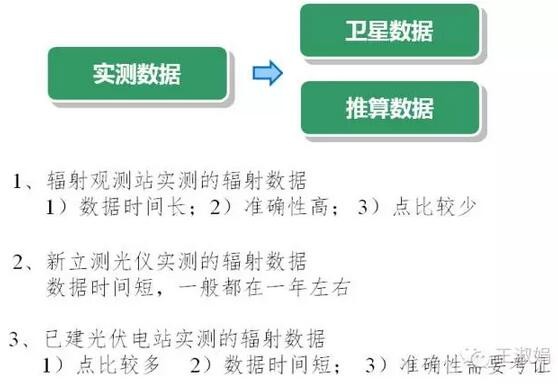

数据来源分类及特点

分类及特点

下一页>  余下全文

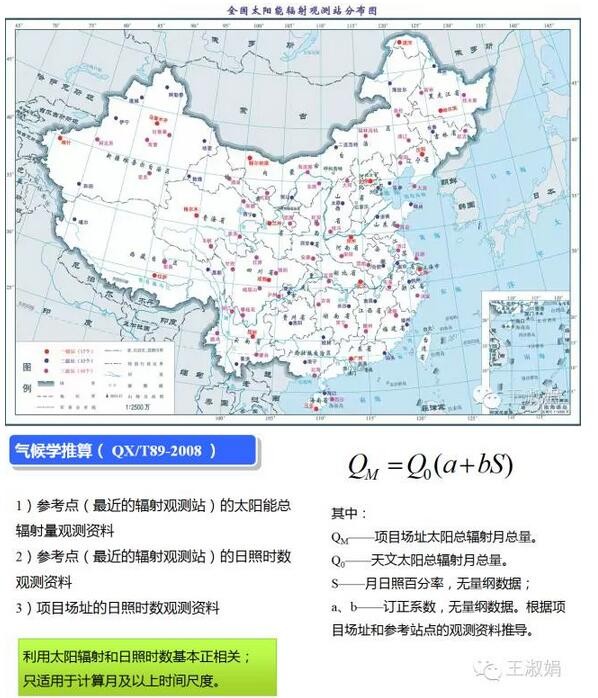

我国有98个辐射观测站,其中有17个一级站。

一级站:总辐射、直接辐射、散射辐射都有观测

二级站、三级站:仅观测总辐射。

观测站

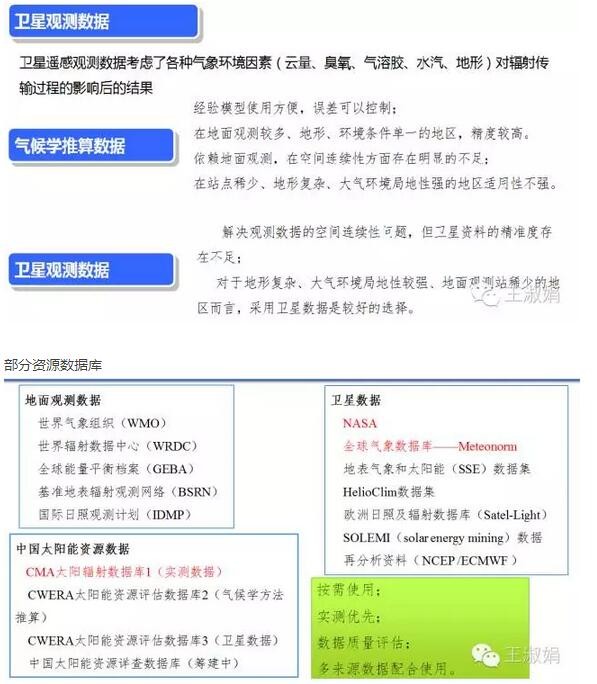

部分资源数据库

资源数据库

下一页>  余下全文

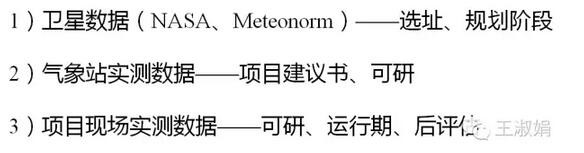

不同来源数据的应用场景

应用场景

1、前期选址阶段

在决定在某地投资光伏前,业主必定要先粗略地判断一下当地的资源条件是否能保证项目盈利。大多数业主在这个时候是没有什么经费的,没有购买资源数据的钱。因此,就必须借助一些免费的数据,比如卫星数据。

目前,比较常用的卫星数据就是NASA和Meteonorm。通过项目的经纬度坐标,可以免费读取场址或附近的总辐射量数据。利用这个资源数据和当前光伏电站的基本造价,就可以粗略的估计出项目的收益来。虽然是一个比较粗的数,但是否值得继续投入精力往下做,应该心里有数了。

还有很多其他的方法。1)现在很多网站提供光伏电站收益速测的软件,只要你输入地点,就能得到项目收益。2)如果你选的场址附近有已经建成的电站,而你人缘又比较好,就可以去打听一下电站的实测资源数据。

2、可行性研究阶段

通过上一步的判断,基本决定要在这里做,那就要进行扎实的资源分析了,也就是项目的可行性研究。按照规范,太阳能资源数据应该收集最近气象站30年的各月辐射量、日照时数数据和项目场址1年的实测辐射量数据(气象站和场址要有1年同期数据)。虽说太阳能资源的局地变化少,但我一直认为准确的现场观测数据是非常有必要的。一般认为,如果两地的气候条件基本相同(海拔、周边条件等),50km以内的数据都是可以用的。

1)气象站的30年数据

我国有辐射观测的气象站比较少,只有98个。项目场址附近的气象站,往往没有辐射观测数据。在这种情况下,一般采用“气候学方法推算”的方法。一般,日照时数或日照百分率是每个气象站都有的监测数据。因此,就可以利用两地的日照百分率、天文总辐射量进行推算。如果不具备推算条件(距离远、海拔等条件相差大),则只能选用其他来源数据。

2)场址实测数据

场址实测数据就必须依靠业主自己观测了。我拿到过很多实测的数据,但很少有准确的,跟实际数值差距很大。我跟一些专家认真的讨论过这个问题,觉得现场实测数据不准,主要是有3个原因:

仪器质量问题。这个问题就不展开说了。

未进行标定。测光设备在使用前,最好多国家气象局做一个标定,否则结果有可能会整体漂移。

维护不善。气象站的仪器是每天都有专业人员维护的。我看的几个现场观测设备,都在荒山野岭,没人去维护。


索比光伏网 https://news.solarbe.com/201609/18/158214.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
河北保定206.55MW风、光项目公示来源:保定市发改委 发布时间:2026-09-01 10:55:29

保定市发展和改革委员会于2026年8月31日公示拟申报纳入河北省年度开发建设方案的7个风电、光伏发电项目,总装机容量达206.55万千瓦(即206.55MW)。此举依据河北省发改委关于实行风电、光伏项目投资主体公开招标的相关通知,项目通过市级公共资源交易平台,采用“双盲”评审方式完成投资主体招标程序。公示期为2026年9月1日至9月5日,旨在接受社会监督;如有异议,可于公示期内向市发改委新能源科反映。附件列出了各项目具体信息,包括项目单位及容量等明细。

16.13亿元!中来股份中标浙能能服户用光伏项目来源:中来股份公告 发布时间:2026-09-01 09:58:28

中来股份控股子公司中来民生与全资子公司中来智联组成的联合体,中标浙江浙能能源服务有限公司(浙能能服)第三批户用光伏项目EPC及运维总承包框架协议,中标金额约16.13亿元。该项目为关联交易,招标方浙能能服系中来股份控股股东浙能电力的全资子公司,但因属公开招标,经董事会审议通过后免于提交股东大会审议。EPC工程覆盖浙江省全域,涵盖前期手续、资源开发、设计施工、设备采购、并网协调及运维移交等全周期工作,建设总容量目标750MWp,分阶段完成:2026年底前不少于100MWp,2027年底前累计不少于300MWp,2028年底前累计不少于500MWp。框架协议有效期至2028年12月31日或达标之日止。运维服务同步覆盖已移交电站,期限至2030年12月31日,费用按年度分三期支付,并设抢修费实报实销机制。(199字)

华能50MW光伏项目开工!来源:华能黄登大华桥水电厂 发布时间:2026-09-01 09:29:10

8月28日,华能集团投资建设的岩头50MW光伏发电项目在云南省怒江州兰坪县营盘镇正式开工。该项目由华能澜沧江新能源有限公司控股的兰坪亚太环宇水电发展有限公司具体实施,总投资约1.94亿元。项目交流侧装机容量为50MW,直流侧达60.0054MWp,共布置16个光伏子方阵,安装92,316块650Wp高效光伏组件。配套新建21公里110kV送出线路,接入500kV大华桥联变电站,实现电力并网。此前,该项目已于今年1月获怒江州生态环境局环评批复,标志着前期审批与准备工作已全面完成。(199字)

点亮川西高原!马尔康大藏光伏项目全容量并网来源:中国水电四局 发布时间:2026-09-01 09:13:11

马尔康大藏光伏项目于8月24日实现全容量并网发电,标志着这一四川省“十四五”重点新能源工程正式投产。项目位于四川阿坝州马尔康市高原地带,总装机容量400兆瓦,所发电量通过220千伏线路接入马尔康500千伏变电站,打通了高原清洁电力外送通道。作为阿坝州优化能源结构、盘活绿色资源的重要民生与生态工程,项目自开工以来坚持安全、质量与生态并重,克服高寒缺氧、场地分散、生态保护要求高等挑战,高效完成组件安装、电缆敷设及升压站调试等关键任务。投运后年均发电超6亿千瓦时,每年可节约标准煤约20万吨、减排二氧化碳约54万吨,显著推动川西高原绿色低碳发展。(199字)

云南昭通:中核、国电投、三峡670MW光伏项目开发权被收回!来源:智汇光伏 发布时间:2026-09-01 09:07:13

云南省昭通市能源局于7月29日和8月24日先后发布公告,决定收回共计67万千瓦光伏项目的开发权。此次收回涉及中核集团(36万千瓦)、国家电投(30万千瓦)和三峡集团(1万千瓦)三家央企所属项目,主要原因包括中标企业主动放弃开发资格,以及项目前期推进严重滞后、未达既定进度要求。被收回的项目分布在昭通市多个县区,具体清单已随公告公布。昭通市能源局明确表示,所有被收回的开发权将统一纳入新一轮公开招标程序。作为后续举措,大关县已于8月29日率先启动4个相关项目的指标优选工作,标志着该批光伏资源重新进入市场化配置阶段。(198字)

山西200MW光伏电站项目获批!来源:晋中市生态环境局 发布时间:2026-08-31 07:28:34

山西榆次至臻系统友好型新能源电站项目于8月22日正式获批环评。该项目位于晋中市榆次区长凝镇与东赵乡,由榆次至臻新能源有限公司投资建设,总投资7亿元,建设周期12个月。项目主体为集中式光伏发电系统,规划交流侧装机容量200MW,直流侧容量250MWp,拟安装约35.7万块700Wp单晶硅光伏组件。环评文件于8月14日受理,榆次分局经审查后批准其建设性质、规模、选址及所列环保措施。该项目是山西省推进清洁能源发展的重要落地工程之一,建成后将提升区域可再生能源供给能力。(198字)

3.12元/W!河南5.06MW焦作分布式光伏项目EPC公示中标候选人来源:光伏盒子 发布时间:2026-08-31 07:18:43

本文介绍了河南中化新能源风神轮胎(焦作)分布式光伏项目EPC总承包的中标候选人公示情况。该项目位于河南省焦作市,总装机容量为5.06兆瓦,由中化新能源有限公司作为招标人组织建设。公示显示三家单位入围候选:第一候选人为江苏常凯建设发展有限公司联合成都初方电力设计有限公司,投标总价约1392万元,折合单价2.75元/瓦;第二候选人为郑州科锐同源电力设计有限公司,报价约1518万元,单价2.99元/瓦;第三候选人为河南省启源电力勘测设计有限公司,报价约1579万元,单价3.12元/瓦。公示内容涵盖各候选人的联合体构成、投标金额及单位造价等关键信息。

1.84元/W,中核山西118MW光伏项目小EPC中标公示来源:智汇光伏 发布时间:2026-08-31 07:17:00

中核汇能有限公司于8月27日公示中核朔城区100MW光伏发电项目EPC总承包中标候选人,项目位于山西省朔州市,直流侧总装机容量为118.45412MW。中核华辰建筑工程有限公司与山西致合电力开发有限公司组成的联合体以1.843元/瓦的报价位列第一中标候选人。该项目采用小EPC模式,涵盖220kV升压站、光伏场区、集电线路及送出线路的全过程服务,包括工程设计(含施工图、竣工图及工代服务)、设备材料采购(除组件、箱变、主变为甲供外)、建筑安装施工、调试试验、验收移交、可靠性试运行及质保服务;同时负责送出工程全周期工作、各类合规手续办理(如国土、林草、环保、电网接入等)及前期专题协调。合同要求自开工通知下达后12个月内完成全部建设任务。

华电200MW光伏项目环评公示!来源:安顺市生态环境局 发布时间:2026-08-28 06:45:32

贵州省安顺市生态环境局于8月24日受理《关岭县正界农业光伏电站项目(变更)》环评公示。该项目位于关岭县岗乌镇,由贵州华电联鑫能源有限公司(华电新能源下属企业)建设,总投资7.87亿元,工期8个月。项目原于2024年11月获环评批复,并于2025年7月开工;截至2026年1月,仅4号地块开展支架安装,其余区域未动工。因土地流转受阻,项目对选址范围作出重大调整:缩减原征地红线62.67公顷,保留150.72公顷,新增150.7公顷光伏用地,总占地301.42公顷。装机容量调整为200MW(直流侧258.43MWp),拟安装620Wp单晶硅组件41.68万块。此次属重大变动,需重新报批环评。

英德九龙光伏项目通过移交生产验收来源:中国能源建设集团投资有限公司 发布时间:2026-08-27 15:44:57

8月20日,广东英德九龙50兆瓦光伏项目顺利通过工程移交生产验收。验收组围绕工程实体质量、设备运行状况、生产准备情况及档案资料完整性等方面开展全面核查,并听取了各参建单位的工作汇报。经综合评估与审议,验收组确认该项目工程质量符合标准,主要设备运行稳定,生产组织、合同履约、合规管理及档案归集等各项条件均已达标,整体具备正式投入运营的条件。据此,验收组一致同意项目通过移交生产验收,标志着该光伏电站由建设阶段转入生产运行阶段。

大唐集团老挝500MW光伏项目南片区光伏组件采购招标来源:中国电力招标网 发布时间:2026-08-27 14:29:01

大唐集团海外投资有限公司于8月25日发布老挝纳磨500MW光伏项目南片区光伏组件采购招标公告。该项目总装机容量为500MW(安装容量630.37MWp),划分为北、南两个片区,其中南片区拟采用HJT或TOPCon技术的单晶硅双面光伏组件,招标容量为343.09MWp,要求投标人仅选择HJT-725Wp或TOPCon-725Wp中的一种型号投标。项目共建设158个光伏方阵,交货地点为老挝纳磨项目现场,实行车板交货,由买方负责卸货。投标人须承担组件设计、制造、试验、包装、运输、现场开箱检验、安装指导、调试试运、性能验收及质保期内运维等全周期工作。根据特许权协议,光伏组件进口老挝可免征关税和增值税。
