中广核阳泉100MW光伏领跑者项目设备选型与先进性技术全解析

来源:索比光伏网发布时间:2016-09-06 14:25:53

编者:这是一个环保、高效、发电时间更长的电站,也是一个高集成度逆变器、耐候性支架、高效单晶等新生儿摇篮。

8月29日,山西阳泉领跑者基地项目中标情况出炉。

QQ截图20160906142743

中广核、国电投、三峡新能源、协鑫新能源、晶科电力、中节能、阳光电源、常州天合、上海航天机电、中民新能、特变电工、山西漳泽电力等12家企业中标。中标企业的申报电价从0.61元/度至0.88元/度,中广核太阳能开发有限公司以0.79元/度,第三高的价格中标100MW。

从本网之前整理的大同、芮城、阳泉光伏领跑者基地评分标准来看(从评分标准预测中标企业和光伏设备选型-大同、芮城、阳泉光伏领跑者评分标准分析),阳泉在三个领跑者基地中对技术的要求是最高的。

Solarbe特约中广核太阳能开发有限公司工程部副总经理兼山西分公司总经理刘擎,提前解密此次阳泉项目中广核将如何进行设备选型以及有着怎样的创新。

项目投标及场地概括

阳泉领跑者100MW是中广核在山西的第二个领跑者项目,也是第一个竞争电价的领跑者项目,中广核花了很多时间准备并反复核算电价和成本。招标细则和电价出来之后,中广核做了很多过程分析和同类企业的对比,确保拿下项目。“投标评分项中前面70分是客观分,企业实力、资信、业绩,承担国家重大科研任务等,中广核自评都能拿到满分,因此中标的关键锁定在电价环节:如何在获得最大投资回报的情况下保证中标。”刘擎说。

电价由成本决定,而成本又与技术方案和设备选型息息相关,中广核为此研究了很多技术上有竞争力、成本方面可控的技术方案,同时也分析了行业平均的成本水平,寻求最佳的报价方案,最终以0.79元/度的价格顺利中标。




逆变器选型:首个2MW集散式汇流逆变升压一体机与新型组串

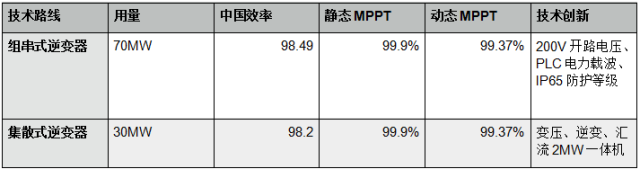

中广核阳泉项目如同大同一样,地处采煤沉陷区,地形复杂多变。考虑到山地光伏特点,中广核选用了组串+集散的两种方案的结合。其中组串式逆变器70MW,占70%,集散式逆变器30MW,占30%。变压器采用的满足国家一级能耗要求的干式变压器,采用自然风冷,去掉油冷装置更加环保,同时做到基本免维护。

在集散式逆变器选择上,中广核创新地选择了集散式汇流逆变升压一体机,该机型单体功率2MW,这次在中广核亮相也是它的全球首秀。

“这款采用标准20英尺海运集装箱的汇流逆变升压一体集散式逆变器,配备智能化光伏数据采集控制器,可实现光伏智能采集控制一体化的功能,具备结构简单可靠、耐候性强,效率高,成本低的特点。”刘擎说。

经实际验证后,中广核对一体化设计思路非常满意,甚至在内部决定:以后组串式以外的大型逆变器无论是集中式还是集散式都将只采用这种模式。

得益于近年逆变器零部件功率密度越来越高,逆变器功率增加的同时,体积反而不断缩小,到现在原本只能存放逆变器的集装箱已可额外搭载逆变器,以集装箱为平台打造逆变、变压、汇流于一体的“航母”。

“在我们的测试中发现,这种新型的解决方案有三个优点。”刘擎说,“

首先是减少了中间线缆损耗,能够提高系统效率;

第二从厂家安装集成,标准化生产能够降低成本,以前变压器+逆变器成本要在5毛钱以上,现在只需要4毛多;

第三点是我们在施工的时候就不用再等逆变变压设备到现场后再做基础设施,标准化的结构使设计单位可以直接出图,缩短工期。”同时为了进一步降低损耗,中广核在领跑者项目中一直坚持全部选用铜芯电缆。

组串式逆变器在山地电站的优势也已经逐步成为行业共识。尤其是随着光伏电站项目“东进”,组串式逆变器技术越来越多的活跃在大型地面电站中。组串式逆变器具备精度高、易维护、安装简便等优势,阳泉项目中广核采用的组串式逆变器还具备了创新的PLC电力载波通讯技术和IP65高防护等级的交流接线盒技术,省去了故障率较多的RS485通信电缆和交流汇流箱,最大限度保证可靠性。

单晶配组串:打造更多发电小时数弱光发电电站

这次的组串式逆变器的开路电压也是该领跑者项目的一大亮点:常规集中式逆变器开路电压约为520V,组串式逆变器开路电压约为350V,而这次搭载了低电压启动技术的的最新型组串式逆变器的工作电压为200V-1100V,200V开路电压可以使光伏电站在早上更早、下午更久工作。

而1100V系统比1000V系统电压提高了1.1倍,直流侧输入电压提高后,光伏组件(以多晶60片电池片计算)的单串数量从原来的22块扩充到24块,子串数量减少,逆变器、汇流箱以及直流侧线缆的用量也随之减少,且减少的线损还能充分提升输出电量,有效降低发电成本。

据统计:相比1000V,1100V方案线损减少0.08%;24块一串在地面电站有支架的系统中,支架成本也会对应减少一些,经测算初始成本可降低约0.05元/W。

为更好的发挥新型组串式逆变器的优势,在组件选型上,中广核也全部选择了具备弱光发电性能的单晶组件,与逆变器一起配合打造节约土地、发电小时数更长的弱光发电电站。“阳泉领跑者评分中单晶组件285W即可获得满分,而我们用的是290W,高于领跑者满分标准。”刘擎说,“我们也希望通过项目推动不同路线的新技术发展,最终选择了PERC和黑硅技术,电池转化效率20.23%,组件效率高达17.72%。”

基础和支架选型:中国首例全面采用耐候钢的光伏电站

在基础和支架方面,中广核抛弃了镀锌钢,将国内应用并不广泛的耐候钢率先应用在了阳泉项目上,为中国首例。

耐候钢是指添加少量合金元素(如Cu、P、Cr、Ni、M n、Mo、Al、V、Ti、Re等),使其耐大气腐蚀性能获得明显改善的一类低合金钢。它的表面能形成保护性锈层,有效阻滞腐蚀介质的渗入和传输,往往使用时间愈长,其耐候的作用愈突出。

耐候钢的耐候性为普碳钢的2~8倍,同时具有耐锈,使构件抗腐蚀延寿、减薄降耗,省工节能等特点,主要用于铁道、车辆、桥梁、塔架等长期暴露在大气中使用的钢结构,也被用来制造集装箱、铁道车辆、石油井架、海港建筑、采油平台及化工石油设备中含硫化氢腐蚀介质的容器等结构件。

与不锈钢相比,耐候钢只有微量的合金元素,这些合金元素的总量占比只有百分之几,不像不锈钢达到百分之十几,因此价格较为低廉。

在领跑者的发源地——大同的美术馆,用的就是耐候钢。(耐候钢的特性可以概括为“以锈防锈”,在表面形成致密保护膜,锈蚀呈铁红色,上图是2010年上海世博会的卢森堡大公国国家馆。)

耐候钢在美国和日本等发达国家已经得到广泛应用,国内该技术始于1960年,但由于质量参差不齐,因此推广情况不算理想,此次中广核专门去钢铁生产企业考察、论证,最后选择了该项产品并制定了相应的标准。

相比镀锌钢,耐候钢有几大优势:

第一不会由于锌层脱落对土壤造成污染,更节能环保。

第二造价低廉,每吨耐候钢支架比镀锌支架节约1000元,中广核阳泉领跑者项目初步设计螺旋管桩和支架需要8000吨钢材,采用耐候钢成本降低800万元,约合8分钱/瓦。

第三耐候钢不需要像镀锌钢那样修复涂层,后期维护费用较低。

同时基础方面,螺旋管桩替代了钢筋混凝土灌注桩。去年大同领跑者项目审批比阳泉还早,但大部分企业各种手续和内部审批的流程走完已经是冬天,混凝土冻住无法施工。用螺旋管桩工序简单,免去打孔、绑钢筋、制模等工序,缩短工期,降低成本,且不受低温等其气候影响。


索比光伏网 https://news.solarbe.com/201609/06/102322.html
责任编辑:solarbecaoyu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)公布来源:甘肃能源监管办 发布时间:2026-07-23 09:24:11

本文介绍了甘肃能源监管办发布的《甘肃省集中式新能源发电企业市场报价管理工作实施方案(征求意见稿)》的公开征求意见公告。该方案依据国家发展改革委、国家能源局于2025年印发的《关于优化集中式新能源发电企业市场报价的通知(试行)》(发改能源〔2025〕1476号),结合甘肃省电力市场实际制定,旨在规范省内集中式新能源发电企业的市场报价行为,提升报价科学性与合规性。公告面向相关单位及电力市场主体广泛征求意见,反馈截止时间为2026年8月12日,并提供了联系人、电话及电子邮箱等具体联系方式。此举标志着甘肃省正加快推进新能源参与电力市场化交易的机制建设。

不止雨季制胜!飞虎3超强弱光性能,解锁电站高价值收益来源:晶科新场景 发布时间:2026-07-23 09:09:40

2026年南方汛期持续阴雨凸显光伏弱光发电短板。文章揭示:弱光时段(晨昏、阴雨)恰逢用电高峰与高价时段,才是决定电站全生命周期收益的关键。飞虎三TOPCon组件通过优化长波光吸收与降低漏电,实证弱光增益达2.6%,单月1GW电站多赚76万元,弱光性能成高端组件核心分水岭。

工业和信息化部组织开展国家级零碳工厂建设工作来源:节能与综合利用司 发布时间:2026-07-22 17:41:15

工业和信息化部近日印发《关于组织开展国家级零碳工厂建设工作的通知》,正式启动国家级零碳工厂(含零碳算力设施)建设工作,旨在落实国家关于碳达峰碳中和的决策部署。《通知》明确了申报条件:优先遴选建设基础扎实、目标明确、路径清晰的制造企业及算力设施,要求其在2030年前达成单位能耗碳排放、非化石能源消费占比、非化石能源电力消费物理认定量占比三项核心指标目标。建设过程强调持续性与实效性,实行年度自评、省级督导与部级抽查核验相结合,按“成熟一批、验收一批”原则组织验收。评估体系由三类核心指标和涵盖过程脱碳等四方面共8项引导指标构成。后续将统筹推进能源、技术、标准、金融等生态建设,提升产业低碳竞争力。(199字)

内蒙古康巴什区:2026年分散式风电、分布式光伏发电项目优选来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-07-22 10:02:14

内蒙古康巴什区于2024年7月21日发布2026年分散式风电与分布式光伏发电项目开发主体优选公告,计划在辖区内建设总装机容量9万千瓦的新能源项目,其中分散式风电4万千瓦、分布式光伏5万千瓦。公告明确项目须严格遵循国家及自治区最新政策要求,实行公开竞争性优选,由康巴什区发改委委托第三方机构组织评审,重点考察企业综合实力、技术方案、前期工作进展及多场景融合能力。申报企业须具备独立法人资格,无严重失信记录,且不得存在已获规模但长期未建的情形。项目实施实行全过程管控:分布式光伏须在批复后3个月内完成备案、12个月内投产;分散式风电须6个月内完成核准、18个月内投产。建设须坚持“就近接入、就地消纳”原则,严控场址、规模及投资主体变更,严禁倒卖项目,并鼓励与乡村振兴、零碳园区等融合发展。(199字)

零碳墅居新范式:当建筑披上“光合皮肤”,电费与品质兼得来源:咸宁新闻 发布时间:2026-07-21 17:22:39

本文探讨别墅住宅如何通过定制化光伏解决方案实现“零碳墅居”新范式。面对中央空调、恒温鱼池等高能耗设备推高月电费(普遍超千元,部分达三千元)的现实困境,文章系统梳理了三类家用光伏方案:纯并网型(侧重经济性与简单运维)、光储一体化(兼顾降本与停电备电)、光储充一体化(延伸至新能源汽车充电,构建能源闭环)。重点介绍阳光新能源依托电站级“魔方”技术平台,将三维辐照建模、ECO降温、扩容式储能、HEMS智能管理系统及建筑光伏一体化设计等能力下沉至家庭场景,在发电效率、供电可靠性、美学融合与安全防护方面实现突破。最后以南宁中式别墅真实案例佐证——通过一体化组件、储能支撑与智能调控,实现电费下降70%,并提供全天候用电保障。文章强调,方案选型需匹配家庭实际需求,且全流程专业服务能力是落地成效的关键保障。(198字)

产业集群园区如何平衡发电、电网、负荷与储能?源网荷储一体化解决方案全解析来源:咸宁新闻 发布时间:2026-07-21 17:17:56

本文围绕产业集群园区在“双碳”目标下推进新型电力系统建设的现实挑战,系统解析源网荷储一体化解决方案。文章指出,园区用电负荷复杂、波动大,而风光发电具有间歇性,导致绿电就地消纳难、用能成本高、弃风弃光等问题突出。源网荷储一体化通过将电源(如地面集中式光伏)、电网、可调节负荷与储能协同整合,实现动态平衡与优化调度,打破传统“源随荷动”模式。文中以阳光新能源为例,介绍其在地面光伏开发(如沙戈荒治理、渔光互补等全场景应用)、数智化设计(“灵立方”技术实现智能选址、高效评估与快速出图)及长期价值转化(绿电直供降本、储能峰谷套利、电力交易优化)等方面的实践能力,阐明该模式如何助力园区从能源“成本中心”跃升为兼具经济性与绿色效益的“利润中心”。

山西集中式新能源发电企业集中报价实施方案发布来源:国家能源局山西监管办公室 发布时间:2026-07-21 15:13:03

本文介绍了国家能源局山西监管办公室于7月21日印发的《山西集中式新能源发电企业集中报价实施方案》。方案明确,“集中报价”是指已完成市场注册的集中式新能源发电企业(不含分布式、“沙戈荒”大基地等类型),在统一固定场所联合参与山西电能量市场中长期及现货交易的报价行为。参与企业须为已入市的集中式新能源主体,且集中报价的总装机容量原则上不得超过山西省内单个最大燃煤电厂的装机规模;2026年前该上限暂定为240万千瓦,后续将根据电力交易平台公布的燃煤电厂实际装机数据动态调整。方案旨在规范新能源企业市场参与方式,提升报价协同性与市场运行效率。(198字)

上限9.9GW!河北省第三季度可开放容量公布来源:河北发改委 发布时间:2026-07-21 09:11:06

河北省发改委于7月20日公布2026年第三季度新能源项目可开放容量数据:在统筹考虑各县域已核准未建设、在建等“在途”项目基础上,全省可新增接入的新能源装机容量上限为9908兆瓦(即9.9吉瓦),下限为6545兆瓦。该容量指标主要面向风电、光伏等可再生能源发电项目,用于指导后续项目规划、电网接入和并网调度工作。数据按县域单位统计,体现差异化资源禀赋与电网承载能力,旨在平衡发展需求与系统安全约束。此次公布是河北省落实新能源消纳管理机制的重要举措,为相关投资主体提供明确的开发窗口期参考依据。(198字)

国家能源局:6月全国新增建档立卡新能源发电(不含户用光伏)项目公布来源:国家能源局 发布时间:2026-07-20 15:01:28

国家能源局于2026年7月20日发布公告,公布2026年6月全国新增建档立卡新能源发电项目(不含户用光伏)情况。当月共新增项目3825个,总规模以光伏发电为主:其中光伏发电项目3787个,包括集中式36个、工商业分布式3751个;风电项目32个;生物质发电项目6个。所有风电、集中式光伏及生物质发电项目清单均随公告附件一并公开,而工商业分布式光伏项目清单则通过国家可再生能源发电项目信息管理平台网站另行发布。该数据反映了当月新能源发电项目在备案登记层面的建设进展与结构分布。

100MW渔光互补光伏发电项目正式开工!来源:肥西发布 发布时间:2026-07-20 10:07:00

肥西县山南镇店阳新能源100MW渔光互补光伏发电项目近日正式开工建设。该项目总投资5.14亿元,租赁约2600亩塘口,配套建设占地18亩、总建筑面积1603平方米的升压站(含综合楼、危废间、配电楼等四座建筑)。建成后预计年产值约3800万元,带动村集体经济增收超200万元;每年可节约标煤约4.61万吨,减少二氧化碳排放约12.59万吨。为保障项目落地,山南镇成立专项工作小组,高效完成青苗摸排、地勘、租赁补偿协议签订及国资处置等前期工作,实现如期开工。后续将聚焦关键节点,强化统筹协调,加快推进建设,助力乡村振兴与绿色低碳高质量发展。(199字)

2.27元/W!江苏泰州5.796MW分布式光伏发电项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-20 08:53:57

本文介绍了江苏泰州一处分布式光伏发电项目的EPC总承包中标结果。该项目为大唐扬动股份有限公司5.796MW分布式光伏项目,由大唐泰州热电有限责任公司招标,建设地点位于泰州市姜堰区。经公示,湖南省工业设备安装有限公司中标,中标金额为1321.0458万元,折合单价2.27元/瓦。该价格体现了当前分布式光伏EPC市场的成本水平,也反映出项目在规模、地域及实施条件等方面的综合特征。作为典型的工商业屋顶分布式光伏项目,其建成投运后将有助于提升当地清洁能源消纳能力与企业绿电使用比例。(198字)

曹宇
资深光伏媒体从业人
+关注
已关注
