为何国家规定光伏标杆电价0.88元 电网公司结算的只有0.79元

来源:光伏资讯发布时间:2016-08-23 14:36:17

近日,后台有好多朋友提问为什么自家的光伏电站电网公司不按照国家规定的标杆电价执行?怎么比国家规定的补贴少呢?

比如

辽宁的朋友询问:为什么辽宁地区光伏标杆电价是0.88元,电网公司结算时只能结算0.79元?

山西的朋友询问:为什么山西地区光伏标杆电价是0.88元,电网公司结算时只能结算0.74元?

是什么原因呢?

这是因为,对于全额上网的光伏项目,电网公司是暂时按照火电脱硫标杆电价+国家补贴来预结算的,因此造成了结算差异。

比如辽宁:

0.3685(火电脱硫标杆电价)+0.42(余电上网补贴)=0.7885来预结算。

比如山西:

0.3205(火电脱硫标杆电价)+0.42(余电上网补贴)=0.7405来预结算。

对于全额上网的光伏项目,需要先纳入国家可再生补助目录后,再进行清算,最后补足剩余的部分。

因此结算暂时有差异。

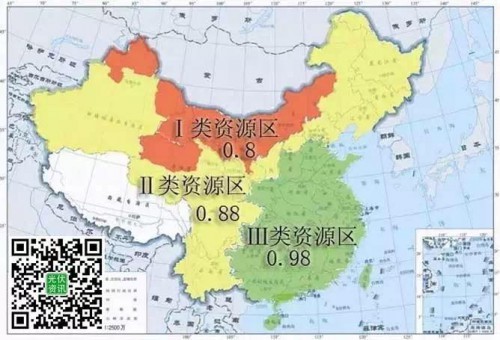

对于各地的脱硫燃煤标杆电价,目前在正在执行的政策为发改价格〔2015〕3105号《国家发改委发布降低燃煤发电上网电价和一般工商业用电价格的通知》,根据3105号文件制作了下面的表格,供大家参考:



[pagebreak]

不过对于分布式全额上网的具体补贴,也听到过不同的理解。

某省发改委能源局的负责光伏项目的领导就明确说,分布式全额上网的补贴标准就是

0.42+燃煤发电标杆上网电价!

对于这样的理解,Mr.Yang也只能表示很无奈,发改价格〔2015〕3044号《关于完善陆上风电光伏发电上网标杆电价政策的通知》文件中就明确指出:利用建筑物屋顶及附属场所建设的分布式光伏发电项目,在项目备案时可以选择“自发自用、余电上网”或“全额上网”中的一种模式;已按“自发自用、余电上网”模式执行的项目,在用电负荷显著减少(含消失)或供用电关系无法履行的情况下,允许变更为“全额上网”模式。“全额上网”项目的发电量由电网企业按照当地光伏电站上网标杆电价收购。

对于全额上网的补贴只能说

不是不给

只是时辰未到


索比光伏网 https://news.solarbe.com/201608/23/101706.html
责任编辑:maning
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
我国开发的东南亚单体最大光伏项目投运来源:央视新闻客户端 发布时间:2026-04-08 17:28:12

今天,由我国开发建设的东南亚单体最大光伏项目——中广核老挝北部互联互通清洁能源基地一期100万千瓦光伏项目并网投运。据了解,该项目是老挝首个大型山地光伏项目,一期投产后,预计年均发电量约16.5亿千瓦时,等效节约标煤消耗约50万吨、减排二氧化碳约130万吨。据介绍,该项目带动我国新能源制造、施工、建设产业链40余家企业,以及老挝本地施工单位、机械供应、原材料供应等30余家企业共同参与建设。

陕西西安高新区2025年高效光伏组件、光储及综合用能优化项目财政补贴的通知来源:西安高新区发展改革局 发布时间:2026-04-07 11:43:42

(二)市级复核及评审1.高效组件和光储项目:市发改委联合相关部门对上报材料进行复核,必要时进行现场抽查。六、问题和建议附件3西安市XXX公司综合用能优化项目申报承诺书项目名称:本法人单位承诺:1.我单位近三年无不良行为记录2.我单位对申报的全部资料真实性负责。

1000GW时代,光伏电站的“下半场”比什么?来源:财经头条 发布时间:2026-03-31 11:56:21

2026年,中国光伏行业迎来历史性时刻:太阳能发电装机规模有望首次超过煤电,风电和太阳能发电合计装机将达到总发电装机规模的一半。与此同时,全国光伏累计装机已突破1000GW大关。这意味着,光伏的“下半场”,拼的不是装机速度,而是全生命周期的收益管理能力。研究表明,灰尘堆积是影响光伏组件性能的主导因素之一。当装机规模突破1000GW,行业竞争的逻辑已经改变。

光伏电站运维新曙光:从“被动”到“主动自洁”的跨越来源:晶澳 发布时间:2026-03-30 16:47:24

对于光伏电站业主而言,清洗频次、热斑风险、发电损失,始终是运维中的“三座大山”。晶澳近期的技术动向,或许给出了新的解题思路。日前,晶澳产品管理部长在TaiyangNews会议上透露,一项具备有机污渍自分解能力的新技术即将面世。与此同时,晶澳公众号连续三天发布悬疑海报,悬念持续发酵。从技术剧透到悬念营销,晶澳此番动作基本指向电站运维的长期痛点,行业或将迎来一次从“被动清洗”到“主动自洁”的跨越。

90%光伏电站都在白花冤枉钱:一份数据,为何要花两份成本?来源:索比光伏网 发布时间:2026-03-30 08:52:41

同一组发电数据,既要上报电网保合规,又要传回后台管运维,到头来却要装两套设备、办两张SIM卡。同一份数据,两边都要传,两边都不能断。一发双收,用最简单方式解决复杂问题它的核心逻辑非常直白:一份数据,一次采集,同步双向传输,两条通道相互独立、互不干扰。写在最后一发双收之所以能快速被行业认可,核心是它真正站在运营者角度,把复杂问题简单化,把无效成本降到最低。

2026技术成熟的工商业光伏安装厂家推荐:为何行业龙头都选TA?来源:阳光新能源 发布时间:2026-03-26 08:59:07

根据国家能源局发布的《2024年光伏发电建设情况》,2024年我国工商业分布式光伏新增装机达88.63GW,同比增长68%。分布式光伏发电已成为能源转型的重要力量。他们不仅是首批国家分布式光伏发电应用示范区的建设者,更与千行百业的领军品牌携手,包括汽车、电池、家电、物流等多个领域。电池行业:为亿纬锂能建设20MW综合利用工商业光伏电站,为国轩高科、新能安锂电池提供绿色能源解决方案。

水面漂浮式光伏电站供应商全景解析:阳光水面光伏的全球领先实力来源:阳光水面光伏 发布时间:2026-03-24 14:30:49

在全球能源转型的浪潮中,水面漂浮式光伏电站正成为光伏应用领域的重要增长极。阳光水面光伏是全球首个吉瓦级水面光伏系统供应商,已连续8年保持全球市场份额第一,截至2025年底,其全球累计应用超过4.3GW,拥有超过340个全球项目案例,积累国内外专利300余件。全球足迹:全场景验证阳光水面光伏的解决方案已在全球超过340个项目中得到验证,覆盖了各种严苛场景。

中国电建承建的坦桑尼亚首个光伏电站全容量并网来源:国资委网站 发布时间:2026-03-11 08:59:41

近日,中国电建承建的坦桑尼亚首个光伏电站——希尼安加50兆瓦光伏项目全容量并网发电,对促进该国电力结构多元化,推进当地清洁能源行业发展具有里程碑意义。作为坦桑尼亚首个光伏电站项目,该工程从设计、建设到调试并网全过程备受关注。项目投产后,年均发电量约7200万千瓦时,每年可减少二氧化碳排放约5.7万吨,可有效缓解坦桑尼亚西北部地区电力短缺问题,改善居民用电和生活质量,促进当地经济发展。

投运!中企在南非建成的单体最大光伏电站来源:中国能建国际集团、葛洲坝电力公司 发布时间:2026-03-10 07:23:36

当地时间3月4日由中国能建国际集团、葛洲坝集团联营体承建的南非莫伊240兆瓦光伏项目正式进入商业运行阶段这是中企在南非建成的单体规模最大光伏电站标志着中南清洁能源合作再添重要成果项目坐落于南非北开普省Noorport地区,核心建设内容涵盖240兆瓦光伏发电场,以及配套的升压变电站、开关站和输电线路等全套工程设施。

光伏电站增效关键,深圳安泰科如何用科学的间距设计让“光伏+”实现双赢?来源:安泰科能源股份 发布时间:2026-03-03 15:11:09

柔性支架的前后间距设计,影响着光伏电站全生命周期效益。深圳安泰科柔性支架通过科学严谨的间距设计,有效降低遮挡损耗,显著提升组件发电效率与土地利用率,同时针对“光伏+”多元场景实现精准适配,真正实现发电与产业的协同共赢。深圳安泰科以精细化设计,让每一寸土地发挥最大价值,用专业技术助力光伏项目降本增效,推动清洁能源与农业、渔业深度融合,为光伏产业高质量发展注入持久动力。

山东分布式光伏市场化转型的首月观察来源:中国电力新闻网 发布时间:2026-03-03 10:17:20

在首月结算中,分布式光伏项目参与市场交易,结算电价表现出差异化特征。分布式光伏结算电价的差异化,标志着山东省分布式光伏彻底告别固定电价保障时代,进入以市场化供需定价为核心的新阶段。这要求未来在分布式光伏项目设计中,需将储能配置比例与市场电价波动规律进行精细化匹配。灵活调整运营策略,分布式光伏业主需培养敏锐的市场洞察力,对现货与中长期电价进行研判,制定差异化的市场经营预案。
