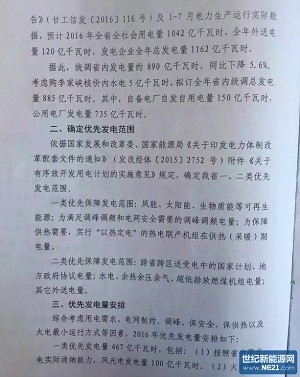

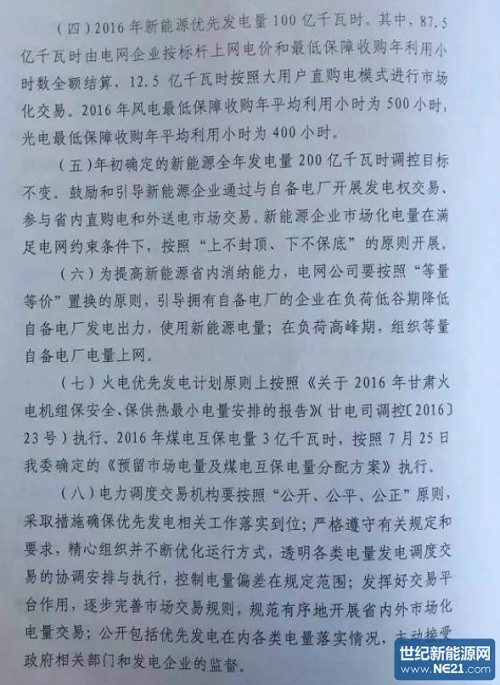

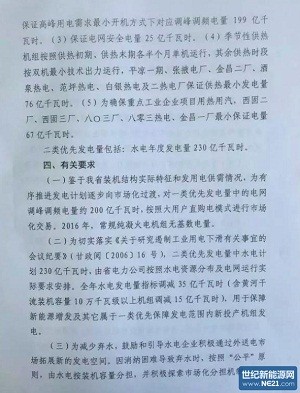

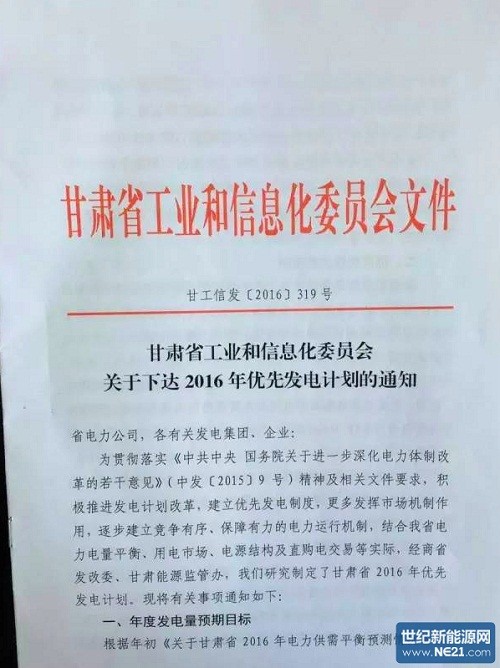

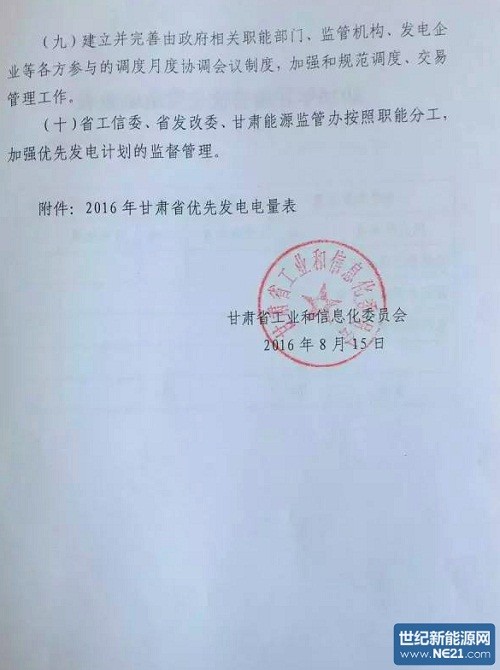

8月15日,甘肃工信委发布《关于下达2016年优先发电计划的通知》。通知明确:甘肃2016年只保障光伏400小时,风电500小时收购。记者获悉,这与国家发展改革委、国家能源局下达的《关于做好风电、光伏发电全额保障性收购管理工作的通知》中的要求严重不符。

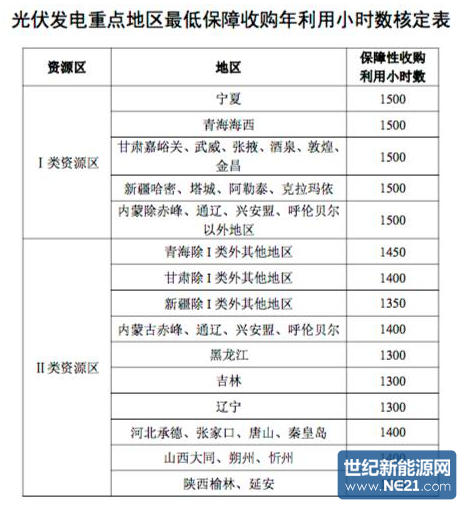

根据国家发改委、能源局文件要求:甘肃一类光伏地区保障发电量为1500小时,二类地区1450小时。按此计算限电高达70%以上。

与限电形成鲜明对比的是,近日甘肃省人民政府办公厅印发《甘肃省“十三五”战略性新兴产业发展规划》明确:2020年甘肃省太阳能发电装机达到11GW.包括:积极推进敦煌、金塔、肃州、嘉峪关、金川、凉州、民勤、高台等8个百万千瓦级大型光伏发电基地建设,在敦煌、金塔、玉门、金昌等光热条件较好的地区开展太阳能光热发电示范工程。到2020年,全省太阳能发电装机达到11GW,其中光伏发电9.9GW、光热发电1.1GW。风电装机达到25GW。

近年来,媒体多次报道甘肃光伏、风电限电问题。2015年,甘肃售电量持续负增长;与此同时,近年来甘肃省新能源装机却猛增,电力电量出现了大量富余。甘肃新能源爆发式增长与市场消纳能力不足之间的矛盾。我们希望,作为甘肃相关部门,不仅需要做好企业的招商工作,更要做好预警,避免过度投资。


  相关新闻:关于印发甘肃省“十三五”战略性新兴产业发展规划的通知

索比光伏网 https://news.solarbe.com/201608/19/160785.html

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
明星电站专刊 |中节能太阳能华东区埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目——废弃水域的“净化密码”来源:中节能太阳能 发布时间:2025-12-02 09:33:17

明星电站专刊太阳能华东区:废弃水域的“净化密码”埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目在安徽宿州埇桥区朱仙庄镇的采煤沉陷区,波光粼粼的水面上,深蓝色光伏板如蓝色纽带般铺展,昔日垃圾遍布、杂草丛生的废弃水域,如今已蜕变为年产千万度绿电的“水上能源基地”。中节能埇桥朱仙庄70兆瓦采煤沉陷区水面光伏发电项目,用灿烂的阳光在这片曾因煤炭开采而伤痕累累的土地上,编织“变废为宝”的绿色传奇。

转换效率≥23.8%,华电甘肃腾格里沙漠河西新能源基地800MW光伏组件采购来源:索比光伏网 发布时间:2025-11-25 16:49:09

11月24日,甘肃腾格里沙漠河西新能源基地80万千瓦高效光伏组件采购招标公告,招标人为华电甘肃能源有限公司,招标容量为800MW,最大功率不小于650W,光电转换效率要求正面≥23.8%,背面峰值功率不低于正面的70%。要求合同生效后15日内开始供货,原则上2026年6月前完成全部组件供货。

华电甘肃100MW光伏项目开工来源:PV光圈见闻 发布时间:2025-11-17 11:31:22

11月10日,中国能建安徽电建二公司承建的甘肃华电甘南夏河100兆瓦牧光互补光伏发电项目顺利开工。项目光伏电站额定容量100MW,共设29个额定容量为3300kW子方阵及1个额定容量为4300kW子方阵,光伏场区容配比按1.299:1考虑,采用单晶双面620Wp电池组件,共计209560块,光伏组件安装容量129.9272MWp。

甘肃电投武威100MW光伏项目开工来源:PV光圈见闻 发布时间:2025-11-12 11:37:50

11月6日,在甘肃省武威市凉州区九墩滩腾格里沙漠边缘,随着第一根钢螺旋管桩(试桩)稳稳扎根地下,甘肃电投酒汇公司武威望舒100兆瓦光伏治沙项目正式拉开施工序幕,宣告项目从前期筹备阶段全面转入建设实施阶段。作为甘肃电投集团积极响应国家“双碳”战略、助力地方能源结构转型的重点工程,武威望舒100兆瓦光伏发电项目选址极具战略眼光。

甘肃100MW光伏治沙项目开工!来源:甘肃电投集团 发布时间:2025-11-12 11:12:12

11月6日,甘肃武威望舒100MW光伏治沙项目正式开工。据了解,该项目总投资2.14亿元,位于甘肃省武威市凉州区九墩滩腾格里沙漠边缘,规划新建规模容量为100MW,同时配套建设15MW/60MWh储能系统。据此前9月9日发布的招标公告,该项目原计划于2025年10月30日前开工,2025年12月30日前完工。

东方电气162MWp渔光互补保障性光伏项目EPC总包中标候选人公示来源:阳匠网 发布时间:2025-11-06 11:52:34

11月4日,东方电气曹妃甸区12.5万千瓦渔光互补保障性光伏发电项目EPC总承包中标候选人公示,牵头人:中建八局西南建设工程有限公司,成员单位:东方电气集团电力工程设计有限公司以2.04元/瓦位列第一候选人,项目业主及招标人为东唐新能源有限公司,该项目交流侧装机162.5MWp。具体工期以监理人下达的开工通知为准。初步设计需具备资质的第三方开展项目设计审查并出具审查意见。施工用水、用电、临时设施由承包人自行解决。

华电甘肃3GW光伏项目用地预审与选址意见书注销来源:甘肃武威市自然资源局 发布时间:2025-10-30 09:55:21

10月27日,甘肃武威市自然资源局发布《关于注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目用地预审与选址意见书的公告》。现建设单位申请变更原规划许可内容,我局依据《中华人民共和国行政许可法》第七十条规定,决定注销甘肃腾格里沙漠河西新能源基地武威市凉州区九墩滩300万千瓦光伏项目原核发的《建设项目用地预审与选址意见书》,并予以公告。

6.2GW!美国在建“全球最大”光伏项目被叫停来源:索比光伏网 发布时间:2025-10-20 14:30:13

近日,美国土地管理局否决内华达州“埃斯梅拉达七号”巨型太阳能项目,该项目原计划成“全球最大光伏发电场”,此决策是特朗普政府频繁叫停可再生能源项目的最新案例,美国新能源产业正面临系统性冲击。5月,政府削减37亿美元清洁能源项目,波及氢能领域,澳大利亚伍德赛德等企业随后叫停美国氢能项目。这一系列变动源于特朗普政府7月签署的“大而美”法案。美国农业部也随之停止支持农田上的新能源项目。

甘肃临夏州:四季度分布式光伏公开容量公示来源:甘肃临夏州发改委 发布时间:2025-10-16 09:14:40

10月13日,甘肃临夏州发改委公示临夏州四季度分布式光伏公开容量显示,临夏州7个县(市、区)可开放容量共计388.9132MW,预警等级全部为“绿色”。附件:国网临夏公司四季度分布式光伏可开放容量公示表.pdf临夏州发展和改革委员会2025年10月13日

1.78元/W!甘肃电投100MW光伏项目EPC候选人公示来源:世纪新能源网 发布时间:2025-10-11 09:14:39

10月5日,武威望舒100兆瓦光伏项目EPC总承包中标候选人公示(见附件)。项目基本情况:项目由甘肃电力投资集团下属的武威望舒新能源科技有限公司投资建设,位于甘肃省武威市凉州区九墩滩腾格里沙漠边缘,新建规模100MW,光伏区系统装机容量为120MWp,配套建设15MW/60MWh储能系统。中国电建集团昆明勘测设计研究院有限公司&中铁十四局集团西北工程有限公司联合体,以21366.9528万元中标,折合单价1.78元/W。中标结果公示招标文件节选
