安徽大部分区域“先建先得”将暂停或暂缓受理新增光伏电站并网申请

来源:新能源圈发布时间:2016-06-28 08:45:47

近期小编获悉,安徽省大部分区域“先建先得”将暂停或暂缓受理新增光伏 电站并网申请,在安徽做前期开发的朋友们,一定要注意了,要不然就是浪费时间精力和财力。

因光伏、风电项目布局较多,暂停受理区域有:六安、合肥、明光、东至、寿县、埇桥、利辛、灵璧等,以上地区若电网未搞定,最好放弃。

光伏装机容量超过该地区40%的负荷,将暂缓受理,超过30%的区县,可自行开展接入系统方案分析,需注明消纳,所以在安徽其他地区做前期开发,不仅要问有没有间隔、容量、电压等级等,还要咨询该地区最多能做多少?还能做多少?倘若别人先占着,即便有接入条件没问题,也不行。

对于已完成接入系统方案的,这次也算是动了“杀手锏”,不仅仅针对新项目,从接入系统方案通过审查那天开始算,到5月31日还未完成送出线路和升压站的项目,超过一年,需要重新办理接入电网相关手续,换句话来说若项目是2015年5月31日之前通过审查的,到现在还未建成,那就得重来。

最后,重点指出,要优先保障光伏扶贫电网接入电网工作。

所以,不管您是在安徽,还是其他地方做项目开发,实时关注政策动向,更要有一定的市场预判能力,之前新能源圈也对安徽光伏市场投资开发做了一些分析,基本吻合。另外,既然是“先建先得”,项目批给你了,不建,那就取消、失效呗!

根据省市公司受理地面光伏电站(不含分布式光伏)的项目情况,统计各市县已受理光伏电站装机容量占地区最大负荷比例,同时发布根据《安徽省能源局关于完善“先建先得”分布式光伏电站管理的通知》(皖能源新能【2016】13号)、《安徽能源局关于推进光伏电站健康发展的通知》(皖能源新能【2016】30号)要求,现对一下区域先建先得光伏电站接网管理工作提出如下要求:

1、六安、合肥、明光、东至、寿县、埇桥、利辛、灵璧等区域因光伏、风电项目布局较多,暂停受理新增光伏电站并网申请。

2、对于比例超过40%的区县,暂缓受理新增光伏电站并网申请。须先提供地区消纳能力分析报告,待省公司组织经研院审查后,另行通知是否受理。

3、对于比例超过30%的区县,可自行开展接入系统方案分析,并注明消纳情况。

4、各区县要结合分布式光伏进展情况,特别要对接分布式光伏扶贫项目年度建设计划,优先保障光伏扶贫电网接入电网

5、各单位要参照此方式,结合地区在建、拟建其他新能源项目,做好地区消纳能力统筹分析工作,进一步强化对先建先得光伏电站的并网管理,严禁“未备先审、先审后补手续、超限额审查”等情况。

6、对已完成接入系统方案审查,但超过1年尚未投产的项目,请各市公司抓紧与市发改委对接,经核实确定升压站和送去线路尚未建成的项目,向市发改委正式行文说明方案失效,可参考描述“该项目接入系统方案于**年**月**日审查,截止5月31日尚未完成送出线路和升压站建设,目前已超过1年有效期,根据皖能源新能【2016】13号要求,现申明该方案失效。后续若项目仍需接入电网,请按要求重新办理接入电网相关手续。”


安徽省地面光伏电站投资、开发分析建议

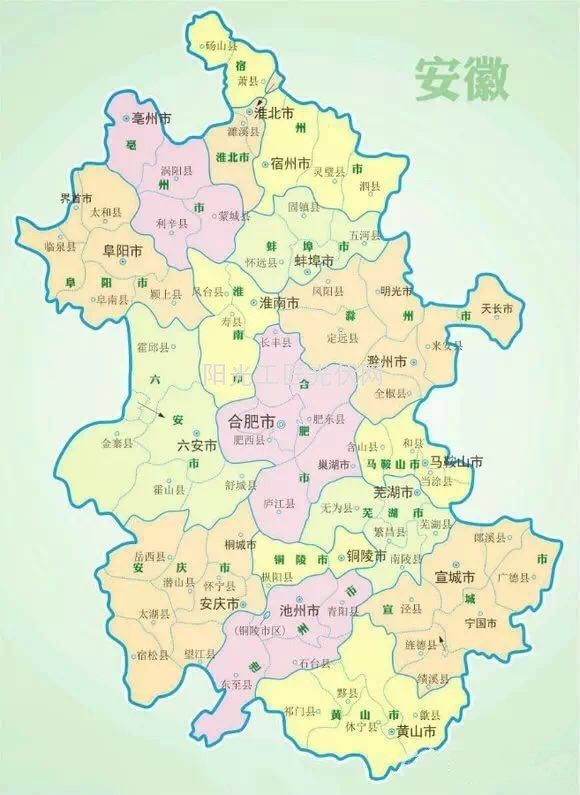

安徽北部光资源较好区域,如宿州、淮北、亳州、阜阳、淮南、蚌埠,而在北部地区不仅有两淮(淮南、淮北)1GW的领跑者基地,吉电股份(国电投旗下)近日与淮南市凤台县签署了500兆瓦的框架协议,淮北亦有0.25元的度电补贴,竞争更加惨烈,亳州作为安徽仅有的有补贴地区之一,市场早已瓜分殆尽,虽然周边的阜阳、宿州、蚌埠仍有操作空间,但接入将是个大问题,甚至盛传“安徽北部已基本暂停接入批复”,能否搞定接入,是前期开发的重中之重,现在不能只看是否有间隔,是否有容量,咨询能接入多少的问题了。另外阜阳市颍上县是合肥帮扶对象,享受合肥光伏 补贴政策,可以努努力!

阜阳的南部是六安市,金寨就位于六安市,接入比北部地区更为艰难,虽然六安市寿县远离金寨,但毗邻淮南凤台县和阜阳颍上县,若接入能解决可以一试,若为新开发或仍然未能解决接入问题的,基本可以放弃。

蚌埠往南是滁州市,滁州目前接入情况相对比较乐观,光照方面靠蚌埠的凤阳、定远等地相对较好点,土地资源也相对较为丰富,荒山荒坡、宜林荒山也不少,有一定的可操作性。滁州西边就是合肥,鉴于合肥有补贴,竞争尤为激烈,也已开发好几轮,新开发相对有点难度。

再往南就是:安庆、铜陵、芜湖、马鞍山一线,其中马鞍山有补贴(未正式下发),马鞍山含山地区原本为重点,可惜有点小乱,和县方面土地资源也不是十分乐观,马鞍山市周边有一定的操作性,铜陵方面,枞阳地区水面较多,可以一试;相对而言安庆地区和芜湖地区,操作性比铜陵和马鞍上要强很多。芜湖方面,重点可以关注无为地区,而安庆地区,水面虽然较多,具备可操作性和规模化效应的不多,重点可以关注怀宁、桐城等地。

而池州、黄山和宣城地区,虽然黄山光照条件稍微比池州好一点,笔者比较看好池州地区,操作性比黄山强一些。

上述分析一方面考虑到最佳倾角的年有效利用小时数,即发电量,另一方面安徽作为三类地区,小时数也就在1100左右,要充分考虑规模效应,即同一项目地是否能达到50兆瓦以上及远期有无达到100兆瓦甚至200兆瓦的可发展空间,以及渔光互补相对提升发电效率。

结合“皖能源新能〔2016〕30号”文,【原则上,各县(市、区)规划光伏电站装机规模不得超过当地最大负荷的50%,各市规划光伏电站装机规模不得超过本市最大负荷的40%,超过以上限额须编制电网接入和消纳专题报告,并报省能源局、省电力公司。】和【项目所需规模指标按照公开招标和“先建先得”等市场化方式配置。原则上,110千伏及以上电压等级接入集中式光伏电站,采取公开招标方式配置规模指标;35千伏及以下电压等级接入分布式光伏电站,采取“先建先得”方式配置规模指标。】所述。

笔者认为,从投资价值方面看:安徽北部,如宿州、亳州、两淮地区,特别是类似淮北有补贴区域,投资价值相对较高,就目前实际情况看,安徽下一重点竞争区域将会是:滁州北部、芜湖北部和安庆部分地区,以渔光互补为主,农光互补也将逐渐成为趋势。

责任编辑:liufang
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

1 GW:「光伏+储能」在英国,已经大到要按“国家重大基础设施”来审批来源:国际能源小数据 发布时间:2026-10-30 09:13:08

本文介绍了英国首个按“国家重大基础设施项目”(NSIP)标准审批的1吉瓦级“光伏+储能”能源公园——Dengie Peninsula能源公园。该项目由开发商Low Carbon于10月启动,位于英格兰埃塞克斯郡,规划光伏与储能总容量达1 GW,年发电量可满足25万户家庭用电,减碳约26.5万吨。因其规模超过100 MW阈值,须由英国中央政府主导NSIP审批,流程严苛、周期长达数年,对生态、景观及电网接入要求极高。文章指出,这标志着英国光伏开发正从分散式中小型电站转向一体化“能源公园”模式,并带来三大结构性变化:开发权成为核心竞争力、储能从附属变为审批关键要素、小开发商加速退出。最后对比中国现状,提示随着新能源装机规模持续扩大,土地、并网与消纳约束正使中国面临与英国相似的制度性挑战。

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

Masdar签署希腊550兆瓦以上太阳能项目协议并建立绿色数据中心合作来源:indexbox 发布时间:2026-10-27 10:31:57

阿布扎比未来能源公司(Masdar)与希腊达成两项关键合作:一是收购并建设装机容量超550兆瓦的大型太阳能光伏项目,预计2026年底前投运,年发电量可满足逾20万户家庭用电;二是联合Khazna数据中心,共同开发绿色数据中心,整合可再生能源供电与储能解决方案。两项举措旨在响应希腊因人工智能、云服务和数字基础设施扩张而激增的电力需求,支撑其打造欧洲数字中心的战略目标。项目依托Masdar在可再生能源与储能领域的专长,以及Khazna在数据中心运营方面的经验,并通过Terna Energy平台拓展其在东南欧的布局。同时,Masdar计划为该太阳能设施加配电池储能系统,以提升电网稳定性与灵活性。合作亦深化了阿联酋与希腊建交五十余年来在能源、AI及前沿技术等领域的战略伙伴关系。(199字)

并网!安徽省绿色能源转型示范区光伏总承包项目来源:中国能建中电工程 发布时间:2026-10-27 09:47:18

润能贵池牛头山光伏发电项目近日实现全容量并网发电,标志着安徽省绿色能源转型示范区建设取得重要进展。该项目由中电工程安徽院以EPC总承包模式承建,联合华润电力共同开发,位于池州市贵池区,采用集中式渔光互补模式,分两期建设,直流侧装机容量176兆瓦,交流侧128兆瓦,并配套一座220千伏升压站。项目投运后,预计年均发电量约9950万千瓦时,可节约标准煤约2.98万吨,减排二氧化碳约7.78万吨。作为示范区重点能源项目,其创新融合“光伏+渔业+旅游”发展路径,兼顾清洁能源供给与产业协同,为区域绿色低碳转型和乡村振兴提供有力支撑。(198字)

5 GW/34 亿欧元:欧洲想把光伏制造“拉回本土”,但用的是中国专利来源:国际能源小数据 发布时间:2026-10-27 09:30:25

欧盟通过创新基金拨款34亿欧元,支持包括法国HoloSolis公司在内的77个净零技术项目,旨在重建本土光伏等清洁技术制造能力。其中最受关注的是在法国昂巴克建设的5 GW n型TOPCon光伏电池与组件一体化智能工厂,预计2027年投产、2030年达产,创造超2000个岗位。该项目被定位为提升欧洲光伏价值链自主性、降低对外依赖的关键举措,呼应欧盟“2030年本土满足40%净零技术需求”的硬性目标。然而值得注意的是,该工厂核心技术源自中国天合光能的TOPCon专利授权,凸显当前欧洲制造业回流仍高度依赖中国技术许可。此次资助聚焦制造端(12个制造类项目获8.95亿欧元),强调自动化与工艺效率,而非单纯装机补贴,折射出欧洲产业政策向供应链上游延伸的战略转向。(199字)

意大利1-9月新增光伏4.83GW、储能1.953GWh来源:TaiyangNews 发布时间:2026-10-27 09:28:28

2026年前三季度,意大利新增光伏装机4.83GW,累计达48.35GW,其中地面电站(46%)、工商业(35%)和户用(19%)共同推动增长,西西里、伦巴第和皮埃蒙特为新增装机最多的地区。同期新增电池储能1953MWh,累计达19983MWh,超六成(12552MWh)与光伏配套部署。第三季度地面电站新增858MW,显著高于2025年同期;工商业与户用光伏亦实现同比增长。行业组织Italia Solare指出,光伏正助力企业对冲能源价格风险、家庭降低电费,并强调储能对可再生能源消纳的关键作用,呼吁修订监管规则以认可储能灵活性价值、取消并网限制。此外,业界联合倡议将可再生能源社区(REC)激励政策截止期延至2030年底或达成5GW目标之时,同时简化审批流程、扩大中小企业参与。

9月光伏组件出口环比增44%,前三季度172.5GW来源:光伏情报处 发布时间:2026-10-26 09:42:08

本文基于中国海关2026年1—9月光伏组件出口数据,系统梳理了行业出口表现。2026年前三季度,中国光伏组件出口总量达172.5GW(同比下降8.2%),出口金额196.4亿美元(同比增长7.8%)。单看9月,出口量约23GW,环比8月增长44%,但同比略低于2025年同期;出口金额26.9亿美元,同比增长15%。出口波动受政策影响显著:3月因出口退税取消前集中出货达32GW,创三年新高;随后数月库存消化导致下滑,8月降至16GW,9月明显回升。主要出口市场为荷兰(25.5GW)、巴基斯坦(8.6GW)、菲律宾(7.3GW)等;出口省份以江苏、浙江、陕西居前。

一束阳光 三笔绿账 生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-26 09:20:10

生态城生物医药产业园分布式光伏电站近日并网发电,建成总装机容量2兆瓦的屋顶光伏系统及光储充一体化微电网,年发电量约240万千瓦时,年减排二氧化碳约2000吨。文章围绕“三笔绿账”展开:用电账体现就地消纳与余电上网带来的电费节省(年约60万元)和售电收益(年约35万元),并依托储能保障生物医药企业高可靠性供电;减碳账突出碳排放可量化、可核查、可交易,通过CCER机制转化碳资产,并实施“五步降碳法”系统推进零碳建设;金融账创新引入绿色信贷挂钩机制,由北京绿色交易所核验减排成效,北京银行据此动态下调贷款利率,获中新绿色金融合作重点支持。三重效益叠加,助力园区降本增效与产业绿色升级。(199字)

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)
