光伏电价下调真的能解决光伏“顽疾”吗?

来源:发布时间:2015-12-25 00:05:59

OFweek太阳能光伏讯:在目前大规模光伏发电接入电网的大背景下,对其展开电价支持政策研究与分析,进行潜在的风险评估,有其一定的必要性。相比于国外较为成熟的光伏发电电价机制,国内的光伏电价支持政策还在不断研究、改进与完善之中。笔者在对国外上网电价政策进行比较和分析的基础上,结合国内现行的光伏发电政策,提出解决措施来应对不断涌现的政策弊端。

1、国外对光伏发电电价支持政策

当下,国外针对光伏发电的经济类支持政策主要分为三类:(1)固定电价政策;(2)投资补贴政策;(3)净电表政策。此外,还有约束性政策如配额制、并网类政策等;其中电价政策较之其它政策而言最为直接、普遍、有效。

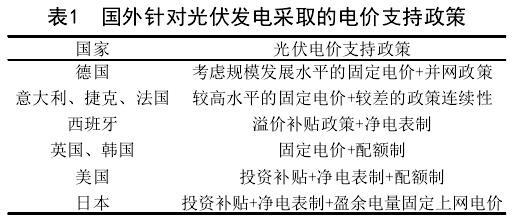

表1所示为国外针对光伏发电所采取的一系列电价支持政策。其中,德国、意大利、捷克和法国等采取固定电价方式;西班牙则采取投资补贴和溢价补贴政策;英国和韩国的电价补贴机制采取固定电价和配额制相结合;美国和日本的光伏电价政策体系则划分更为详细,采用的是统筹投资补贴、净电表和配额制,并辅以盈余电量固定上网的电价政策。各国的电价支持政策均是立足于本国国情,因此收益的期望值也各不相同。

2、不同电价支持政策下的风险评估

针对上述不同电价支持政策的风险进行评估,主要结论如下:

(1)从光伏发电企业积极性程度看,除了德国、意大利、捷克和法国等采取固定电价方式外,其它各类电价支持政策均要求光伏发电企业承担一部分收益风险,此类措施能够提高光伏发电企业的积极性和参与度。

(2)从电网公司收益程度看,电网公司通过固定电价政策获益最小。采用溢价补贴、净电表和配额制方式,在一定程度上能够增加电网公司的收益,包括对配额指标进行交易流转,获取交易收入等;同时对光伏发电企业超出配额部分收取相应的服务费等。

(3)从发展长远看,对于光伏发电企业而言,采取固定电价方式收益最可靠,规避了市场的价格不确定性所带来的收益风险。但是这种方式将风险转嫁给了下游的电网公司,更有甚者直接由消费者来承担。溢价补贴政策和净电表政策对固定电价政策进行不同程度上的改进,在保证合理收益的前提条件下,将部分风险摊派到光伏发电企业,使其能够积极参与到电力市场中。

    配额制政策具有计划导向性,调动了各方消纳光伏发电量的积极性,解决了光伏发电“上网难”的瓶颈,进一步推动可再生能源的发展,同时也调整了能源消费结构。但是该政策既要考虑“就近输配”有无市场需求,又要考虑跨区域输送的成本问题,因此,光伏发电企业的收益风险性进一步加大。

3、国内光伏发电定价机制分析

  3.1、光伏发电发展现状研究

开发和利用可再生资源已得到了我国政府的重视,并将上升到优化国家能源配置、保持经济和社会可持续发展的战略性高度,其中光伏发电作为太阳能资源利用的主要方式得到关注。近年来,国内的光伏发电已进入到一个跳跃式的发展阶段,截止到2012年底,国内光伏发电容量已达到8GW,实际上已经取代美国,排名世界第三。新近颁布的《国务院关于促进光伏产业健康发展的若干意见》中提出,从2013年至2015年内年均新增光伏发电装机容量10GW,到2015年总装机容量需达到35GW以上。此项政策的出台与实施,无疑是给正处在欧洲“双反”打压下的国内光伏企业一剂强心针。


3.2、光伏发电并网方式

目前光伏发电主要有两种并网形式:集中式并网和分布式并网。

集中式并网的特点是所发电能直接输送到大电网,由大电网统一调配向用户供电,与大电网之间的电力交换是单向的。此方式适用于离负荷点比较远的大型光伏电站并网运行。

分布式并网的特点是所发出的电能直接分配到用户负载上,多余或者不足的电力通过联结大电网来调节,与大电网之间的电力交换可能是双向的。适于中、小规模光伏发电系统,特别适用于与建筑相结合的光伏发电系统。

通过66kV及以上电压等级接入电网的大型光伏电站以专线形式接入电力系统的变压站,进入公共电网;通过10~35kV电压等级接入电网的中型光伏电站以T型连接方式接入公共电网,原则是光伏电站的容量应小于公共电网线路最大输送容量的30%;通过380kV电压等级接入电网的小型光伏电站可直接接入380V配电网,其容量应不大于上一级变压器供电区域内最大负荷的25%。

3.3、光伏发电并网的电价政策

国内目前对于光伏发电上网电价依然执行国家发改委制定的全国统一的太阳能光伏发电标杆上网电价。该项政策规定:对2011年7月1日前已核准且在规定期限建成投产的光伏发电项目核定上网统一价为1.15元/kW·h;否则上网电价一律按1元/kW·h执行。

    对于通过特许招标、享受中央财政资金补贴等确定的光伏发电项目,其上网电价按不高于光伏发电标杆电价或按当地脱硫燃煤机组标杆上网电价执行,并辅之以全国征收的可再生能源电价附加费分摊进行补贴。但是业界普遍反映全国统一电价未能按照资源分区,同时也没有区别考虑到技术性差异。对于补贴的年限也没有具体规定,且政策调整存在不确定性,并未将其与发展规模建立合理的联动机制。

因此,有必要参照风电上网电价政策制定新的光伏发电上网电价支持政策,可考虑将全国划分为4类太阳能资源区,相应的光伏发电标杆电价分别为0.75、0.85、0.95、1元/kW·h。同时规定电价执行期限设为20年,期满后执行脱硫燃煤标杆电价并逐步调整电价标准,通过全国征收的可再生能源电价附加费解决光伏发电高出当地燃煤机组标杆电价的部分。通过上述一系列举措,一方面保障了光伏发电企业的收益,降低其对未来市场波动而引发的风险系数;另一方面,进一步分摊了风险成本,由电网公司和消费者共同承担。

4、现阶段电力体制下光伏发电问题及其对策

通过以上分析可知,现阶段光伏发电接入大电网运行还存在如下问题:

(1)风险承担主体不明确

    全国统一的上网电价政策和全额收购光伏发电量,将风险承担主体转接成了各电网公司。收益与风险联动机制未能形成,各电网公司的积极性无法调动。

(2)价格引导机制缺失

    在统一上网标杆电价的基础上,各光伏发电企业的收益得到了保证;但是降低了企业参与市场的热情,加之未能与电能质量调节发电厂形成合理的协调机制,易形成“窝电”现象,更有甚者造成“弃光”。

(3)光伏发电企业的内动力不足

    统一电价下,光伏企业收益水平完全依据所处地区的太阳能资源,不能对所有的光伏发电企业进行激励。同时,因为光伏发电企业无需考虑所发电能质量问题,也不承担任何风险,因此光伏企业的技改意识淡薄,企业发展的内动力严重不足。

(4)协调机制不完善

    太阳能是一种随机性、间歇性的能源,光伏发电企业不能提供持续稳定的输出功率,发电稳定性和连续性较差。当光伏发电并网后,为保证电力系统实时平衡和电网安全稳定运行必须调用相应的电能质量调节发电厂参与。但是由于光伏发电的收益方只有光伏发电企业,因此,各方的主观能动性较差,相互之间的协调机制有待完善。

下一页>

(5)电网消纳能力不够,安全隐患加大

    光伏“国六条”的颁布实施,有可能再一次诱发建设大型光伏电站和分布式发电的高潮。前述中已经提到大型光伏电站主要建于西部偏远地区,当地电网本身的消纳能力有限,电力负荷需求量相对较少,同时光伏发电渗透率有其上限范围;此外,无序的分布式发电对电网的运行易造成安全隐患。

有鉴于此,针对上述5方面所涉及到的问题,提出如下可行性应对措施:

(1)明确光伏发电风险承担主体

    初期的固定投资和统一上网标杆电价有效促进了国内光伏发电企业的发展,蓬勃发展的光伏发电行业就是最好的例证。该方式在光伏发电的初期,能够保证光伏发电的收益,对行业的发展能够起到较大的推动作用,但与此同时也转嫁了风险承担主体。伴随着光伏发电渗透程度的逐步提升,该方式的合理性遭到质疑。可以适当考虑将配额制或溢价补贴机制引入到国内光伏发电电价补贴政策中,在规定的配额范围内,电网公司需无条件消纳光伏发电量,对于超额发电量可允许收取部分服务费或者过网费。

(2)合理调整光伏发电电价支持政策

    针对现阶段光伏发电企业,若初始固定投资变化0.5元/W,将会影响光伏电价4.2分/kW·h;若将经营合约期限从20年变为25年,差距仅为0.3分/kW·h;若限制出力达到7%,则电价将会提升6分/kW·h;若对光伏电站所占用地按照0.5元/W投资,并增加1元/m2的税费,反映在电价中将会达到5.4分/kW·h。通过以上几个重要的光伏电价影响因素分析,可采取如下2个原则进行调整:第一,按照电量补贴。对光伏发电企业按照发电量实施补贴政策;同时根据成本变化,合理微调上网电价和补贴标准。第二,调整补贴起点。对于自发自用的光伏发电部分,采取销售电价;对于余量上网部分,则采用脱硫燃煤标杆上网电价。

(3)不断技改,降低电网风险系数

    光伏发电出力的随机性和不稳定性,给电网的运行带来许多不确定因素,增加了电网调峰、调频压力。因此,光伏发电企业应不断进行技术革新,从源头上降低光伏发电接入电网的风险系数。具体技改措施如下:第一,提高光伏发电最大功率点跟踪能力。光伏输出功率具有伴随着天气因素而时刻变化,能够快速、准确地稳定在最大功率点处是光伏发电的前提条件。第二,提升光伏发电预测的准确性。准确地预测出光伏发电的输出功率,对于电网公司进行合理的调配资源、减少旋转备用容量、增加收益有着重要意义。第三,加强光伏发电低电压穿越能力。一旦电网侧出现故障,及时进行切机运行和故障穿越对于光伏发电企业而言很有必要性。第四,加设功率协调装置,稳定系统输出。加设诸如蓄电池、超导储能、飞轮储能和光热发电等装置,不仅能够平抑功率波动,降低对电网运行的冲击,而且能够提高整体系统的稳定性。

(4)不断完善协调配合机制,形成合力

    光伏发电企业应与调峰、调频发电厂进行沟通与协调,考虑分摊部分利润给予补贴,激励该类发电厂参与电能质量调节的积极性。从表象上看,光伏发电企业似乎减少了部分收益,但是却最大限度地保证了电网公司和消费者的利益。

(5)合理布局,提高光伏发电准入门槛

    目前西部地区电网能否支撑和消纳当前光伏发电的电量和容量,这是一个值得商榷的问题。未来光伏发电大规模的扩张仍然会面临电力并网运行和市场消纳的“瓶颈”,若光伏发电建设布局规划和配套设施不能调和,则限制出力的比例将会提高,“弃光”将会愈加严重,因此加强规划和产业政策引导,促进合理布局迫在眉睫。与此同时,综合考虑技术指标、产量指标和环保指标等方面并进行规范,提高光伏发电准入机制,确保光伏发电行业健康、有序发展。

5、结语

我国光伏发电市场的发展正处在关键时期,落实统一电价和投资政策等相关支持政策,有助于保证光伏发电企业的基本收益,提高光伏投资者的投资热情。同时,现行的光伏发电电价支持政策有待进一步研究与完善,对光伏发电企业实施降税、降息等一系列新的支持政策,能够增强各方主动参与意识,调动各方积极性,降低风险系数,确保社会效益的最大化。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
内蒙古自治区扎兰屯市集中式光伏帮扶收益分配实施方案发布来源:农牧和科技局 发布时间:2026-10-10 14:24:04

本文介绍了内蒙古自治区扎兰屯市发布的《集中式光伏帮扶收益分配实施方案》,旨在规范鄂温克旗集中式光伏帮扶电站拨付至该市的收益资金管理与使用。方案明确以乡镇为单位,精准识别防止返贫致贫对象及需持续帮扶的脱贫人口,建立动态更新的光伏帮扶名册作为分配依据。收益主要用于三类方向:一是向无劳动能力或弱半劳动力家庭按户每年发放3000元帮扶资金;二是支持公益岗位、小型公益事业、奖励补助;三是拓展用于带动就业的产业项目及农村人居环境整治等乡村建设项目。方案细化了六类重点帮扶对象认定标准,规定了“户申请—村评议—乡审核—部门备案”的申报程序,实行“一卡通”专账发放,并建立市乡村三级档案管理和监督问责机制,确保公开、公平、公正和资金安全。(198字)

涉及5个风光项目!江西下达2026年省重点建设项目中期调整计划来源:江西省发展和改革委员会 发布时间:2026-10-10 14:22:31

江西省发展改革委于2026年9月28日印发通知,正式下达《2026年省重点建设项目中期调整计划》。该计划经省政府批准,对原定重点项目清单进行动态优化:共新增调入项目17项,调出项目13项,并对5个项目的内容或实施安排作出调整。其中,涉及5个风电、光伏等新能源风光项目,凸显全省加快清洁能源布局的阶段性部署。调整工作严格依据《江西省重点建设项目管理和服务办法》(省政府令第272号)执行,要求各设区市发改委、赣江新区经发局及有关单位切实履行职责,强化统筹协调与服务保障,确保全年重点建设目标任务高质量完成。(198字)

比亚迪取得光伏组件及太阳能专利,提升了发电效率来源:金融界 发布时间:2026-10-10 10:18:26

比亚迪股份有限公司近日获得一项名为“一种光伏组件及太阳能”的实用新型专利(授权公告号CN224843691U),该专利于2025年7月提交申请。专利核心在于优化光伏组件的内部结构:通过将汇流条直接设置在层压件表面,并使其与层压件表面的焊丝实现电连接,从而提升电流汇集与传输效率。这一设计减少了传统布线对有效受光面积的占用,使电池片在层压件内可更紧凑、合理地布置,进而提高单位面积的光电转换效率。该技术属于光伏组件结构改进范畴,旨在增强太阳能发电系统的整体性能。

蓬勃发展的光伏产业:内蒙古能源经济转型的金太阳来源:中国日报网 发布时间:2026-10-10 10:08:39

本文聚焦内蒙古光伏产业的跨越式发展及其在能源经济转型中的核心作用。文章指出,依托丰富的太阳能资源(年日照2600–3400小时、西部“沙戈荒”地区尤为优越),内蒙古自“十二五”以来加速布局光伏产业,尤其通过“光伏+治沙”“光伏+牧业”等创新模式,实现生态修复与能源生产的协同增效。截至2025年底,全区太阳能发电量达624.04亿千瓦时,占全国并网光伏电量的5.32%;“十五五”期间年均新增新能源装机超3000万千瓦,目标2030年新能源总装机达3.25亿千瓦。与此同时,内蒙古以包头、鄂尔多斯等地为支点,构建起覆盖硅料、硅片、电池、组件及支架的完整光伏制造产业链,吸引隆基、通威等头部企业集聚。这一进程推动全区从传统煤炭依赖型经济向绿色低碳新范式深度转型,不仅优化了能源结构、支撑京津冀与东南沿海绿电供应,更探索出资源富集地区高质量发展的可行路径。(199字)

江西:总投6000万元,30万吨组件回收项目公示来源:江西省上饶市人民政府 发布时间:2026-10-10 09:54:12

江西丰银新能源科技有限公司拟在上饶市广丰区上饶高新技术产业园区芦洋产业园B区,投资6000万元建设废旧太阳能光伏板综合回收利用项目,占地8400平方米。项目以光伏发电企业产生的废旧光伏板为原料,采用拆解、热解、振动筛分、涡电流分选、风选、钢化玻璃清洗及甩干等工艺,实现资源化分类回收,设计年处理能力达30万吨。环保投资230万元,涵盖废气、废水及噪声治理等措施。项目已通过生态环境影响报告表受理公示,公示期间未收到反对意见。该公司成立于2026年4月,注册资本2000万元,主营业务包括再生资源回收、固体废物治理及光伏设备相关技术开发与销售。(199字)

印度ALMM太阳能电池产能超37吉瓦来源:光伏情报处 发布时间:2026-10-10 09:45:10

印度新能源和可再生能源部(MNRE)最新更新《型号与制造商核准名录》(ALMM)第二部分,新增529兆瓦单晶硅PERC太阳能电池产能,使全国ALMM登记的太阳能电池总产能达37393兆瓦(即37.393吉瓦)。其中,Premier Energy Photovoltaics新增产能后,其PERC电池总登记产能升至2454兆瓦,并新增1358兆瓦G12R N型TOPCon电池产能,整体登记产能达3812兆瓦。此前,Jupiter Solar Tech和Renusol India亦分别扩充了N型TOPCon电池产能。ALMM-II对公用事业级项目设定了2025年8月31日的执行截止期,但净计量及开放接入式项目豁免期延至2026年12月31日。此外,MNRE已于2026年3月启动ALMM第三部分,将硅锭、硅片纳入监管,计划自2028年6月1日起强制实施,前提是至少三家独立硅片制造商完成登记且合计产能达15吉瓦。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

国家能源局释放重要信号!应用端合理收益是光伏产业走出低价困局的关键来源:索比光伏网 发布时间:2026-10-09 13:56:33

国家能源局在9月全国可再生能源电力开发调度会上释放关键政策信号:健全新能源价格结算机制、切实保障合理收益,是破解当前光伏产业低价困局的核心路径。文章指出,尽管截至2026年8月光伏装机已达12.97亿千瓦、超越煤电成为最大电源,但新增装机增速放缓,反映投资动力不足。根本原因在于低电价导致项目经济性承压,影响发电企业投资决策,并沿产业链向上传导,加剧制造端产能过剩与恶性竞争。会议特别强调科学组织2027年增量项目机制竞价,避免片面追求“低价”而忽视项目可投资性,要求在市场竞争与收益可持续性之间取得平衡。文章阐明,合理收益并非保护利润,而是维系有效投资、设备采购、项目落地和产业链健康循环的前提条件。(199字)

云南:推动硅光伏提质升级来源:云南省人民政府 发布时间:2026-10-09 09:24:11

《云南省区域协同发展“十五五”规划》提出以高质量发展为导向的系统性部署:一方面,巩固烟草、能源等传统产业优势,做优绿色铝、煤磷化工及锗铟等稀贵金属产业,重点推动硅光伏产业提质升级,并培育新能源电池、新材料和先进装备制造业;另一方面,加快制造业数字化转型,建设智能工厂,完善综合交通、清洁火电基地、电网气网、骨干水源及新型基础设施。规划还强调区域协同,提升“麒沾马”中心城市能级,推动宣威联动发展;在滇东北(昭通市),依托区位优势建设区域中心城市,保障大型水电站安全运行,推进镇雄低热值煤利用、页岩气开发及磷基新材料集群建设,同时壮大特色农业、红色旅游与康养旅居产业,促进跨区域要素集聚与一体化发展。(199字)

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。

海南明确发电机组调试运行期上网电价政策来源:海南省发展和改革委员会 发布时间:2026-10-09 08:33:45

海南省发改委发布通知,明确各类发电机组调试运行期的上网电价政策。根据国家相关规定并结合本省电力市场实际,市场化机组(如火电、新能源、独立储能)调试期电量按所在节点实时市场出清电价结算;核电机组暂按商业运行期批复电价结算,但调试期间因强制外送产生的琼粤跨省保障类不平衡资金由该机组全额承担;未参与市场交易的水电、生物质机组,调试期电价亦暂按批复电价执行。通知还规定:新政策自印发之日起施行,当月起原按月度加权均价结算的机组同步调整为实时电价结算;此前已并网调试但未完成结算的,统一按新规执行;若调试期跨月,则分月分别适用对应电价机制。(198字)
