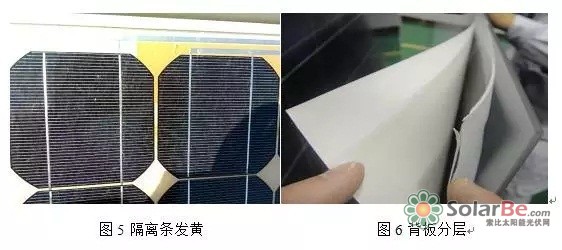

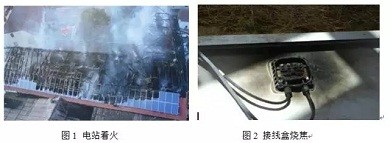

在网上大家随处可见一些光伏组件异常的照片,例如,图1电站着火、图2接线盒烧焦、图3PID失效、图4蜗牛纹现象、图5隔离条发黄、图6背板脱层等等。大家都知道,太阳能光伏产品进入市场基本上都是通过各个国家的认证要求的,为什么还会发生如此严重的质量问题呢?个人认为主要有以下几个原因:

  一、光伏发展时间较短,经验不足

  光伏在我国的真正发展时间也就是近十余年时间,只有极个别的、非常小的电站使用了二十余年,因此我们对组件产品的全方位、全寿命段的研究非常有限。换句话说,以我们目前的经验,不足于保证组件在其全寿命段的质量。

光伏发展时间较短,经验不足




  二、光伏组件的测试标准不完善


  目前行业内主要采用的组件测试标准有:《IEC61215:2005地面用晶体硅光伏组件的设计鉴定和定型》、《IEC61730-1:2004光伏组件安全鉴定之结构要求》、《IEC61730-2:2004光伏组件安全鉴定之实验要求》和《UL1703:2004平面光伏模块及平板标准》,而这些标准只是针对单块组件,并且模拟的户外环境是实际户外环境的单个因素或两三个因素,并不能全方位的模拟组件户外25年的发电情况。大家是否注意到,上述提及的测试标准没有一份测试标准申明或注明通过了本标准的所有项目即证明了组件有25年的使用寿命。

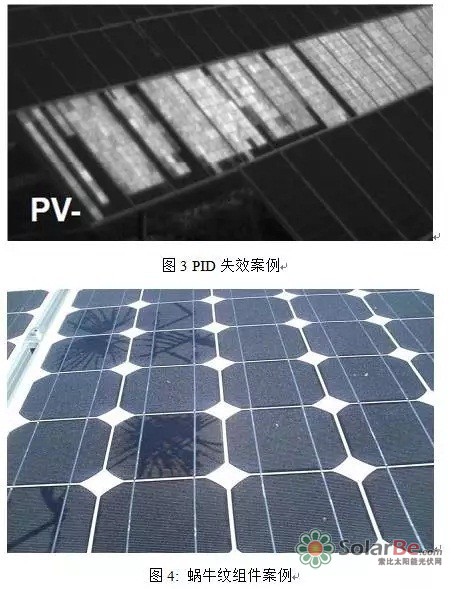

  所以针对目前行业出来的新问题国际电工委员会也在制定一些对应的标准,例如《IEC61701:2011盐雾测试标准》、《IEC62804(draft)电势诱导衰减效应测试标准》、《IEC62716:2010光伏组件的氨气腐蚀测试标准》。中国质量认证中心根据我国不同地域的气候环境推出的《CQC3303-2013地面用晶体硅光伏组件环境适应性测试-干热气候条件》、《CQC3304-2013地面用晶体硅光伏组件环境适应性测试-湿热气候条件》和《CQC3303-2013地面用晶体硅光伏组件环境适应性测试-高寒气候条件》等测试标准。这些均说明光伏组件的检测标准还是不够全面,无法通过测试证明组件各项指标的长期可靠性。针对图3中PID失效案例目前只有一个草稿文件,而针对图4失效的案例目前并没有任何检测标准。




光伏组件的测试标准不完善







三、认证组件不具有代表性

  第三方测试费用昂贵,一块组件的热循环测试费高达70000元,最简单的功率标定也需要3000元,这么高的检测费用,哪个公司会随便的委外测试!又有哪个公司会随机抽或把最差的产品送第三方检测!这就注定公司将产品送往第三方测试时,会非常谨慎,不但选用优质材料,优质生产工艺,而且会在最终的产品中再次挑选,最后才将经过数次筛选的产品送往第三方检测。当然这个测试的意义也仅仅是拿到了合格证书,那么公司产品的质量又如何保证呢?

  四、无法做到产品质量的持续监控

  第三方的型式检验、监督检验、监督检查非常简单,并且在检查前都会通知被检查方,被检查方在接到通知后,会在短时间内进行“集中补单”;另外,光伏行业圈很小,检查机构在检查中也会很给“面子”,所以第三方的监督检查是有缺陷的。那么,大家会问,公司内部不进行质量控制吗?回答是肯定的,每个公司都会“尽其所能”提升产品质量,而这个“尽其所能”指的是充分利用公司现有资源进行产品质量控制。但是,一般公司只有一些简单的生产类的检验检查设备,很少会有研究光伏组件及材料的结构、性能和使用寿命的设备。总而言之,这些产品是没有得到较全面的、持续的质量控制的。

  五、产品更新快,短寿命产品成为漏网之鱼

  近几年,由于光伏产能过剩,促使整个光伏产业链变革,企业产品只有快速的变革,才能顺应市场的变化,才有生存的可能,而在这频繁的变革当中如何控制产品的质量显得尤为重要。根据《61215:2005重测导则》无论硅片厚度变化、电池片用浆料变化,还是组件用背板、EVA等变化,均需要进行对应项目的重新检定,以保证产品质量。如此频繁的变更,全部依靠第三方测试是不可能的,再加上一般企业自身并没有系统的测试手段,这些检查漏洞,很有可能将这些“革命”不成功的光伏产品推向市场。

产品更新快,短寿命产品成为漏网之鱼




  六、其它原因


  组件的运输人员、安装和使用人员对产品的不了解,没有按照半导体行业的标准对待光伏产品,以致在运输、安装过程中造成产品隐患。更有甚者,部分公司为了生存,进行恶意竞标,生产与认证不同的产品进行冒名顶替。这些都将导致光伏产品质量的不可控。

  七、小结

  上述六个方面是目前引发光伏组件质量问题的主要原因。那么,基于光伏发展时间短,测试标准不完善,第三方测试费用昂贵,而产品快速的更新换代快的情况下,如何有效的扭转这一局面呢?

  首先,企业要在这光伏“乱世”中生存就必须顺应市场变化,积极引进国内外先进的生产技术和先进的原材料,进行产品升级;其次,为保证升级产品的质量,最经济实惠的方法是企业拥有必要的光伏组件检测手段;最后,企业必须充分利用这些检测手段控制产品质量,更重要的是培养一批专业的检测分析人员,因为只有他们才能在现有的测试标准中找出“漏洞”,开发新方法,保证产品质量,进而推动整个光伏产业的发展。

责任编辑:solarbeyingying
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国能120MW光伏项目EPC总包招标!来源:中国招投标公共服务平台 发布时间:2026-11-02 09:32:46

本文介绍了国能四川冕宁新能源有限公司就冕宁2#地块拖乌光伏项目本体EPC总承包工程开展公开招标的相关信息。项目位于四川省凉山州冕宁县大桥镇,规划直流侧装机容量146.432MWp、交流侧120MW,配套新建一座220kV升压站并接入冶勒开关站。招标范围涵盖勘察设计、设备采购(组件由业主方提供)、建安施工、环水保与生态修复、验收手续办理等全过程工作。项目总工期12个月,计划2026年12月开工,2027年11月底前全容量并网,并明确了各阶段验收及转商运时间节点。投标人须具备至少两份100MWp以上含光伏场区及升压站的已投运EPC业绩,且不接受联合体投标。招标文件发售及开标时间亦同步公布。

1.7GW组件工厂宣布投产来源:索比光伏网 发布时间:2026-11-02 08:55:39

First Solar位于美国南卡罗来纳州加夫尼的光伏组件工厂一期近日正式投产,产能达1.7GW,总投资3.3亿美元,是该公司在美第六座制造基地。该工厂整体规划产能为3.4GW,二期工程预计于2027年年中建成;届时全厂产能将翻倍,并带动员工总数由当前500人增至近700人。此次扩产主要响应美国本土日益增长的光伏设备需求及联邦政策支持。项目建成后,First Solar在美国的组件总产能将达约17GW。公司同步披露产能规划:2026年全球组件产量预计为16.5–17.5GW,2027年将进一步提升至18.9–20.5GW。

TCL中环光伏组件出货逆势增长43%,半导体材料实现单季度经营性盈利来源:中华网 发布时间:2026-10-30 18:01:15

TCL中环2026年前三季度在光伏与半导体双主业上实现结构性突破:面对光伏行业持续底部调整,公司通过一体化与全球化战略推动组件出货量达14.5GW,同比增长43%,其中海外出货增长202%;硅片出货83.4GW,市占率稳居第一,现金成本同比下降17.3%。同期完成对一道新能源控股权收购,并启动BC技术产线改造,加速构建高效组件领先优势。在半导体材料领域,依托中环领先子公司,2026年前三季度营收49.0亿元、同比增长15%,第三季度首次实现单季经营性盈利(净利润0.8亿元),12英寸硅片出货增长24%,国内市场份额位居前列。公司整体营收235.1亿元,归母净利润亏损收窄至-45.6亿元,经营质量显著改善。(199字)

国内首批!热烈祝贺润马光能入围「首批光伏强制性国家标准认证企业」名单来源:浙江润马光能集团 发布时间:2026-10-30 14:12:22

润马光能斩获GB47739-2026、GB47740-2026两项光伏强制性国标首批认证,成为行业合规领跑者。认证覆盖电气安全、防火性能、铭牌标识、全生命周期追溯等全维度,直击功率虚标痛点,彰显其严苛质量管控与高可靠性实力。

拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

硅片&电池:上下游僵持博弈 价格暂稳运行来源:中国有色金属工业协会硅业分会 发布时间:2026-10-30 09:26:06

本文分析了当前光伏产业链中硅片与电池片市场的运行态势。数据显示,本周各主流型号硅片及电池片价格均持稳,组件价格亦维持在0.69–0.71元/W区间。市场呈现上下游僵持博弈格局:需求端终端偏弱,下游以消化库存和刚需小批量采购为主;供应端受硅料价格坚挺支撑,硅片厂商挺价意愿较强。行业整体开工率保持稳定,一线企业约45%–46%,一体化企业为50%–60%。电池片虽仍供过于求,但受益于海外需求及国内装机推进,供需略有改善。后市预计硅片因高库存与供需错配,大概率震荡下行;电池片则分化明显:M10弱势维稳,G12受年底抢装拉动或小幅上行,G12R因海外备货窗口关闭而趋于走弱。(199字)

天合光能亮相2026澳大利亚All Energy展,至尊3代小金刚全黑光伏组件澳洲首发来源:天合光能 发布时间:2026-10-30 09:21:36

天合光能亮相All-Energy Australia 2026,首发澳洲专属至尊3代小金刚全黑组件(510W,24.4%效率)、Elementa金刚3电网级储能系统(6.25MWh/舱)及Buildex智能安装机器人,实现光储全链路技术展示,彰显其在高性能、高颜值、高安全与智能化施工领域的领先实力。

通威受邀出席2026钙钛矿与太空光伏技术、设备和材料论坛,分享全尺寸钙钛矿-晶硅叠层电池规模化制备与产业化进展来源:通威股份 发布时间:2026-10-30 09:18:45

通威张一峰博士在常州钙钛矿论坛披露叠层电池产业化突破:210半片电池效率达33.09%,组件功率807.9W;5MW全自动试验线贯通,材料成本降60%;独创气相+溶液两步法实现膜厚不均匀性<1%;2027年将建AI高通量实验平台,加速千兆瓦级量产落地。

中国能建签约哈萨克斯坦700兆瓦光伏发电项目!来源:中电工程国际公司 发布时间:2026-10-29 09:07:56

中国能建中电工程国际公司近日签约哈萨克斯坦阿拉木图州700兆瓦光伏发电项目EPC合同。该项目选址于地势平坦、太阳能资源丰富的阿拉木图州,是哈萨克斯坦规模较大的集中式光伏电站之一。技术方案采用720瓦N型高效双面双玻组件,并配套具备智能反向跟踪功能的平单轴支架,通过优化阵列布局提升光照捕获效率与整体发电效益。项目建成后,将显著增强当地清洁能源供应能力,助力哈萨克斯坦加快太阳能资源开发,推动能源结构向可再生能源转型,支撑其绿色低碳发展目标。(198字)

至尊3代 | 污水池上方,也能变成“香饽饽”?来源:天合光能 发布时间:2026-10-27 10:26:06

天合光能至尊3代组件成功落地吉林污水厂3MW柔性支架光伏项目,直面严寒、高湿腐蚀与动态风载三重挑战。凭借抗PID优胜认证、-0.26%/℃低功率温度系数及4分片抗隐裂设计,实现复杂工况下高可靠性。这是一次“长期主义”产品逻辑的硬核验证。

4GW N 型组件集采结果公示,中来、英利、正泰新能入选来源:索比光伏网 发布时间:2026-10-27 10:20:53

10月23日,中国电建公示了2026年第一批N型光伏组件集中采购项目中标结果。本次集采总规模达4000MWp(即4GW),全部采用N型TOPCon技术路线,旨在推动高效光伏产品在大型能源项目中的规模化应用。项目划分为三个标包,分别由泰州中来光电科技有限公司、英利能源发展有限公司和正泰新能科技股份有限公司中标,三家企业共同承担全部采购任务。此次招标是央企主导的大规模N型组件集采,凸显行业向高转换效率、低成本N型技术加速转型的趋势,也反映出头部光伏企业在技术迭代与供应链保障能力上的综合竞争力。
