我国的特高压电网的特点及发展情况介绍

来源:王淑娟发布时间:2014-11-17 23:59:59




前言

光伏电站选址时有个说法较“摸着电线走”,电网是制约光伏发电最重要的因素之一。在光伏等可再生能源遇到送出、消纳瓶颈时,国家一方面大力发展分布式,让光伏项目直接建在需求侧;另一方面,修建特高压线路,集中解决大型可再生能源基地的送出问题。本文为大家收集了我国特高压建设的一些情况,希望对大家的工作有所帮助。

一、什么是“特高压”

输电电压一般分高压、超高压和特高压。国际上,高压(HV)通常指35~220kV的电压;超高压(EHV)通常指330kV及以上、1000kV以下的电压;特高压(UHV)指1000kV及以上的电压。

高压直流(HVDC)通常指的是1600kV及以下的直流输电电压,±800kV以上的电压称为特高压直流输电(UHVDC)。我国目前绝大多数电网来说,低压电网指的是1kV及以下的电网;中压电网指的是35kV的电网;

高压电网指的是66kV、110kV和220kV电网;超高压电网指的是330kV,500kV和750kV电网。

特高压输电指的是正在开发的1000 kV交流电压和±800kV直流电压输电工程和技术。

特高压电网指的是以1000kV输电网为骨干网架,超高压输电网和高压输电网以及特高压直流输电高压直流输电和配电网构成的分层、分区、结构清晰的现代化大电网。

二、特高压的优点

特高压最大优点就是可以长距离、大容量、低损耗输送电力。据测算,1000kV交流特高压输电线路的输电能力超过500万kW,接近500kV超高压交流输电线路的5倍。±800kV直流特高压的输电能力达到700万kV,是±500kV超高压直流线路输电能力的2.4倍。
除此之外,特高压线路还具有:线路造价低;输电损耗小;输送容量大;限制短路电流;线路故障时的自防护能力强;节省线路走廊;实现非同步电网互联;功率调节控制灵活;特别适合电缆输电等优点。




三、我国特高压的规划

1、国家电网公司在“十二五”规划


国家电网公司在“十二五”规划中提出,今后我国将建设联接大型能源基地与主要负荷中心的“三纵三横一环网”特高压骨干网架和13项直流输电工程(其中特高压直流10项),形成大规模“西电东送”、“北电南送”的能源配置格局。其中,
3个纵向输电通道为:

1)锡盟~北京东~天津南~济南~徐州~南京;

2)张北~北京西~石家庄~豫北~驻马店~武汉~南昌;

3)陕北(蒙西)~晋中~晋东南~南阳~荆门~长沙。

3个横向输电通道为:

1)蒙西~晋北~石家庄~济南~潍坊;

2)靖边~晋中~豫北~徐州~连云港;

3)雅安~乐山~重庆~长寿~万县~荆门~武汉~皖南~浙北~上海。

特高压双环网为:淮南~南京~泰州~苏州~上海~浙北~皖南~淮南长三角。

到2015年,基本建成以特高压电网为骨干网架、各级电网协调发展,具有信息化、自动化、互动化特征的坚强智能电网,形成“三华”(华北、华中、华东)、西北、东北三大同步电网,使国家电网的资源配置能力、经济运行效率、安全水平、科技水平和智能化水平得到全面提升。

2、国家电网公司在“十三五”规划

根据“十三五”规划中提出,到2020年,国家电网将建成“五纵五横”特高压交流骨干网架和27条特高压直流输电工程,形成4.5亿kW的跨区跨省输送能力,建成以“三华”电网为核心,通过直流和东北、西北、南方电网互联,联接各大煤电基地、大水电基地、大核电基地、大可再生能源基地和主要负荷中心的统一坚强智能电网。

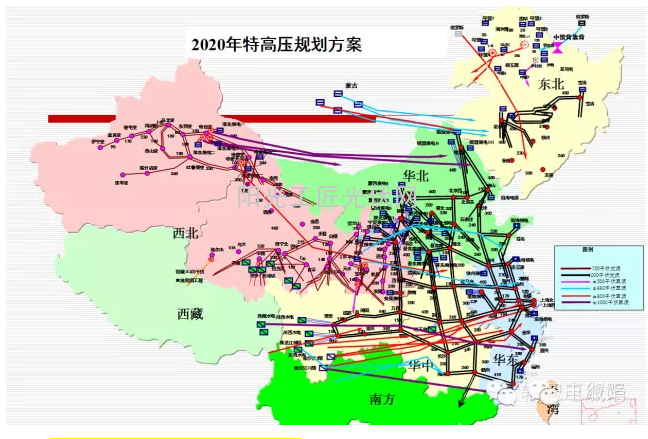

2020年特高压方案



四、我国特高压的发展步伐

1、我国第一条特高压输电线路

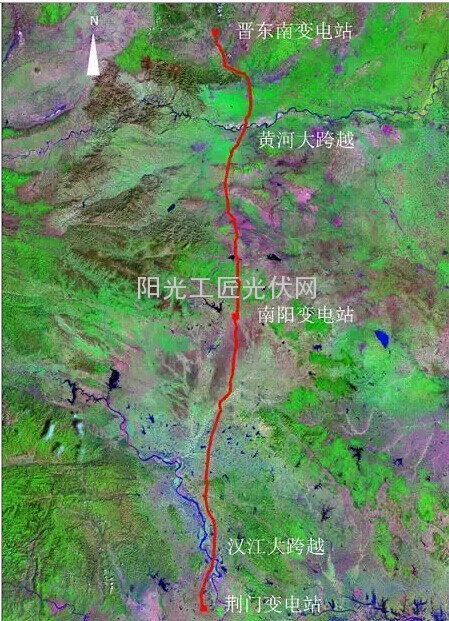

我国特高压的发展步伐


晋东南-南阳-荆门是我国第一条特高压输电线路,也是世界上目前运行电压最高、技术水平最为先进的交流输变电工程。该线路全长654km,静态投资约57亿元,于2006年8月开工建设,2009年1月投入商业运行。经过一年多试运行后,2010年8月特高压交流输电试验示范工程获得国家验收通过。这标志着特高压交流输电工程从示范阶段进入大规模建设阶段。

该项目是我国自主研发、自主设计和自主建设的世界上电压等级最高、输送容量最大、送电距离最远、技术水平最先进的交流输电工程。工程于2007年4月26日核准,2010年7月8日投入运行。

2、特高压线路建设情况

1)已经建成的线路

截至目前,国家电网已经建成特高压交流线路近2000km,直流线路近6000 km,变电容量3900万kVA,换流容量超过4300万kW,已建成线路如下:

晋东南—南阳—荆门1000千伏特高压交流试验示范工程

淮南—上海1000千伏特高压交流输电示范工程

向家坝(四川、云南交界)—上海±800千伏特高压直流输电示范工程

锦屏(贵州)—苏南±800千伏特高压直流输电工程

哈密南—郑州±800千伏特高压直流输电工程

云南—广东±800千伏直流输电示范工程

云南普洱—广东江门±800千伏直流输电工程(糯扎渡直流工程)

2)正在建设的线路

溪洛渡左岸—浙江金华±800千伏特高压直流输电工程

浙北—福州1000千伏特高压交流输变电工程

3)计划开工的线路

2013年9月发布的《大气污染防治行动计划》提出建设12条重点输电通道,国家电网负责其中的11条。2017年12条通道建成后,华北电网将初步形成特高压交流网架,新增受电能力3200万kW;华东电网将形成特高压交流环网,新增受电能力3500万kW。

已经获得路条的项目有:

淮南—南京—上海1000千伏特高压交流工程

锡盟—南京1000千伏特高压交流工程

宁夏太阳山—浙江±800千伏特高压直流工程

雅安—武汉1000千伏特高压交流工程

酒泉—湖南±800千伏特高压直流工程

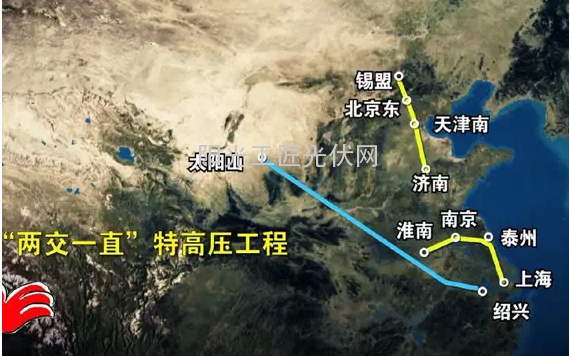

近日,国家电网公司董事长刘振亚宣布:淮南-南京-上海、锡盟-山东、宁东-浙江“两交一直”特高压工程正式开工,总投资683亿元,计划于2016年竣工投产,届时,国家电网特高压输电线路长度将达到2万km,变电容量将超过2亿kW。

目前开工的3条线路是首批获得核准并且率先开工的一部分;剩下8条线路也在积极推进前期工作,获得“路条”以后将于明年开工。2017年,11条重点输电通道全部建成以后,国家电网将形成更大规模的特高压电网。届时,华北电网将初步形成特高压交流网架,京津冀鲁新增受电能力3200万kW,长三角地区新增受电能力3500万kW。

淮南-南京-上海特高压交流工程:途径安徽、江苏、上海,新建南京、泰州、苏州3座变电站,扩建淮南、沪西两座变电站,变电容量1200万kVA,新建输电线路2×780km,投资268亿元。

锡盟-山东特高压交流工程:途经内蒙古、河北、天津、山东4省(区、市),新建锡盟、北京东、济南3座变电站和承德串补站,变电容量1500万kVA,线路全长2×730 km,投资178亿元。

宁东-浙江特高压直流工程:途经宁夏、陕西、山西、河南、安徽、浙江6省(区),新建宁东、绍兴2座换流站,换流容量1600万kW,线路全长1720km,投资237亿元。


索比光伏网 https://news.solarbe.com/201411/17/205997.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
我国开发的东南亚单体最大光伏项目投运来源:央视新闻客户端 发布时间:2026-04-08 17:28:12

今天,由我国开发建设的东南亚单体最大光伏项目——中广核老挝北部互联互通清洁能源基地一期100万千瓦光伏项目并网投运。据了解,该项目是老挝首个大型山地光伏项目,一期投产后,预计年均发电量约16.5亿千瓦时,等效节约标煤消耗约50万吨、减排二氧化碳约130万吨。据介绍,该项目带动我国新能源制造、施工、建设产业链40余家企业,以及老挝本地施工单位、机械供应、原材料供应等30余家企业共同参与建设。

陕西西安高新区2025年高效光伏组件、光储及综合用能优化项目财政补贴的通知来源:西安高新区发展改革局 发布时间:2026-04-07 11:43:42

(二)市级复核及评审1.高效组件和光储项目:市发改委联合相关部门对上报材料进行复核,必要时进行现场抽查。六、问题和建议附件3西安市XXX公司综合用能优化项目申报承诺书项目名称:本法人单位承诺:1.我单位近三年无不良行为记录2.我单位对申报的全部资料真实性负责。

隆基绿能申请光伏组件及光伏系统专利,能够减轻细栅的氧化风险来源:金融界 发布时间:2026-04-07 08:55:37

国家知识产权局信息显示,隆基绿能科技股份有限公司申请一项名为“光伏组件及光伏系统”的专利,公开号CN121793507A,申请日期为2025年11月。本发明实施例中,能够减轻细栅的氧化风险,保证光伏组件的可靠性。

专访:专家称中国新环境法典是绿色发展的里程碑来源:english.news.cn 发布时间:2026-03-26 15:44:35

新华社日内瓦 3 月 25 日电 记者马蒂娜·富克斯 一位专家指出,中国新近通过的《生态环境法典》作为整合现有环境法律的综合性法律框架,彰显了该国对绿色发展的承诺,并加强了其在全球应对气候变化和生物多样性丧失方面的领导地位。 该法典由国家最高立法机关在十四届全国人大四次会议期间通过,整合了 30 多部现有环境法律、100 多项行政法规以及众多其他法律文件,形成一个涵盖污染控制、生态保护和低碳发展的统一体系。该法典定于 2026 年 8 月 15 日生效。 “自然向好倡议”召集人、世界自然基金会国际总部前总干事马可·兰伯蒂尼(Marco Lambertini)称赞该法典是“里程碑”式的一步,充分...

全球最大太阳能电站、风电场及电池储能项目:不断被刷新的实时排行榜来源:WebProNews 发布时间:2026-03-26 13:34:46

在中国西部的某处,一座太阳能电站横跨沙漠地形,其容量在十年前看来荒谬绝伦。在北海,海上风力涡轮机排列成的阵列如此庞大,产生的电力可与核电站媲美。而在得克萨斯州和澳大利亚,电池储能设施的扩容速度如此之快,以至于六个月前创下的纪录如今已显得过时。可再生能源纪录被刷新的惊人速度,本身已成为一个故事。 “可再生能源纪录追踪器”(Renewables Record Tracker)是由开发者罗宾·霍克斯(Robin Hawkes)维护的一个开源项目,它收录了全球最大的可再生能源设施——太阳能、陆上风电、海上风电和电池储能——并进行地理映射。 该数据库读起来就像一个从未静止的排行榜。它揭示的不仅是单个项目...

印度清洁能源占比突破 52%,但煤炭仍是电网稳定的关键来源:Ground Report 发布时间:2026-03-25 18:22:50

印度已跨越一个重要的能源里程碑,其新增电力装机容量的半数以上现源自非化石燃料。然而,煤炭继续作为国家电网的基石,政府表示短期内这一状况不会改变。 当前现状 截至 2026 年 2 月 28 日,印度总发电装机容量为 524 吉瓦(GW)。其中可再生能源占 266.7 吉瓦,包括太阳能 143.6 吉瓦和风能 55.1 吉瓦。煤炭和褐煤贡献了 227.8 吉瓦,仍是该国最大的单一电力来源。 政府确认 2026 年 3 月 23 日,印度政府在向联邦院(Rajya Sabha)提交的书面答复中证实,印度已于 2025 年 6 月实现非化石燃料装机容量达到 50% 的目标,比《巴黎协定》的承诺提前了...

欧盟启动AGISTIN项目,测试面向高耗能工业及基础设施的能源存储方案来源:Business24 发布时间:2026-03-25 10:51:37

欧盟正通过AGISTIN项目,在西班牙塞格里亚 - 苏德运河及荷兰,测试专为工业用户和高耗能基础设施设计的能源存储解决方案。此举旨在通过整合可再生电力生产与工业消费,缓解电网拥堵,提升效率并增强能源系统的灵活性。 当前,随着可再生能源加速融入经济体系及经济电气化进程推进,电网面临日益增大的压力。在此背景下,欧盟AGISTIN项目正推进相关演示,致力于将能源存储解决方案与工业用户及高耗能基础设施相连接。 该倡议旨在构建基于直流耦合技术的集成架构,实现储能、本地发电与工业消费之间的协同。其目标在于降低运营成本、提升能效并增强系统灵活性,从而更好地平衡可再生电力生产与工业商业需求。AGISTIN提出...

中国产业集群:增长与可持续发展的经验启示来源:Foro Económico Mundial 发布时间:2026-03-24 12:00:39

世界经济论坛通过“工业集群转型”倡议,致力于将中国实践与全球同行对接,促进知识共享社区的构建。中国的产业集群是经济增长与环境责任交汇的关键领域。通过聚焦能源密集型生产、基础设施建设和就业创造,中国的产业集群在国家 GDP、就业岗位及碳排放总量中占据显著份额,同时仍是区域竞争力与创新的核心引擎。对于面临产业脱碳与经济持续增长双重挑战的经济体而言,产业集群可成为务实的切入点,在某些情况下更是关键机遇。 通过促使同一集群内的组织协调能源系统与治理层级,产业集群可作为平台,推动超越单纯脱碳范畴的系统性转型,涵盖生产力提升、韧性增强及长期竞争力培育。在全球范围内,产业集群面临着一系列共通的转型挑战。其高...

HV-MELA-BAT 项目开发适用于重型及客运车辆的 XXL 充电系统来源:Informationdienst Wissenschaft e.V. - idw 发布时间:2026-03-23 12:41:20

电池驱动的重型和客运交通工具的充电基础设施对于交通转型的成功至关重要。当前的趋势是更高的充电功率,随之而来的是更高的充电电流和电压。因此,协作项目“HV-MELA-BAT”开发了用于 XXL 充电所需的电力电子转换器,以及适用于高电流和高电压的接触系统。 得益于高开关频率,隔离式 DC/DC 转换器实现了 9 千瓦/升的体积功率密度,同时保持了 99.26% 的破纪录效率。为了在电网连接受限的位置确保满功率充电,系统还集成了缓冲储能单元。“该项目重点在于基于国际组合充电系统(CCS)标准升级现有快充基础设施至新的兆瓦级充电系统(MCS)。更高的充电功率给电力电子、接触系统和可用的电网连接容量带...

HV-MELA-BAT 项目开发出适用于重型及客运车辆的超大充电系统来源:research-in-germany.org 发布时间:2026-03-23 12:23:12

得益于高开关频率,该隔离式 DC/DC 转换器实现了 9 千瓦/升的体积功率密度,同时保持 99.26% 的创纪录效率。通过集成缓冲存储单元,即使在电网接入能力受限的站点,也能确保实现满功率充电。 “该项目专注于将现有的快速充电基础设施——基于国际组合充电系统(CCS)标准——升级至新的兆瓦级充电系统(MCS)。”负责协调该项目的弗劳恩霍夫太阳能系统研究所(ISE)斯特凡·赖希特工程师介绍道,“更高的充电功率给电力电子、接触系统及可用电网连接容量带来了新的挑战。” “HV-MELA-BAT”项目的其他合作伙伴包括 Motion Control & Power Electronics 公...

Array、Casella Waste Systems、Nextpower、Fluence Energy 及 Albany 股价暴跌,您需要知晓的关键点 - StockStory来源:StockStory 发布时间:2026-03-23 09:52:22

午后交易时段,多只股票出现下跌,中东地区的地缘政治紧张局势引发了市场对通胀上升及经济潜在放缓的担忧。这场涉及美国、以色列和伊朗的冲突导致能源价格飙升,直接通过增加运输、物流和制造成本冲击了工业和材料类企业。投资者担心持续的高油价可能进一步加剧通胀压力,使经济前景更加复杂。整体市场情绪转向消极,华尔街正面临连续第四周的周线收跌,因投资者正在权衡这些地缘政治风险。这种环境对周期性行业(如工业板块)尤为严峻,因为它们对全球需求变化及投入成本波动极为敏感。股市往往会因新闻而反应过度,大幅的价格下跌或许是买入优质股票的良好机会。 受影响的股票包括: * 可再生能源公司 Array(纳斯达克代码:ARRY...
