索比光伏网讯:
,格尔木光伏电站二期100兆瓦工程在工程参建单位员工的努力下,工程建设取得迅速进展。
格尔木光伏电站二期工程装机容量为100兆瓦,场址紧邻一期200兆瓦场址东侧。厂址长方形布置,南北长2729.73米,东西宽882.24米。工程由工程建设分公司承担建设,青海禹天监理咨询有限公司负责工程监理,黄河电力检修工程有限公司、青海方正建筑安装工程有限公司、中国水电建设集团十五工程局承担工程施工。
这项工程由95个晶硅电池子方阵和5兆瓦聚光光伏发电系统组成。其中57个为单晶硅子阵,组件规格为245瓦,另有38个为多晶子阵,组件规格为240瓦。每个晶硅电池子方阵有2个500千瓦阵列逆变器组,共计190台。5兆瓦聚光光伏发电系统选用CX-P6聚光光伏系统,共计630套,电池阵列由5个1兆瓦聚光光伏子方阵组成,每个子方阵设126套聚光发电单元。二期工程经35千伏/0.4千伏升压箱变升压后通过两回同杆双架35千伏架空线路送至光伏电站一期的330千伏/35千伏升压站送出。
这项工程于今年7月份主体工程开始施工。工程建设分公司充分发挥业主核心主导作用,建立了质量、职业健康安全和环境保护管理体系,严格执行国家强制性条文,全面推行项目精细化管理,积极采用“四新”技术,狠抓工程建设安全、质量、进度、投资的管控,精心组织工程施工,为工程创优奠定了坚实的基础。全体建设者在时间紧、任务重、责任大的情况下,发扬黄河水电企业精神,克服高原缺氧、紫外线强、风沙大等困难,废寝忘食、加班加点、不懈奋战,保证了工程建设进度稳步推进。

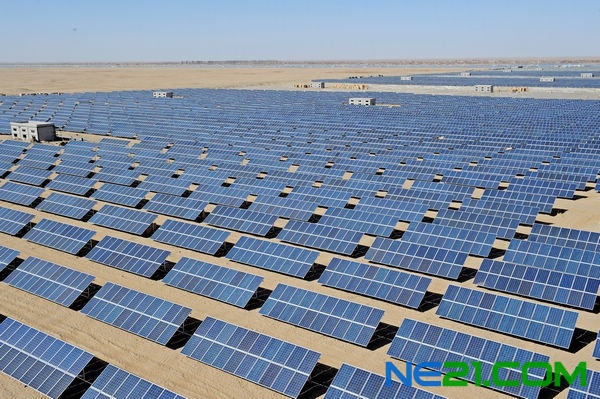

到目前为止,这项工程场区道路工程已全部完工,95个子阵晶硅电池组件支架基础已完成91个子阵,支架安装完成83个子阵,电池组件安装完成36个子阵;2个35千伏开关柜室及91个逆变器室主体已完工。24个逆变器室已具备机电安装条件;电缆沟浇筑完成总量的85%;35千伏架空线路已完成铁塔组立工作。按照计划,今年11月中旬,首批发电单元并网发电,2012年底全部并网发电。
