来源:智汇光伏发布时间:2026-09-04 09:11:16

8月28日,中节能旗下的风电、光伏上市公司“节能风电”、“太阳能”分别公布了2026年上半年财报。

1、光伏平均限电率21.55%

根据“太阳能(股票代码:000591)”2026年半年度报告,

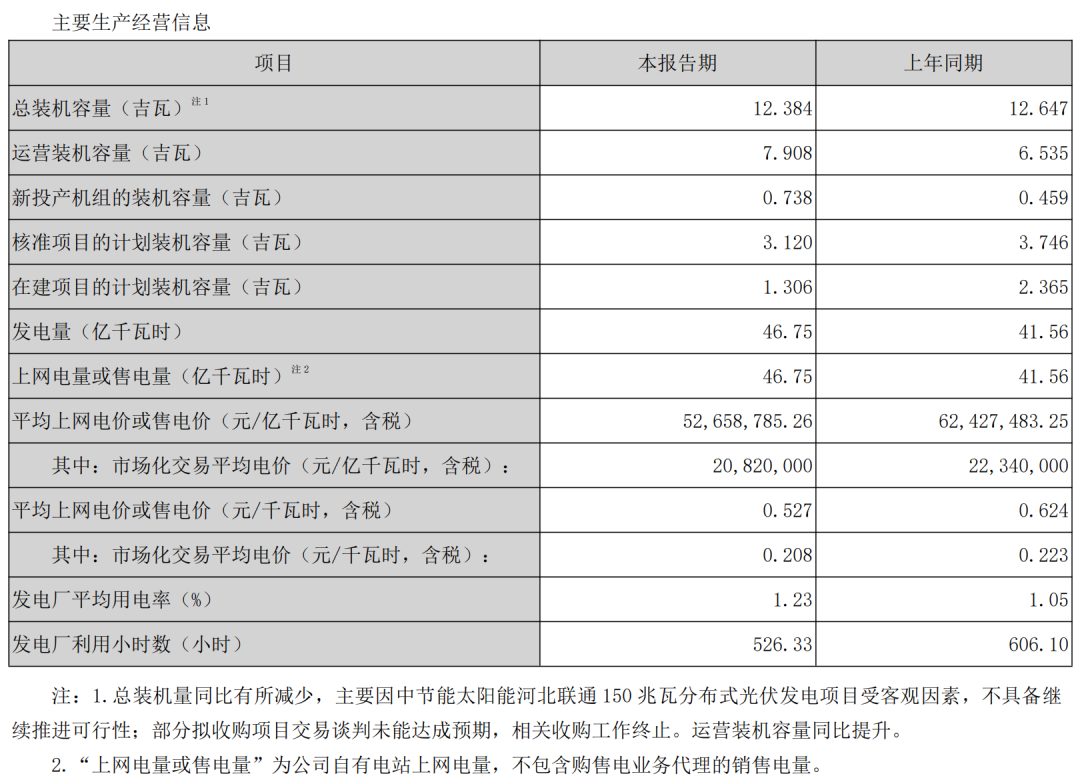

2026 年上半年公司市场化交易总电量 43.06 亿千瓦时,同比增加21.41 亿千瓦时,约占公司上半年发电量的 92.11%;公司参与市场化交易的平均电价约 0.2082 元/度(该电价不含补贴,公司参加市场化交易的含补贴电站仍享有补贴,按补贴政策执行),同比下降 6.80%。(2025年上半年为0.223元/度)

2026 年上半年平均上网电价(含补贴)为0.52659 元/度,2025年上半年为0.62427元/度。

2026 年上半年公司参与绿电交易电量约为 1.62 亿千瓦时;公司累计销售绿证共 112.38 万张,同比增长 173.76%,绿证平均销售价格约为 5.1433 元/张,售价同比增长 117.94%。

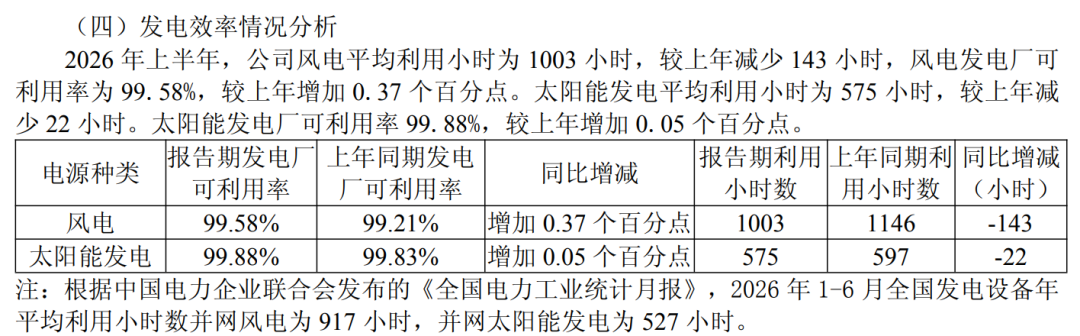

2026 年上半年平均限电率为 21.55%。2026年上半年平均利用小时数为526.33小时,2025年同期为606.1小时,同比下降13.16%。


中节能太阳能电站的主要分布区域

公司的光伏电站业务分布于全国 24 个省、自治区、直辖市(河北省、山西省、吉林省、江苏省、浙江省、安徽省、江西省、山东省、湖北省、贵州省、陕西省、甘肃省、青海省、云南省、辽宁省、福建省、黑龙江省、北京市、上海市、天津市、内蒙古自治区、宁夏回族自治区、新疆维吾尔自治区、广西壮族自治区),分别由 7 个大区和 1 个子公司进行运维管理。

公司装机规模区域分布情况为:

西中区运营电站 1,291.80 兆瓦;

华东区运营电站 2,002.86 兆瓦,在建电站280 兆瓦;

华北区运营电站 1,191.95 兆瓦;

西北区运营电站 980.40 兆瓦;

华中区运营电站 642.03 兆瓦,在建电站371.92 兆瓦;

新疆区运营电站 1,247.14 兆瓦,在建电站 460.98 兆瓦;

华南区运营电站 545.66 兆瓦,在建电站 193.12兆瓦;

镇江公司运营电站 6.42 兆瓦。

2、风电平均限电率20.84%

根据“节能风电(股票代码:601016)”2026年半年度报告,

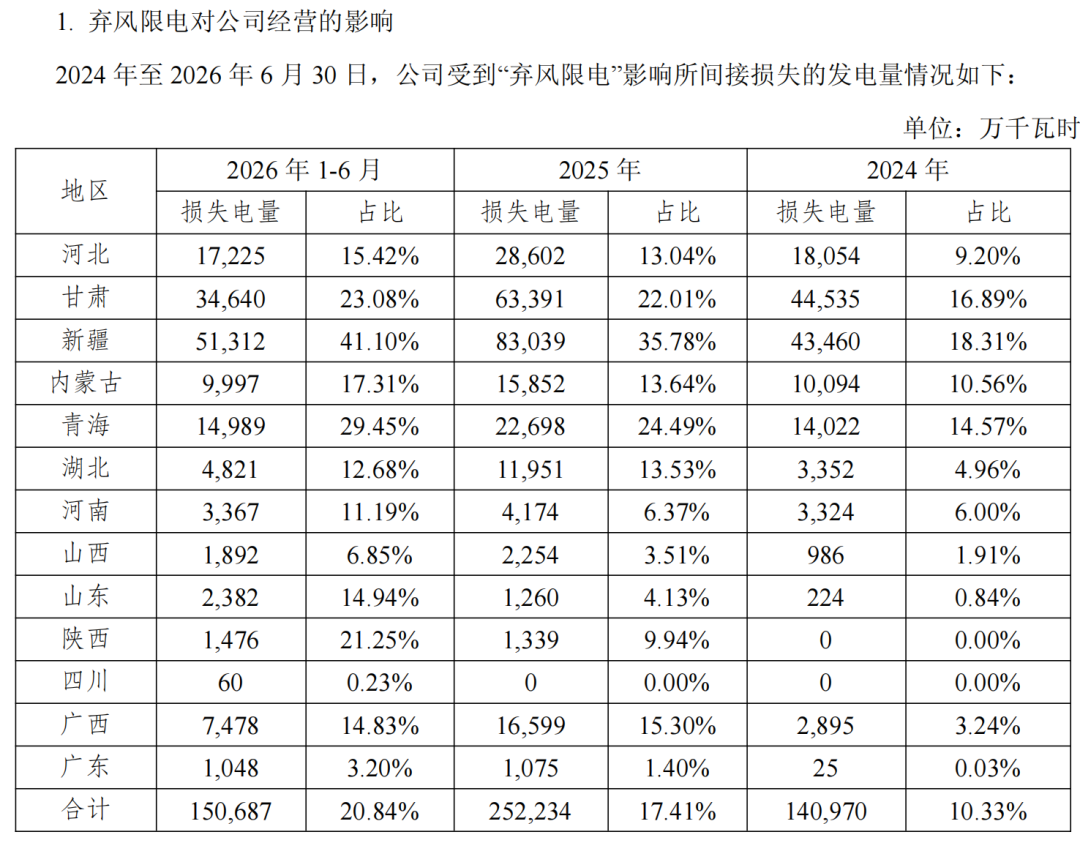

2024年至2026年6月,公司因“弃风限电”所损失的潜在发电量分别为140,970万千瓦时、252,234万千瓦时、150,687万千瓦时,分别占当期全部可发电量(即境内实际发电量与“弃风限电”损失电量之和)的10.33%、17.41%、20.84%。

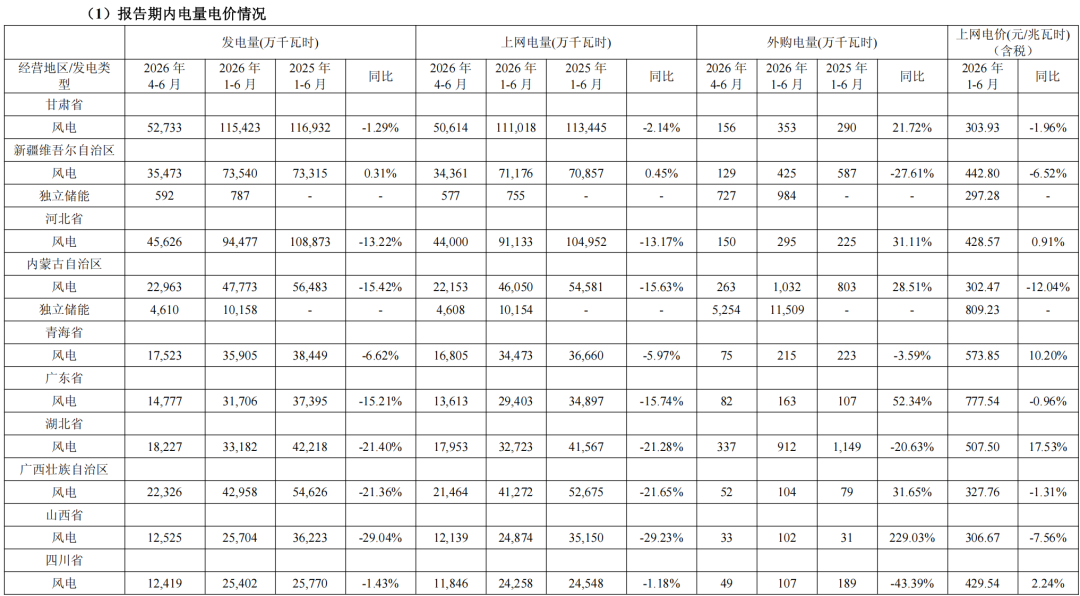

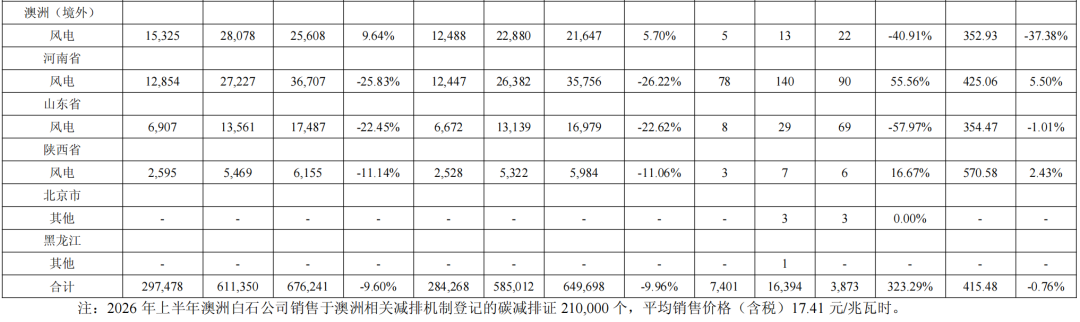

2026年上网电价平均值为0.41548元/度,平均下降0.76%。各省项目电量、电价情况如下表所示。



3、其他上市公司情况

2026年上半年,风光利用小时数下降,中节能并不是个例。其他上市公司也有类似情况。2026年上半年,全国发电设备累计平均利用小时为1,392小时,比上年同期降低113小时,其中,并网风电917小时,比上年同期降低170小时;太阳能发电527小时,比上年同期降低33小时。

1)华电新能源

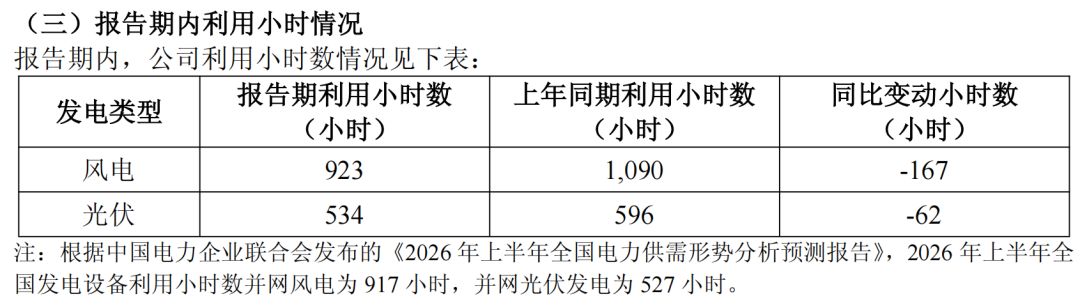

2026年上半年,风电利用小时数分别下降167小时,同比下降15.3%;光伏利用小时数分别下降62小时,同比下降10.4%


2)华能国际

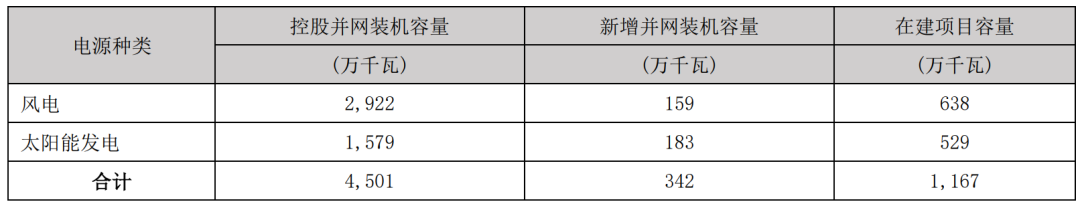

截至2026年6月30日,公司拥有可控发电装机容量158,779兆瓦。其中,风电可控发电装机容量为22,217兆瓦,太阳能发电可控装机容量为26,010兆瓦。

公司中国境内各运行电厂平均上网结算电价为人民币463.02元/兆瓦时,同比下降4.58%;

公司境内电厂年累计平均利用小时1,358小时,同比下降145小时。其中,

风电机组:利用小时979小时,同比下降154小时;

太阳能发电机组:利用小时513小时,同比下降70小时。

3)三峡能源

2026年上半年,

风电机组:利用小时1146小时,同比下降143小时;

太阳能发电机组:利用小时597小时,同比下降22小时。


4)华润新能

报告期末公司在建新能源项目装机容量 1,167 万千瓦,其中风电 638 万千瓦,太阳能发电 529 万千瓦。


报告期内,公司

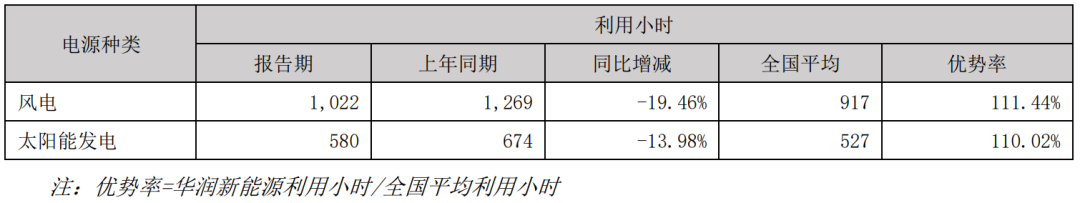

风电利用小时 1,022 小时,较全国平均利用小时高出约 105 小时;

光伏利用小时 580小时,较全国平均利用小时高出约 53 小时。

报告期内,公司风电利用小时同比下降 19.46%,光伏利用小时同比下降 13.98%,主要受上半年风光资源同比下降及电网消纳约束影响。



索比光伏网 https://news.solarbe.com/202609/04/50028613.html
责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
连续6年入围!正泰新能中标中核集团4.3GW光伏组件集采来源:正泰新能Astronergy 发布时间:2026-09-03 09:36:47

正泰新能以技术、品质与交付优势,斩获中核集团2026-2027年度4.3GW光伏组件集采第一中标候选人,系连续六年入围。本次集采严控全生命周期质量,覆盖TOPCon、BC双技术路线,交货至2027年8月,彰显其在央企大型能源项目中的核心供应商地位。

电投新能HJT走进菲律宾农场:“光伏+灌溉”年省2230万元燃油成本!来源:电投新能DintoSolar 发布时间:2026-09-02 09:31:32

电投新能HJT组件落地菲律宾“光伏+农业灌溉”,以分布式、小单元模式服务偏远农场,单套系统仅需32片组件。已建成超4MW项目,年发电684万kWh,年省燃油支出2230万元,减碳5631吨。HJT技术正从能源供给端升级为农业绿色品牌与合规新资产。

澳大利亚投资超1亿澳元,推动光伏LCOE降至20澳元/MWh来源:TaiyangNews 发布时间:2026-09-02 08:56:40

澳大利亚可再生能源署(ARENA)宣布投入最高1.056亿澳元,资助20个光伏研发项目,这是其迄今规模最大的单笔光伏研发投资。项目聚焦两大方向:一是提升电池与组件性能,包括基于TOPCon的背接触晶硅电池、钙钛矿/硅叠层电池等新技术,目标是实现超28%的电池效率和30%的叠层转换效率,并推动中试制造;二是降低平衡系统(BoS)及运营维护(O&M)成本,涵盖轻量化双面层压系统、AI驱动的可靠性优化、智能运维平台等。该计划旨在支撑澳大利亚2030年光伏发展目标:大型电站安装成本降至0.30澳元/W、组件效率达20%、平准化度电成本(LCOE)低于20澳元/MWh。资金由原6000万澳元追加而来,覆盖从材料研发到电站全生命周期的创新链条。

河北保定206.55MW风、光项目公示来源:保定市发改委 发布时间:2026-09-01 10:55:29

保定市发展和改革委员会于2026年8月31日公示拟申报纳入河北省年度开发建设方案的7个风电、光伏发电项目,总装机容量达206.55万千瓦(即206.55MW)。此举依据河北省发改委关于实行风电、光伏项目投资主体公开招标的相关通知,项目通过市级公共资源交易平台,采用“双盲”评审方式完成投资主体招标程序。公示期为2026年9月1日至9月5日,旨在接受社会监督;如有异议,可于公示期内向市发改委新能源科反映。附件列出了各项目具体信息,包括项目单位及容量等明细。

16.13亿元!中来股份中标浙能能服户用光伏项目来源:中来股份公告 发布时间:2026-09-01 09:58:28

中来股份控股子公司中来民生与全资子公司中来智联组成的联合体,中标浙江浙能能源服务有限公司(浙能能服)第三批户用光伏项目EPC及运维总承包框架协议,中标金额约16.13亿元。该项目为关联交易,招标方浙能能服系中来股份控股股东浙能电力的全资子公司,但因属公开招标,经董事会审议通过后免于提交股东大会审议。EPC工程覆盖浙江省全域,涵盖前期手续、资源开发、设计施工、设备采购、并网协调及运维移交等全周期工作,建设总容量目标750MWp,分阶段完成:2026年底前不少于100MWp,2027年底前累计不少于300MWp,2028年底前累计不少于500MWp。框架协议有效期至2028年12月31日或达标之日止。运维服务同步覆盖已移交电站,期限至2030年12月31日,费用按年度分三期支付,并设抢修费实报实销机制。(199字)

正泰新能亮相Intersolar South America 2026,以尖端技术与全球化布局深耕拉美市场来源:正泰新能Astronergy 发布时间:2026-09-01 09:36:40

正泰新能亮相2026 Intersolar South America,携ASTRO N7 Pro(670W,24.8%效率)与N8系列(745W,24.0%效率)高效TOPCon组件重磅出征,全面覆盖拉美地面电站与分布式场景。依托本地化团队、物流及技术合作,加速深耕巴西等高增长市场,以硬核技术与全链条服务助力拉美能源转型。

可见光透过率43.2%,效率9.26%——Fraunhofer ISE开发出半透明有机光伏组件来源:TaiyangNews 发布时间:2026-09-01 08:55:15

德国弗劳恩霍夫太阳能系统研究所(Fraunhofer ISE)与弗赖堡大学合作,采用可工业放大的溅射和狭缝涂布工艺,成功研制出面积达210.25 cm²的半透明有机光伏组件。该组件最高光电转换效率为9.26%,平均可见光透过率达43.2%,光利用效率(LUE)最高为4.0%;部分样品可见光透过率可达50%。组件采用无金属透明顶电极(PEDOT:PSS)、有机吸收层及具备近红外反射功能的背电极结构,并通过激光结构化实现百余个电池单元互联。研究还验证了其优异柔性:原型组件在直径15 mm圆杆上弯折1274次后效率保持率仍为100%。成果已发表于《Joule》,旨在推动该技术在建筑立面、温室和车顶等需兼顾发电与透光场景的规模化应用。

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

浙能兰电分布式光伏发电项目太阳能光伏组件招标来源:中国电力招标网 发布时间:2026-08-27 10:41:19

浙能兰电分布式光伏发电项目于8月24日启动太阳能光伏组件公开招标。招标方为浙江浙能兰溪发电有限责任公司,计划采购单块尺寸为2382mm×1134mm的光伏组件共计3810块。本次招标不接受代理商及联合体参与投标,强调供应商须具备直接供货能力。投标及远程开标统一通过浙能集团智慧供应链一体化平台和“浙江能源投标管家”系统在线完成,全流程实行数字化管理。投标截止与远程开标时间为2026年9月14日9时30分。该项目是浙能集团推进清洁能源布局、实施厂内分布式光伏建设的重要环节,旨在提升自有厂区绿色电力自给能力。(198字)

助力农业光伏本地化实践 | 正泰新能携手Qssun Solar沙特路演圆满完成来源:正泰新能Astronergy 发布时间:2026-08-27 09:20:01

正泰新能联合沙特Qssun Solar在焦夫省举办农业光伏路演,聚焦ASTRO N8 Pro与N7 Pro两大TOPCon 5.0旗舰组件,突出其高温高沙环境下的高可靠性、低LCOE与全场景适配能力,加速沙特农业能源清洁转型。
