美国一个光伏项目,因为“接错了电线”,直接被迫延迟5年。

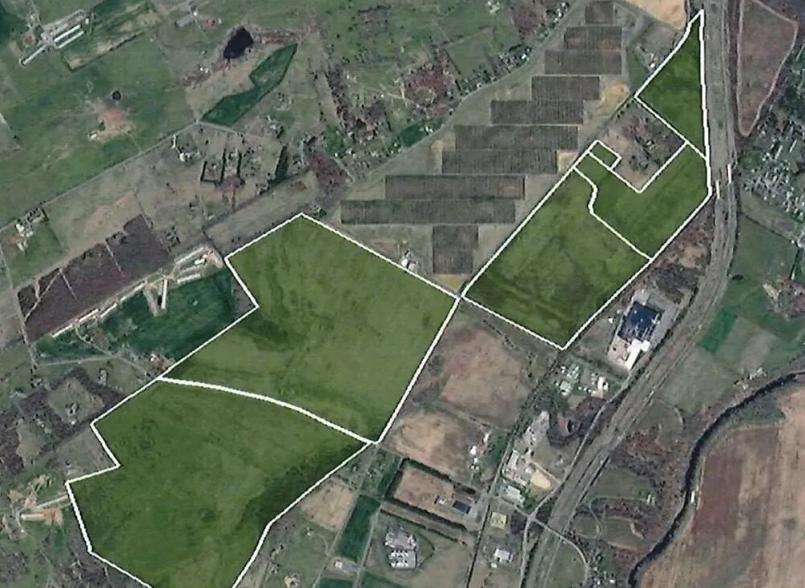

事情发生在美国弗吉尼亚州的芒特杰克逊镇。一个名为 OFW Solar Project 的75MW太阳能项目,原本已经完成审批、进入开发阶段,却在并网申请时犯下一个低级错误:填错了要接入的输电线路。结果整个项目不得不重新走并网审批流程,建设时间可能从原计划直接拖到2032年。

更荒诞的是,这个错误不是“线路位置错了几米”,而是接错了电力公司。

项目原本想接入的是 Dominion Energy 的输电线路,但申请文件里填成了另一家电力公司 Shenandoah Valley Electric Cooperative的线路。

在美国,并网资格、输电线路、区域电网、变电站升级都分属于不同机构管理,一个环节出错,就意味着整个流程要从头再来。开发商不得不重新向PJM电网运营机构提交并网申请。PJM是美国最大的区域电网调度机构之一,覆盖美国13个州和华盛顿特区。

由于项目积压过多,美国大量风电、光伏项目长期卡在并网审核队列里,OFW Solar项目也得重新排队等待审核,而仅仅这一项,就可能耗时三年。与此同时,Dominion Energy还需要重新规划和升级相关变电站设施,预计又需要两年时间,才能将这座75兆瓦交流电设施接入电网。

这个项目其实早在2017年就已经获批,2022年还获得了地方特别许可,原本距离开工只差最后一步。结果,一个申请文件中的错误,最终让整个太阳能项目直接延后五年,最快可能到2032年才能正式投运。

在项目开发的讨论会上,开发商解释说:“这是我们的错误。”

某种程度上,这场“接错电线”的乌龙,其实是美国新能源困境的缩影。美国的电力系统高度碎片化,不同州、不同电力公司、不同区域电网之间规则各不相同,输电网络老旧且协调效率极低。很多新能源项目不是“建不出来”,而是并网等待时间过长。

目前,开发商再次向地方政府提交了一份新的时间表和收益分成方案。假设该项目在PJM互联项目队列中顺利推进,并最终获得施工许可证开始商业运营,那么随着项目开发的推进,芒特杰克逊镇将每年获得1万美元的收益分成。

该镇将分两笔获得总计一百万美元的款项:第一笔25万美元在获得建筑许可证后支付,第二笔75万美元在商业运营开始后支付。到2032年项目投入商业运营时,作为正式税收评估的一部分,该镇还将按每兆瓦1694美元(总计每年超过12.7万美元)的标准支付款项。这些款项将每五年递增10%。

经过三十年的运营,除了向土地所有者支付租金外,芒特杰克逊镇还将获得超过六百万美元的税收和场地费。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
一地暂停户用光伏项目备案来源:九江市柴桑区发展和改革委员会 发布时间:2026-11-13 09:19:43

九江市柴桑区发改委于11月12日发布通知,即日起临时暂停全区户用分布式光伏发电项目备案申请。此举旨在应对近期多地暴露出的房屋荷载不足、施工不规范等安全质量隐患,切实筑牢安全底线。暂停期间,相关部门将集中对已建成和在建的户用光伏项目开展全面风险排查整治,重点核查房屋建筑结构荷载能力、施工建设质量及电气设备运行安全等关键环节,并进一步压实建设、设计、施工及运维等各方安全主体责任。备案恢复时间将视排查整治工作进展另行通告。该措施属阶段性管理调整,聚焦风险防控与安全监管,不涉及政策方向的根本性变化。

华能唐山古冶350MW光伏项目(一期)PC中标候选人公示来源:华能电子商务平台 发布时间:2026-11-11 14:26:26

华能唐山古冶350MW光伏发电项目(一期)PC施工总承包工程于11月10日完成重新招标并公示中标候选人:中国安能集团第一工程局有限公司为第一中标候选人,报价约12.09亿元;中国水利水电第九工程局有限公司、中国建筑第二工程局有限公司分列二、三位。该项目位于河北省唐山市古冶区四乡镇,规划交流侧装机容量350MW,配套建设一座220千伏升压站及储能系统,通过既有220千伏线路接入电网,执行“全额上网”模式。工程计划2026年11月开工,2027年12月底并网投产。总承包范围涵盖设备材料采购(含框架协议执行)、升压站与集电线路施工、储能系统安装、全周期调试试验、各项专项验收(含环保、水保、职业健康与安全等)、三同时落实、质保服务及临时用地、道路协调等全过程工作。

丹巴巴底光伏发电项目220千伏送出工程顺利完工来源:中国能源新闻网 发布时间:2026-11-04 09:04:24

丹巴巴底光伏发电项目220千伏送出工程近日顺利完工。该工程线路全长54.38公里,新建铁塔134基,途经海拔2050米至4400米的高寒山区,面临地形复杂、运输困难、缺氧等多重施工挑战。为应对难题,建设单位组建党员突击队,创新采用无人机牵引放线、索道运输等技术,有效突破传统机械作业受限的“盲区”。施工全过程严格落实高空作业、交叉跨越等高风险环节的安全管控措施,压实各级责任,强化全流程监管。工程如期建成,不仅攻克了高原电网建设的技术与管理难关,也为光伏电站后续并网发电和清洁能源外送提供了关键输电保障。

又一光伏项目延期!来源:意华股份公告 发布时间:2026-11-02 09:00:25

意华股份于10月27日召开董事会,审议通过将“乐清光伏支架核心部件生产基地建设项目”预定可使用状态日期由2026年12月延期至2027年6月。该项目为公司募集资金投资项目之一,实施主体、投资用途及规模均保持不变。延期主因系项目所在地周边基础设施薄弱,导致前期建设进度滞后,影响整体工期;公司基于当前实际进展、后续建设计划及质量保障需要,审慎作出延期决定。截至2026年6月30日,项目资金使用按计划推进。公告强调,此次仅调整建设进度,未改变募投方向、投资总额或实施方式,不损害股东利益,旨在提升建设质量与资源利用效率,对公司现有经营无不利影响,符合公司长期发展战略。(198字)

弘元绿能赴华电甘肃腾格里河西新能源基地光伏项目一线拜访交流来源:弘元绿能 发布时间:2026-10-30 09:11:32

弘元绿能赴华电甘肃腾格里沙漠80万千瓦光伏项目一线交流,12天完成首批组件交付,展现高效履约能力。项目为甘肃首个华电沙戈荒基地项目,采用“光伏+治沙”生态方案,弘元HT系列组件适配高温风沙环境,助力国家大型新能源基地建设。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

发出第一度绿电!湖南耒阳光伏项目并网成功来源:中国葛洲坝机电 发布时间:2026-10-21 08:57:39

10月16日,中国能建葛洲坝机电公司投资建设的湖南耒阳市东湖圩乡100兆瓦光伏发电项目成功实现首批场区并网发电,发出首度“绿电”。该项目位于耒阳市东湖圩乡,采用640瓦单晶硅双面双玻组件与320千瓦组串式逆变器,配套建设110千伏升压站及输电系统。建设过程中,项目部通过“网格化+同进同出+危大工程旁站”管理模式强化安全管控,克服征地协调、雨季施工等困难,优化工艺、加快调试,高效推进关键节点。作为衡阳市重点清洁能源项目,建成后年均发电量约1.22亿千瓦时,相当于每年节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。(199字)

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。
